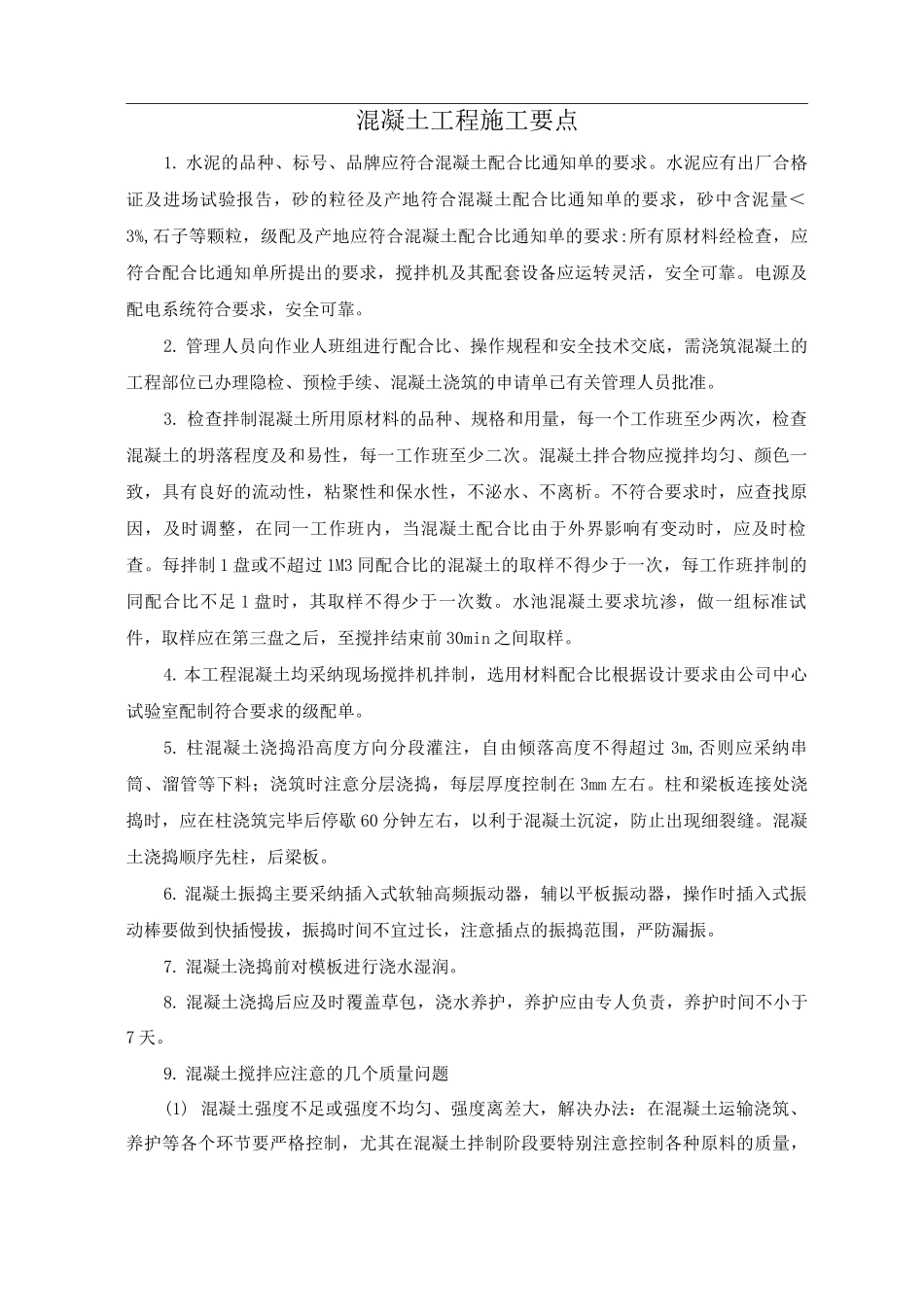

混凝土工程施工要点1
水泥的品种、标号、品牌应符合混凝土配合比通知单的要求
水泥应有出厂合格证及进场试验报告,砂的粒径及产地符合混凝土配合比通知单的要求,砂中含泥量< 3%,石子等颗粒,级配及产地应符合混凝土配合比通知单的要求:所有原材料经检查,应符合配合比通知单所提出的要求,搅拌机及其配套设备应运转灵活,安全可靠
电源及配电系统符合要求,安全可靠
管理人员向作业人班组进行配合比、操作规程和安全技术交底,需浇筑混凝土的工程部位已办理隐检、预检手续、混凝土浇筑的申请单已有关管理人员批准
检查拌制混凝土所用原材料的品种、规格和用量,每一个工作班至少两次,检查混凝土的坍落程度及和易性,每一工作班至少二次
混凝土拌合物应搅拌均匀、颜色一致,具有良好的流动性,粘聚性和保水性,不泌水、不离析
不符合要求时,应查找原因,及时调整,在同一工作班内,当混凝土配合比由于外界影响有变动时,应及时检查
每拌制 1 盘或不超过 1M3 同配合比的混凝土的取样不得少于一次,每工作班拌制的同配合比不足 1 盘时,其取样不得少于一次数
水池混凝土要求坑渗,做一组标准试件,取样应在第三盘之后,至搅拌结束前 30min 之间取样
本工程混凝土均采纳现场搅拌机拌制,选用材料配合比根据设计要求由公司中心试验室配制符合要求的级配单
柱混凝土浇捣沿高度方向分段灌注,自由倾落高度不得超过 3m,否则应采纳串筒、溜管等下料;浇筑时注意分层浇捣,每层厚度控制在 3mm 左右
柱和梁板连接处浇捣时,应在柱浇筑完毕后停歇 60 分钟左右,以利于混凝土沉淀,防止出现细裂缝
混凝土浇捣顺序先柱,后梁板
混凝土振捣主要采纳插入式软轴高频振动器,辅以平板振动器,操作时插入式振动棒要做到快插慢拔,振捣时间不宜过长,注意插点的振捣范围,严防漏振
混凝土浇捣前对模板进行浇水湿润

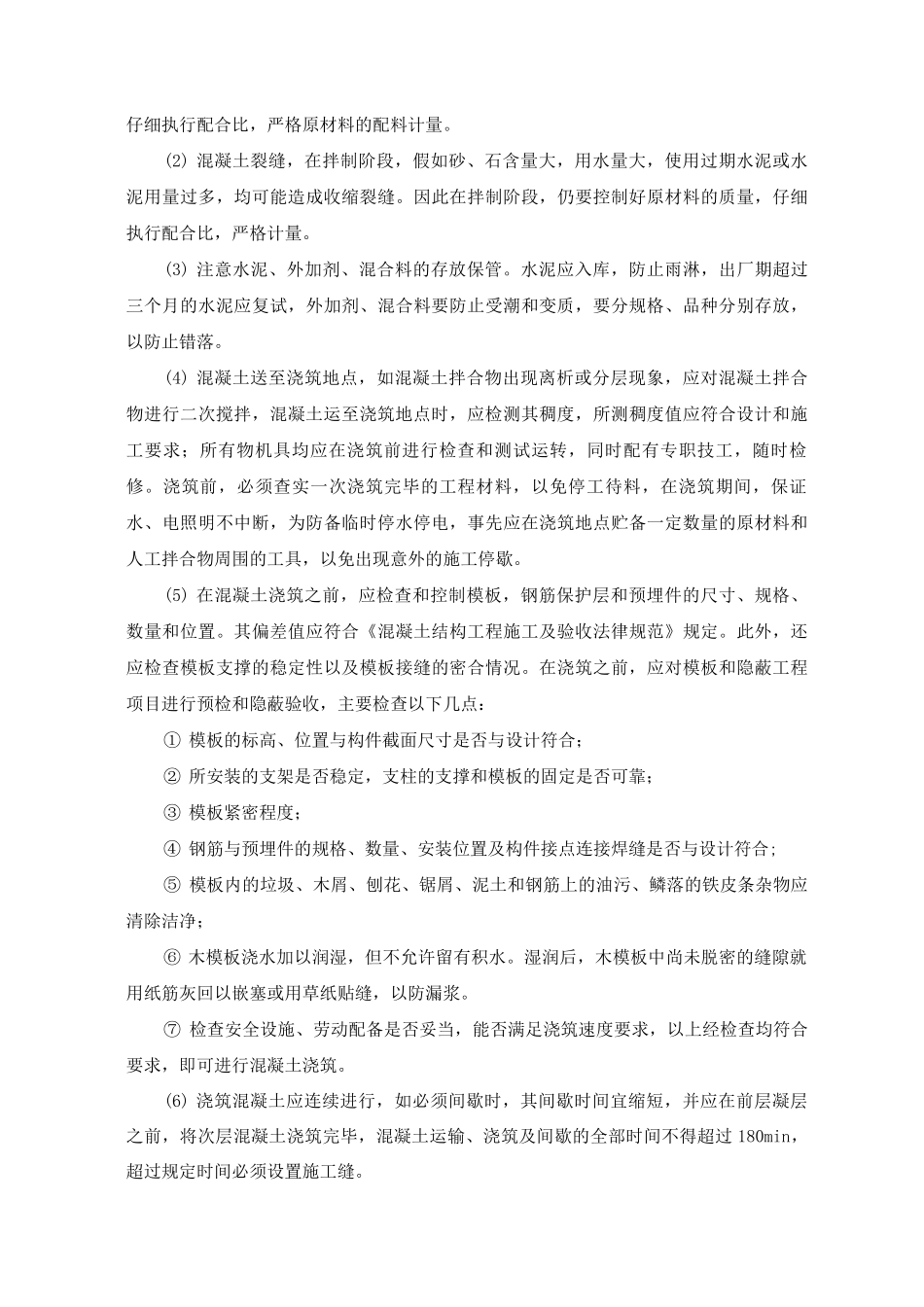

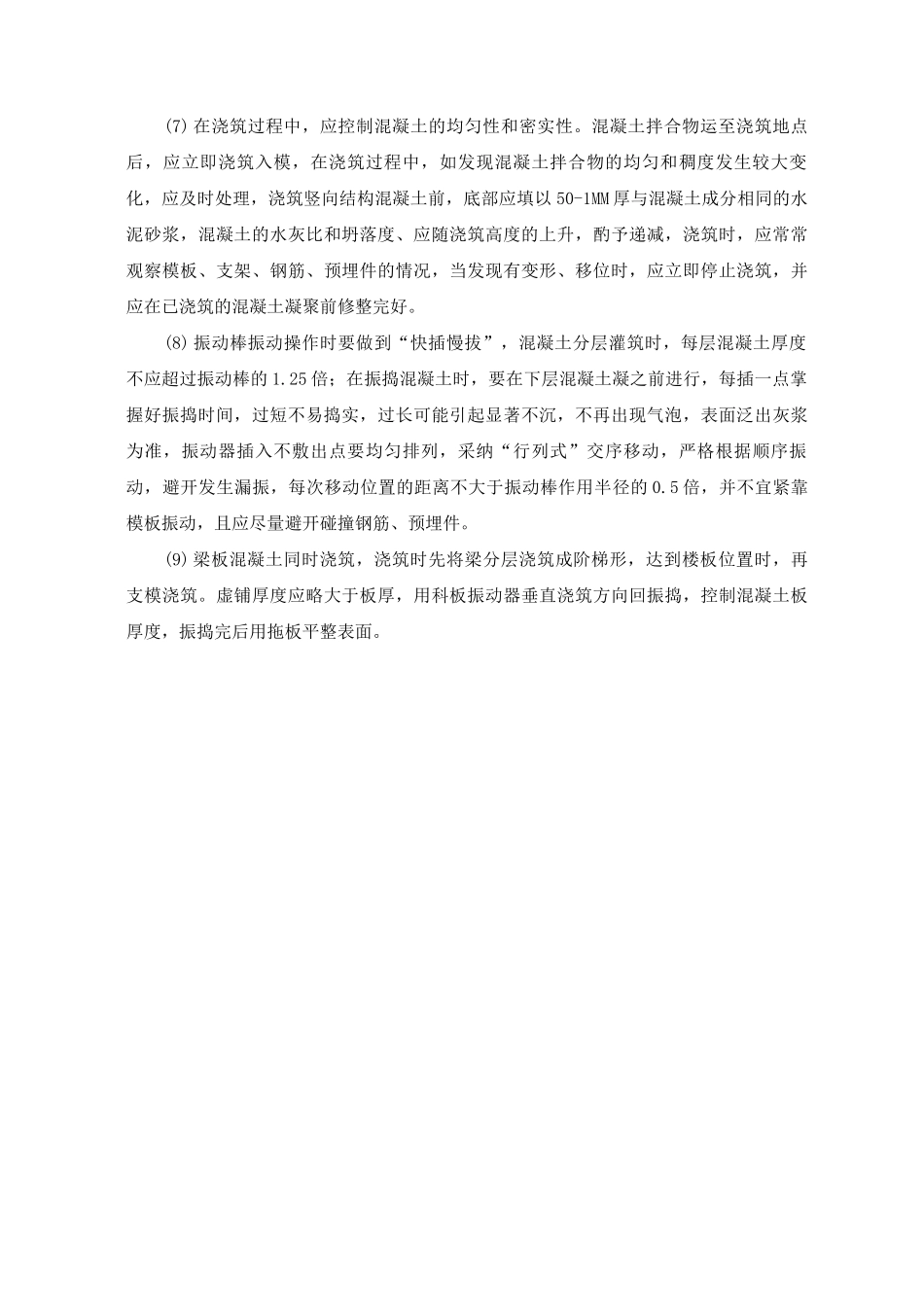

混凝土浇捣后应及时
