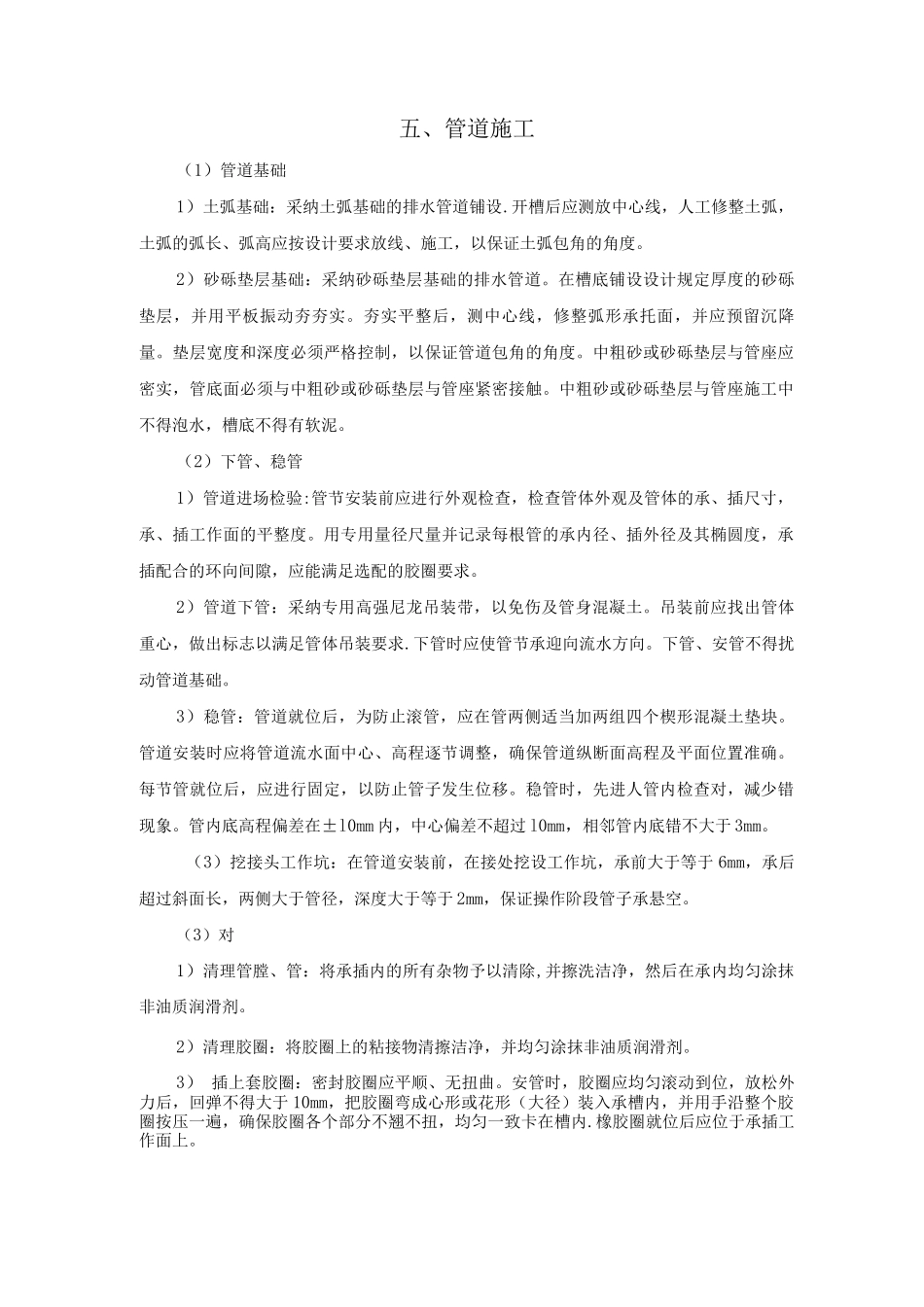

五、管道施工(1)管道基础1)土弧基础:采纳土弧基础的排水管道铺设
开槽后应测放中心线,人工修整土弧,土弧的弧长、弧高应按设计要求放线、施工,以保证土弧包角的角度
2)砂砾垫层基础:采纳砂砾垫层基础的排水管道
在槽底铺设设计规定厚度的砂砾垫层,并用平板振动夯夯实
夯实平整后,测中心线,修整弧形承托面,并应预留沉降量
垫层宽度和深度必须严格控制,以保证管道包角的角度
中粗砂或砂砾垫层与管座应密实,管底面必须与中粗砂或砂砾垫层与管座紧密接触
中粗砂或砂砾垫层与管座施工中不得泡水,槽底不得有软泥
(2)下管、稳管1)管道进场检验:管节安装前应进行外观检查,检查管体外观及管体的承、插尺寸,承、插工作面的平整度
用专用量径尺量并记录每根管的承内径、插外径及其椭圆度,承插配合的环向间隙,应能满足选配的胶圈要求
2)管道下管:采纳专用高强尼龙吊装带,以免伤及管身混凝土
吊装前应找出管体重心,做出标志以满足管体吊装要求
下管时应使管节承迎向流水方向
下管、安管不得扰动管道基础
3)稳管:管道就位后,为防止滚管,应在管两侧适当加两组四个楔形混凝土垫块
管道安装时应将管道流水面中心、高程逐节调整,确保管道纵断面高程及平面位置准确
每节管就位后,应进行固定,以防止管子发生位移
稳管时,先进人管内检查对,减少错现象
管内底高程偏差在±l0mm 内,中心偏差不超过 l0mm,相邻管内底错不大于 3mm
(3)挖接头工作坑:在管道安装前,在接处挖设工作坑,承前大于等于 6mm,承后超过斜面长,两侧大于管径,深度大于等于 2mm,保证操作阶段管子承悬空
(3)对1)清理管膛、管:将承插内的所有杂物予以清除,并擦洗洁净,然后在承内均匀涂抹非油质润滑剂
2)清理胶圈:将胶圈上的粘接物清擦洁净,并均匀涂抹非油质润滑剂
3) 插上套胶圈:密封胶圈应平顺、无扭曲
安管时,胶圈应均匀滚动到位,放松外力后,回弹不得大
