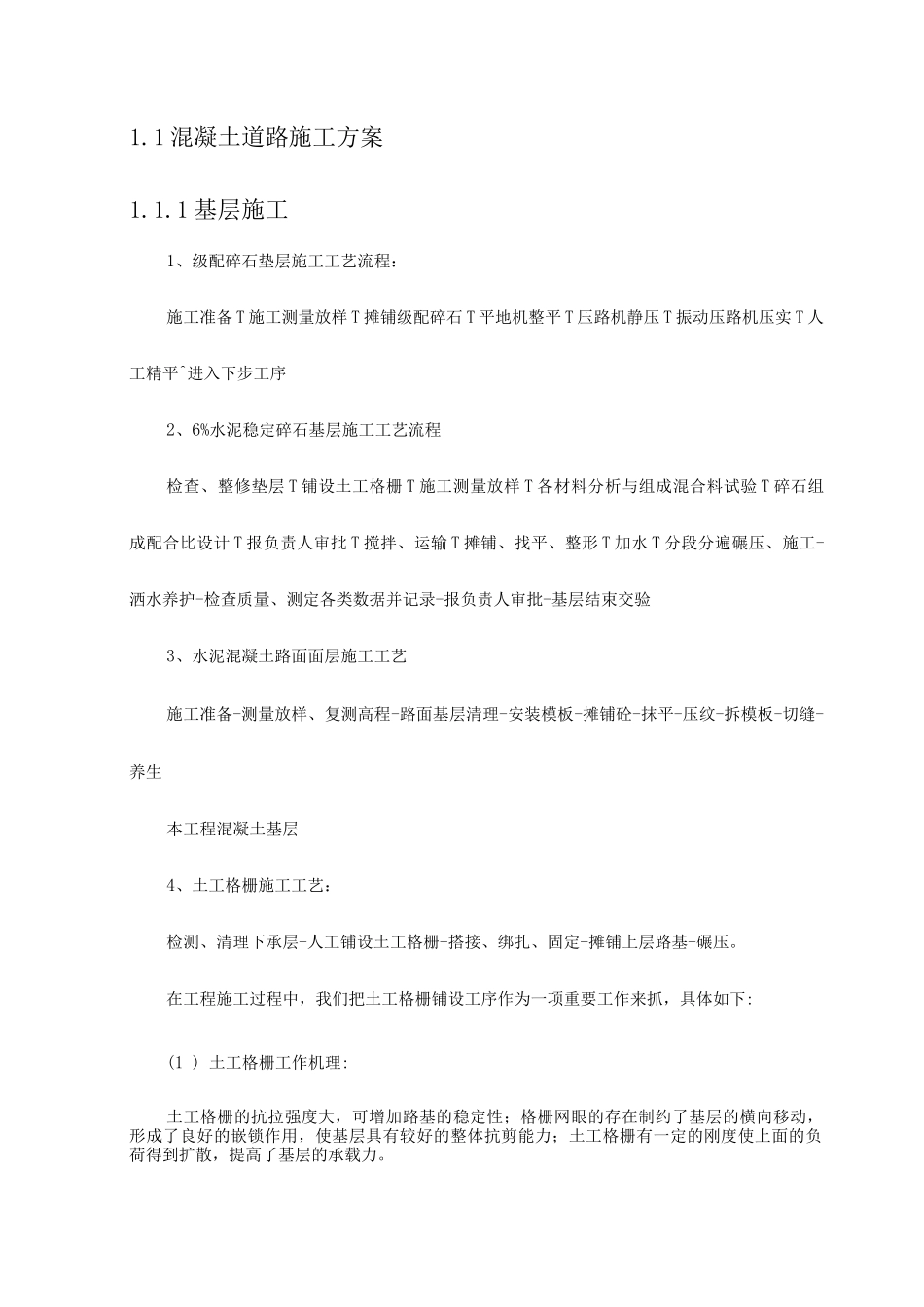

1 混凝土道路施工方案1
1 基层施工1、级配碎石垫层施工工艺流程:施工准备 T 施工测量放样 T 摊铺级配碎石 T 平地机整平 T 压路机静压 T 振动压路机压实 T 人工精平^进入下步工序2、6%水泥稳定碎石基层施工工艺流程检查、整修垫层 T 铺设土工格栅 T 施工测量放样 T 各材料分析与组成混合料试验 T 碎石组成配合比设计 T 报负责人审批 T 搅拌、运输 T 摊铺、找平、整形 T 加水 T 分段分遍碾压、施工-洒水养护-检查质量、测定各类数据并记录-报负责人审批-基层结束交验3、水泥混凝土路面面层施工工艺施工准备-测量放样、复测高程-路面基层清理-安装模板-摊铺砼-抹平-压纹-拆模板-切缝-养生本工程混凝土基层4、土工格栅施工工艺:检测、清理下承层-人工铺设土工格栅-搭接、绑扎、固定-摊铺上层路基-碾压
在工程施工过程中,我们把土工格栅铺设工序作为一项重要工作来抓,具体如下:(1 ) 土工格栅工作机理:土工格栅的抗拉强度大,可增加路基的稳定性;格栅网眼的存在制约了基层的横向移动,形成了良好的嵌锁作用,使基层具有较好的整体抗剪能力;土工格栅有一定的刚度使上面的负荷得到扩散,提高了基层的承载力
(2)铺设准备工作:1)地基处理:首先对下层进行整平、碾压,要求平整度不大于 15 ,压实度达到设计要求,表面严禁有碎石、块石等坚硬凸出物
2)铺设环境:室外气温 5C 以上,风力 4 级以下,无雨、雪
(3)土工格栅的铺设1)土工格栅的铺设面应较为平整,铺设层应验收合格

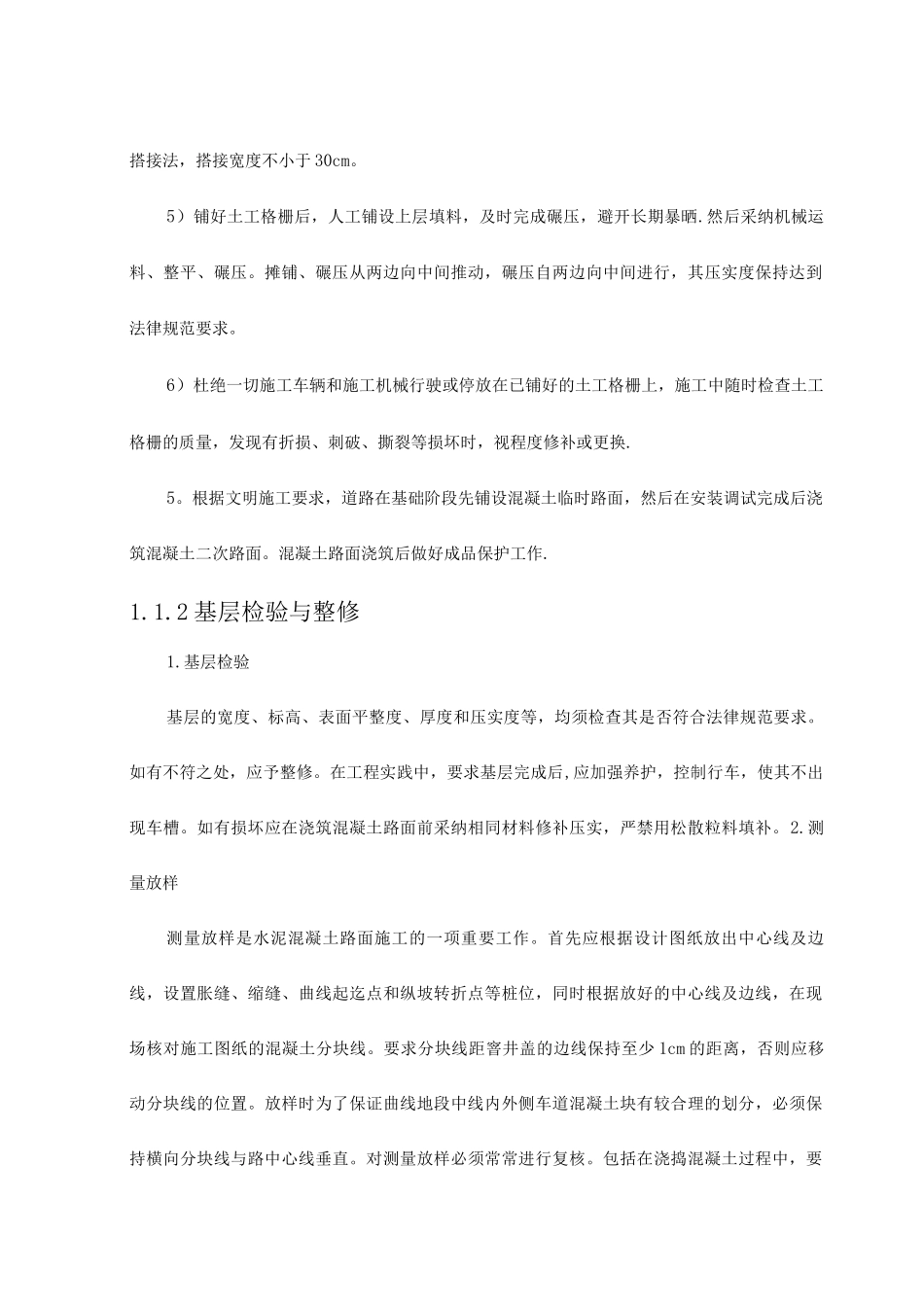

为防纵向歪斜现象,先按幅宽在铺设层划出白线或挂线,即可开始铺设,然后用 U 型钉固定格栅的端部(每米宽用钉 4 根,均匀距离固定);2)固定好格栅端部后,用铺设机或人工方法将格栅缓缓向前拉铺,每铺 10 米长进行人工调查一次,直至一卷格栅铺完,再铺下一卷,操作同前;3)接铺:以卷长为单位作为铺设的段
