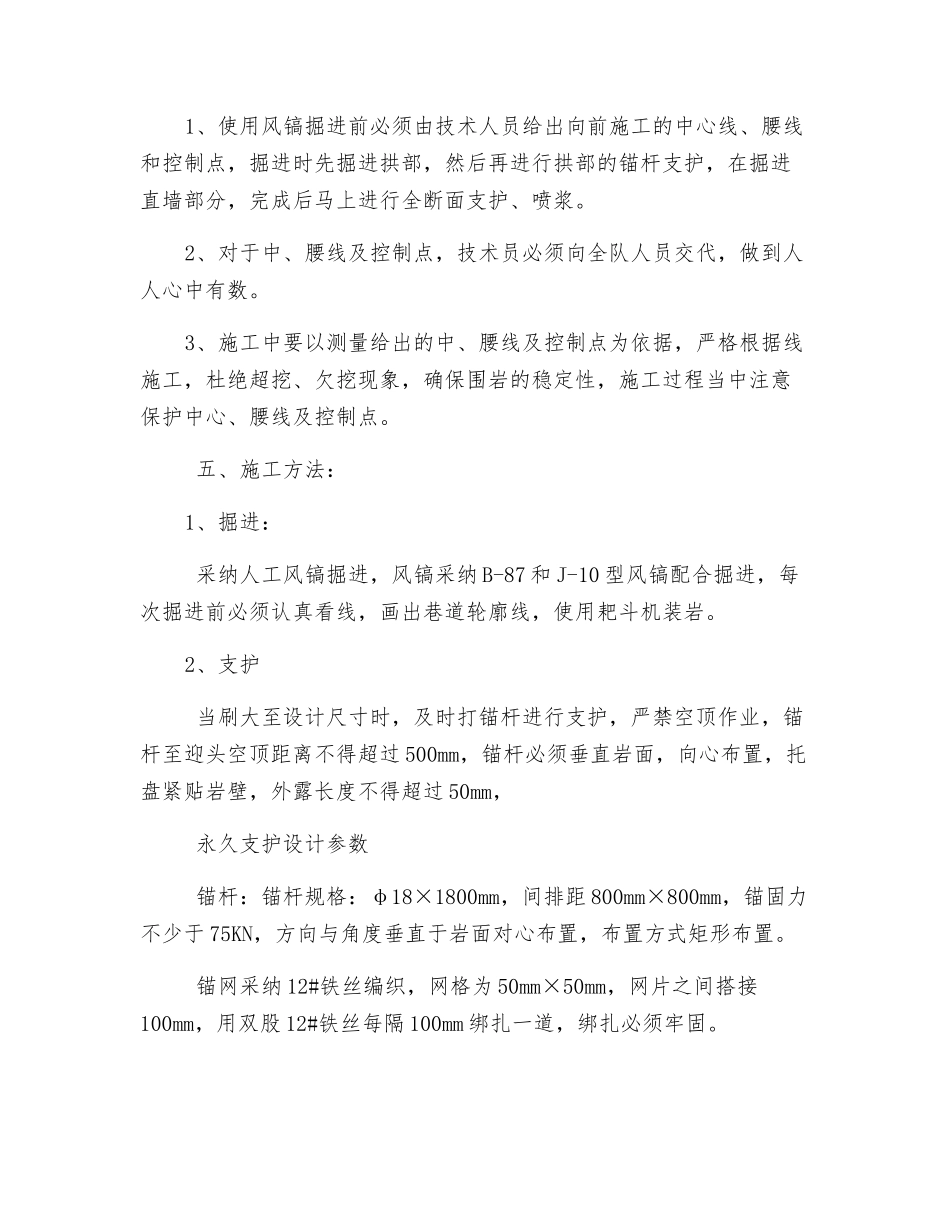

清理撤煤斜巷通道人工风镐掘进安全技术措施一、工程概括: 清理撤煤斜巷通道已经采纳钻爆法施工至 26.4m 位置,因火工品供应暂停,临时不能进行钻爆法掘进,为了进一步保证清理撤煤斜巷通道的正常贯穿,需要采纳风镐掘进,风镐掘进时,必须加强支护,锚杆紧跟至迎头,为了确保掘进施工安全,特编制本补充安全措施,审批后严格执行。 二、施工之前准备:1、施工之前,技术人员必须向施工人员传达、贯彻本措施,并进行签字,不参加学习者不得参加井下作业。2、通风系统、供水系统、压风系统、供电系统、运输系统等系统保证正常运转。3、由测量人员给出中、腰线,并严格根据线施工。4、施工原材料、施工用设备已经准备到位,并有一定量储备。 三、施工方案: 清理撤煤斜巷通道已经采纳钻爆法施工至 26.4m 位置,采纳正台阶法施工,班组建制采纳“三八”制作业,两个掘进班、一个喷浆成巷班。先由人工风镐掘进拱部,掘进至设计尺寸后支护完成,在逐步刷大到设计断面的施工方案,掘进支护采纳锚网喷联合支护。 四、施工步骤:1、使用风镐掘进前必须由技术人员给出向前施工的中心线、腰线和控制点,掘进时先掘进拱部,然后再进行拱部的锚杆支护,在掘进直墙部分,完成后马上进行全断面支护、喷浆。2、对于中、腰线及控制点,技术员必须向全队人员交代,做到人人心中有数。3、施工中要以测量给出的中、腰线及控制点为依据,严格根据线施工,杜绝超挖、欠挖现象,确保围岩的稳定性,施工过程当中注意保护中心、腰线及控制点。 五、施工方法:1、掘进: 采纳人工风镐掘进,风镐采纳 B-87 和 J-10 型风镐配合掘进,每次掘进前必须认真看线,画出巷道轮廓线,使用耙斗机装岩。2、支护 当刷大至设计尺寸时,及时打锚杆进行支护,严禁空顶作业,锚杆至迎头空顶距离不得超过 500mm,锚杆必须垂直岩面,向心布置,托盘紧贴岩壁,外露长度不得超过 50mm, 永久支护设计参数 锚杆:锚杆规格:φ18×1800mm,间排距 800mm×800mm,锚固力不少于 75KN,方向与角度垂直于岩面对心布置,布置方式矩形布置。 锚网采纳 12#铁丝编织,网格为 50mm×50mm,网片之间搭接100mm,用双股 12#铁丝每隔 100mm 绑扎一道,绑扎必须牢固。 局部岩层破裂地点采纳单排锚索布置,锚索间排距 2m×2m,规格为 φ17.8mm×6300mm。3、喷浆: 喷射工作开始前,应首先在喷射地点铺上旧胶带,以便收集回弹料,回弹率不得超过 15%。若喷射地点有少量淋水时,可...
