溜煤眼施工安全技术措施

溜煤眼施工安全技术措施_第1页
1/8
溜煤眼施工安全技术措施_第2页
2/8
溜煤眼施工安全技术措施_第3页
3/8

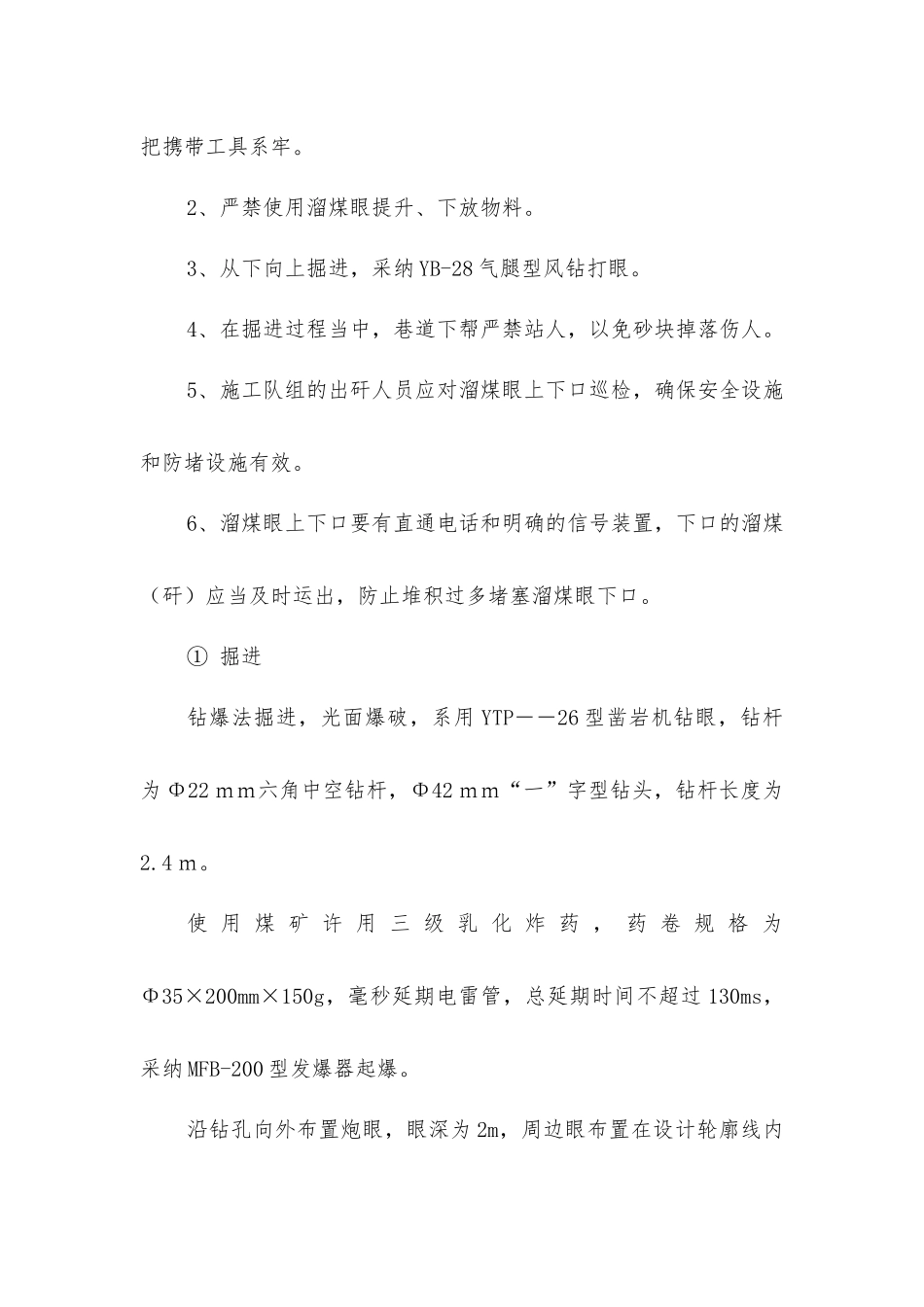

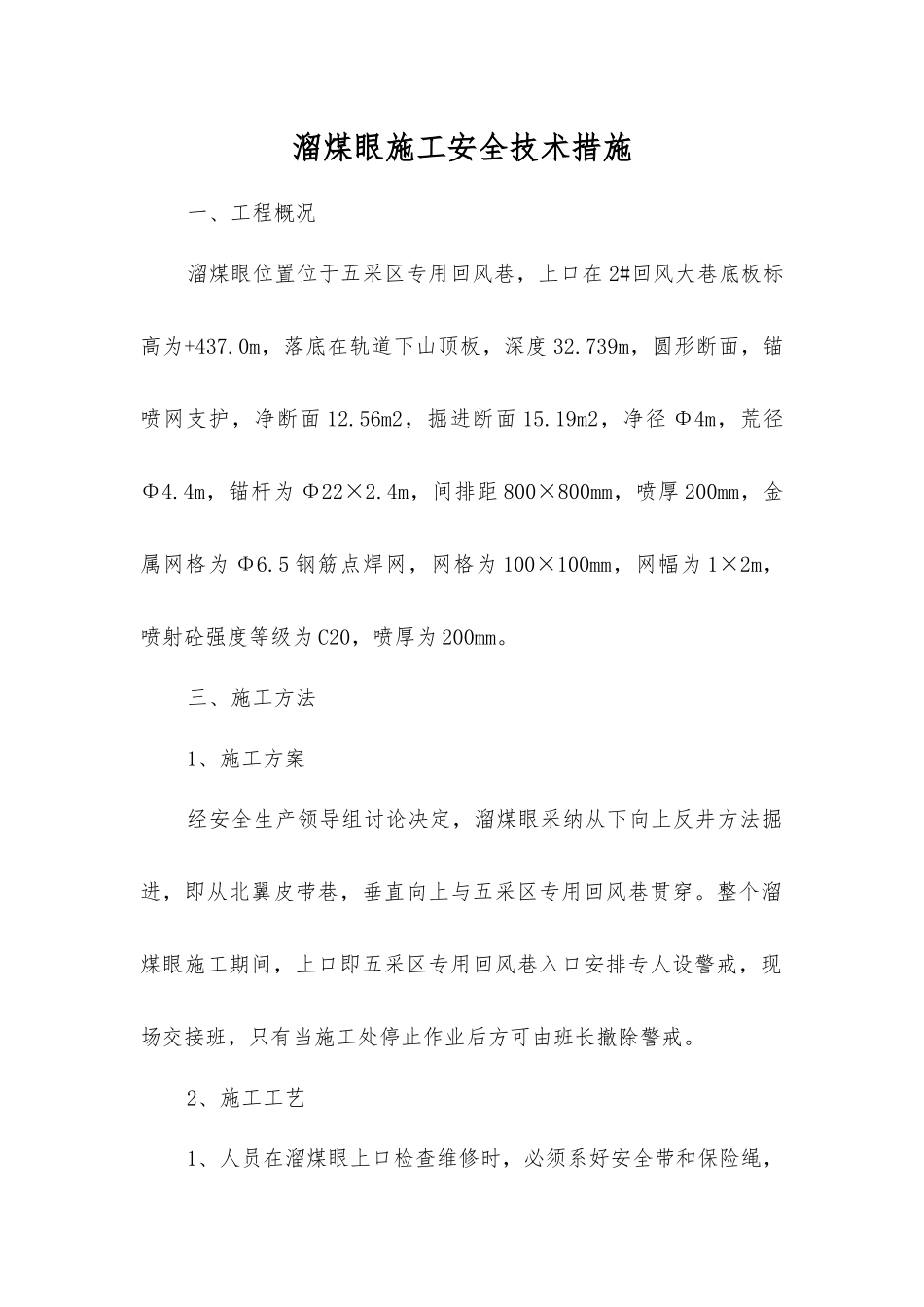

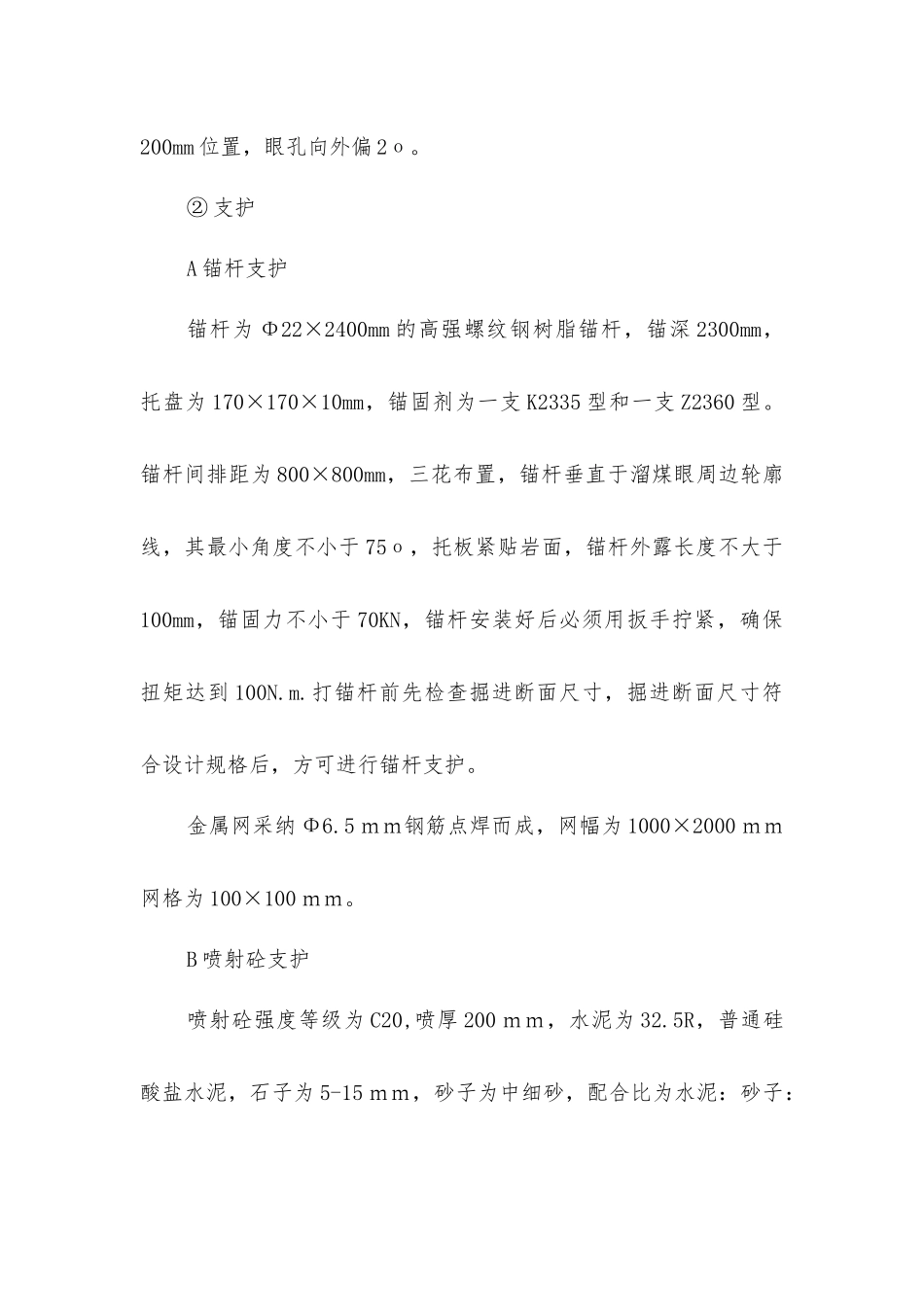

溜煤眼施工安全技术措施一、工程概况溜煤眼位置位于五采区专用回风巷,上口在 2#回风大巷底板标高为+437.0m,落底在轨道下山顶板,深度 32.739m,圆形断面,锚喷网支护,净断面 12.56m2,掘进断面 15.19m2,净径 Φ4m,荒径Φ4.4m,锚杆为 Φ22×2.4m,间排距 800×800mm,喷厚 200mm,金属网格为 Φ6.5 钢筋点焊网,网格为 100×100mm,网幅为 1×2m,喷射砼强度等级为 C20,喷厚为 200mm。三、施工方法1、施工方案经安全生产领导组讨论决定,溜煤眼采纳从下向上反井方法掘进,即从北翼皮带巷,垂直向上与五采区专用回风巷贯穿。整个溜煤眼施工期间,上口即五采区专用回风巷入口安排专人设警戒,现场交接班,只有当施工处停止作业后方可由班长撤除警戒。2、施工工艺1、人员在溜煤眼上口检查维修时,必须系好安全带和保险绳,把携带工具系牢。2、严禁使用溜煤眼提升、下放物料。3、从下向上掘进,采纳 YB-28 气腿型风钻打眼。4、在掘进过程当中,巷道下帮严禁站人,以免砂块掉落伤人。5、施工队组的出矸人员应对溜煤眼上下口巡检,确保安全设施和防堵设施有效。6、溜煤眼上下口要有直通电话和明确的信号装置,下口的溜煤(矸)应当及时运出,防止堆积过多堵塞溜煤眼下口。① 掘进钻爆法掘进,光面爆破,系用 YTP――26 型凿岩机钻眼,钻杆为 Φ22 mm六角中空钻杆,Φ42 mm“一”字型钻头,钻杆长度为2.4 m。使 用 煤 矿 许 用 三 级 乳 化 炸 药 , 药 卷 规 格 为Φ35×200mm×150g,毫秒延期电雷管,总延期时间不超过 130ms,采纳 MFB-200 型发爆器起爆。沿钻孔向外布置炮眼,眼深为 2m,周边眼布置在设计轮廓线内200mm 位置,眼孔向外偏 2ο。② 支护A 锚杆支护锚杆为 Φ22×2400mm 的高强螺纹钢树脂锚杆,锚深 2300mm,托盘为 170×170×10mm,锚固剂为一支 K2335 型和一支 Z2360 型。锚杆间排距为 800×800mm,三花布置,锚杆垂直于溜煤眼周边轮廓线,其最小角度不小于 75ο,托板紧贴岩面,锚杆外露长度不大于100mm,锚固力不小于 70KN,锚杆安装好后必须用扳手拧紧,确保扭矩达到 100N.m.打锚杆前先检查掘进断面尺寸,掘进断面尺寸符合设计规格后,方可进行锚杆支护。金属网采纳 Φ6.5 mm钢筋点焊而成,网幅为 1000×2000 mm网格为 100×100 mm。B 喷射砼支护喷射砼强度等级为 C20,喷厚 200 mm,水泥为 32.5R,普通硅酸盐水泥,石子为 5-15 mm,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

溜煤眼施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
