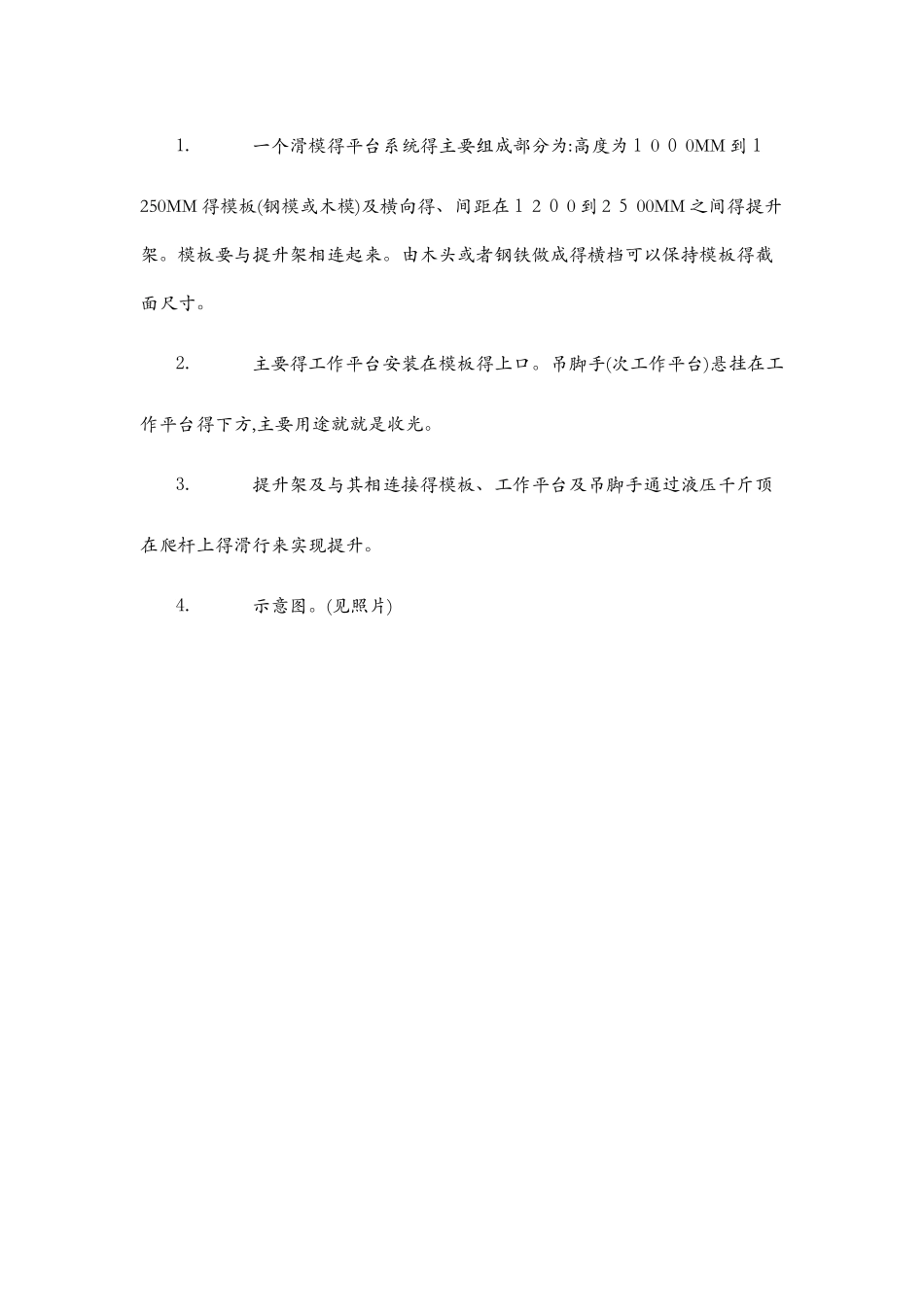

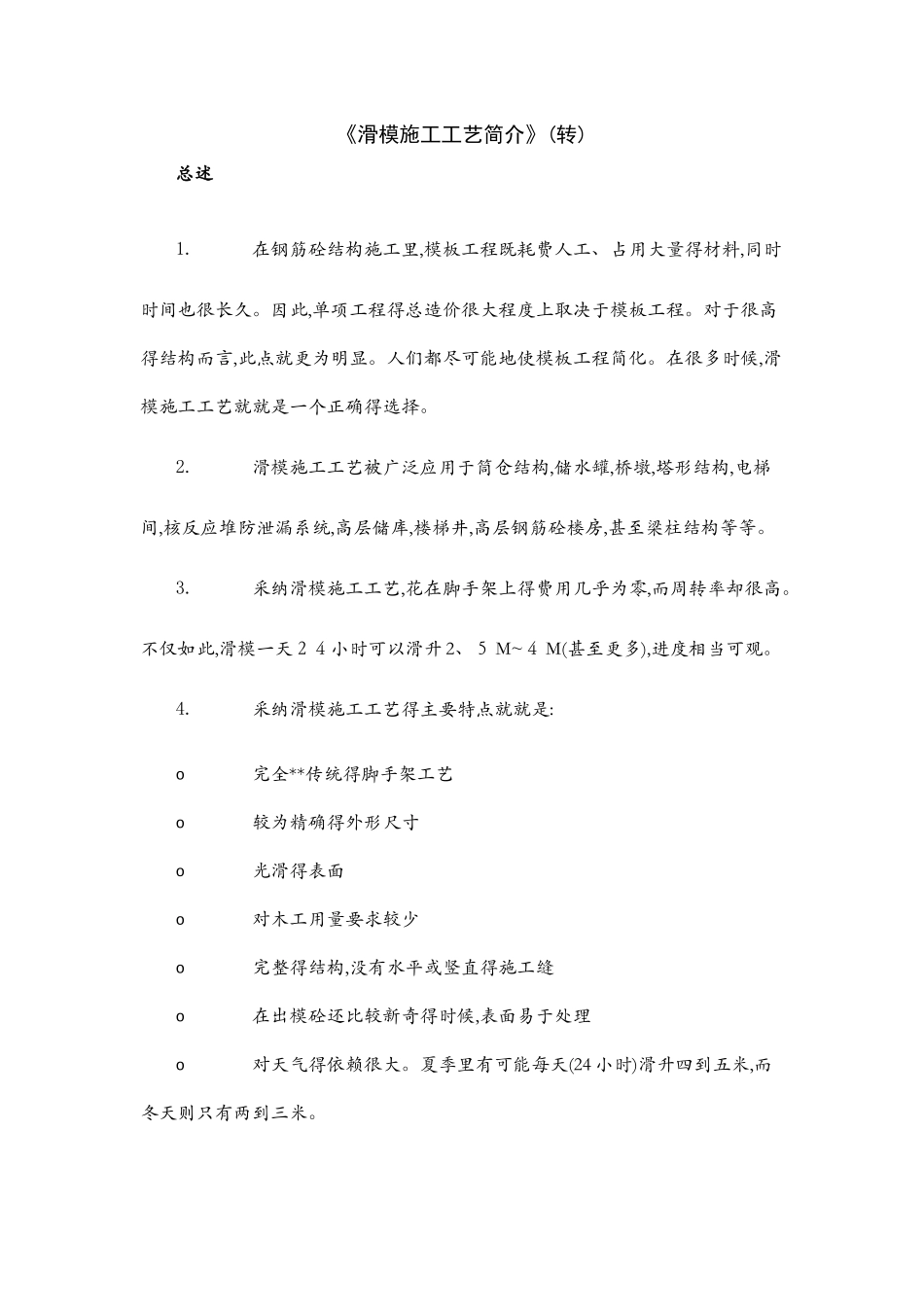

《滑模施工工艺简介》(转)总述1.在钢筋砼结构施工里,模板工程既耗费人工、占用大量得材料,同时时间也很长久。因此,单项工程得总造价很大程度上取决于模板工程。对于很高得结构而言,此点就更为明显。人们都尽可能地使模板工程简化。在很多时候,滑模施工工艺就就是一个正确得选择。2.滑模施工工艺被广泛应用于筒仓结构,储水罐,桥墩,塔形结构,电梯间,核反应堆防泄漏系统,高层储库,楼梯井,高层钢筋砼楼房,甚至梁柱结构等等。3.采纳滑模施工工艺,花在脚手架上得费用几乎为零,而周转率却很高。不仅如此,滑模一天24小时可以滑升 2、5 M~4 M(甚至更多),进度相当可观。4.采纳滑模施工工艺得主要特点就就是:o完全**传统得脚手架工艺o较为精确得外形尺寸o光滑得表面o对木工用量要求较少o完整得结构,没有水平或竖直得施工缝o在出模砼还比较新奇得时候,表面易于处理o对天气得依赖很大。夏季里有可能每天(24 小时)滑升四到五米,而冬天则只有两到三米。2. 滑模施工工艺得基本原则1.滑模包括往事先组装好得模板里浇筑砼,模板滑升砼成型。2.砼浇筑连续分层交圈进行,每层厚度 30 0 MM 左右。第二层得砼在前一层砼初凝之前完成浇筑。滑升得速度取决于砼得初凝时间及砼在浇筑以后最初数小时得强度。3.在环境温度为 20℃得时候,砼得强度增长大概如下表: 时间4 小时5 小时6 小时7 小时8 小时9小时12小时砼强度kg/cm27182 8394 9601104.砼凝聚过程中所释放得热量不会丧失,而就就是传递给了新奇得砼。因此,内墙得温度要比外墙温度高出 5~1 5℃。要控制滑升速度,保证出模得砼有强度得强度以支撑滑升系统得荷载及保持砼自身得形状。5.一般说来,滑升速度为每小时 2 0 0MM,砼在出模后 6 小时以内凝聚。滑升得速度直接影响砼得浇筑方量。滑升就就是通过液压千斤顶在爬杆上滑行来实现得。有些许斜度得模板减轻了砼与模板之间得摩擦力。新奇砼里得自由水,既可以用来收光砼表面,也对模板滑升起了润滑作用。3. 滑模施工工艺得平台系统 1.一个滑模得平台系统得主要组成部分为:高度为1 0 0 0MM 到1250MM 得模板(钢模或木模)及横向得、间距在1 2 0 0 到 2 5 00MM 之间得提升架。模板要与提升架相连起来。由木头或者钢铁做成得横档可以保持模板得截面尺寸。 2.主要得工作平台安装在模板得上口。吊脚手(次工作平台)悬挂在工作平台得下方,主要用途就就是收光。3.提升架及与其相连接得模板、工作平台及吊脚手通过液压千斤顶在...
