灌溉涵管工程施工方案二、沿线地形、地质及水文自然地理特征1、地质水文及工程内容:本土,灰黑,,软塑,土质粘滑,味臭,含腐殖质
2、气象:项目所在地属亚热带气候,气候温柔,雨量充沛,年平均气温 24C,夏季长达 9 个月,春秋不分,长 3 个月,无冬天
夏季高温高湿,台风活动频繁,降水充沛,12-2 月为春秋季,降水稀少,全年无霜日,日照充足,太阳辐射强
三、施工准备:现场经过实地探察及实体测量,发现部分灌溉涵管走向受到原有排洪沟影响,假如开挖则须先回填该排洪沟做为挖机行驶路线及施工场地;部分灌溉涵管走向受到山体及树木影响,假如开挖则须先对该树木进行砍除外运及该山体超高部分土方进行开挖外运做为挖机行驶路线及施工场地;附相关照片
施工前应先根据设计要求,对钢筋砼圆涵管进行定位放线,放出圆涵管具体位置,合理安排平面布置,应充分考虑施工期间的车辆通行情况和管线的施工方向之间的互相干扰
根据法律规范要求,在充分了解工程的实际情况和选择合理经济的沟槽横断面
并充分考虑夏季和雨期的施工措施,编制施工组织设计报监理审批,着重以下几点:(1)挖、填方的土方平衡计算,做出合理安排,减少重复运输
(2)进行施工现场的排水设计,并考虑排水和周边构筑物的影响
(3)考虑具体投入的设备、数量、品种、人员等
(4)土方开挖后弃土的堆放、运输以及可利用土的临时堆放点的布置等

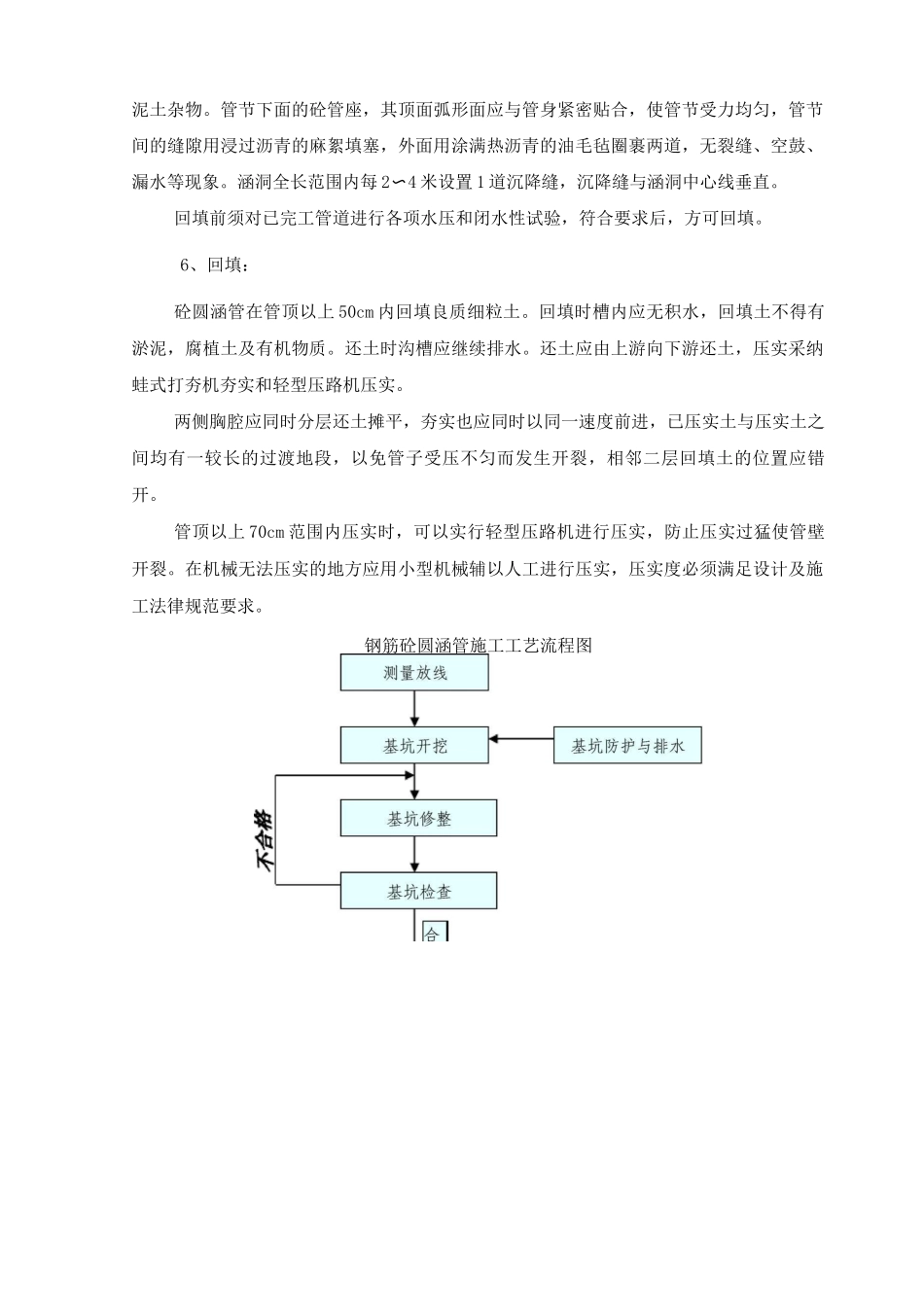

四、钢筋砼圆涵管施工涵管施工完毕后,砌体砂浆或砼强度达到规定要求时方可进行回填,涵洞顶以上及涵身两侧在不小于两倍孔径范围内的填土须分层对称夯实,相对密度达到 94%,回填材料严格按设计要求,不得选用膨胀土、淤泥质土及耕植土作填料,每层厚度不超过 20cm
当施工过程中,当洞顶回填厚度不足 0
5m 时,严禁任何重型机械和车辆通过
1、 开挖:基坑开挖时,根据现场考察和讨论了施工图,实际开挖深度在 7
46 米〜8
27 米之间,必须采
