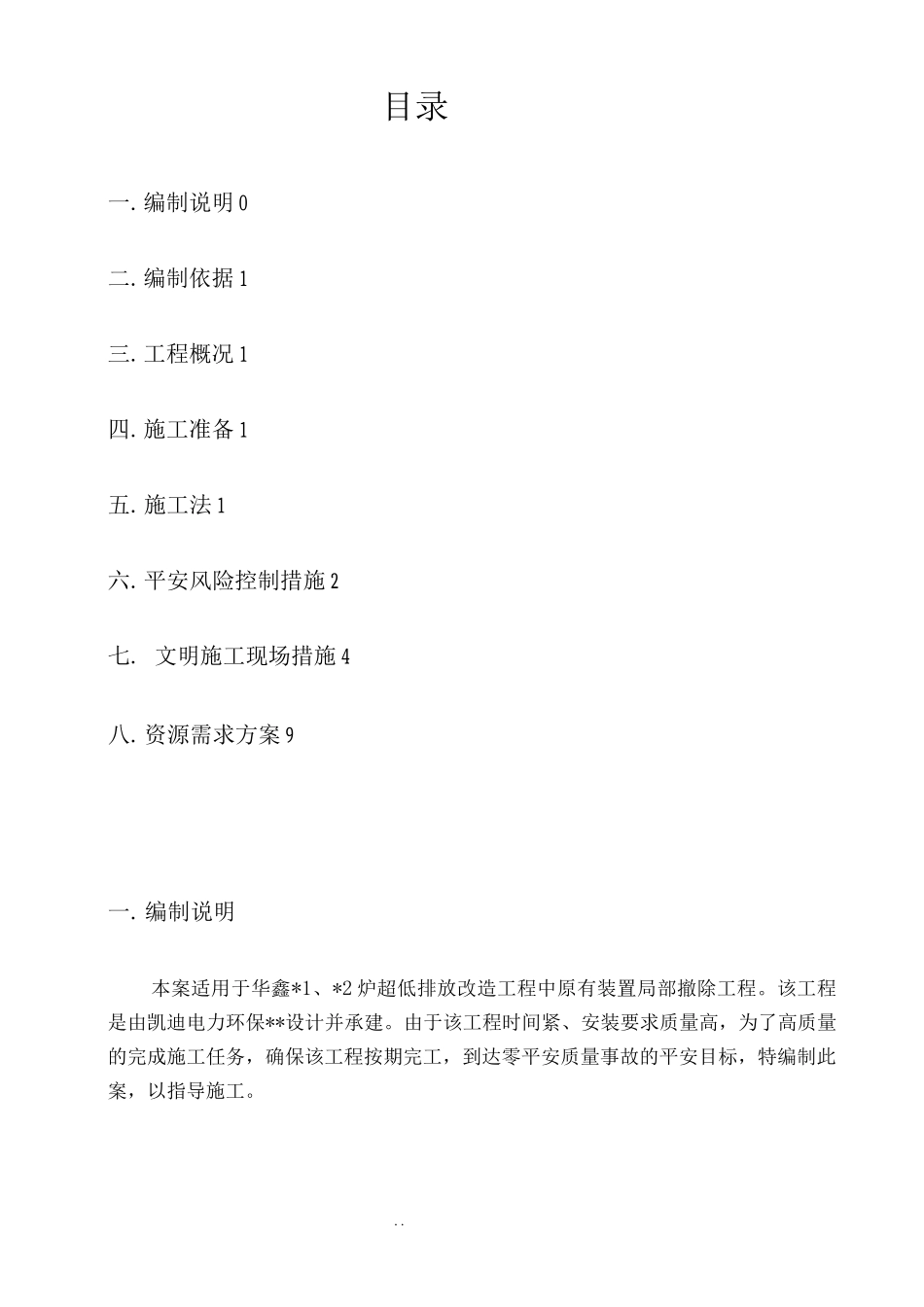

编制说明 0二

编制依据 1三
工程概况 1四
施工准备 1五
施工法 1六
平安风险控制措施 2七
文明施工现场措施 4八
资源需求方案 9一
编制说明本案适用于华鑫*1、*2 炉超低排放改造工程中原有装置局部撤除工程
该工程是由凯迪电力环保**设计并承建
由于该工程时间紧、安装要求质量高,为了高质量的完成施工任务,确保该工程按期完工,到达零平安质量事故的平安目标,特编制此案,以指导施工
编制依据1、凯迪电力环保**所提供的技术文件2、”电力建立平安工作规程"DL59
工程概况该撤除工程容包括:1、* 1 吸收塔+9
5m 以上塔体局部及件撤除
2、GGH 撤除
3、* 1 脱硫装置从引风机出至烟囱入段的烟道局部除利旧局部外全部撤除
4、事故浆液罐筒体局部撤除
5、撤除*1B 膏排出泵 1 台
6、撤除*1 原浆液循环泵 2台
7、撤除氧化风机 2 台
8、撤除灰浆液泵 2 台
9、撤除真空皮带脱水机 1台
10、撤除真空泵 1 台
11、撤除脱水间排水坑泵 1 台
12、撤除滤液水泵 1 台
工程方案于 2025 年 9 月 16 日开工,2025 年 10 月 15 日完工
施工准备1、施工现场准备目前施工现场已做到三通一平,交通运输比较便,具备施工条件,工程开工前相关的票、证、已办理齐全
目前施工暂设、施工机具已具备,施工材料已进场人力资源已到位
2、施工技术准备编写详尽的施工技术案,施工前仔细的阅读设计文件,发现图纸中的问题及时与设计单位及业主取得联系
按规及技术文件容,对相关施工人员进展详细的施工技术交底,并提取详尽的材料方案
施工法1、施工程序:1
、*1 吸收塔撤除:脚手架搭设保温撤除仪表、电气元器件及管缆、线缆撤〜〜除与〜*1 吸收塔相连接的管线撤除从上至下逐层撤除塔件及支撑〜梁从上至下撤除〜*1 吸收塔塔体至利旧段撤
