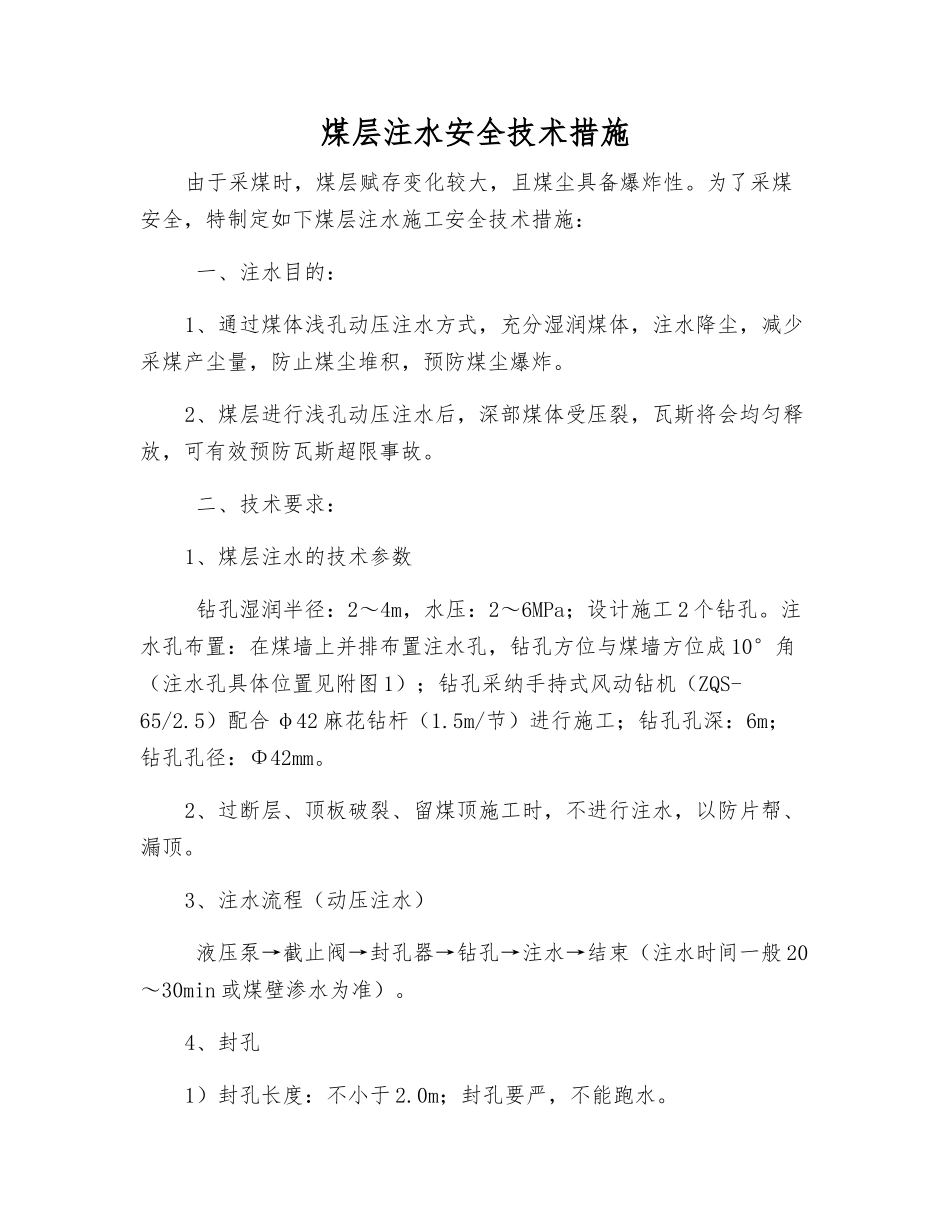

煤层注水安全技术措施由于采煤时,煤层赋存变化较大,且煤尘具备爆炸性
为了采煤安全,特制定如下煤层注水施工安全技术措施: 一、注水目的:1、通过煤体浅孔动压注水方式,充分湿润煤体,注水降尘,减少采煤产尘量,防止煤尘堆积,预防煤尘爆炸
2、煤层进行浅孔动压注水后,深部煤体受压裂,瓦斯将会均匀释放,可有效预防瓦斯超限事故
二、技术要求:1、煤层注水的技术参数 钻孔湿润半径:2~4m,水压:2~6MPa;设计施工 2 个钻孔
注水孔布置:在煤墙上并排布置注水孔,钻孔方位与煤墙方位成 10°角(注水孔具体位置见附图 1);钻孔采纳手持式风动钻机(ZQS-65/2
5)配合 φ42 麻花钻杆(1
5m/节)进行施工;钻孔孔深:6m;钻孔孔径:Φ42mm
2、过断层、顶板破裂、留煤顶施工时,不进行注水,以防片帮、漏顶

3、注水流程(动压注水) 液压泵→截止阀→封孔器→钻孔→注水→结束(注水时间一般 20~30min 或煤壁渗水为准)
4、封孔1)封孔长度:不小于 2
0m;封孔要严,不能跑水
2)封孔方法:采纳 FZM-20 型封孔器进行封孔,封孔器外端应进入孔内 500mm 以上
液压泵型号: BRW80/20;最大压力 20Mpa,流量 40L/min
3)注水时间:每孔注水时间一般 20~30min 或煤壁向外渗水为止
每孔注水时间(t)按下式计算: T=Q/V 式中 t-注水时间 V-注水流量:4~60L/min Q-注水量:120~180L5、注水有效后,每循环进尺保留不少于 1m 的前探钻孔超前距
6、两个注水钻孔施工完成后,同时进行注水
三、安全技术措施:1、打钻、注水期间,迎头必须悬挂便携仪
2、注水前,迎头煤壁应当及时挂上防片网,以防注水时冒顶、片帮伤人或造成瓦斯超限
3、在迎头打注水孔前,应加强迎头顶板管理,首先严格执行敲帮问顶制度,除掉净顶、帮部活矸危岩,对
