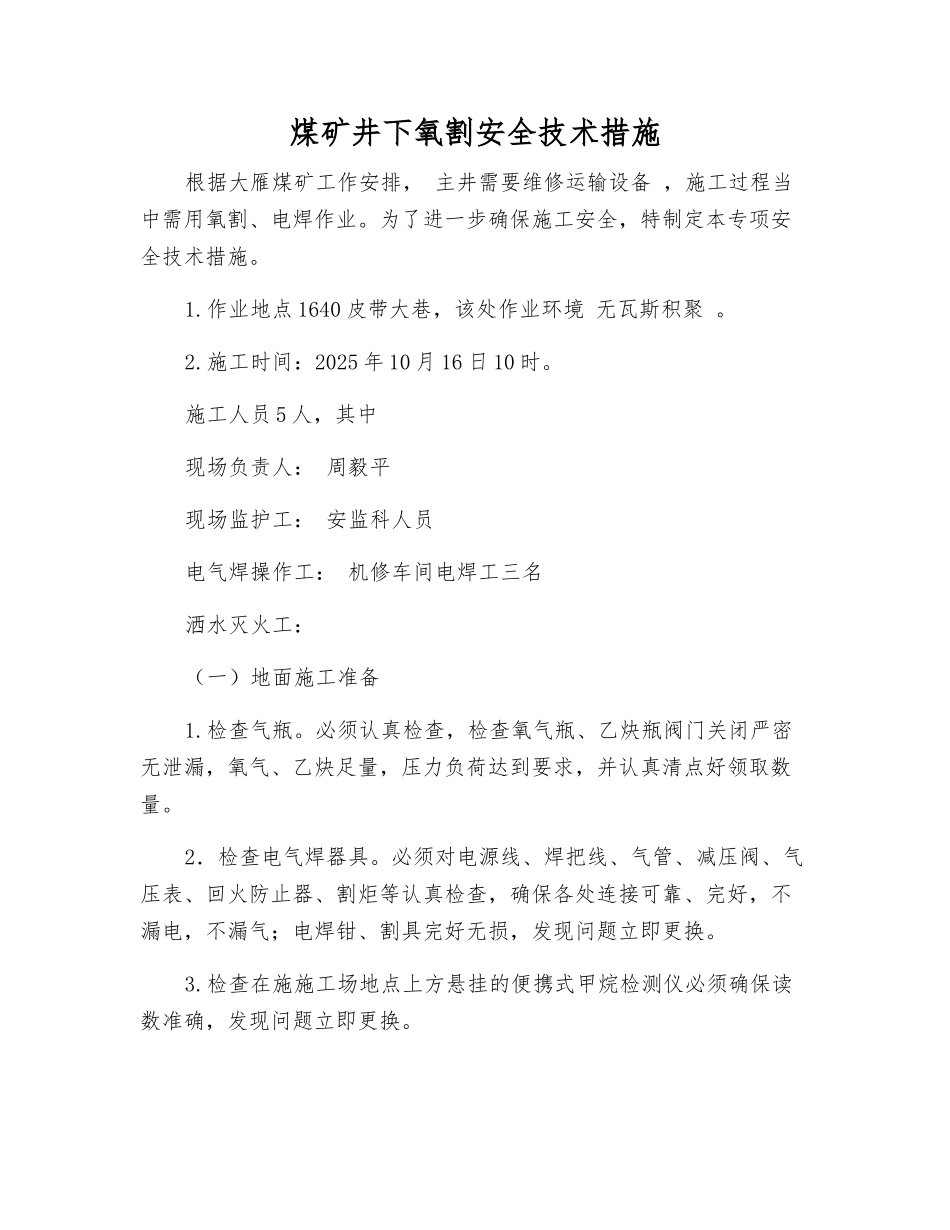

煤矿井下氧割安全技术措施根据大雁煤矿工作安排, 主井需要维修运输设备 ,施工过程当中需用氧割、电焊作业
为了进一步确保施工安全,特制定本专项安全技术措施
作业地点 1640 皮带大巷,该处作业环境 无瓦斯积聚
施工时间:2025 年 10 月 16 日 10 时
施工人员 5 人,其中现场负责人: 周毅平现场监护工: 安监科人员电气焊操作工: 机修车间电焊工三名洒水灭火工:(一)地面施工准备1
必须认真检查,检查氧气瓶、乙炔瓶阀门关闭严密无泄漏,氧气、乙炔足量,压力负荷达到要求,并认真清点好领取数量
2.检查电气焊器具
必须对电源线、焊把线、气管、减压阀、气压表、回火防止器、割炬等认真检查,确保各处连接可靠、完好,不漏电,不漏气;电焊钳、割具完好无损,发现问题立即更换
检查在施施工场地点上方悬挂的便携式甲烷检测仪必须确保读数准确,发现问题立即更换
电气焊器具装车
电焊机、氧气瓶、乙炔瓶不能装在同一矿车内,并装平垫牢,且不得与其它可燃材料、大型金属物件以及大块矸石等混装;电焊机必须盖防雨布,严格防范进水
气管及其它器具不得装车运输,必须专人携带以防挤坏
5.入井要求
地面准备工作负责人持审批好的电气焊措施,在井口向把钩人员登记电焊机、氧气、乙炔等设备数量及施施工场地点后,方能将电焊机、气瓶和施工材料装入矿车推到井口位置,准备下井
地面准备工作由施工单位完成,由地面负责人具体负责检查确认
(二)井下运输1
电气焊器具在运输过程当中应轻搬轻放,严禁碰撞和涂抹油污,并要保护好电缆
对电气焊器具二次检查
将电焊机、氧气瓶、乙炔瓶等电气焊器具下放到施工现场后,派专人再次检查电焊机、氧气瓶、乙炔瓶等电气焊器具的装车情况,并对运输过程监管
运输路线: 主井→1640 皮带大巷(主二部皮带机头)4
电气焊设备运输
电焊机、氧气瓶、乙炔瓶等电气焊器具的井
