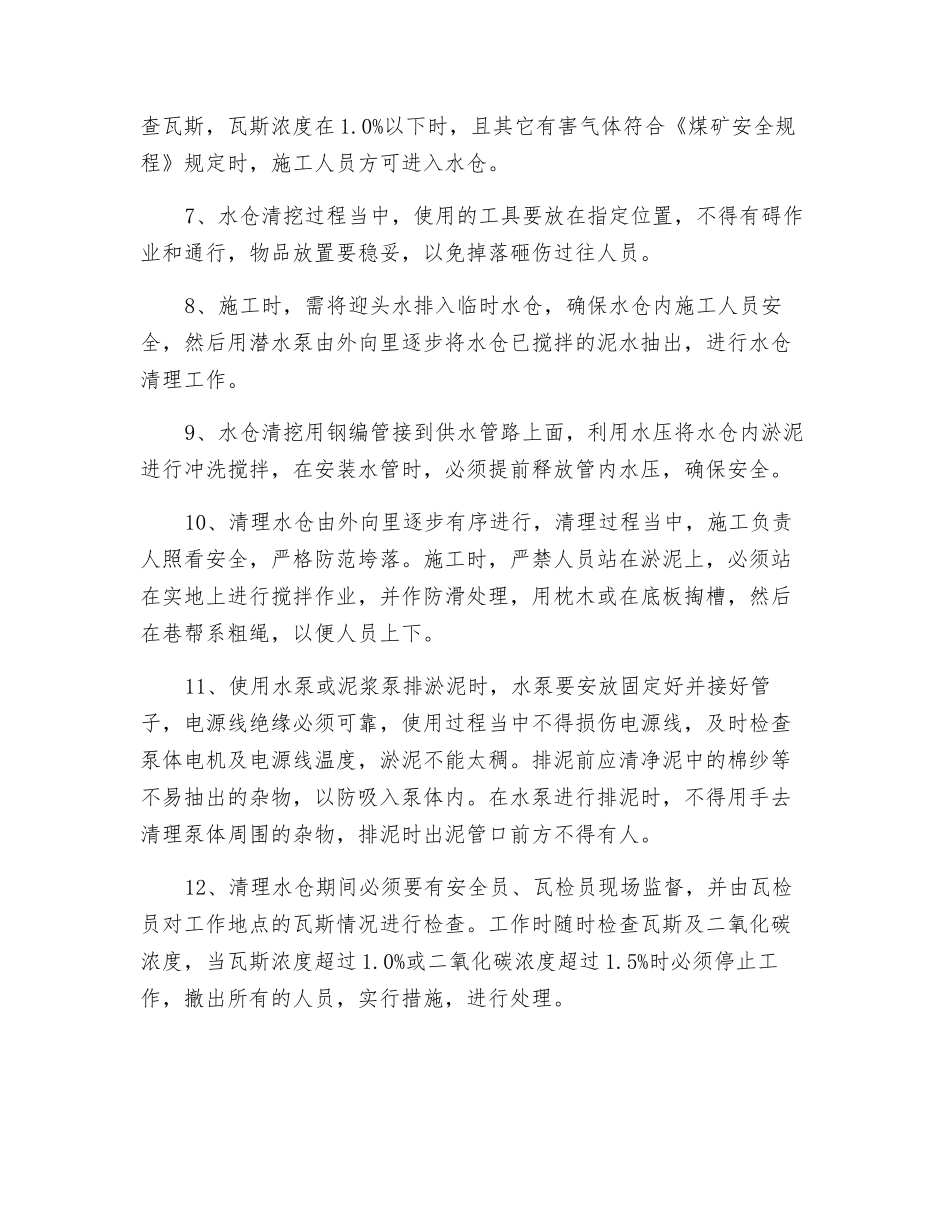

煤矿水仓清挖安全技术措施一、工程概况根据水仓清挖计划,需要对*****水仓进行清挖工作,为了进一步保证现场作业施工安全,杜绝各类不安全事故的发生,保障任务有序、高效的进行,特制定本工程安全技术措施
施工单位必须组织施工人员认真学习本措施并进行签字确认后方可施工,并严格执行如下规定和技术要求
二、施工准备1、施工之前召开专项施工会议,对施工方案及安全事项进行交底
2、所有参加施工人员要持证上岗,相关人员熟悉施工要求及有关图纸资料
3、清挖水仓前必须与通防工区取得联系,由通防工区安排瓦检员到现场监测风量、瓦斯浓度,禁止无风、微风、瓦斯超限作业
4、施工之前准备好手拉葫芦、排水泵、撬杠、开关、管路等运输及施工所需工具材料
5、根据相关规定穿戴好劳保用品,高处作业时作业人员要系好安全带,做好安全防护措施
6、施工用运输设备,要使用之前要进行认真检查,保证使用设备完好,做到“一机、一闸、一保护”
7、施工时要办理好各项施工作业手续,办理好停电工作票等
8、施工人员要互相提醒,交叉作业时要做到“三不损害”
9、施工作业人员每次施工之前要进行安全教育,开好工作之前的安全会
三、施工安全措施为了进一步确保施工期间施工设备及人员安全,在施工之前首先要组织所有施工人员认真学习《安全措施》,并在学习名单上签字确认后,方可施工
1、施工负责人全权负责水仓清挖工作,交待安全注意事项,分工明确、负责到人,使人人明确施工内容和详细过程,并做到统一指挥,贯彻施工方案及质量要求
2、所有参加施工人员必须佩戴好安全帽系好帽带
各项作业人员作业前由跟班负责人检查每人安全装备,不符合要求者,一律不准作业,并停工学习《安全规程》
3、施工之前施工负责人必须对相关人员分工明确,特别工种要持证上岗
4、对于重要工作岗位,如绞车司机、信号工、起重工、排水工等上岗人员必须经过岗前培训,经考试合格并取得上岗证后才可上岗
