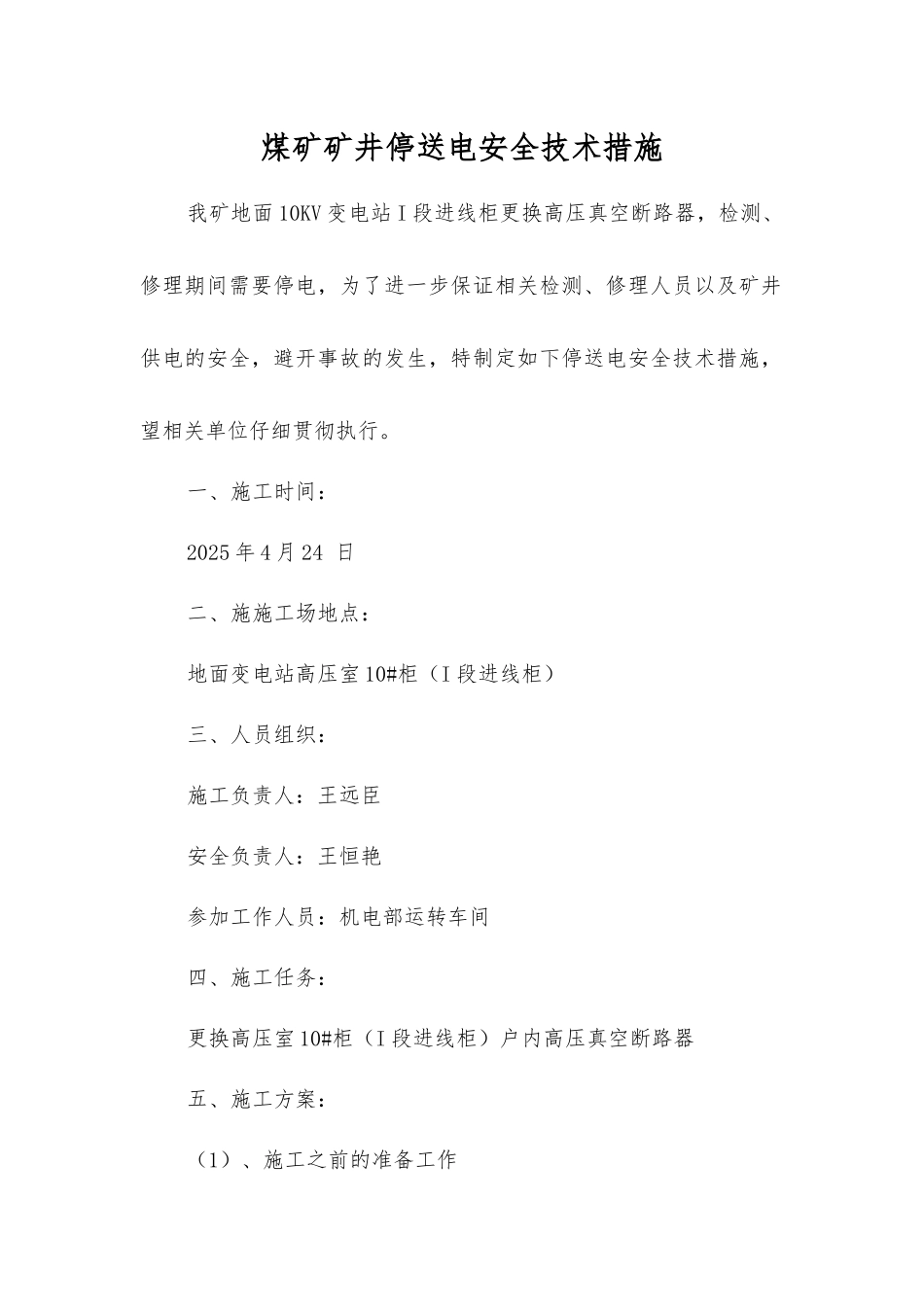

煤矿矿井停送电安全技术措施我矿地面 10KV 变电站 I 段进线柜更换高压真空断路器,检测、修理期间需要停电,为了进一步保证相关检测、修理人员以及矿井供电的安全,避开事故的发生,特制定如下停送电安全技术措施,望相关单位仔细贯彻执行
一、施工时间:2025 年 4 月 24 日二、施施工场地点:地面变电站高压室 10#柜(I 段进线柜)三、人员组织:施工负责人:王远臣安全负责人:王恒艳参加工作人员:机电部运转车间四、施工任务:更换高压室 10#柜(I 段进线柜)户内高压真空断路器五、施工方案:(1)、施工之前的准备工作1、施工之前由施工负责人布置工作内容及停电范围2、检测、修理人员准备好检测、修理用的电工工具、检测、修理备件以及仪器仪表等所需工器具

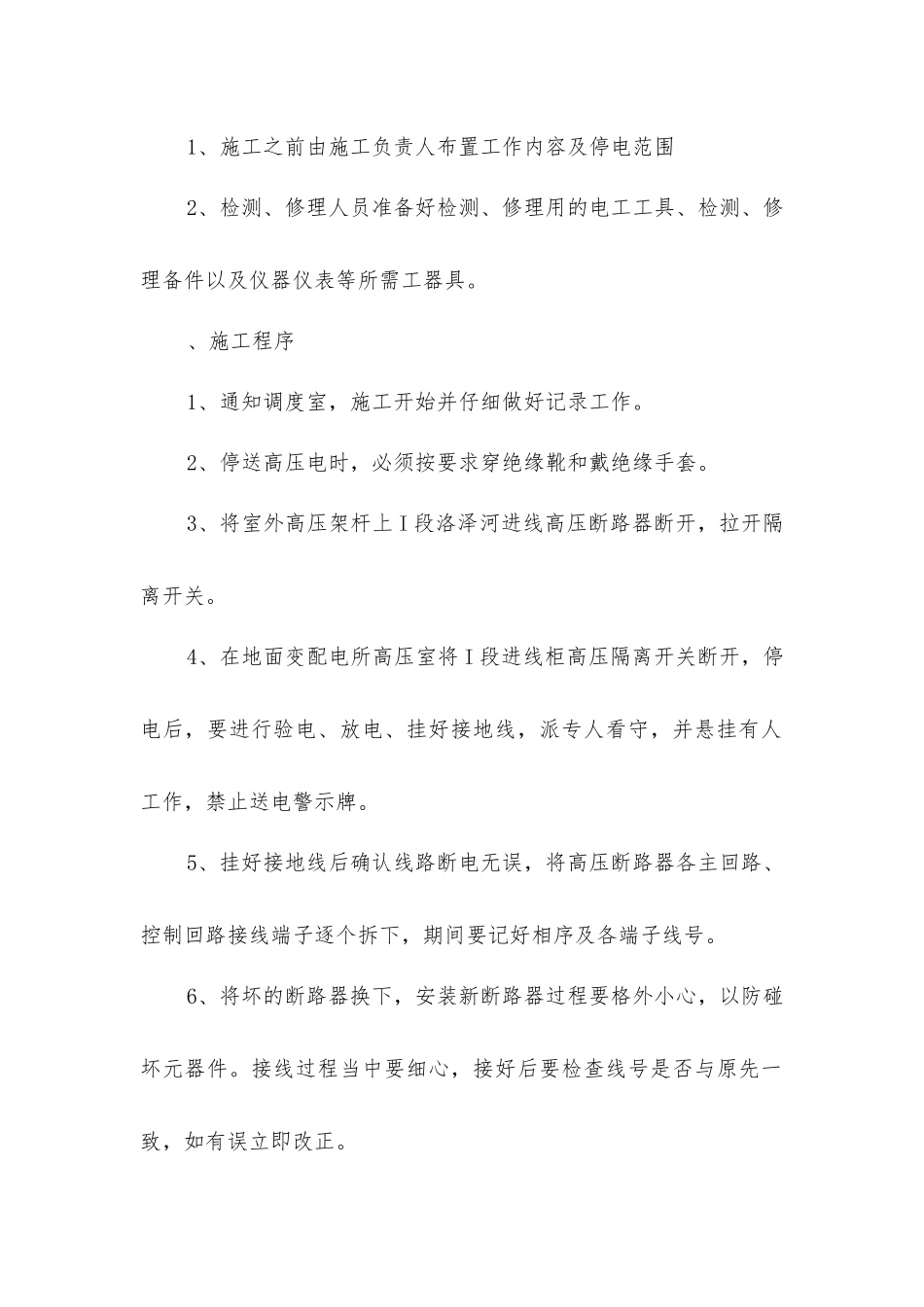

、施工程序1、通知调度室,施工开始并仔细做好记录工作
2、停送高压电时,必须按要求穿绝缘靴和戴绝缘手套
3、将室外高压架杆上 I 段洛泽河进线高压断路器断开,拉开隔离开关
4、在地面变配电所高压室将 I 段进线柜高压隔离开关断开,停电后,要进行验电、放电、挂好接地线,派专人看守,并悬挂有人工作,禁止送电警示牌
5、挂好接地线后确认线路断电无误,将高压断路器各主回路、控制回路接线端子逐个拆下,期间要记好相序及各端子线号
6、将坏的断路器换下,安装新断路器过程要格外小心,以防碰坏元器件
接线过程当中要细心,接好后要检查线号是否与原先一致,如有误立即改正

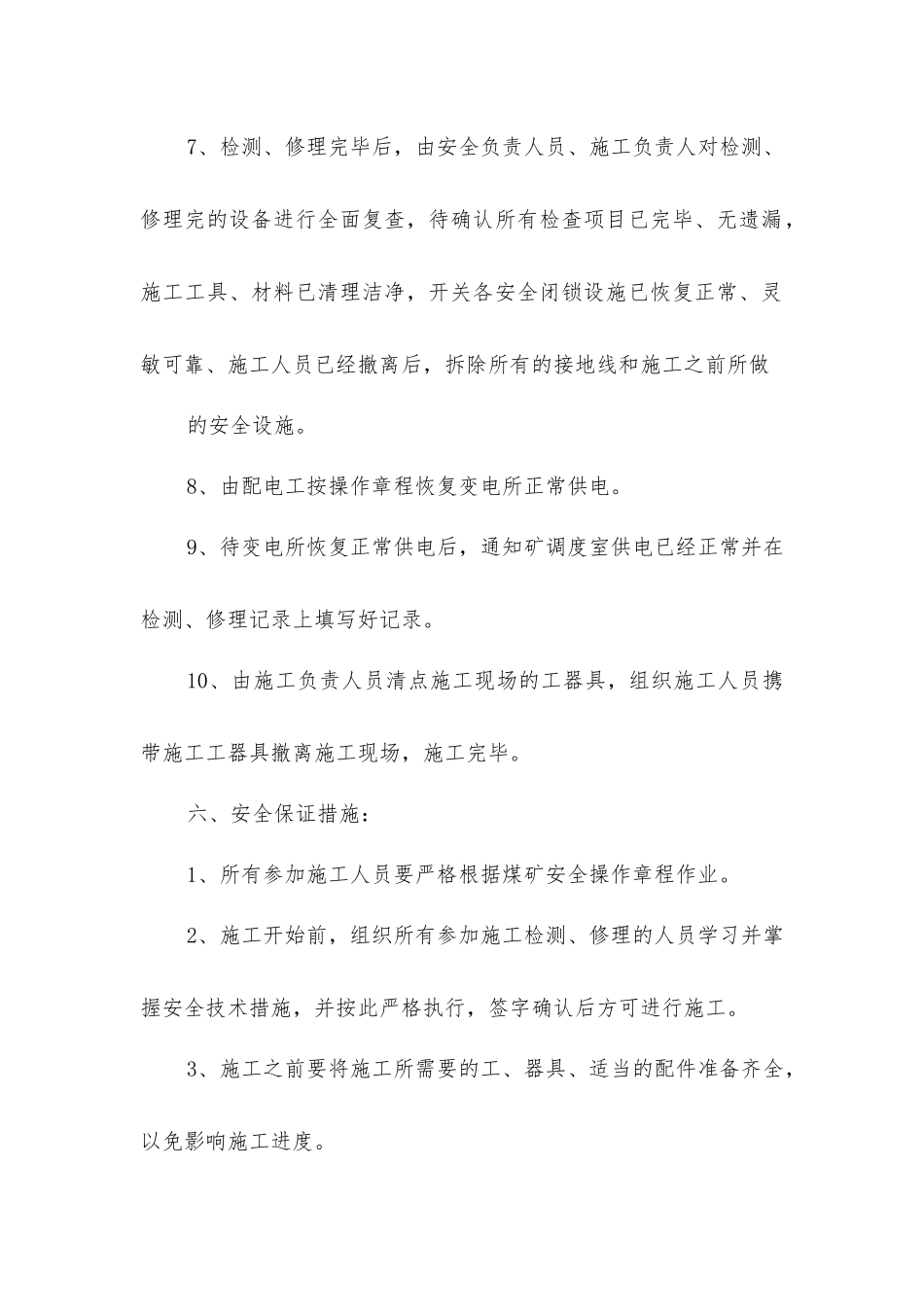

7、检测、修理完毕后,由安全负责人员、施工负责人对检测、修理完的设备进行全面复查,待确认所有检查项目已完毕、无遗漏,施工工具、材料已清理洁净,开关各安全闭锁设施已恢复正常、灵敏可靠、施工人员已经撤离后,拆除所有的接地线和施工之前所做的安全设施
8、由配电工按操作章程恢复变电所正常供电
9、待变电所恢复正常供电后,通知矿调度室供电已经正常并在检测、修理记录上填写好记录
10、由施工负责人
