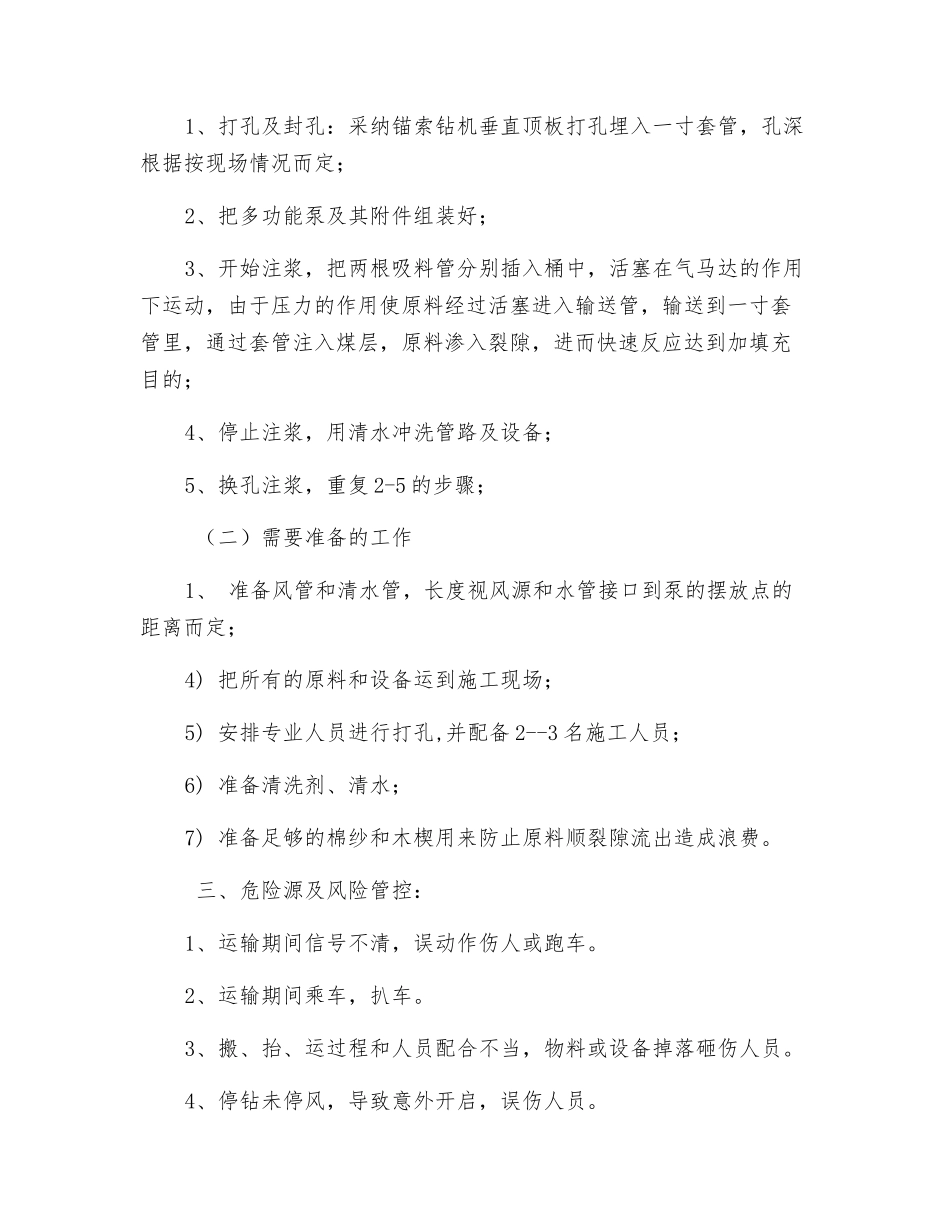

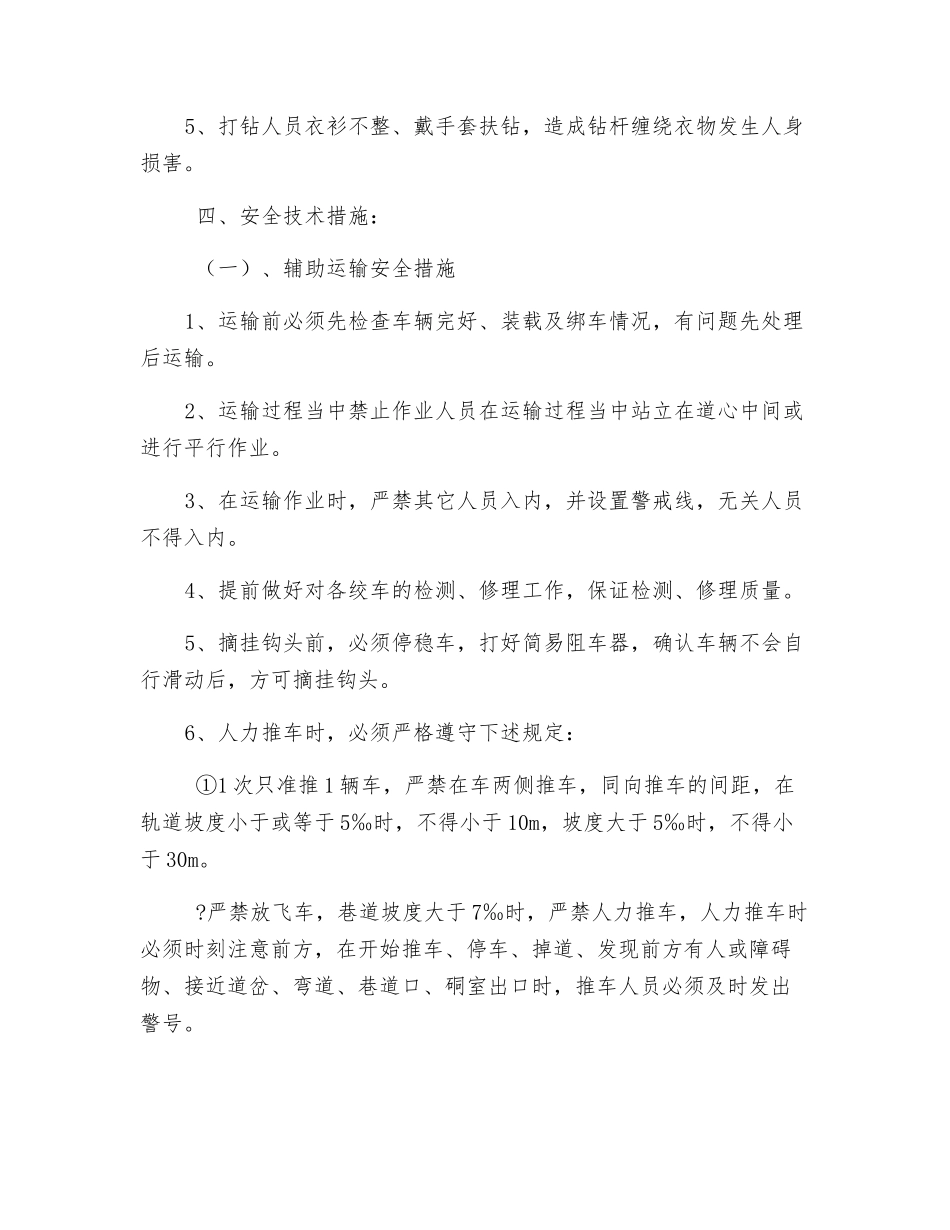

煤辅助运输巷冒高区注高水材料填充安全技术措施根据矿生产安排,1 煤辅助运输巷冒高区注高水材料进行填充,由我队进行施工作业,在施工过程当中保证作业人员安全,特制定安全技术措施。 一、施工方案及参数 (一)、施工方案:把所有填充材料及设备运输到位后,用锚索钻机每隔 2m 进行打设钻孔埋入一寸套管,然后用专用注浆泵注入高水材料和美浮 314 达到充填的目的。 (二)、施工参数1、注浆参数:高水材料分甲乙两种材料,配比比例为 1:1;美浮314 材料分甲乙两种材料,配比比例为 1:1。先注高水材料后注美浮314 材料。2、浆量的估量:根据工作面顶板的冒高区情况定。3、单孔注浆结束标准: 达到设计注浆压力,并稳压十分钟以上。 虽未达到注浆压力,但从周边煤壁窜浆。 注浆过程当中发现异常情况时,及时停泵处理。 二、注浆施工 (一)、具体的施工步骤1、打孔及封孔:采纳锚索钻机垂直顶板打孔埋入一寸套管,孔深根据按现场情况而定;2、把多功能泵及其附件组装好;3、开始注浆,把两根吸料管分别插入桶中,活塞在气马达的作用下运动,由于压力的作用使原料经过活塞进入输送管,输送到一寸套管里,通过套管注入煤层,原料渗入裂隙,进而快速反应达到加填充目的;4、停止注浆,用清水冲洗管路及设备;5、换孔注浆,重复 2-5 的步骤; (二)需要准备的工作1、 准备风管和清水管,长度视风源和水管接口到泵的摆放点的距离而定;4) 把所有的原料和设备运到施工现场;5) 安排专业人员进行打孔,并配备 2--3 名施工人员;6) 准备清洗剂、清水;7) 准备足够的棉纱和木楔用来防止原料顺裂隙流出造成浪费。 三、危险源及风险管控:1、运输期间信号不清,误动作伤人或跑车。2、运输期间乘车,扒车。3、搬、抬、运过程和人员配合不当,物料或设备掉落砸伤人员。4、停钻未停风,导致意外开启,误伤人员。5、打钻人员衣衫不整、戴手套扶钻,造成钻杆缠绕衣物发生人身损害。 四、安全技术措施: (一)、辅助运输安全措施1、运输前必须先检查车辆完好、装载及绑车情况,有问题先处理后运输。2、运输过程当中禁止作业人员在运输过程当中站立在道心中间或进行平行作业。3、在运输作业时,严禁其它人员入内,并设置警戒线,无关人员不得入内。4、提前做好对各绞车的检测、修理工作,保证检测、修理质量。5、摘挂钩头前,必须停稳车,打好简易阻车器,确认车辆不会自行滑动后,方可摘挂钩头。6、人力推车时,必须严格遵守下述规...
