煤辅运大巷临时小水仓施工安全技术措施

煤辅运大巷临时小水仓施工安全技术措施_第1页
1/9
煤辅运大巷临时小水仓施工安全技术措施_第2页
2/9
煤辅运大巷临时小水仓施工安全技术措施_第3页
3/9

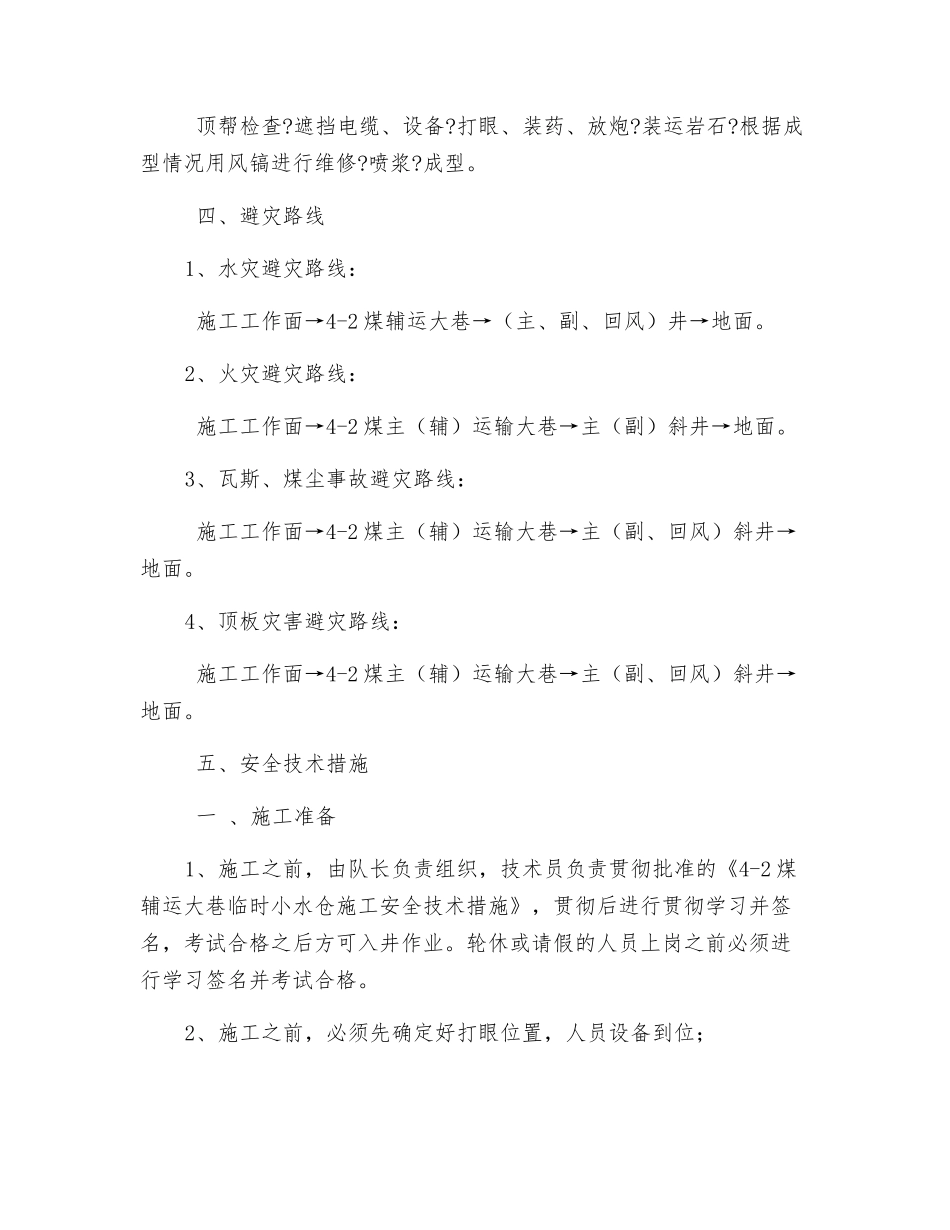

煤辅运大巷临时小水仓施工安全技术措施一、工程概况 根据 4-2 煤辅运大巷内积水情况,经现场勘查决定在辅运大巷低洼处施工小水仓,为了进一步保证工程质量及施工安全,特制订本措施。 二、施施工场地点 施施工场地点:1、辅运大巷 米处(04 机头上侧 35 米)2、辅运大巷 2200 米处;3、辅运大巷 2600 米处,同时于 2580 米处施工一个设备仓;4、辅运大巷 米处;(原掘进队水仓下侧 20 米)5、辅运大巷 3300 米处; 水仓规格:长*宽*高:1500*1000*1500mm 深:500mm 设备仓规格:长*宽*高:1500*1000*1500mm 三、施工方法及顺序1、施工工艺 采纳普通钻爆法爆破,并配合风镐成型。 施工方法 采纳煤电钻打眼;采纳 MFB-100 型发爆器起爆,专用两芯胶质放炮母线进行爆破作业;使用无轨胶轮车将碎岩运走。 施工顺序 顶帮检查?遮挡电缆、设备?打眼、装药、放炮?装运岩石?根据成型情况用风镐进行维修?喷浆?成型。 四、避灾路线1、水灾避灾路线: 施工工作面→4-2 煤辅运大巷→(主、副、回风)井→地面。2、火灾避灾路线: 施工工作面→4-2 煤主(辅)运输大巷→主(副)斜井→地面。3、瓦斯、煤尘事故避灾路线: 施工工作面→4-2 煤主(辅)运输大巷→主(副、回风)斜井→地面。4、顶板灾害避灾路线: 施工工作面→4-2 煤主(辅)运输大巷→主(副、回风)斜井→地面。 五、安全技术措施 一 、施工准备1、施工之前,由队长负责组织,技术员负责贯彻批准的《4-2 煤辅运大巷临时小水仓施工安全技术措施》,贯彻后进行贯彻学习并签名,考试合格之后方可入井作业。轮休或请假的人员上岗之前必须进行学习签名并考试合格。2、施工之前,必须先确定好打眼位置,人员设备到位;3、开工之前,应检查通风情况,确保风流正常,符合煤矿管理规定。准备好各种支护材料。4、每次开工之前,班组长、验收员、安全员必须要严格执行“安全确认制”,对工作面安全情况进行全面检查,确保无问题后方可开工。 二、爆破安全技术措施1、放炮员必须经过严格的技术培训,取得放炮员资格证书,由专职专岗人员担任。2、放炮员必须按本班计划,亲自到火药库领取当班所需数量的炸药、雷管,严禁运送炸药雷管人员乘坐同一运输车辆。3、炸药、雷管必须分别装运,雷管必须装在非金属的雷管箱内,且箱子必须加锁,由放炮员亲自运送,炸药在放炮员的监护下,由熟悉《安全规程》、《作业章程》和《操作章程》的人员运送,严禁一人同时运送雷管...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

煤辅运大巷临时小水仓施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
