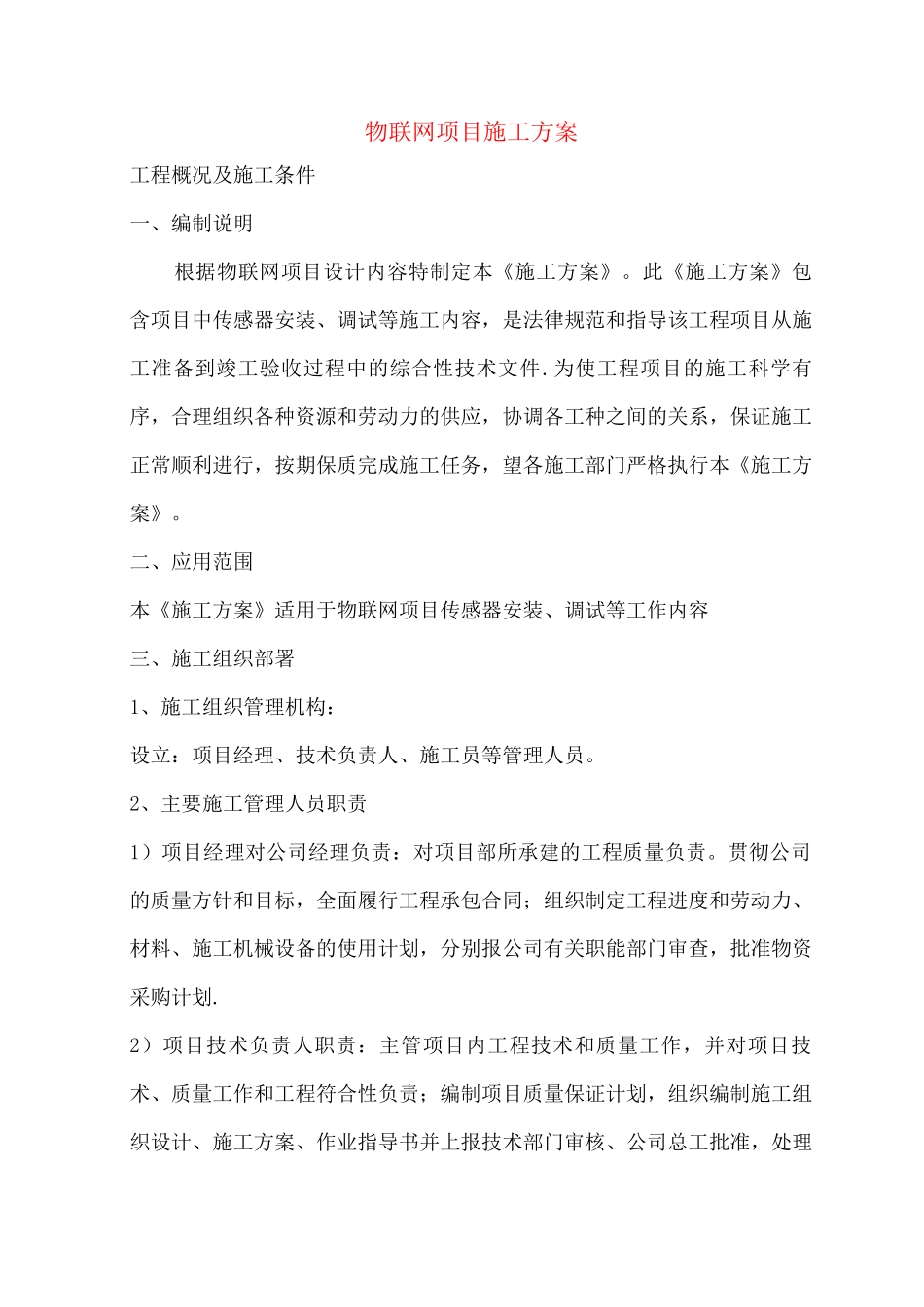

物联网项目施工方案工程概况及施工条件一、编制说明根据物联网项目设计内容特制定本《施工方案》
此《施工方案》包含项目中传感器安装、调试等施工内容,是法律规范和指导该工程项目从施工准备到竣工验收过程中的综合性技术文件
为使工程项目的施工科学有序,合理组织各种资源和劳动力的供应,协调各工种之间的关系,保证施工正常顺利进行,按期保质完成施工任务,望各施工部门严格执行本《施工方案》
二、应用范围本《施工方案》适用于物联网项目传感器安装、调试等工作内容三、施工组织部署1、施工组织管理机构:设立:项目经理、技术负责人、施工员等管理人员
2、主要施工管理人员职责1)项目经理对公司经理负责:对项目部所承建的工程质量负责
贯彻公司的质量方针和目标,全面履行工程承包合同;组织制定工程进度和劳动力、材料、施工机械设备的使用计划,分别报公司有关职能部门审查,批准物资采购计划

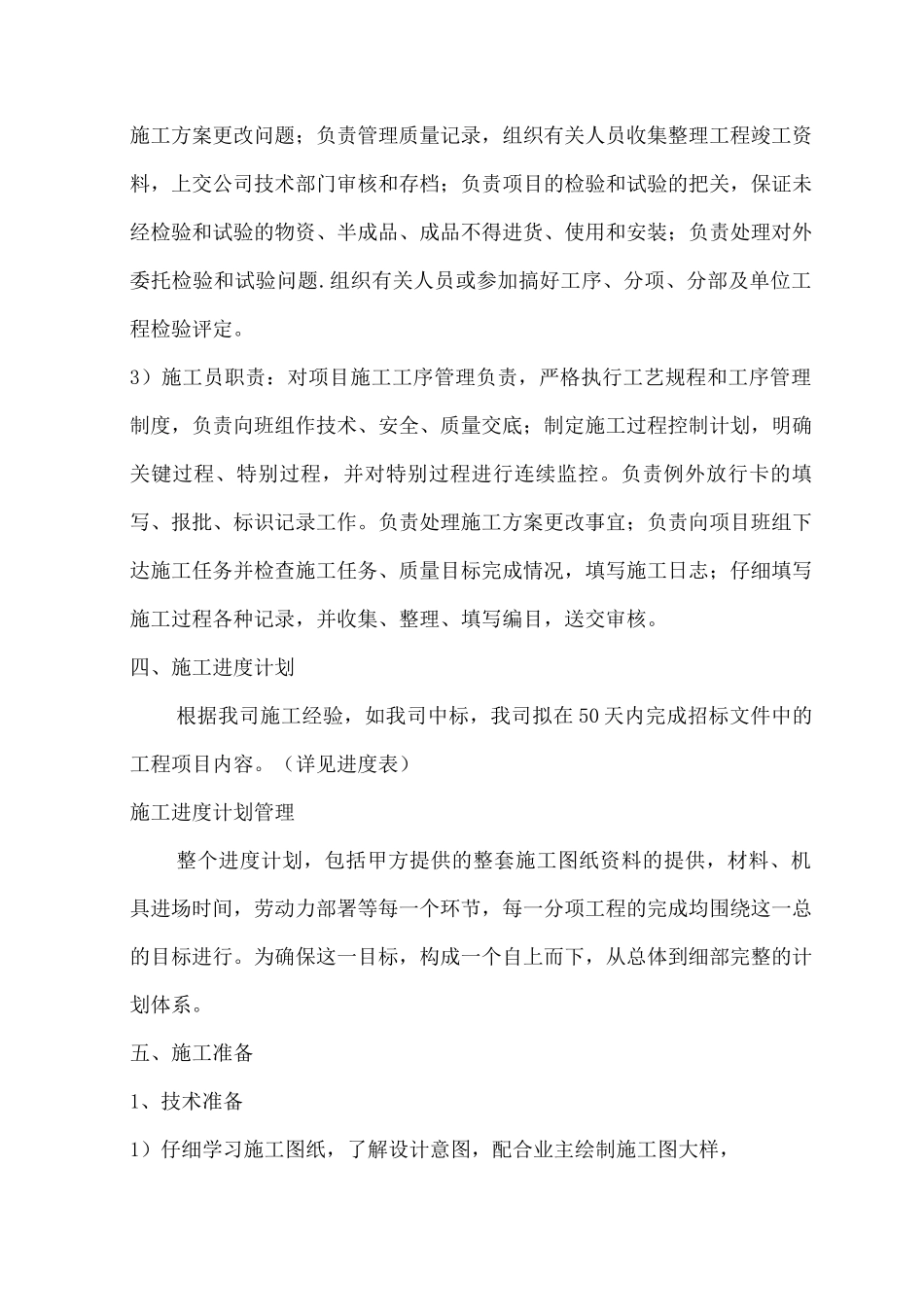

2)项目技术负责人职责:主管项目内工程技术和质量工作,并对项目技术、质量工作和工程符合性负责;编制项目质量保证计划,组织编制施工组织设计、施工方案、作业指导书并上报技术部门审核、公司总工批准,处理施工方案更改问题;负责管理质量记录,组织有关人员收集整理工程竣工资料,上交公司技术部门审核和存档;负责项目的检验和试验的把关,保证未经检验和试验的物资、半成品、成品不得进货、使用和安装;负责处理对外委托检验和试验问题
组织有关人员或参加搞好工序、分项、分部及单位工程检验评定
3)施工员职责:对项目施工工序管理负责,严格执行工艺规程和工序管理制度,负责向班组作技术、安全、质量交底;制定施工过程控制计划,明确关键过程、特别过程,并对特别过程进行连续监控
负责例外放行卡的填写、报批、标识记录工作

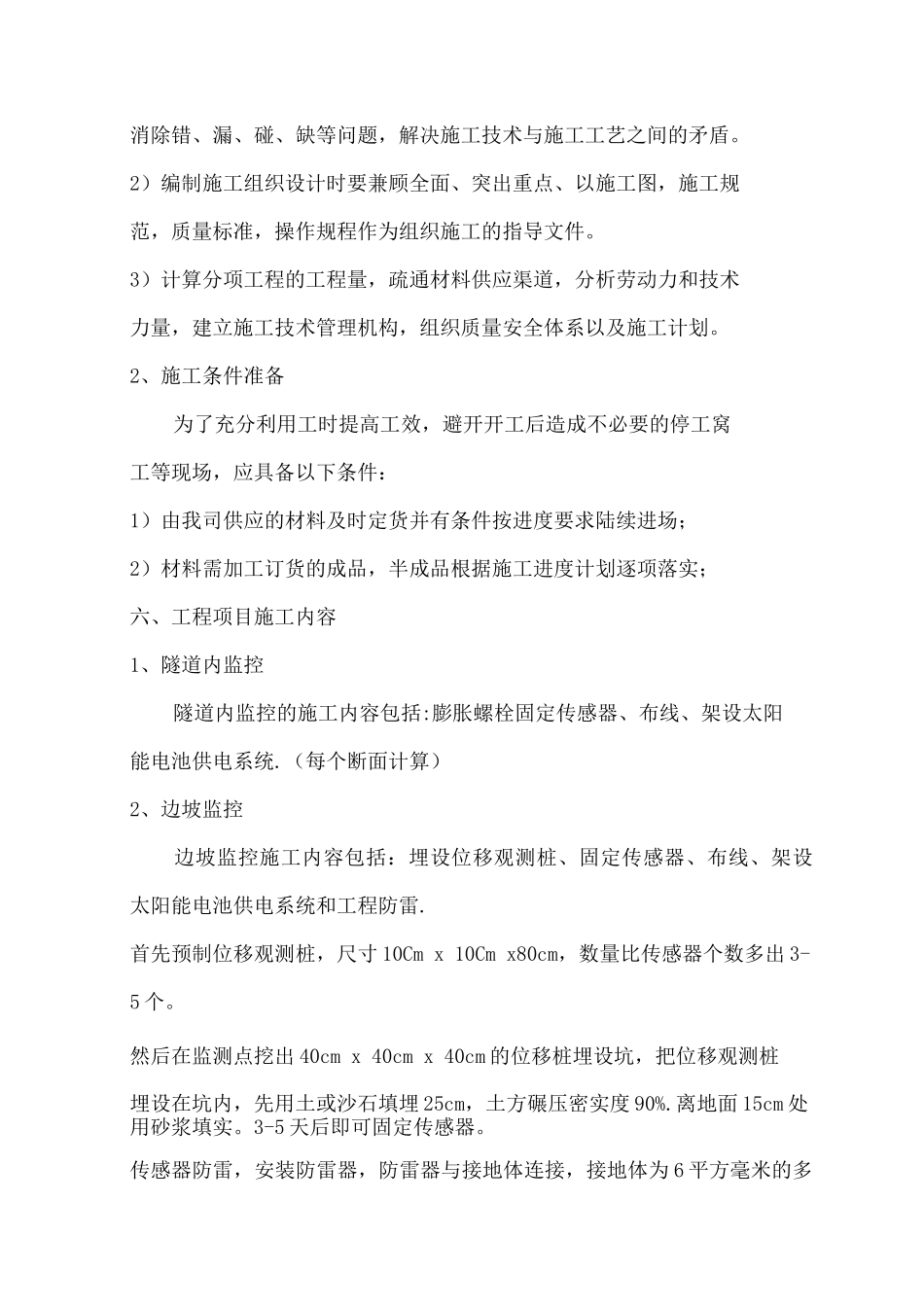

负责处理施工方案更改事宜;负责向项目班组下达施工任务并检查施工任务、质量目标完成情况,填写施工日志;仔细填写施工过程各种记录,并收集、整理、填写编目
