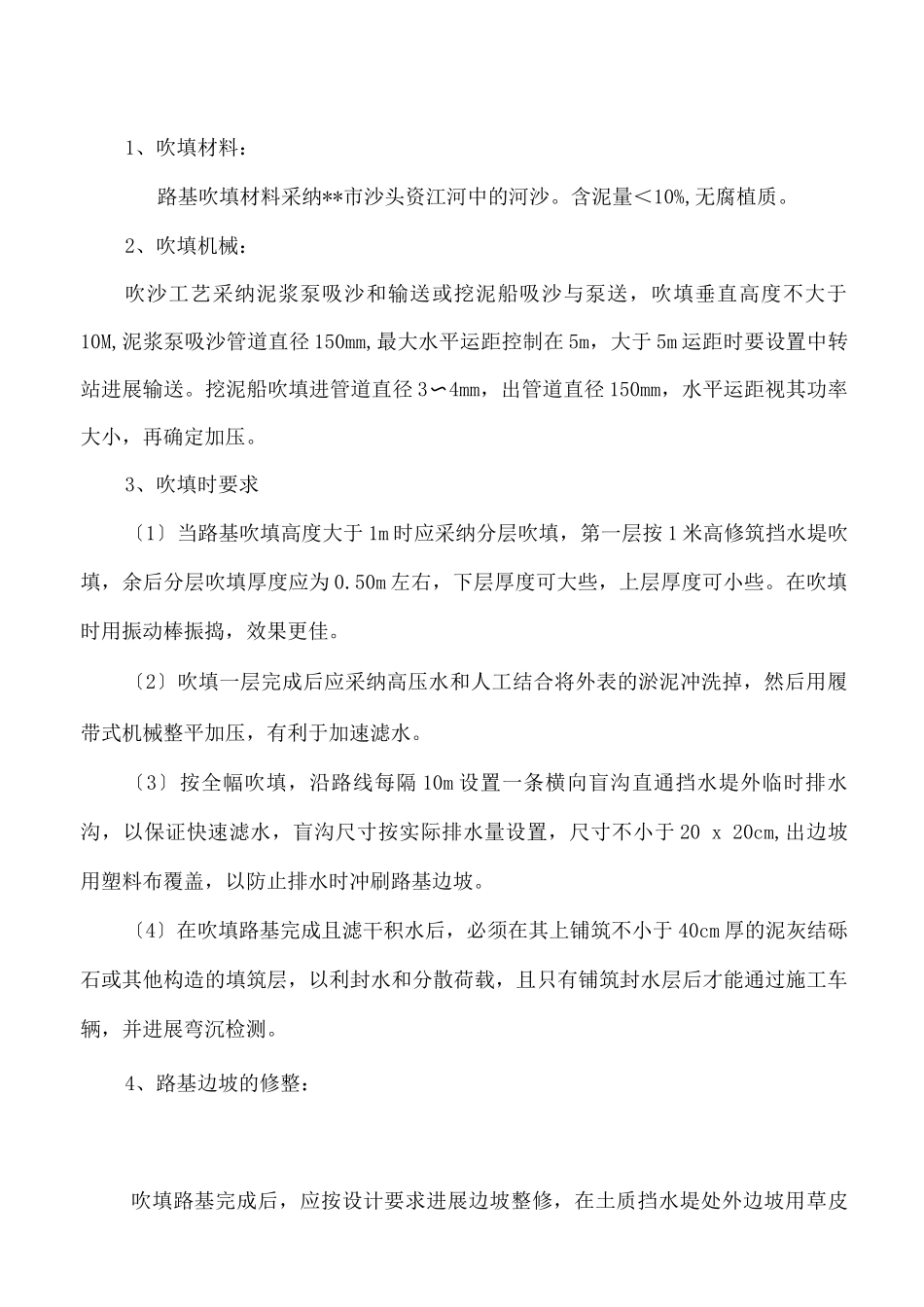

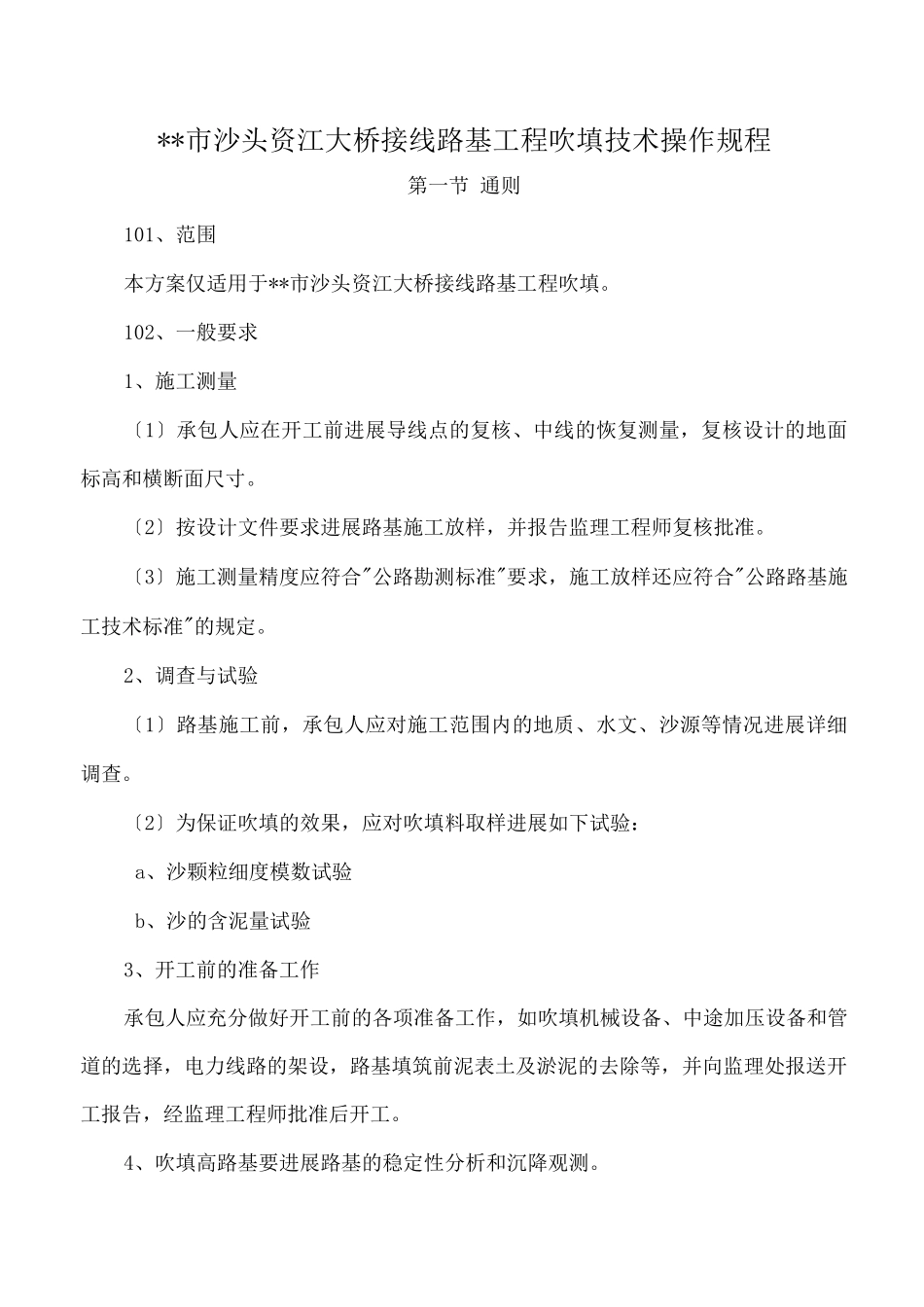

**市沙头资江大桥接线路基工程吹填技术操作规程第一节 通则101、范围本方案仅适用于**市沙头资江大桥接线路基工程吹填。102、一般要求1、施工测量〔1〕承包人应在开工前进展导线点的复核、中线的恢复测量,复核设计的地面标高和横断面尺寸。〔2〕按设计文件要求进展路基施工放样,并报告监理工程师复核批准。〔3〕施工测量精度应符合"公路勘测标准"要求,施工放样还应符合"公路路基施工技术标准"的规定。2、调查与试验〔1〕路基施工前,承包人应对施工范围内的地质、水文、沙源等情况进展详细调查。〔2〕为保证吹填的效果,应对吹填料取样进展如下试验:a、沙颗粒细度模数试验b、沙的含泥量试验3、开工前的准备工作承包人应充分做好开工前的各项准备工作,如吹填机械设备、中途加压设备和管道的选择,电力线路的架设,路基填筑前泥表土及淤泥的去除等,并向监理处报送开工报告,经监理工程师批准后开工。4、吹填高路基要进展路基的稳定性分析和沉降观测。1〕、吹填时注意路堤宜采纳“慢吹填、预压加观测 方法施工,随时注意路堤的稳定性。2〕、沉降观测具体操作如下:〔见附件一〕第二节场地清理和挡水堤填筑1、场地清理路基在吹沙填筑前对原地面进展场地清理、去除表土与淤泥并进展吹填前地基的压实,其压实度到达标准要求。地基如需处理,应先做处理,再进展下道工序。2、开挖临时排水沟场地清理后在原图纸设计排水沟位置开挖临时排水沟,排水沟出处应开挖沉淀池以利淤泥沉淀后水排出,在临时排水沟中设置多级沉淀池,及时去除沉淀池中淤泥,临时排水沟不应影响当地水系,应把排水沟引导到当地的废沟和废渠或废塘或从灌渠内排走。3、挡水堤填筑〔1〕沿路堤坡脚线内侧两边修建挡水堤,此堤系路基的一局部,挡水堤掺用 8%石灰改良本地土填筑,应按填筑路基的要求进展。〔2〕挡水堤应分层填筑,第一层挡水堤按高度 1 米进展路堤内吹填,从第二层开场挡水堤按高度每层 0.5 米填筑,逐层吹填,外侧边坡按坡比 1: 1.5,填土高度大于 8 米的及 8 米以下局部的按 1:1.75,内侧坡比按 1:0.5。〔见附图一〕。第三节路基吹填沙301 范围:路基高度 21 米的进展吹填砂。302 根本要求:1、吹填材料:路基吹填材料采纳**市沙头资江河中的河沙。含泥量<10%,无腐植质。2、吹填机械:吹沙工艺采纳泥浆泵吸沙和输送或挖泥船吸沙与泵送,吹填垂直高度不大于10M,泥浆泵吸沙管道直径 150mm,最大水平运距控制在 5m,大于 5m 运距时要设置中转站进...
