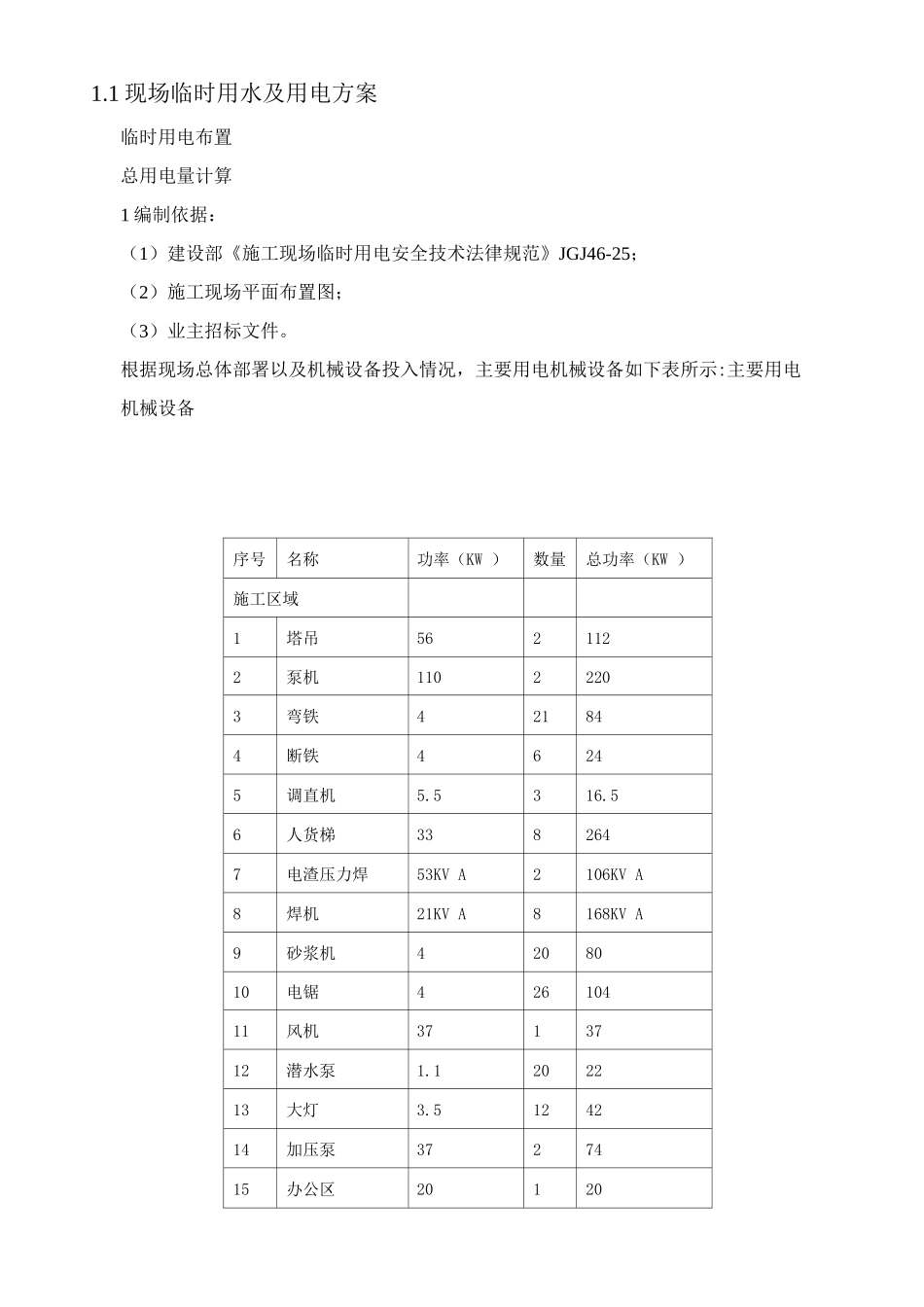

1 现场临时用水及用电方案临时用电布置总用电量计算1 编制依据:(1)建设部《施工现场临时用电安全技术法律规范》JGJ46-25;(2)施工现场平面布置图;(3)业主招标文件
根据现场总体部署以及机械设备投入情况,主要用电机械设备如下表所示:主要用电机械设备序号名称功率(KW )数量总功率(KW )施工区域1塔吊5621122泵机11022203弯铁421844断铁46245调直机5
56人货梯3382647电渣压力焊53KV A2106KV A8焊机21KV A8168KV A9砂浆机4208010电锯42610411风机3713712潜水泵1
1202213大灯3
5124214加压泵3727415办公区2012016其他小型工具3030生活区17照明+生活用电606018空调1
2202419厨房饭机1823620饭机3
421冰柜1
522水机2
823风机3412详见临电专项施工方案配电线路铺设塔楼线路铺设按如下要求进行
1 整个工程现场面积大,用电设备主要集中在塔楼主体施工部位,考虑现场实际情况,供电线路主要沿场区穿管埋地敷设,过场区道路处应采纳焊接钢管敷设;埋地线路径设置醒目的方位标志,防止施工时误挖破坏
2 塔楼主体施工时,电缆垂直敷设利用本工程的电缆竖井以及垂直孔洞安装支架分段固定,并采纳绝缘子固定,绑扎线必须采纳多股软绝缘铜线,固定点每楼层不得少于两处,保证电缆能承受自重所带来的荷载,且布置均匀、牢靠
塔楼所设的二级配电箱设在核心筒内主要用电区域
3 首层各用电区域内按其用电设备功率配置三级配电箱或设备开关箱,三级配电箱、开关箱至用电设备连接均采纳相应容量的橡胶绝缘电缆按法律规范要求敷设
钢筋加工场地、木工场地各机械供电线路穿电线管保护敷设,防止钢筋戳破绝缘层和木工场地电气着火,以保证用电安全

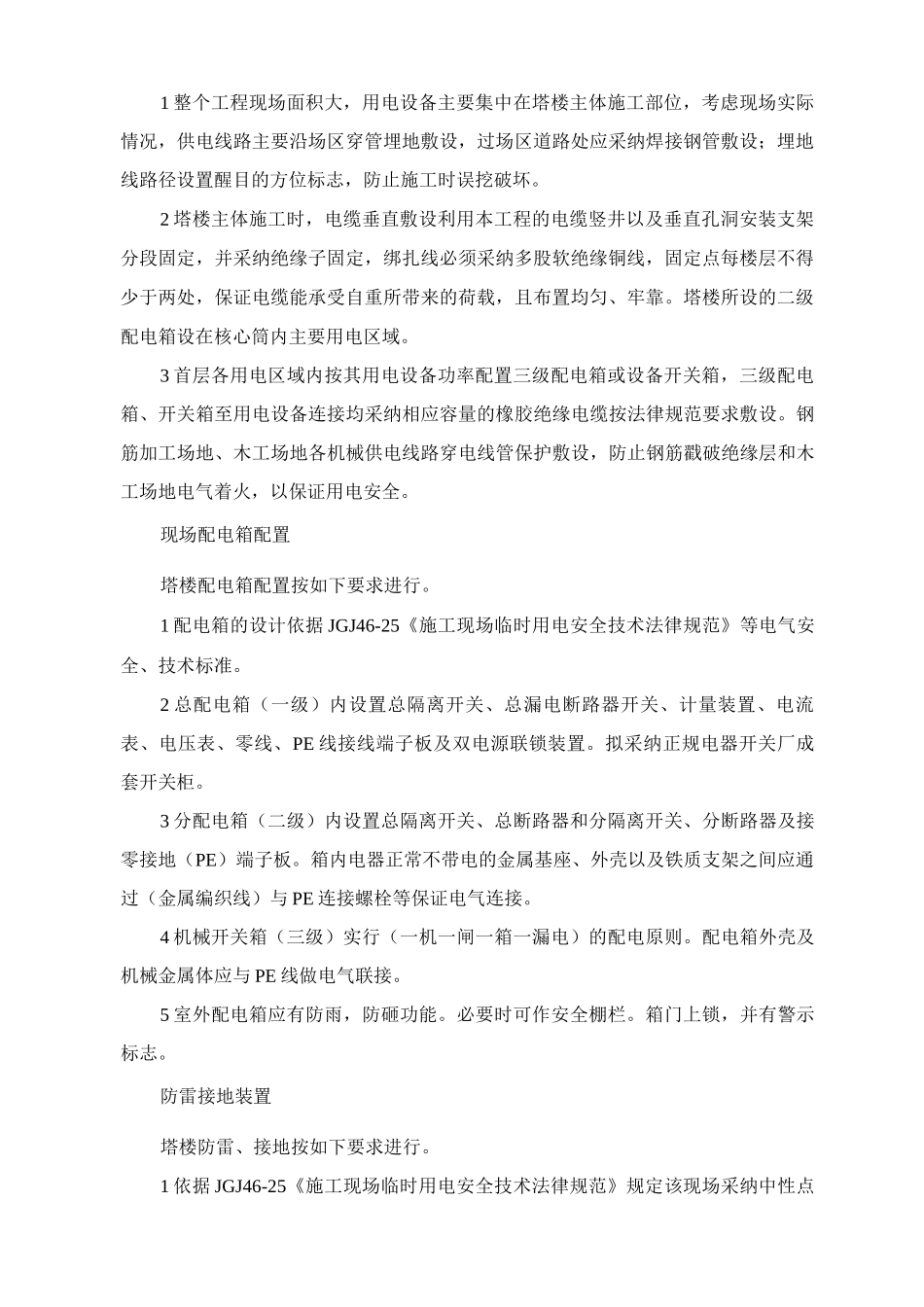

现场配电箱配置塔楼配
