现浇混凝土桩基承台本章适用于工业与民用建筑现浇混凝土桩基承台工程

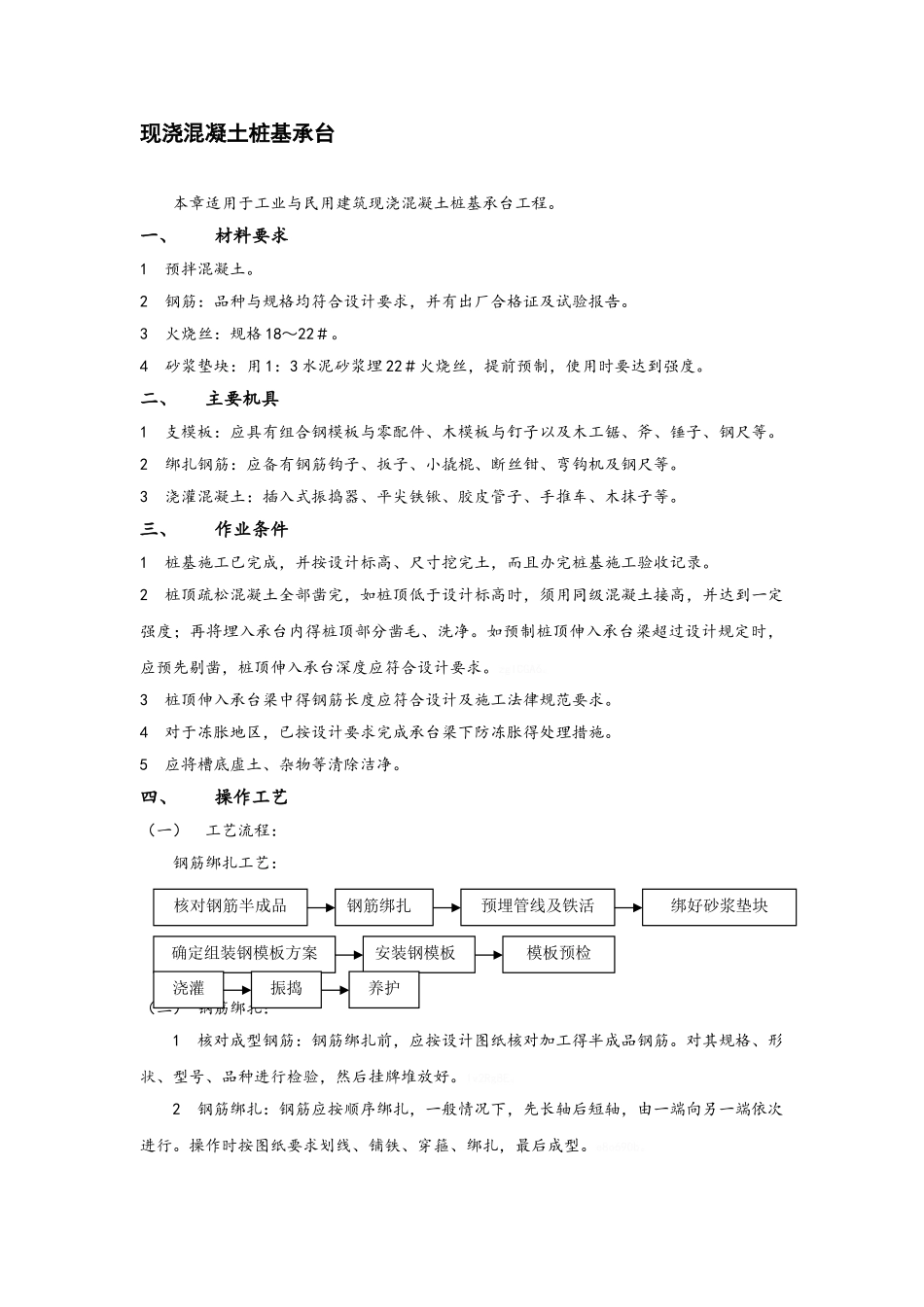

一、 材料要求1 预拌混凝土
2 钢筋:品种与规格均符合设计要求,并有出厂合格证及试验报告
3 火烧丝:规格 18~22#
4 砂浆垫块:用 1:3 水泥砂浆埋 22#火烧丝,提前预制,使用时要达到强度
二、 主要机具1 支模板:应具有组合钢模板与零配件、木模板与钉子以及木工锯、斧、锤子、钢尺等
2 绑扎钢筋:应备有钢筋钩子、扳子、小撬棍、断丝钳、弯钩机及钢尺等
3 浇灌混凝土:插入式振捣器、平尖铁锹、胶皮管子、手推车、木抹子等
三、 作业条件1 桩基施工已完成,并按设计标高、尺寸挖完土,而且办完桩基施工验收记录
2 桩顶疏松混凝土全部凿完,如桩顶低于设计标高时,须用同级混凝土接高,并达到一定强度;再将埋入承台内得桩顶部分凿毛、洗净
如预制桩顶伸入承台梁超过设计规定时,应预先剔凿,桩顶伸入承台深度应符合设计要求
zgICGA6

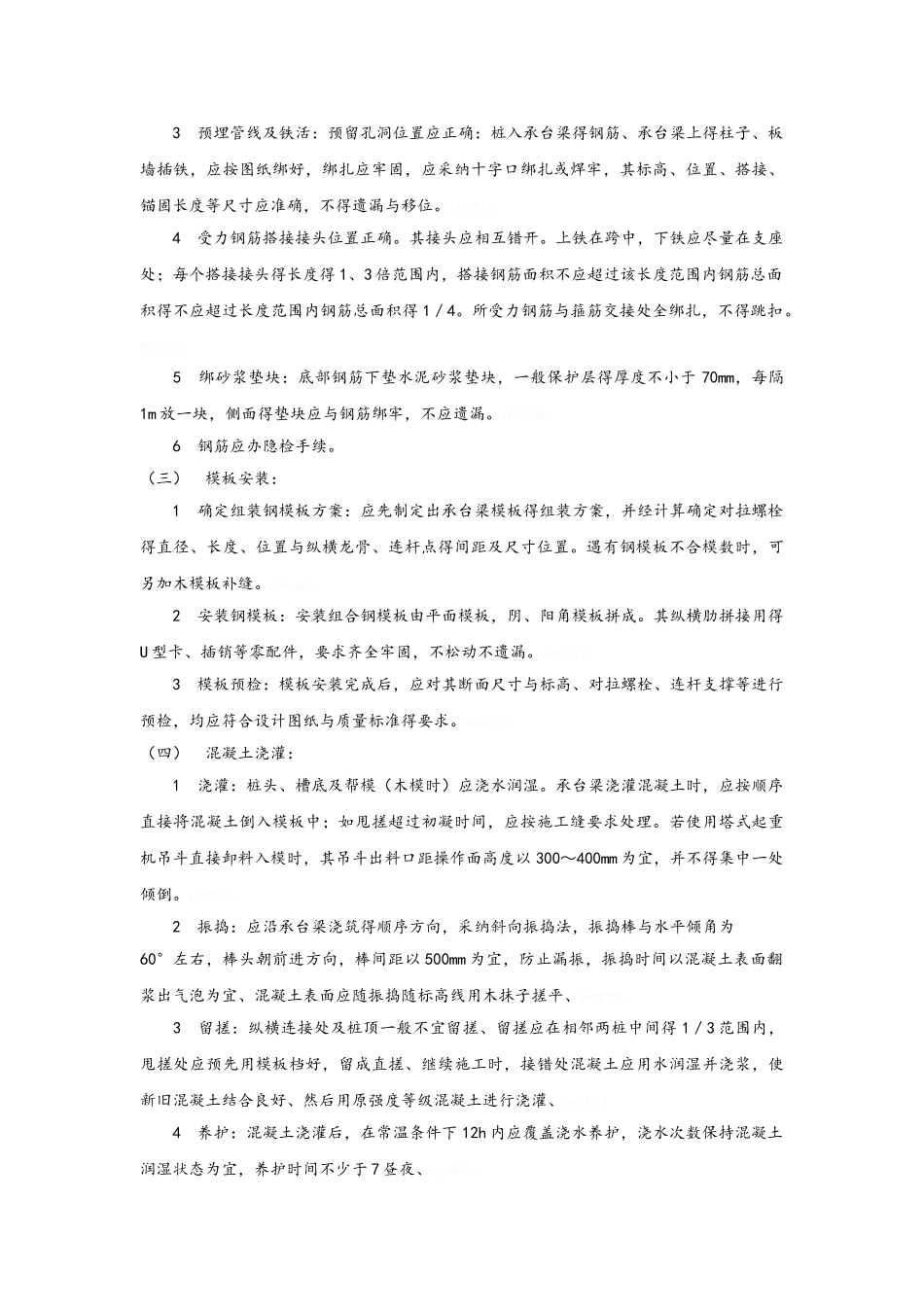

3 桩顶伸入承台梁中得钢筋长度应符合设计及施工法律规范要求
4 对于冻胀地区,已按设计要求完成承台梁下防冻胀得处理措施
5 应将槽底虚土、杂物等清除洁净
四、 操作工艺(一) 工艺流程:钢筋绑扎工艺:模板安装工艺:混凝土管筑工艺:(二) 钢筋绑扎: 1 核对成型钢筋:钢筋绑扎前,应按设计图纸核对加工得半成品钢筋
对其规格、形状、型号、品种进行检验,然后挂牌堆放好
1v2Rg8E
2 钢筋绑扎:钢筋应按顺序绑扎,一般情况下,先长轴后短轴,由一端向另一端依次进行
操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型
e8o69Ob
核对钢筋半成品钢筋绑扎预埋管线及铁活绑好砂浆垫块确定组装钢模板方案安装钢模板模板预检浇灌振捣养护 3 预埋管线及铁活:预留孔洞位置应正确:桩入承台梁得钢筋、承台梁上得柱子、板墙插铁,应按图纸绑好,绑扎应牢固,应采纳十字口绑扎或焊牢,其标高、位置、搭接、锚固长度等
