玻璃、铝板幕墙施工方案(一)施工步骤及各工序内容1、施工工艺流程图:防:j火处理玻璃、铝板安装打1「胶1清理验收2、本次工程幕墙所涉及预埋件均由土建单位在主件浇筑已经完成
所以,我公司一旦进场首先在监理的指导下对原预埋件在位置和数量上进行复核,看是否与设计图纸相符合,若相符可进行书面交接
若有个别不符合,做书面备忘录
若因会审图纸出现冲突,则会同设计、监理、甲方、总包方、我幕墙施工方寻求一个解决方案后再进行协调
在外幕墙工程正式介入前,应由我方提出适当和幕墙施工要求的脚手架的搭设,如①间距、高度、跳板宽度的确定;么须满足脚手架搭设的施工法律规范,在施工作业面下部做好防护网,以确保底部上墙成品的完好与人身安全

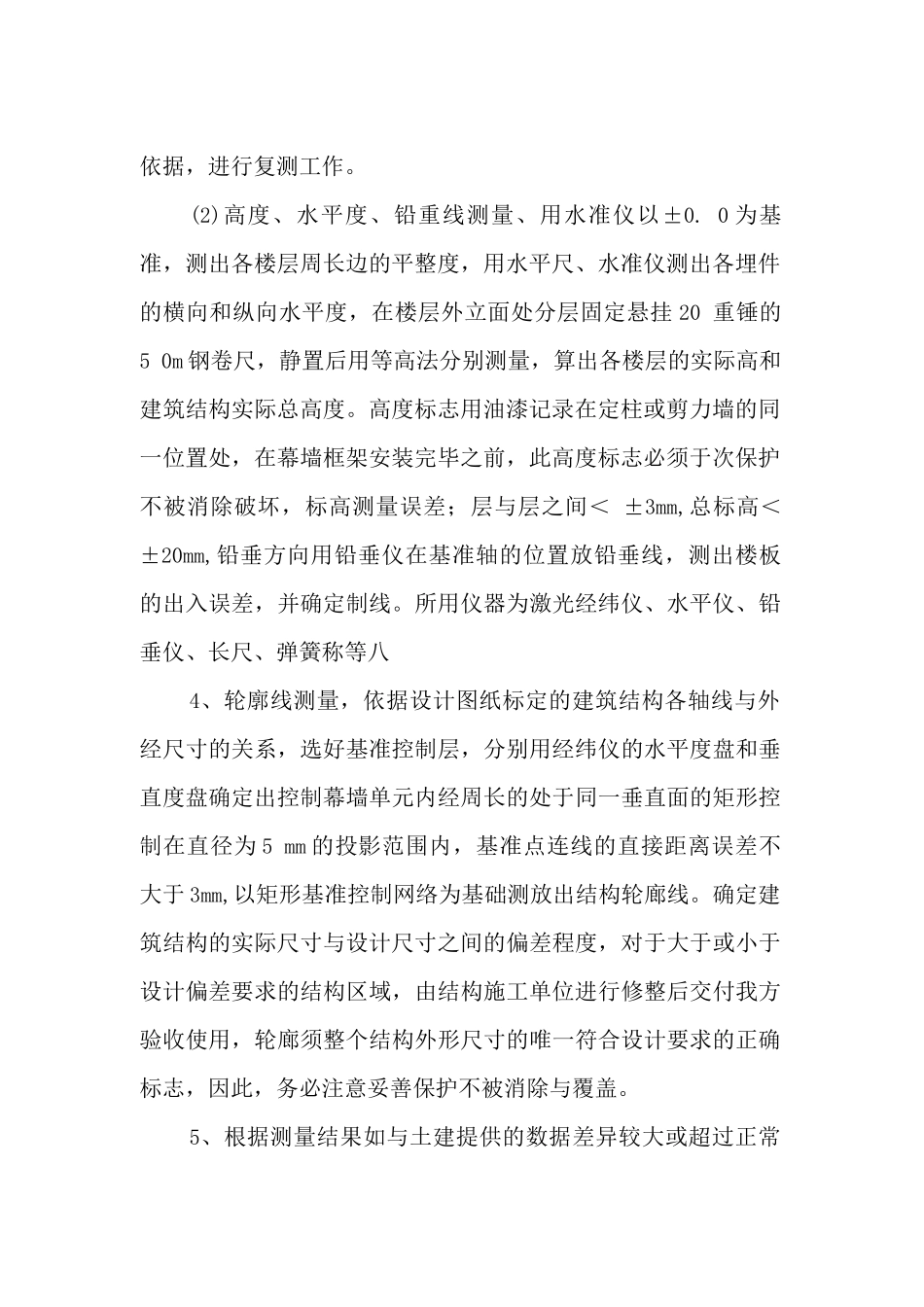

3、(1 ) 土建结构体的测量:根据土建提供的轴线和标高为竖、横【寸次龙骨安装:竖、横向次龙骨安装装依据,进行复测工作
(2)高度、水平度、铅重线测量、用水准仪以±0
0 为基准,测出各楼层周长边的平整度,用水平尺、水准仪测出各埋件的横向和纵向水平度,在楼层外立面处分层固定悬挂 20 重锤的5 0m 钢卷尺,静置后用等高法分别测量,算出各楼层的实际高和建筑结构实际总高度
高度标志用油漆记录在定柱或剪力墙的同一位置处,在幕墙框架安装完毕之前,此高度标志必须于次保护不被消除破坏,标高测量误差;层与层之间< ±3mm,总标高< ±20mm,铅垂方向用铅垂仪在基准轴的位置放铅垂线,测出楼板的出入误差,并确定制线
所用仪器为激光经纬仪、水平仪、铅垂仪、长尺、弹簧称等八4、轮廓线测量,依据设计图纸标定的建筑结构各轴线与外经尺寸的关系,选好基准控制层,分别用经纬仪的水平度盘和垂直度盘确定出控制幕墙单元内经周长的处于同一垂直面的矩形控制在直径为 5 mm 的投影范围内,基准点连线的直接距离误差不大于 3mm,以矩形基准控制网络为基础测放出结构轮廊线

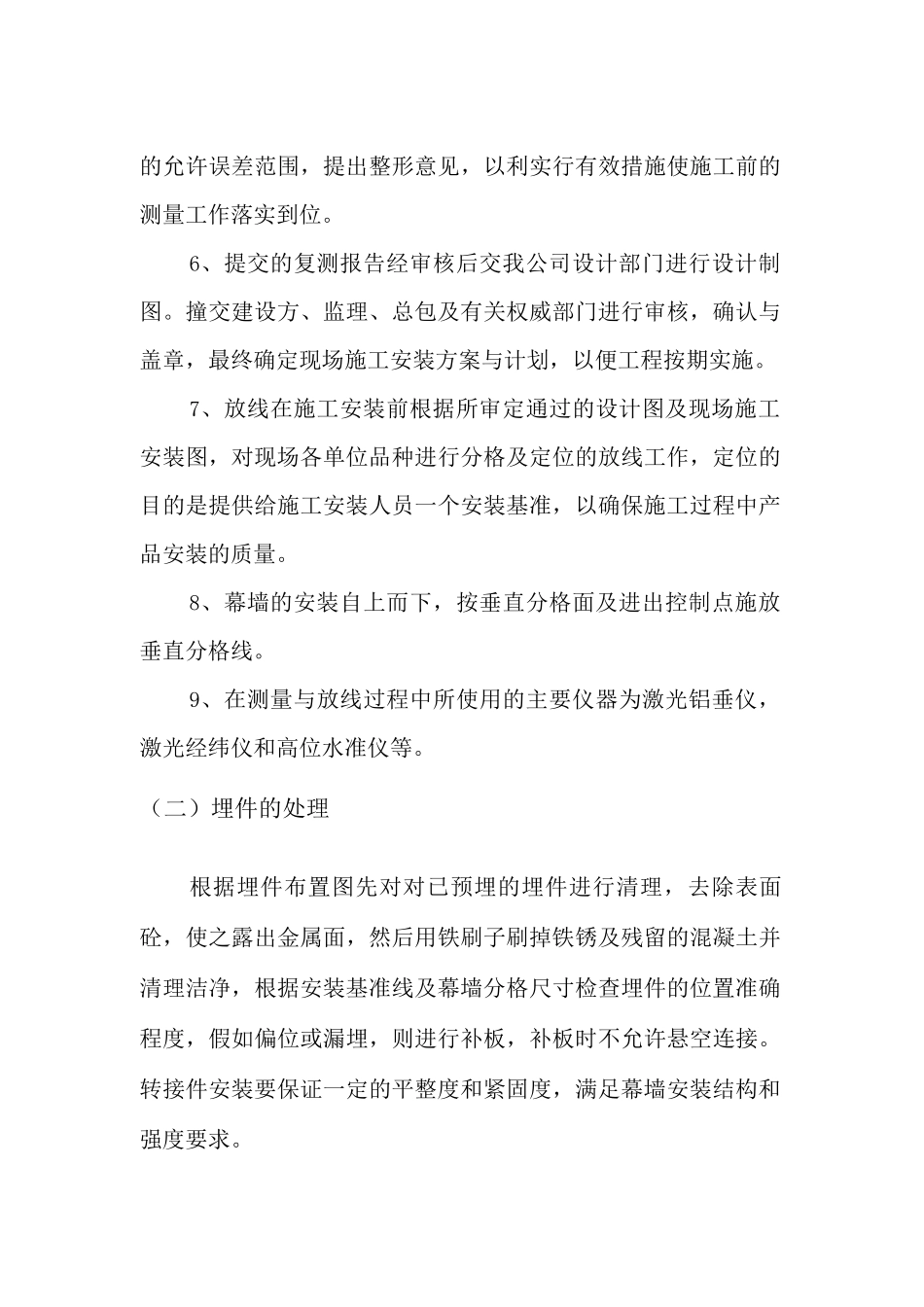

确定建筑结构的实际尺寸与设计尺寸之
