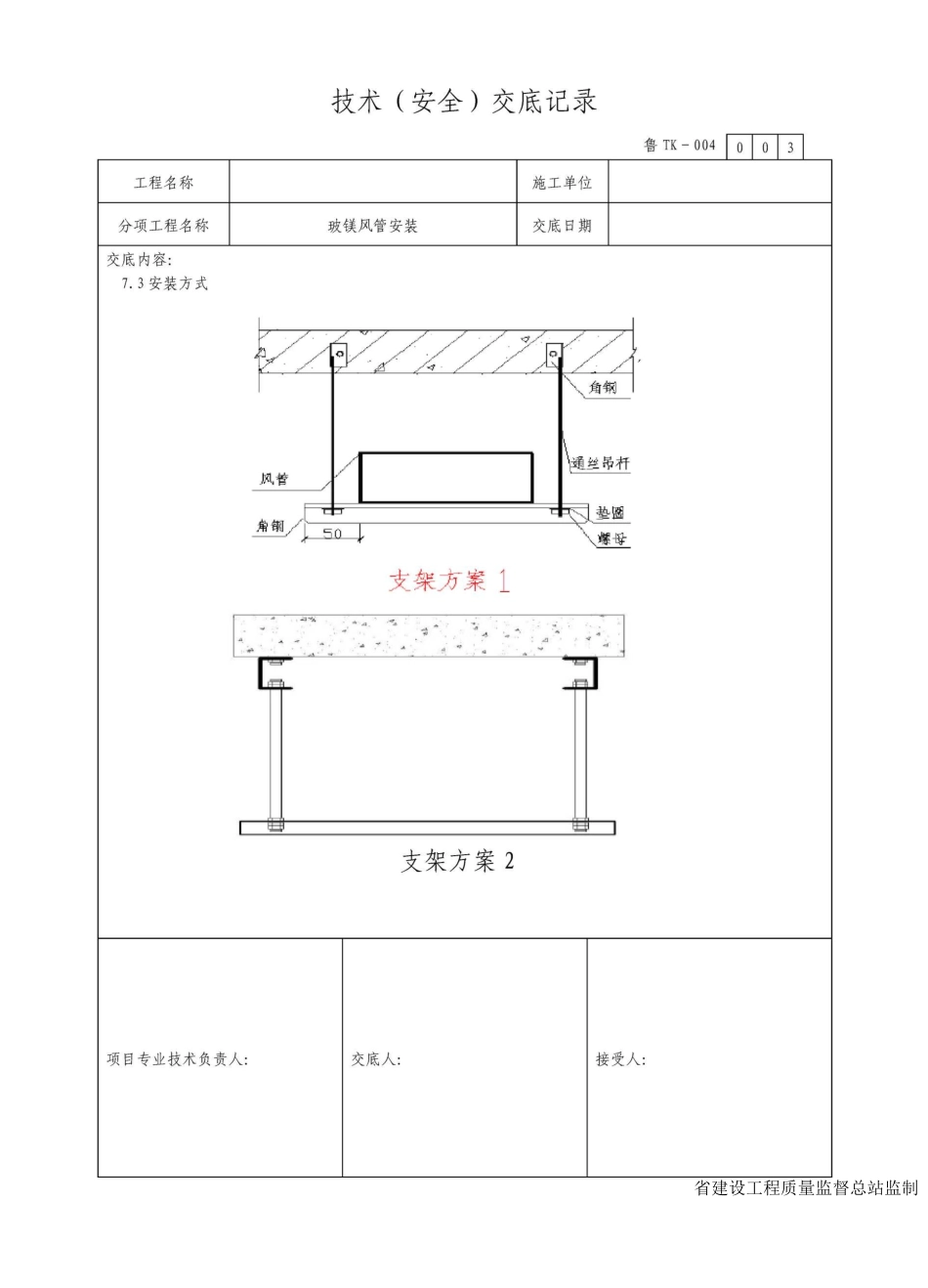

技术(安全)交底记录鲁 TK- 4 3工程名称施工单位分项工程名称玻镁风管安装交底日期交底内容:、1.分项工程概况玻镁风管安装工程建筑面积 16053.80 平方米,其中地下室通风排烟风管采纳不燃型机制玻镁复合风管(以免潮湿腐蚀风管),厚度均为 18mm,抗拉强度>15N。2.文明施工要求2.1 严格根据建设部及临沂市有关施工现场文明施工管理规定进行施工,在总承包统一管理下,争创“安全文明施工标准化施工场地”。根据本工程实际情况,实行有效措施,最大限度减少施工噪音、粉尘、建筑垃圾等对环境的污染。2.2 施工现场工具、构件、材料须按品种、分规格堆放整齐。2.3 作业区及建筑物楼层内,应工完场清;施工现场的垃圾也应分类集中堆放。2.4 建筑物和施工现场应保持卫生,不准随地大小便。3.施工准备3.1 通风管道安装要在建筑物围护结构完成,安装位置的障碍物已清理,地面无杂物的条件下进行。3.2 风管及部件的支吊架形式已经选定,并向有关专业人员进行交底。施工过程中由专业人员密切配合,已做好风管、部件和设备安装的预留孔洞、预埋件的工作。安装前经检查支架预埋件正确,标高符合风管、部件安装要求。3.3 安装现场已将建筑材料、垃圾等有碍安装的杂物清除,已具备现场组装风管及部件的条件。3.4 安装装配使用的工具、量具准备齐全,并检查使用性能。4.材质要求4.1 各种安装材料应具有出厂合格证明书或质量鉴定文件及产品清单。4.2 风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏打螺栓孔等缺陷。成品搬运过程中要防止磕碰。4.3 安装的阀体、风等部件应检查调节装置是否灵活,消声片、油漆层有无损伤。4.4 安装使用的材料:螺栓、螺母、垫圈、垫料、各种帆布、膨胀螺栓应符合产品质量要求。4.5 管卡、支架、吊杆等金属件,均应除锈、刷漆。项目专业技术负责人:交底人:接受人:省建设工程质量监督总站监制技术(安全)交底记录鲁 TK- 43工程名称施工单位分项工程名称玻镁风管安装交底日期交底内容:、5 主要机具:台锯、手锯、切割机、刨光机、电焊机、手电钻、冲击钻、台钻。6.检修作业设备:对一般设备进行常规检查,重点检查以下内容:(1)用电设备的绝缘和接地是否良好,传动部分必须有保护壳防护;(2)机械传动部分的润滑、清洁和紧固;(3)根据所加工材料规格对设备进行调整,确保设备达到实际作业要求。7.工艺流程支架制作 | 一皮架安装 | 一阿管连捌-时管安装就位 | -I 阀门安装 | ...
