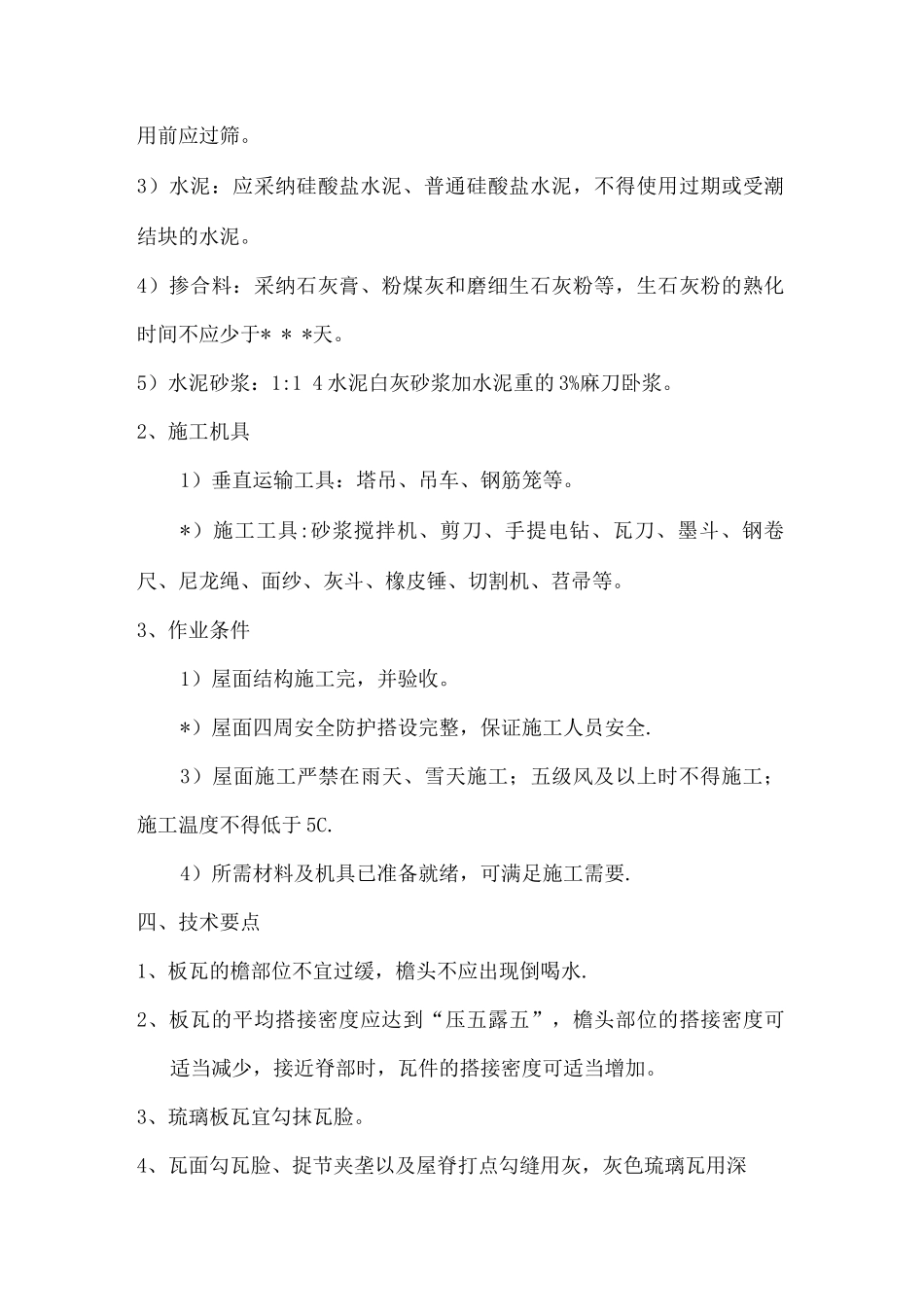

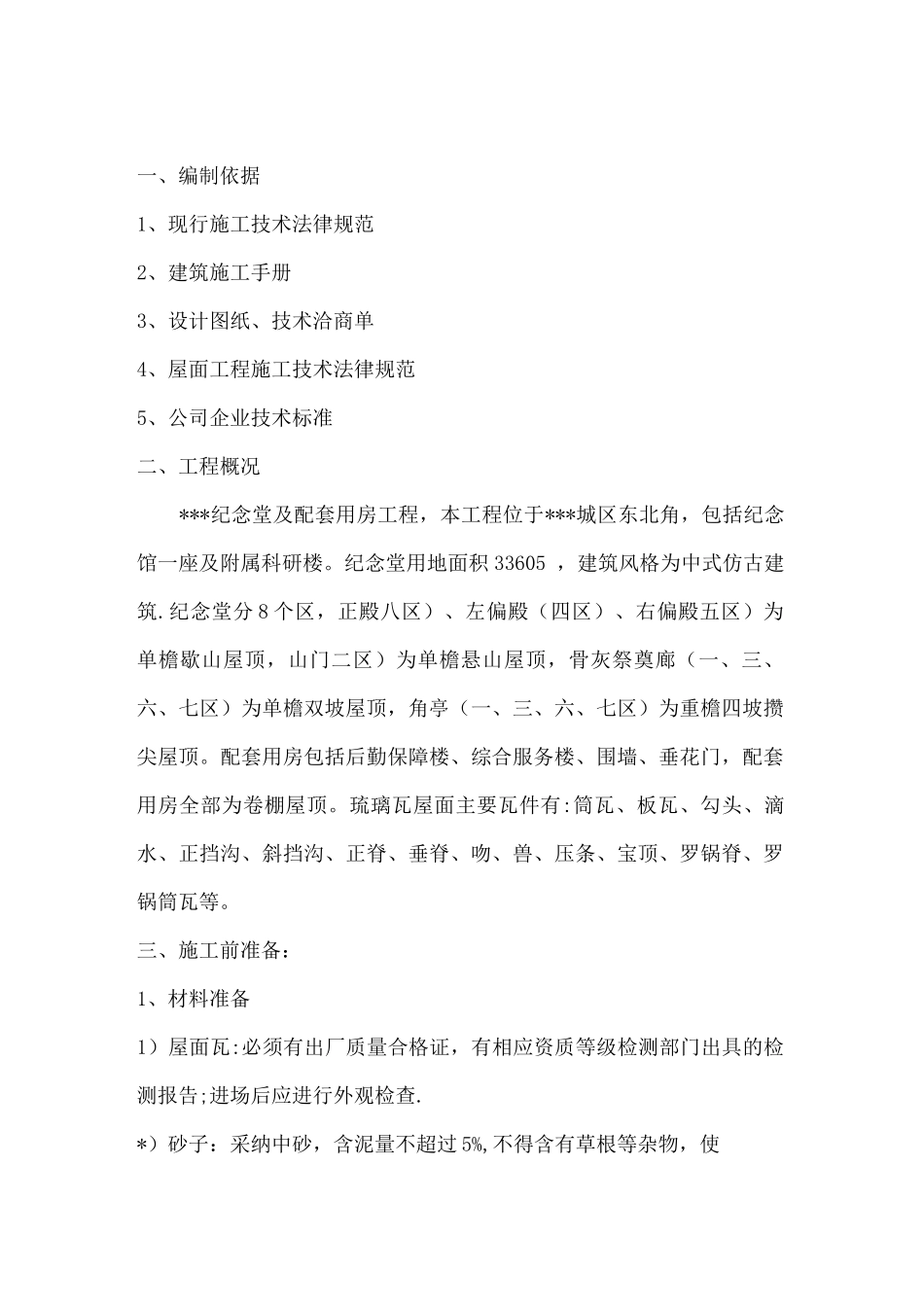

***纪念堂及配套用房瓦屋面工程施工专项方案编制:审核:审批:** *集团建筑安装有限公司****月****日一、编制依据1、现行施工技术法律规范2、建筑施工手册3、设计图纸、技术洽商单4、屋面工程施工技术法律规范5、公司企业技术标准二、工程概况***纪念堂及配套用房工程,本工程位于***城区东北角,包括纪念馆一座及附属科研楼。纪念堂用地面积 33605 ,建筑风格为中式仿古建筑.纪念堂分 8 个区,正殿八区)、左偏殿(四区)、右偏殿五区)为单檐歇山屋顶,山门二区)为单檐悬山屋顶,骨灰祭奠廊(一、三、六、七区)为单檐双坡屋顶,角亭(一、三、六、七区)为重檐四坡攒尖屋顶。配套用房包括后勤保障楼、综合服务楼、围墙、垂花门,配套用房全部为卷棚屋顶。琉璃瓦屋面主要瓦件有:筒瓦、板瓦、勾头、滴水、正挡沟、斜挡沟、正脊、垂脊、吻、兽、压条、宝顶、罗锅脊、罗锅筒瓦等。三、施工前准备:1、材料准备1)屋面瓦:必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告;进场后应进行外观检查.*)砂子:采纳中砂,含泥量不超过 5%,不得含有草根等杂物,使用前应过筛。3)水泥:应采纳硅酸盐水泥、普通硅酸盐水泥,不得使用过期或受潮结块的水泥。4)掺合料:采纳石灰膏、粉煤灰和磨细生石灰粉等,生石灰粉的熟化时间不应少于* * *天。5)水泥砂浆:1:1 4 水泥白灰砂浆加水泥重的 3%麻刀卧浆。2、施工机具1)垂直运输工具:塔吊、吊车、钢筋笼等。*)施工工具:砂浆搅拌机、剪刀、手提电钻、瓦刀、墨斗、钢卷尺、尼龙绳、面纱、灰斗、橡皮锤、切割机、苕帚等。3、作业条件1)屋面结构施工完,并验收。*)屋面四周安全防护搭设完整,保证施工人员安全.3)屋面施工严禁在雨天、雪天施工;五级风及以上时不得施工;施工温度不得低于 5C.4)所需材料及机具已准备就绪,可满足施工需要.四、技术要点1、板瓦的檐部位不宜过缓,檐头不应出现倒喝水.2、板瓦的平均搭接密度应达到“压五露五”,檐头部位的搭接密度可适当减少,接近脊部时,瓦件的搭接密度可适当增加。3、琉璃板瓦宜勾抹瓦脸。4、瓦面勾瓦脸、捉节夹垄以及屋脊打点勾缝用灰,灰色琉璃瓦用深月白麻刀灰。5、屋面脊缝的处理采纳与瓦面颜色相同的涂料进行涂刷,保证屋面脊颜色的整体性。6、房大坡陡的屋面,应实行两种以上的防滑技术措施。五、砂浆瓦瓦施工流程及工艺1、卷棚屋面施工流程瓦件选择 T 分中号垄 T 瓦边垄 T 调排山脊 T调过垄脊T屋面瓦瓦町 T 屋面...
