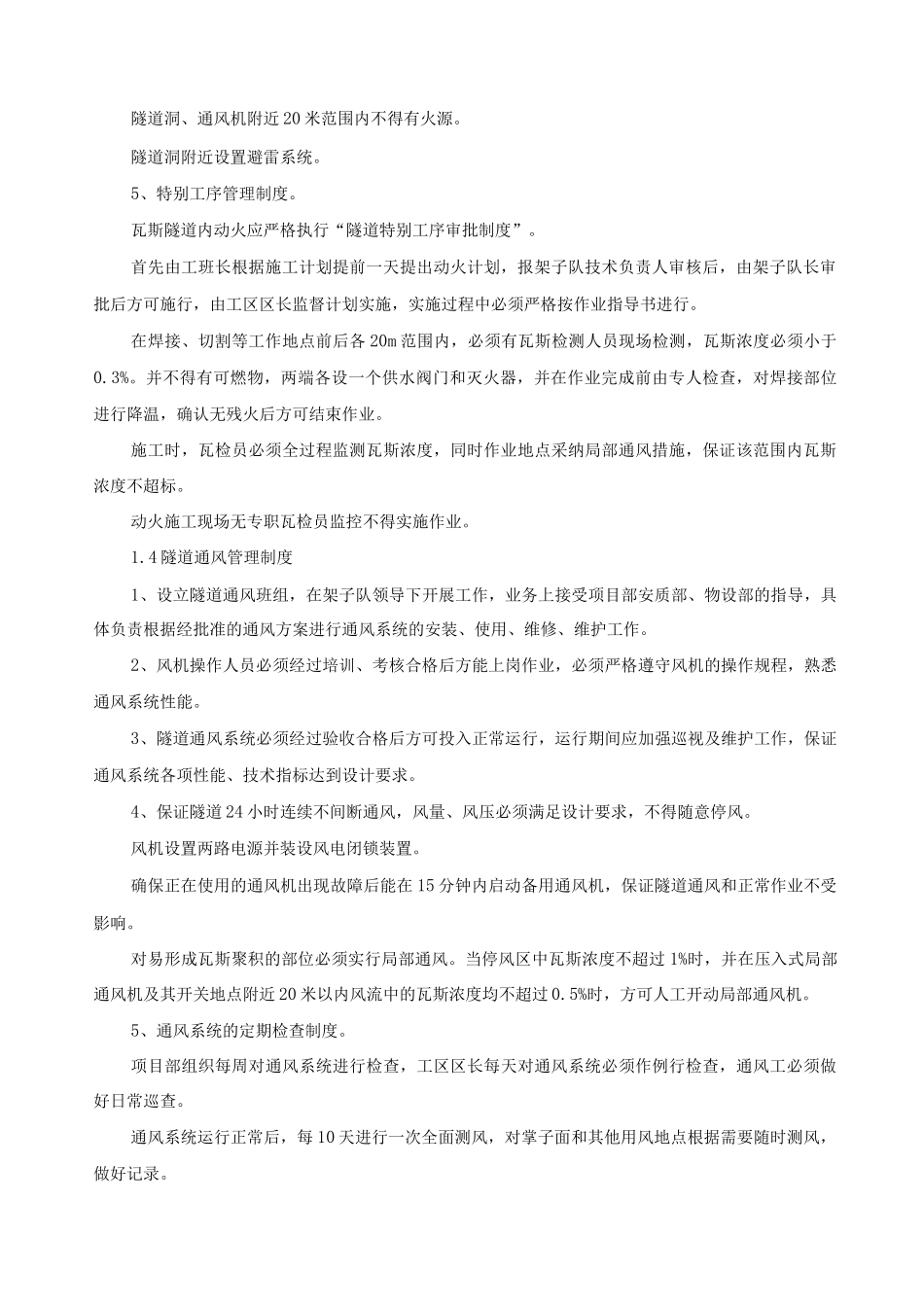

瓦斯隧道施工安全管理方案一、安全管理制度1.1 特种人员持证上岗制度1. 电工、电焊工、起重工、信号工、爆破工、架子工、场内车辆驾驶人员等作业人员必须根据国家规定,经培训考核合格取得特种作业操作证后方可上岗作业。2. 项目部使用或聘用特种人员从事特种作业前,其劳务分包管理部门应会同同级综合管理部、安全质量部审查持证以及特种作业操作证有效性情况,复印证书作为安全管理资料备案,综合管理部、安全质量部应建立特种人员动态管理台账,并保存证书复印件。3. 项目部综合管理部负责组织特种作业人员的培训、取证工作,对须持证人员应及时组织参加有关培训取证。每年应对特种作业人员进行一次有针对性的专业培训,由项目部综合管理部负责列入培训计划,并组织培训。4. 项目部综合管理部应加强特种作业操作证有效期管理,及时报告公司特种作业操作证管理部门或通知持证人员本人,按期参加国家规定的复审,并将复审结果记入作业人员名册、归入档案,并通知同级安全质量部。1.2 安全技术交底制度1. 安全技术交底是是施工技术交底的组成部分,在施工技术交底时进行。安全技术交底应分三级进行,直至交底到工班和作业人员。2. 前期全标段总交底,由指挥部总工程师向指挥部各部室及技术人员、项目部总工程师及工程部、机械部、安质部负责人进行交底,交底内容涉及全标段主要危险源、重大技术安全措施、施工中应注意的问题等内容。3. 单位工程、分部分项工程、关键工序、专项方案实施前,项目部总工程师对架子队技术负责人、工程、机械、安质主管人员进行交底,交底内容涉及安全施工具体措施及标准、重大危险源的应急救援措施、施工注意事项等内容。4. 单位工程、分部分项工程、关键工序、专项方案实施前架子队技术负责人对现场技术、管理人员、班组长及全体作业人员进行交底,交底内容涉及施工安全技术措施、安全注意事项、出现紧急情况下的应急救援措施和紧急逃生措施等内容。5. 安全技术交底必须在单位工程、分部分项工程、关键工序、专项方案实施前进行,任何工程在没有安全技术交底前都不准施工作业。6. 班组作业前安全注意事项交底,即班前安全讲话。每天开始工作前,班组长应向作业人员强调当天作业安全注意事项。7.各级安全部门、专(兼)职安全人员应监督交底安全技术执行情况,发现未执行安全技术要求的,应立即予以制止,责令整改。1.3 瓦斯隧道防火、防爆管理制度1. 瓦斯隧道防火防爆设备、设施由项目分部部物资设备部...
