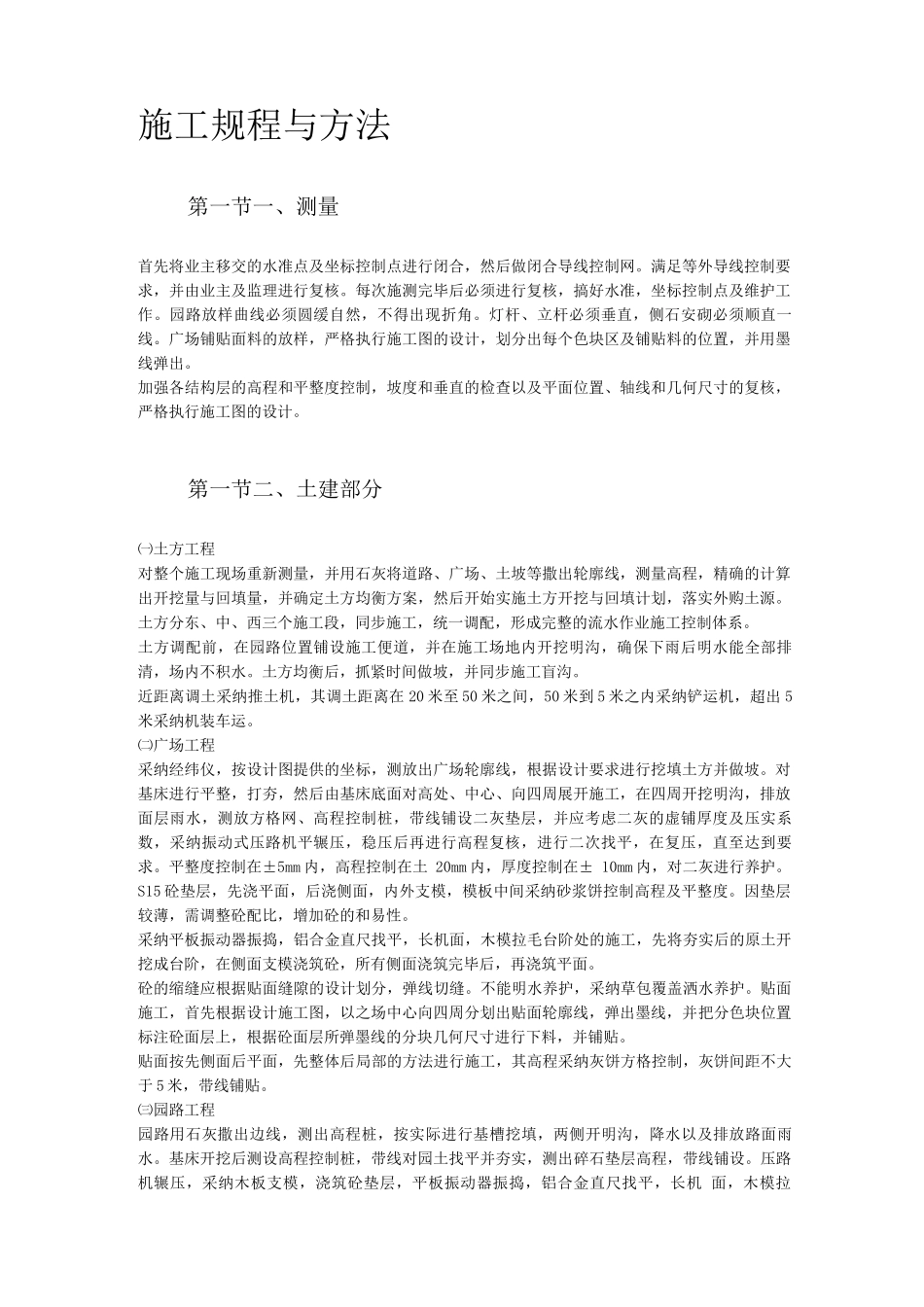

施工规程与方法第一节一、测量首先将业主移交的水准点及坐标控制点进行闭合,然后做闭合导线控制网
满足等外导线控制要求,并由业主及监理进行复核
每次施测完毕后必须进行复核,搞好水准,坐标控制点及维护工作
园路放样曲线必须圆缓自然,不得出现折角
灯杆、立杆必须垂直,侧石安砌必须顺直一线
广场铺贴面料的放样,严格执行施工图的设计,划分出每个色块区及铺贴料的位置,并用墨线弹出
加强各结构层的高程和平整度控制,坡度和垂直的检查以及平面位置、轴线和几何尺寸的复核,严格执行施工图的设计
第一节二、土建部分㈠土方工程对整个施工现场重新测量,并用石灰将道路、广场、土坡等撒出轮廓线,测量高程,精确的计算出开挖量与回填量,并确定土方均衡方案,然后开始实施土方开挖与回填计划,落实外购土源
土方分东、中、西三个施工段,同步施工,统一调配,形成完整的流水作业施工控制体系
土方调配前,在园路位置铺设施工便道,并在施工场地内开挖明沟,确保下雨后明水能全部排清,场内不积水
土方均衡后,抓紧时间做坡,并同步施工盲沟
近距离调土采纳推土机,其调土距离在 20 米至 50 米之间,50 米到 5 米之内采纳铲运机,超出 5米采纳机装车运
㈡广场工程采纳经纬仪,按设计图提供的坐标,测放出广场轮廓线,根据设计要求进行挖填土方并做坡
对基床进行平整,打夯,然后由基床底面对高处、中心、向四周展开施工,在四周开挖明沟,排放面层雨水,测放方格网、高程控制桩,带线铺设二灰垫层,并应考虑二灰的虚铺厚度及压实系数,采纳振动式压路机平辗压,稳压后再进行高程复核,进行二次找平,在复压,直至达到要求
平整度控制在±5mm 内,高程控制在土 20mm 内,厚度控制在± 10mm 内,对二灰进行养护
S15 砼垫层,先浇平面,后浇侧面,内外支模,模板中间采纳砂浆饼控制高程及平整度
因垫层较薄,需调整砼配比,增加砼的和易性
采纳平板振动器振捣,
