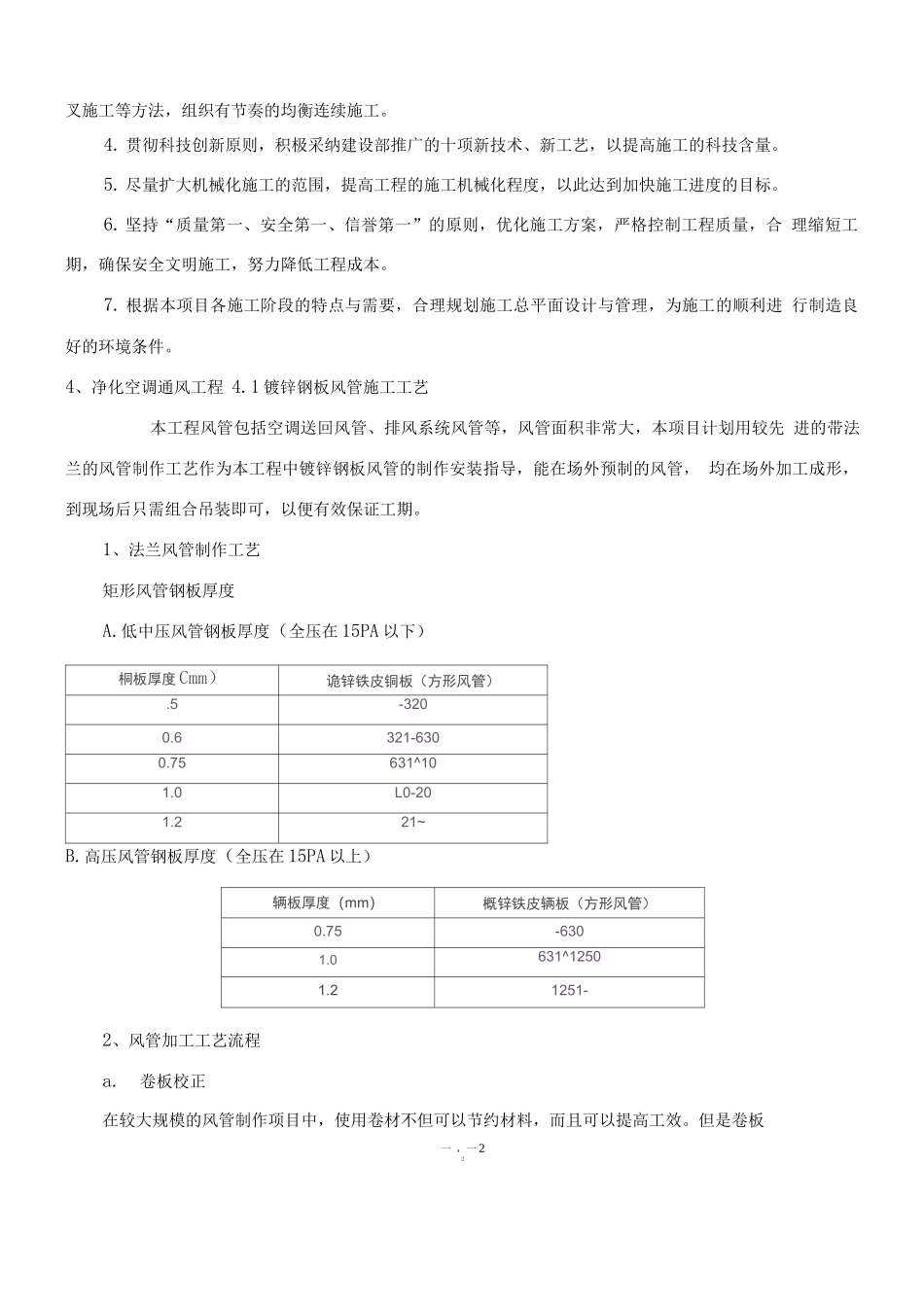

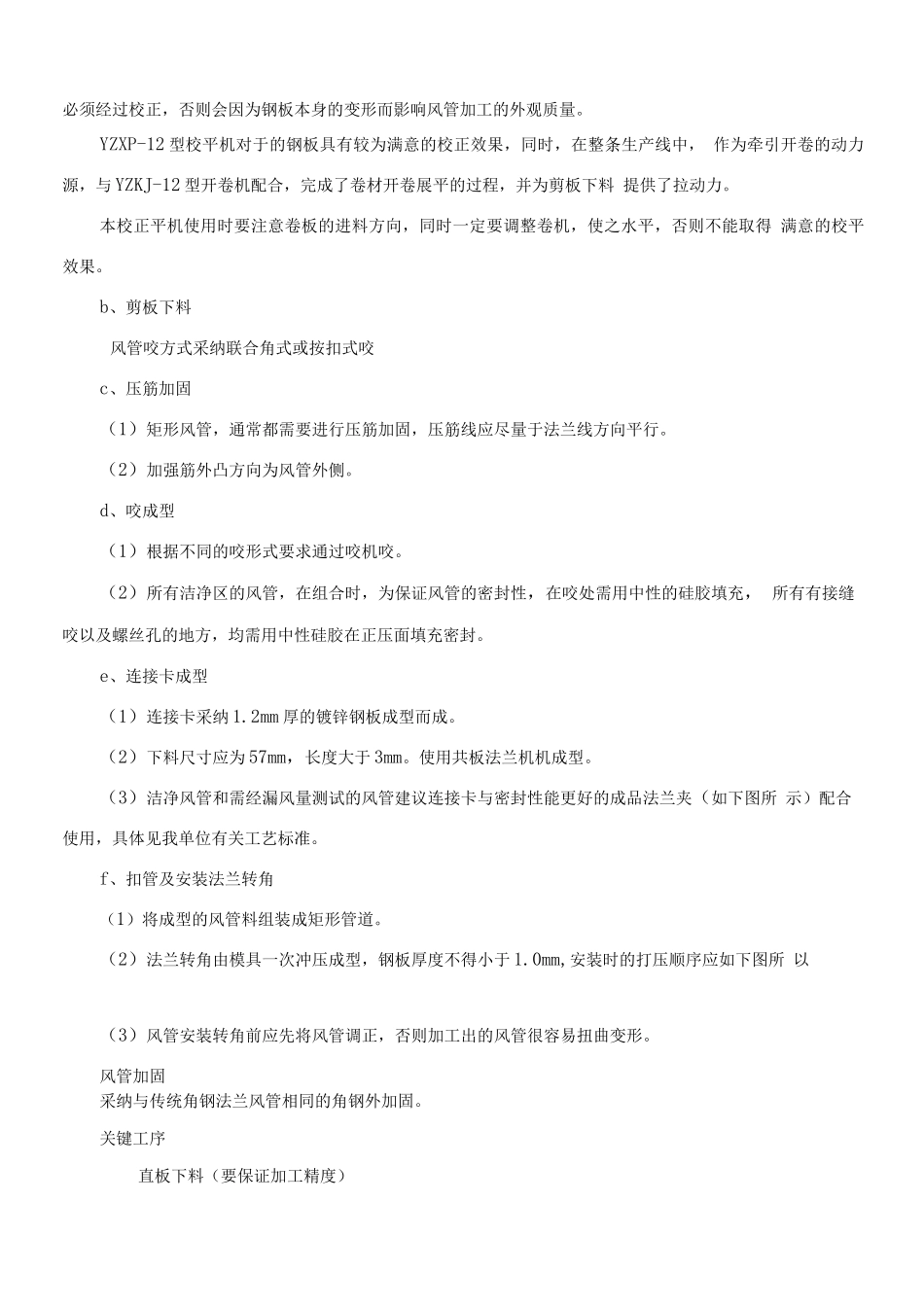

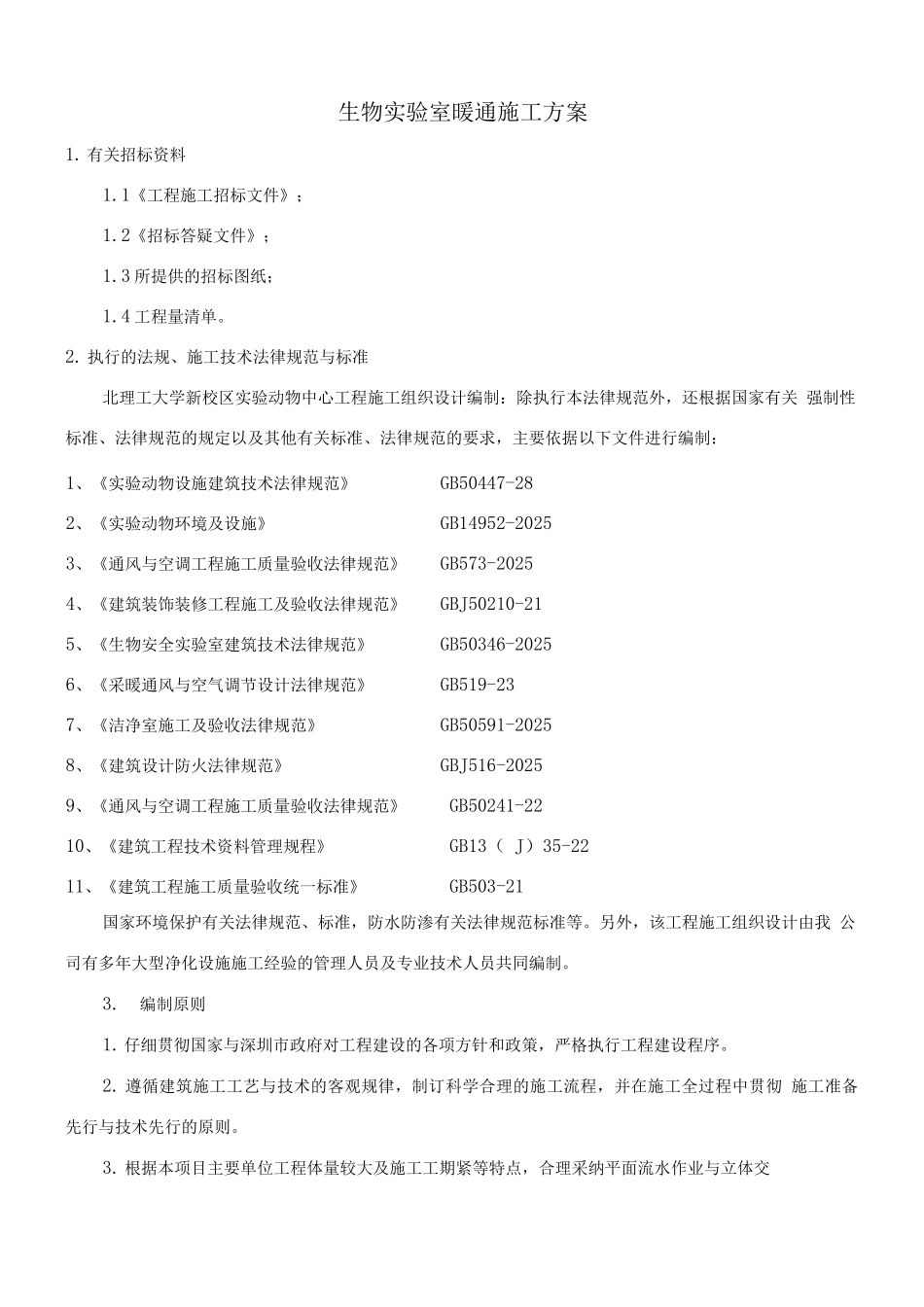

生物实验室暖通施工方案1. 有关招标资料1.1《工程施工招标文件》;1.2《招标答疑文件》;1.3 所提供的招标图纸;1.4 工程量清单。2. 执行的法规、施工技术法律规范与标准北理工大学新校区实验动物中心工程施工组织设计编制:除执行本法律规范外,还根据国家有关 强制性标准、法律规范的规定以及其他有关标准、法律规范的要求,主要依据以下文件进行编制:1、《实验动物设施建筑技术法律规范》GB50447-282、《实验动物环境及设施》GB14952-20253、《通风与空调工程施工质量验收法律规范》GB573-20254、《建筑装饰装修工程施工及验收法律规范》GBJ50210-215、《生物安全实验室建筑技术法律规范》GB50346-20256、《采暖通风与空气调节设计法律规范》GB519-237、《洁净室施工及验收法律规范》GB50591-20258、《建筑设计防火法律规范》GBJ516-20259、《通风与空调工程施工质量验收法律规范》GB50241-2210、《建筑工程技术资料管理规程》GB13( J)35-2211、《建筑工程施工质量验收统一标准》GB503-21国家环境保护有关法律规范、标准,防水防渗有关法律规范标准等。另外,该工程施工组织设计由我 公司有多年大型净化设施施工经验的管理人员及专业技术人员共同编制。3.编制原则1. 仔细贯彻国家与深圳市政府对工程建设的各项方针和政策,严格执行工程建设程序。2. 遵循建筑施工工艺与技术的客观规律,制订科学合理的施工流程,并在施工全过程中贯彻 施工准备先行与技术先行的原则。3. 根据本项目主要单位工程体量较大及施工工期紧等特点,合理采纳平面流水作业与立体交叉施工等方法,组织有节奏的均衡连续施工。4. 贯彻科技创新原则,积极采纳建设部推广的十项新技术、新工艺,以提高施工的科技含量。5. 尽量扩大机械化施工的范围,提高工程的施工机械化程度,以此达到加快施工进度的目标。6. 坚持“质量第一、安全第一、信誉第一”的原则,优化施工方案,严格控制工程质量,合 理缩短工期,确保安全文明施工,努力降低工程成本。7. 根据本项目各施工阶段的特点与需要,合理规划施工总平面设计与管理,为施工的顺利进 行制造良好的环境条件。4、净化空调通风工程 4.1 镀锌钢板风管施工工艺本工程风管包括空调送回风管、排风系统风管等,风管面积非常大,本项目计划用较先 进的带法兰的风管制作工艺作为本工程中镀锌钢板风管的制作安装指导,能在场外预制的风管, 均在场外加工成形,到现场后只需组合吊装即可,以便有效保证工期。1、...
