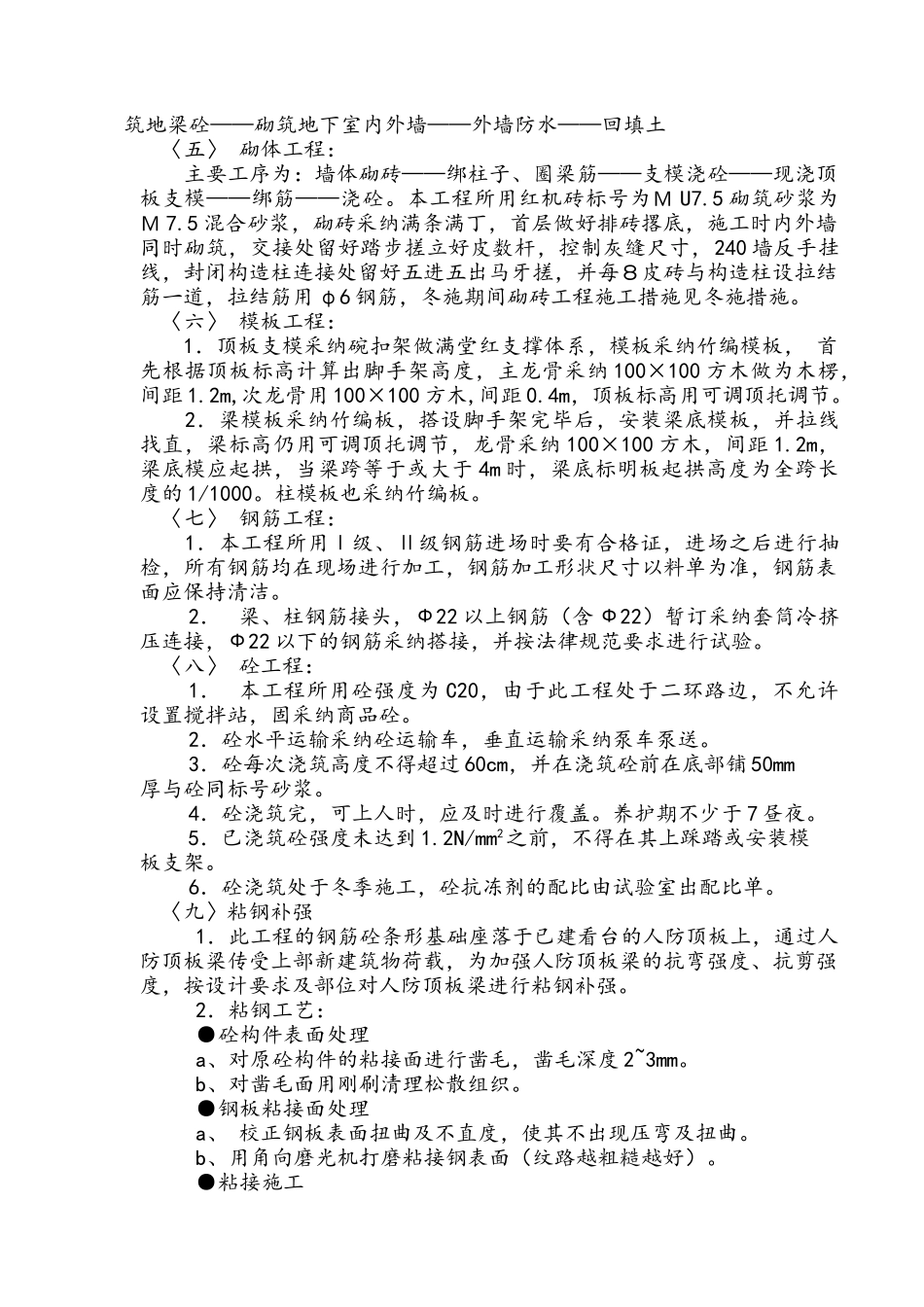

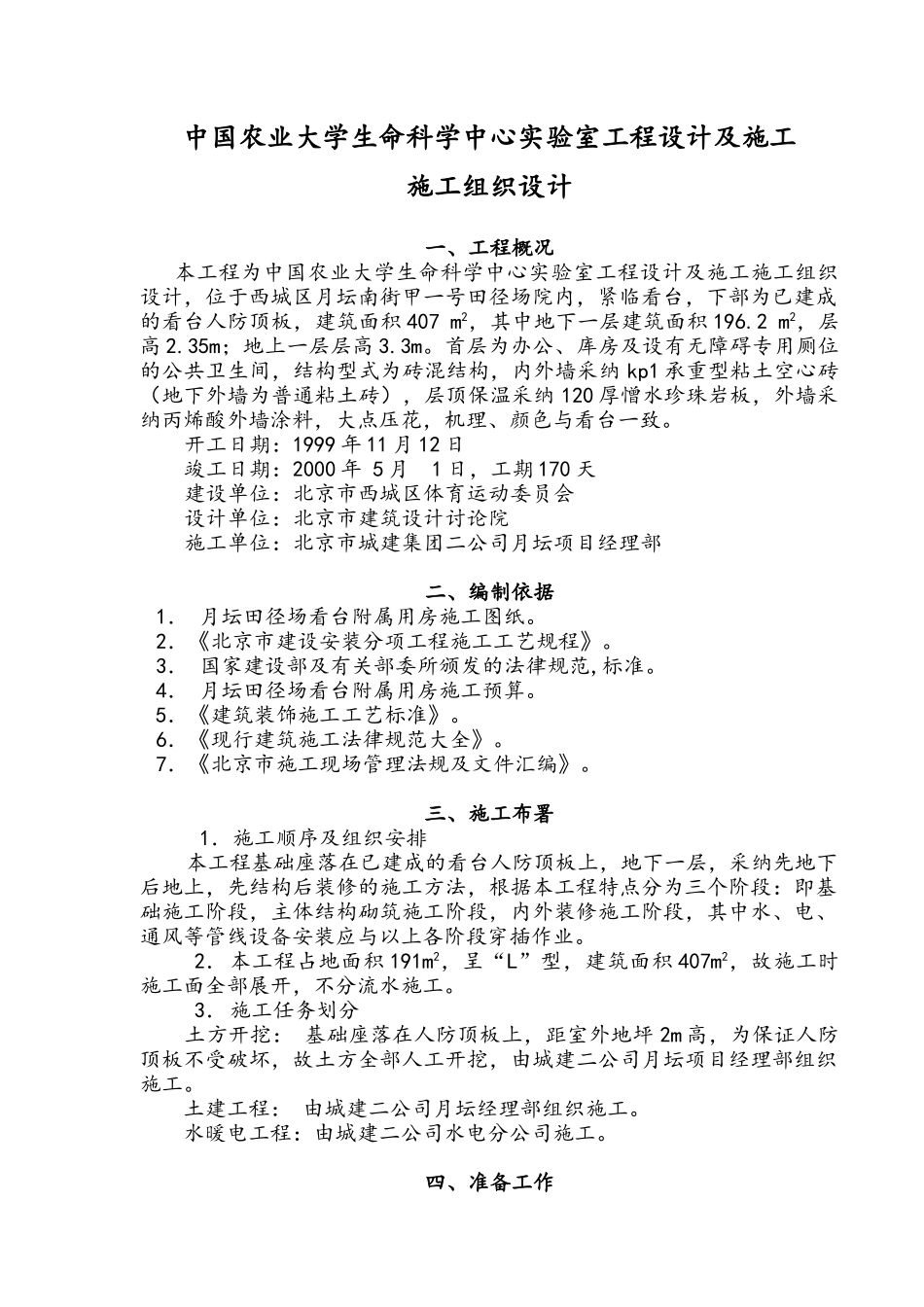

中国农业大学生命科学中心实验室工程设计及施工施工组织设计一、工程概况 本工程为中国农业大学生命科学中心实验室工程设计及施工施工组织设计,位于西城区月坛南街甲一号田径场院内,紧临看台,下部为已建成的看台人防顶板,建筑面积 407 m2,其中地下一层建筑面积 196.2 m2,层高 2.35m;地上一层层高 3.3m。首层为办公、库房及设有无障碍专用厕位的公共卫生间,结构型式为砖混结构,内外墙采纳 kp1 承重型粘土空心砖(地下外墙为普通粘土砖),层顶保温采纳 120 厚憎水珍珠岩板,外墙采纳丙烯酸外墙涂料,大点压花,机理、颜色与看台一致。开工日期:1999 年 11 月 12 日竣工日期:2000 年 5 月 1 日,工期 170 天建设单位:北京市西城区体育运动委员会设计单位:北京市建筑设计讨论院施工单位:北京市城建集团二公司月坛项目经理部二、编制依据1. 月坛田径场看台附属用房施工图纸。2.《北京市建设安装分项工程施工工艺规程》。3. 国家建设部及有关部委所颁发的法律规范,标准。4. 月坛田径场看台附属用房施工预算。5.《建筑装饰施工工艺标准》。6.《现行建筑施工法律规范大全》。7.《北京市施工现场管理法规及文件汇编》。三、施工布署 1.施工顺序及组织安排 本工程基础座落在已建成的看台人防顶板上,地下一层,采纳先地下后地上,先结构后装修的施工方法,根据本工程特点分为三个阶段:即基础施工阶段,主体结构砌筑施工阶段,内外装修施工阶段,其中水、电、通风等管线设备安装应与以上各阶段穿插作业。2.本工程占地面积 191m2,呈“L”型,建筑面积 407m2,故施工时施工面全部展开,不分流水施工。3.施工任务划分 土方开挖: 基础座落在人防顶板上,距室外地坪 2m 高,为保证人防顶板不受破坏,故土方全部人工开挖,由城建二公司月坛项目经理部组织施工。 土建工程: 由城建二公司月坛经理部组织施工。 水暖电工程:由城建二公司水电分公司施工。四、准备工作 〈一〉组织有关人员熟悉施工图纸,针对有关施工技术和图纸存在的疑点及时记录,并及时会同设计院解决。〈二〉 现场准备工作1. 现场临水、临电: 现场临水、临电,只供施工生产所用,由已建月坛田径场看台提供,将水、电引出,供应生产。由于施工面积小,又不供生活所用,水管管径选用 φ50,不另行计算。2. 临建工程: 由于此工程与西城体委综合训练馆同时施工,属同一项目部,都处于月坛体育馆大院内,故办公室、民工宿...
