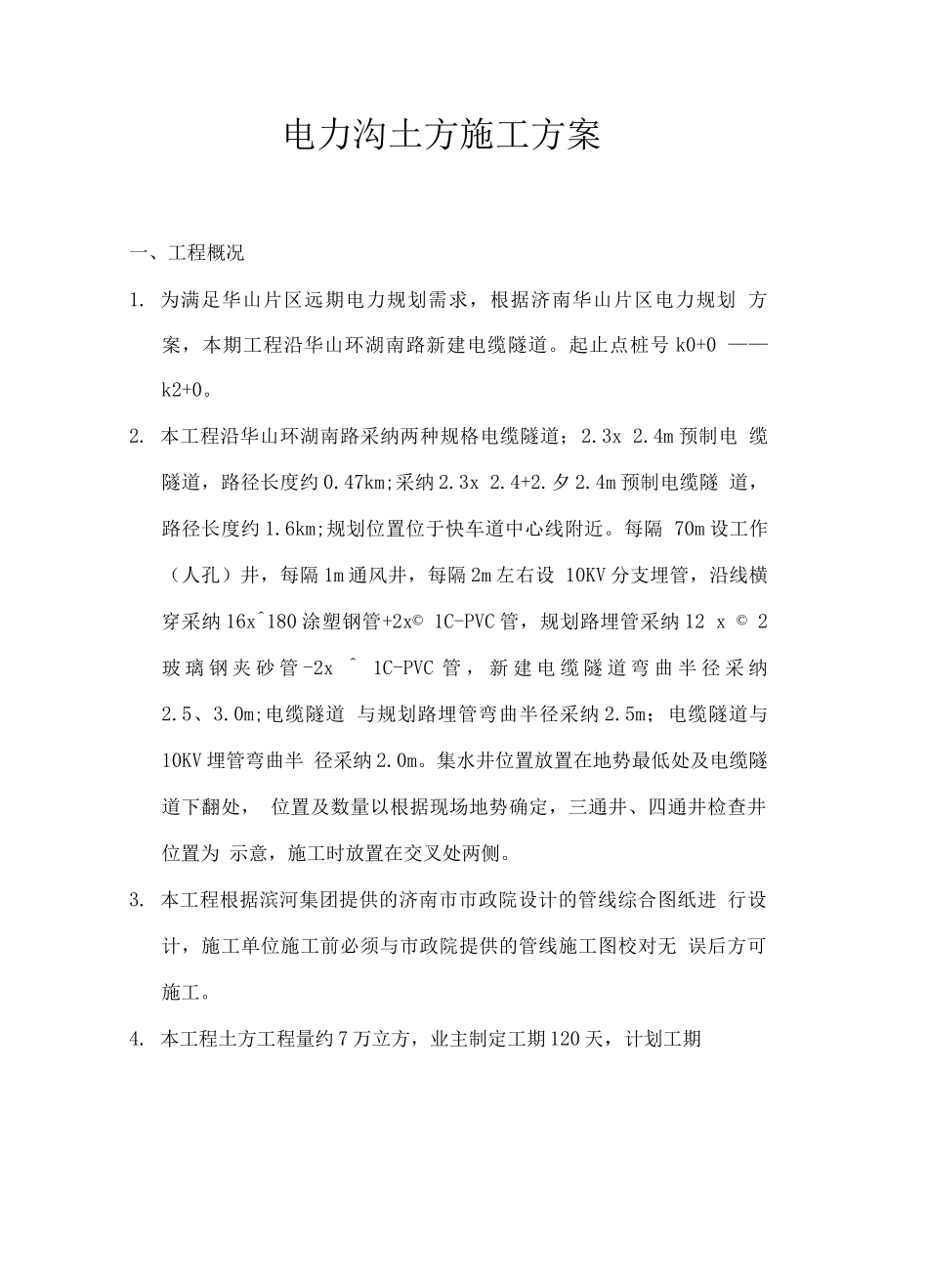

环湖南路 VI 标段电力沟(土方专项施工方案)编制单位:审核单位:审批单位:二一七年十二月电力沟土方施工方案一、工程概况1
为满足华山片区远期电力规划需求,根据济南华山片区电力规划 方案,本期工程沿华山环湖南路新建电缆隧道
起止点桩号 k0+0 ——k2+0
本工程沿华山环湖南路采纳两种规格电缆隧道;2
4m 预制电 缆隧道,路径长度约 0
47km;采纳 2
4m 预制电缆隧 道,路径长度约 1
6km;规划位置位于快车道中心线附近
每隔 70m 设工作(人孔)井,每隔 1m 通风井,每隔 2m 左右设 10KV 分支埋管,沿线横穿采纳 16x^180 涂塑钢管+2x© 1C-PVC 管,规划路埋管采纳 12 x © 2玻 璃 钢 夹 砂 管 -2x ^ 1C-PVC 管 , 新 建 电 缆 隧 道 弯 曲 半 径 采 纳2
0m;电缆隧道 与规划路埋管弯曲半径采纳 2
5m;电缆隧道与10KV 埋管弯曲半 径采纳 2
集水井位置放置在地势最低处及电缆隧道下翻处, 位置及数量以根据现场地势确定,三通井、四通井检查井位置为 示意,施工时放置在交叉处两侧
本工程根据滨河集团提供的济南市市政院设计的管线综合图纸进 行设计,施工单位施工前必须与市政院提供的管线施工图校对无 误后方可施工
本工程土方工程量约 7 万立方,业主制定工期 120 天,计划工期1 天

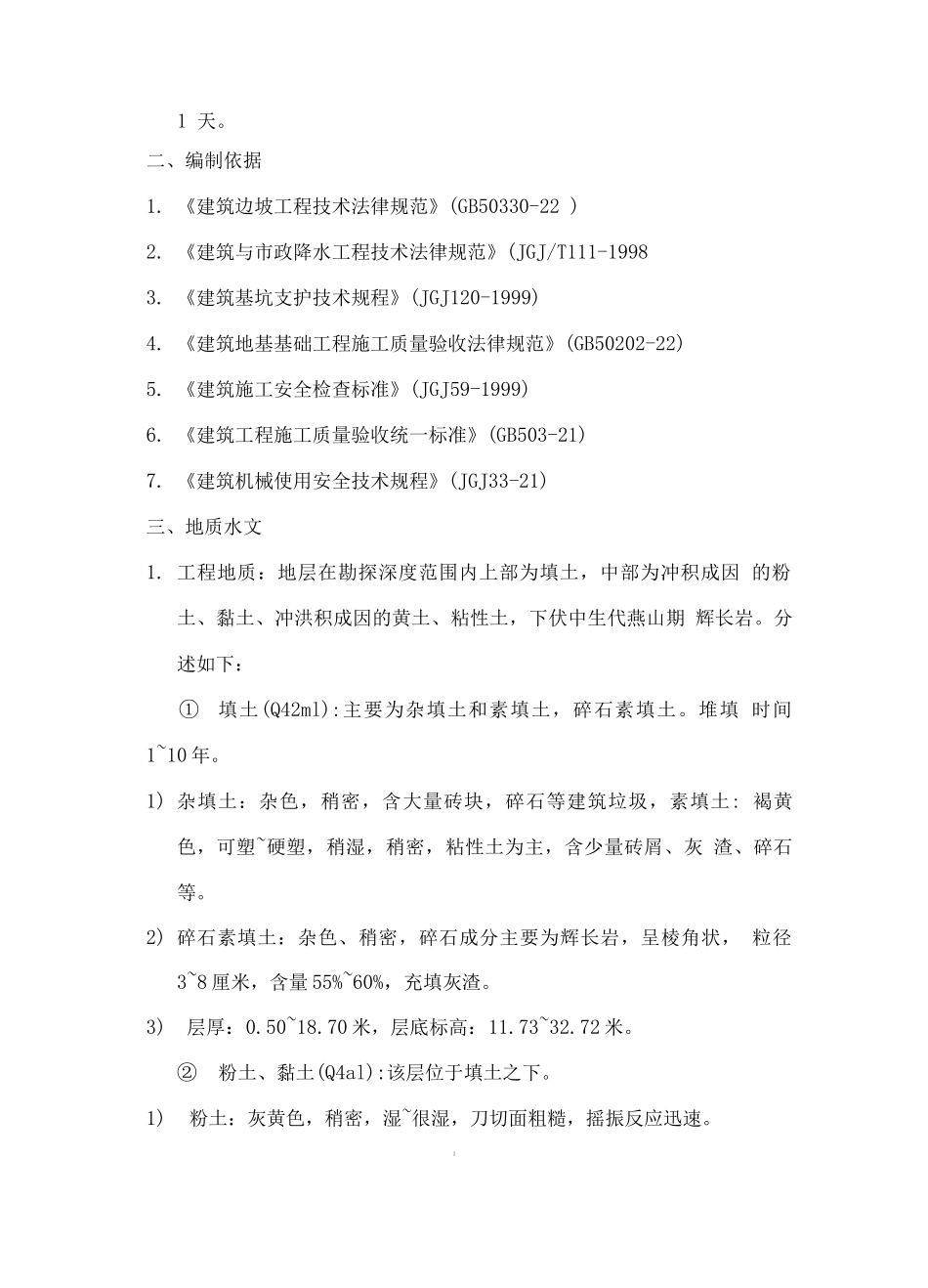

二、编制依据1
《建筑边坡工程技术法律规范》(GB50330-22 )2
《建筑与市政降水工程技术法律规范》(JGJ/T111-19983
《建筑基坑支护技术规程》(JGJ120-1999)4
《建筑地基基础工程施工质量验收法律规范》(GB50202-22)5
《建筑施工安全检查标准》(JGJ59-1999)6
《建筑工程施工质量验收统一标准》
