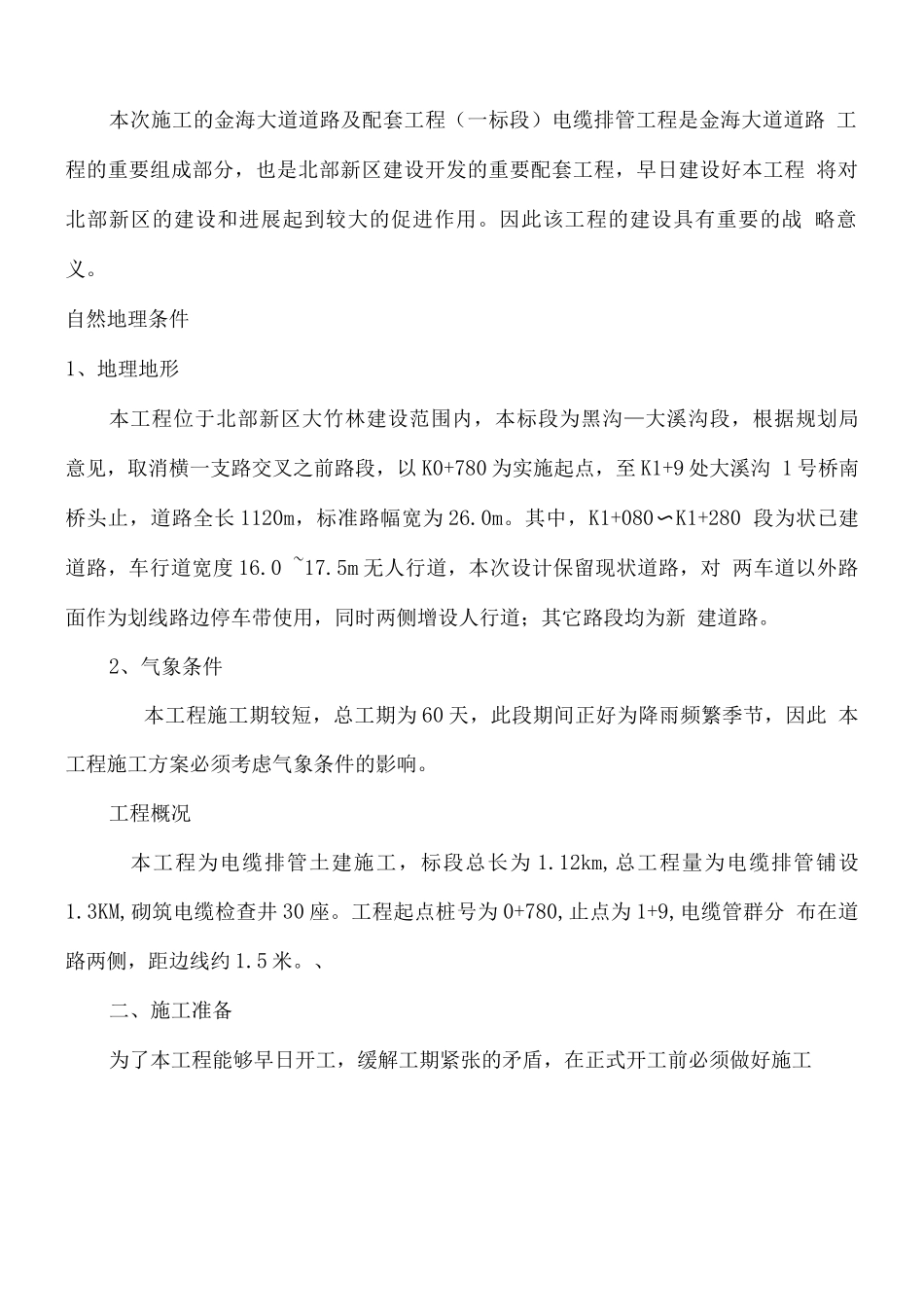

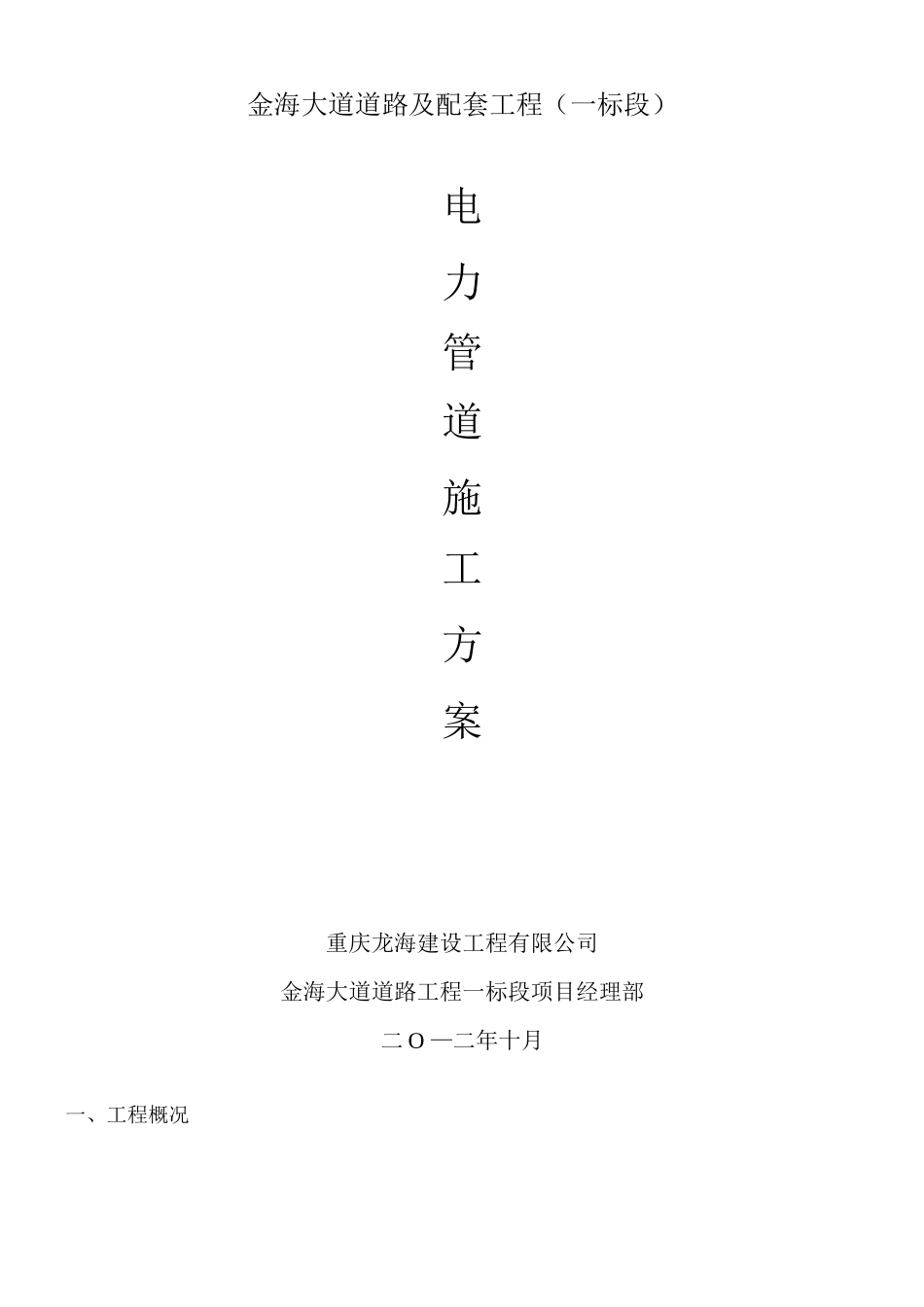

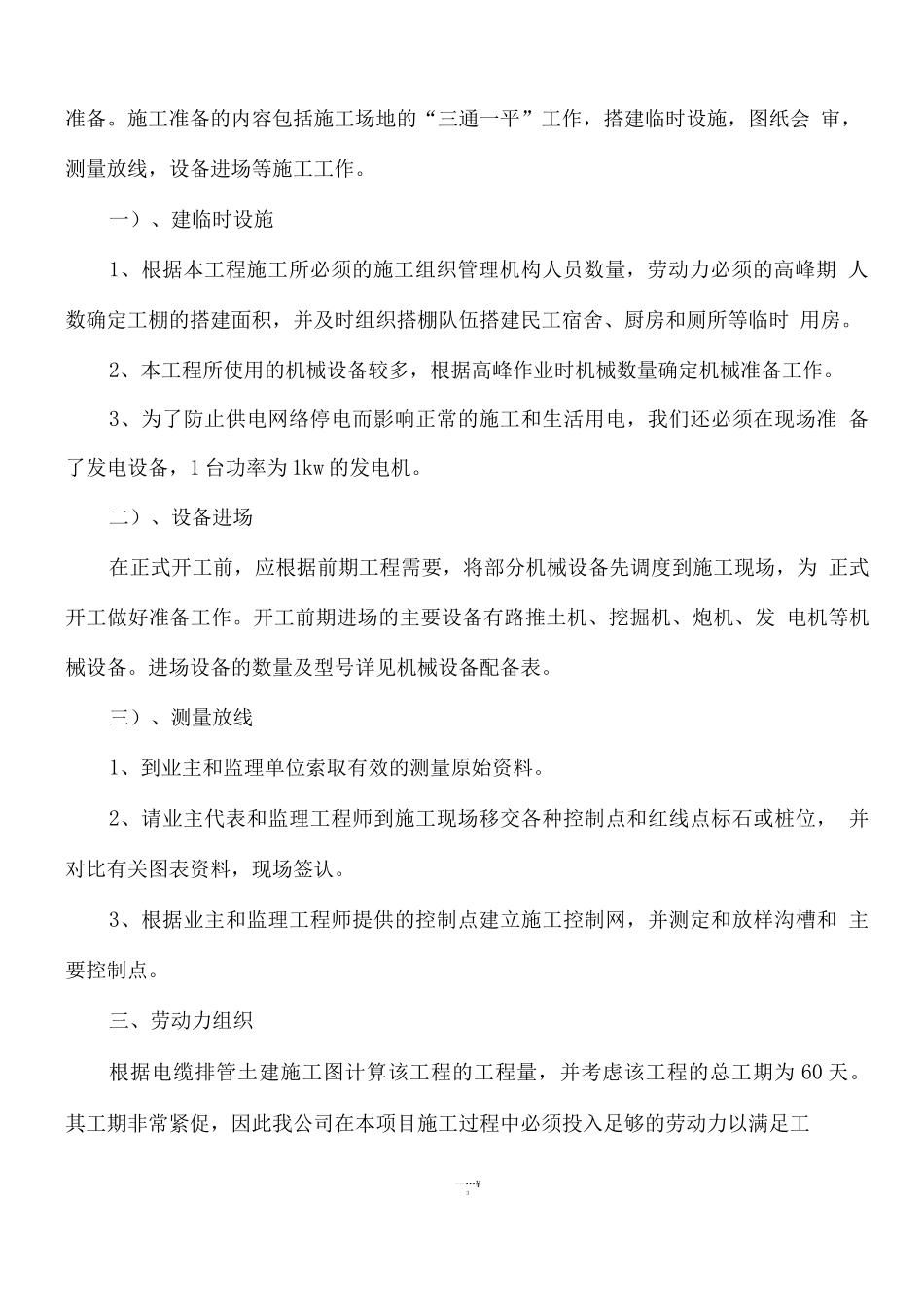

金海大道道路及配套工程(一标段)电力管道施工方案重庆龙海建设工程有限公司金海大道道路工程一标段项目经理部二 O —二年十月一、工程概况本次施工的金海大道道路及配套工程(一标段)电缆排管工程是金海大道道路 工程的重要组成部分,也是北部新区建设开发的重要配套工程,早日建设好本工程 将对北部新区的建设和进展起到较大的促进作用。因此该工程的建设具有重要的战 略意义。自然地理条件1、地理地形本工程位于北部新区大竹林建设范围内,本标段为黑沟—大溪沟段,根据规划局 意见,取消横一支路交叉之前路段,以 K0+780 为实施起点,至 K1+9 处大溪沟 1 号桥南桥头止,道路全长 1120m,标准路幅宽为 26.0m。其中,K1+080〜K1+280 段为状已建道路,车行道宽度 16.0 ~17.5m 无人行道,本次设计保留现状道路,对 两车道以外路面作为划线路边停车带使用,同时两侧增设人行道;其它路段均为新 建道路。2、气象条件本工程施工期较短,总工期为 60 天,此段期间正好为降雨频繁季节,因此 本工程施工方案必须考虑气象条件的影响。工程概况本工程为电缆排管土建施工,标段总长为 1.12km,总工程量为电缆排管铺设 1.3KM,砌筑电缆检查井 30 座。工程起点桩号为 0+780,止点为 1+9,电缆管群分 布在道路两侧,距边线约 1.5 米。、二、施工准备为了本工程能够早日开工,缓解工期紧张的矛盾,在正式开工前必须做好施工准备。施工准备的内容包括施工场地的“三通一平”工作,搭建临时设施,图纸会 审,测量放线,设备进场等施工工作。一)、建临时设施1、根据本工程施工所必须的施工组织管理机构人员数量,劳动力必须的高峰期 人数确定工棚的搭建面积,并及时组织搭棚队伍搭建民工宿舍、厨房和厕所等临时 用房。2、本工程所使用的机械设备较多,根据高峰作业时机械数量确定机械准备工作。3、为了防止供电网络停电而影响正常的施工和生活用电,我们还必须在现场准 备了发电设备,1 台功率为 1kw 的发电机。二)、设备进场在正式开工前,应根据前期工程需要,将部分机械设备先调度到施工现场,为 正式开工做好准备工作。开工前期进场的主要设备有路推土机、挖掘机、炮机、发 电机等机械设备。进场设备的数量及型号详见机械设备配备表。三)、测量放线1、到业主和监理单位索取有效的测量原始资料。2、请业主代表和监理工程师到施工现场移交各种控制点和红线点标石或桩位, 并对比有关图表资料,现场签认。3、根据业主...
