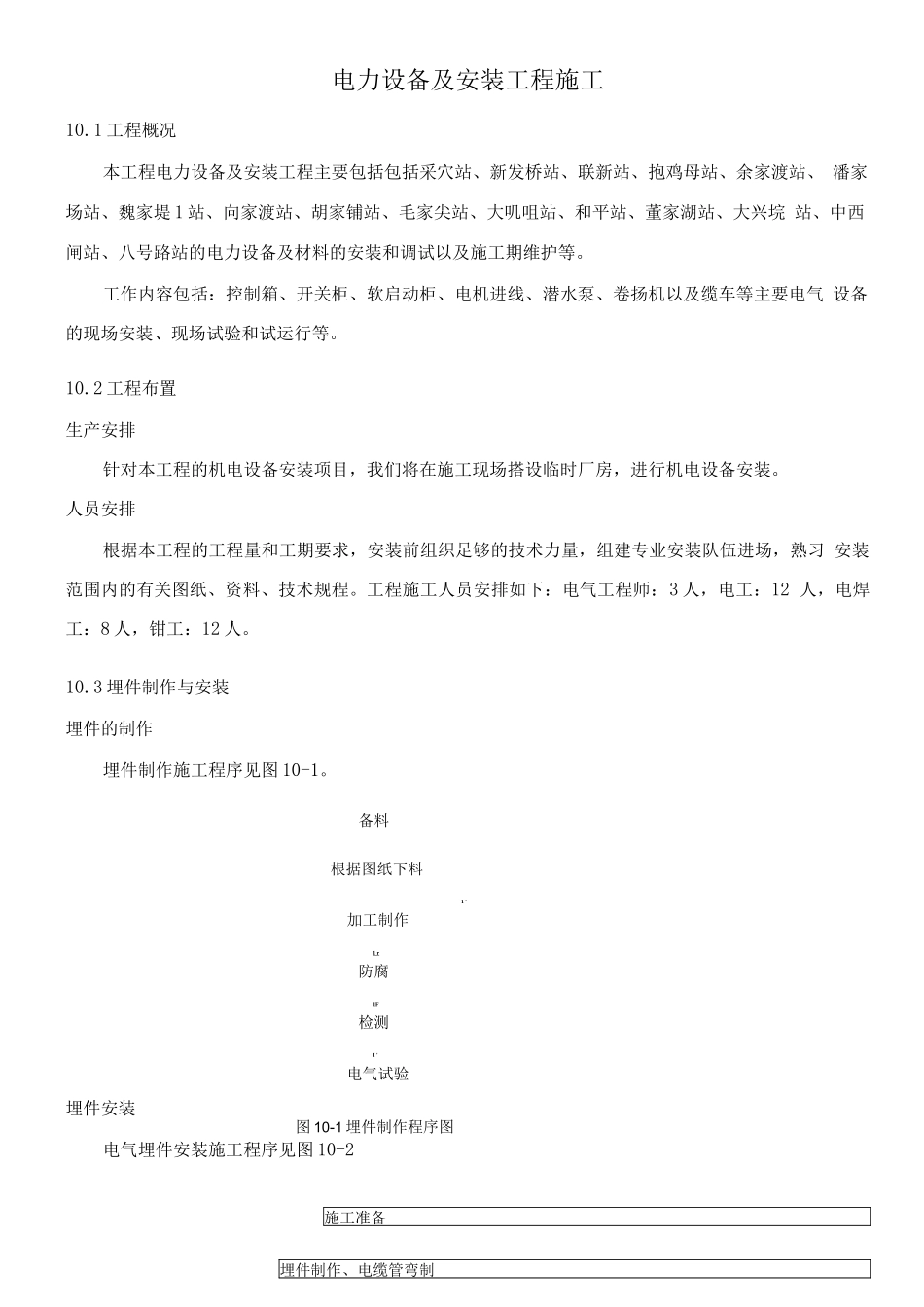

电力设备及安装工程施工10
1 工程概况本工程电力设备及安装工程主要包括包括采穴站、新发桥站、联新站、抱鸡母站、余家渡站、 潘家场站、魏家堤 1 站、向家渡站、胡家铺站、毛家尖站、大叽咀站、和平站、董家湖站、大兴垸 站、中西闸站、八号路站的电力设备及材料的安装和调试以及施工期维护等
工作内容包括:控制箱、开关柜、软启动柜、电机进线、潜水泵、卷扬机以及缆车等主要电气 设备的现场安装、现场试验和试运行等
2 工程布置生产安排针对本工程的机电设备安装项目,我们将在施工现场搭设临时厂房,进行机电设备安装
人员安排根据本工程的工程量和工期要求,安装前组织足够的技术力量,组建专业安装队伍进场,熟习 安装范围内的有关图纸、资料、技术规程
工程施工人员安排如下:电气工程师:3 人,电工:12 人,电焊工:8 人,钳工:12 人
3 埋件制作与安装埋件的制作埋件制作施工程序见图 10-1

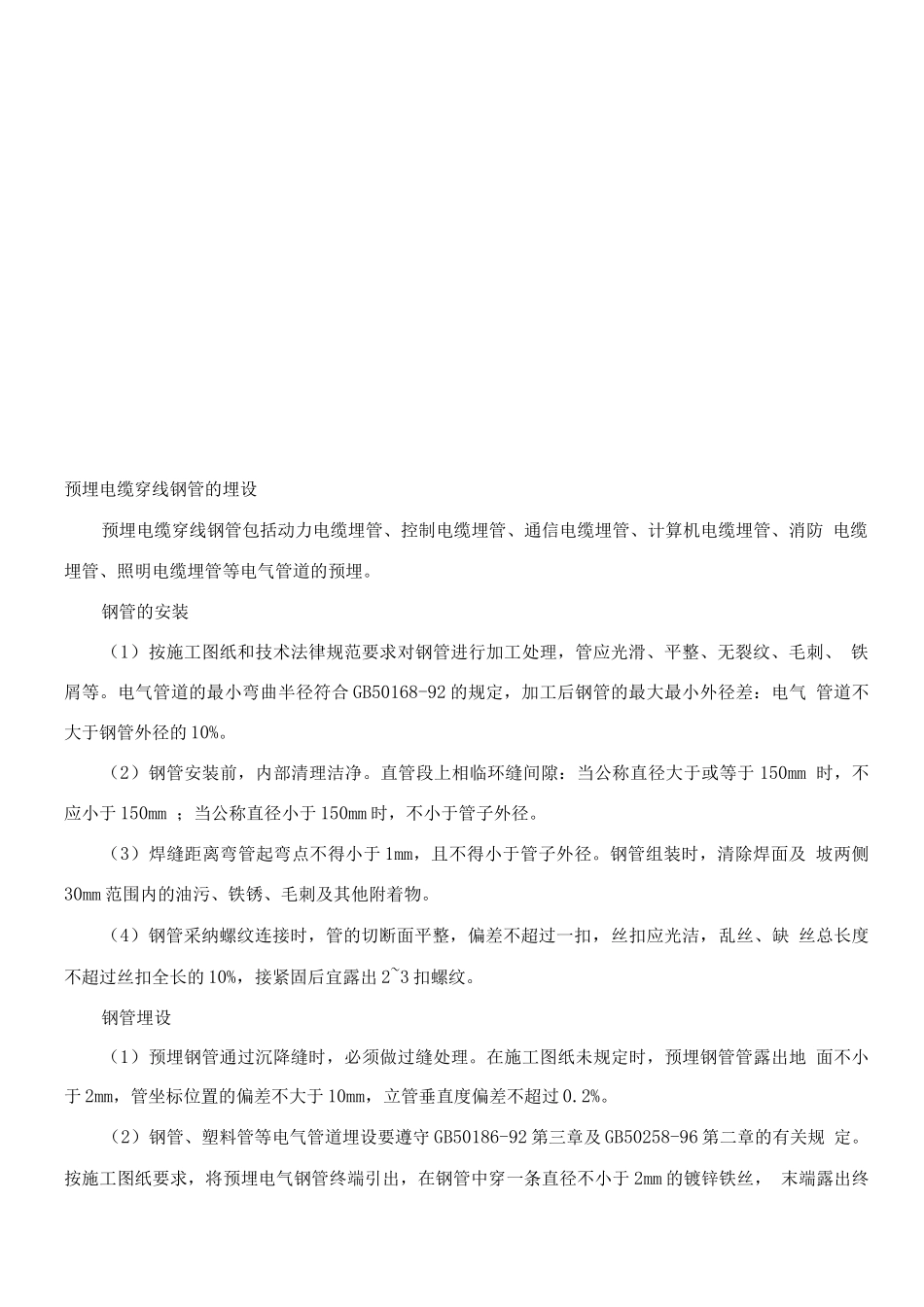

备料根据图纸下料1 '加工制作1 r防腐1F检测I '电气试验埋件安装图 10-1 埋件制作程序图电气埋件安装施工程序见图 10-2施工准备埋件制作、电缆管弯制预埋电缆穿线钢管的埋设预埋电缆穿线钢管包括动力电缆埋管、控制电缆埋管、通信电缆埋管、计算机电缆埋管、消防 电缆埋管、照明电缆埋管等电气管道的预埋

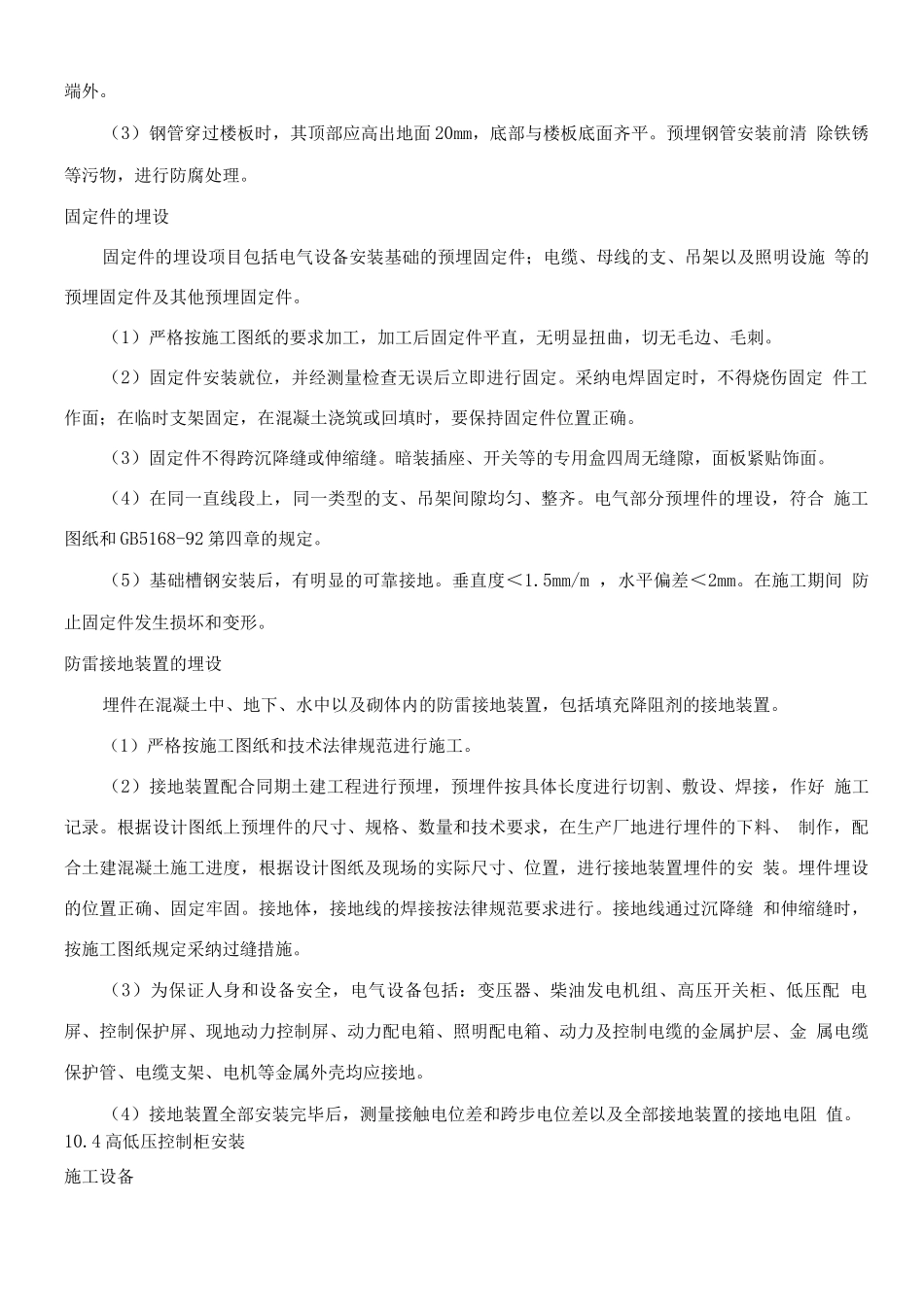

钢管的安装(1)按施工图纸和技术法律规范要求对钢管进行加工处理,管应光滑、平整、无裂纹、毛刺、 铁屑等
电气管道的最小弯曲半径符合 GB50168-92 的规定,加工后钢管的最大最小外径差:电气 管道不大于钢管外径的 10%
(2)钢管安装前,内部清理洁净
直管段上相临环缝间隙:当公称直径大于或等于 150mm 时,不应小于 150mm ;当公称直径小于 150mm 时,不小于管子外径
(3)焊缝距离弯管起弯点不得小于 1mm,且不得小于管子外径
钢管组装时,清除焊面及 坡两
