电力隧道结构防水施工工艺方法(1) 施工工艺流程:隧道结构防水施工工艺流程见图
隧道结构防水施工工艺流程图(2) 初期支护防水施工初期支护应确保施工质量,混凝土表面低洼处用砂浆抹平,割掉外露钢筋头后,用砂浆补平,对渗漏水处采纳初期支护背后注浆等措施,确保初支在无明水状况下施工防水板
防水板铺设采纳无钉孔铺设工艺
施工工艺流程见图
①施工准备a 基面处理:铺设防水层前对初期支护找平处理,具体要求及处理重点如下:b 对平整度要求:D/L=1/8(L:喷射混凝土相邻两凸面间的距离;D:喷射混凝土相邻两凸面间凹进去的深度)
否则要采纳 1: 2
5 的水泥砂浆顺平,直到达到要求
c 基面上不得有钢筋,铁丝和钢管等尖锐突出物,否则应从根部割除,并在割除部位用水泥砂浆抹成圆曲面,以防防水板被扎破
d 底板基面要求平整,无大的明显的凹凸起伏
e 喷射混凝土的强度要求达到设计强度
f 防水层施工时基面不得有明水,如有明水实行注浆堵水或引排,并保持基面干燥

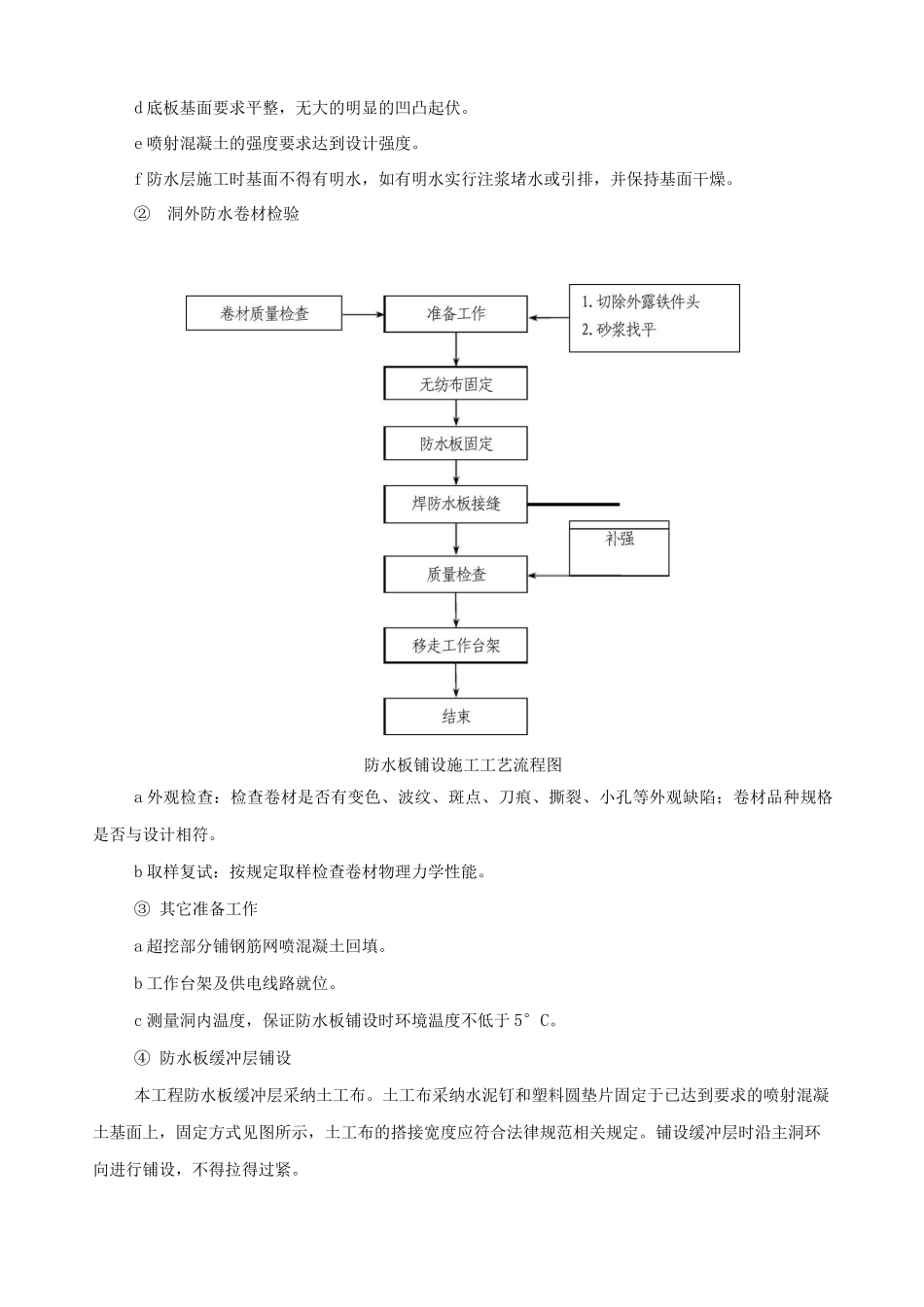

②洞外防水卷材检验防水板铺设施工工艺流程图a 外观检查:检查卷材是否有变色、波纹、斑点、刀痕、撕裂、小孔等外观缺陷;卷材品种规格是否与设计相符
b 取样复试:按规定取样检查卷材物理力学性能
③ 其它准备工作a 超挖部分铺钢筋网喷混凝土回填
b 工作台架及供电线路就位
c 测量洞内温度,保证防水板铺设时环境温度不低于 5°C
④ 防水板缓冲层铺设本工程防水板缓冲层采纳土工布
土工布采纳水泥钉和塑料圆垫片固定于已达到要求的喷射混凝土基面上,固定方式见图所示,土工布的搭接宽度应符合法律规范相关规定

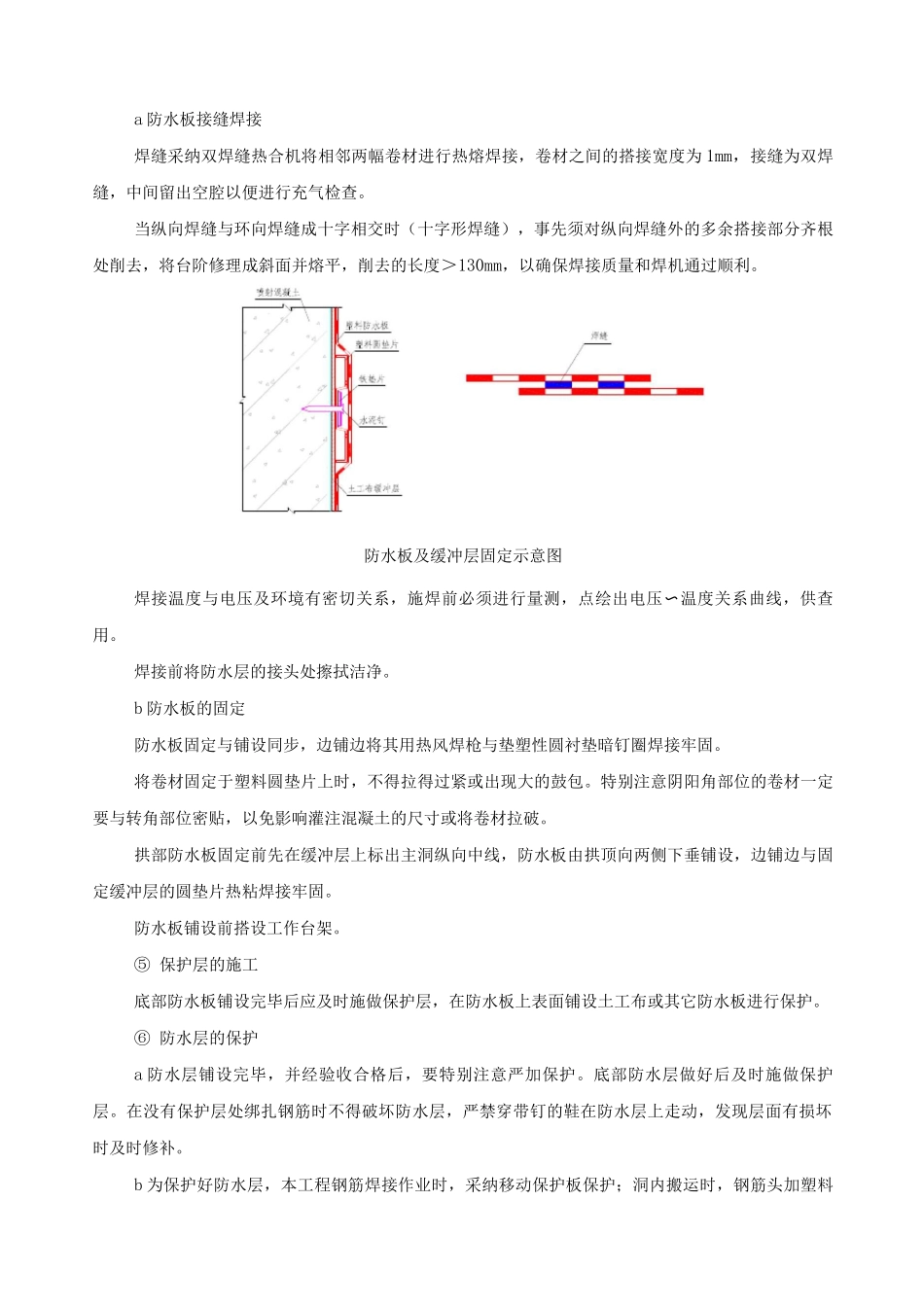

铺设缓冲层时沿主洞环向进行铺设,不得拉得过紧
a 防水板接缝焊接焊缝采纳双焊缝热合机将相邻两幅卷材进行热熔焊接,卷材之间的搭接宽度为 1mm,接缝为双焊缝,中间留出空腔以便进行充气检查
当纵向焊缝与环向焊缝成十字相交时(十字形焊缝),事先须对纵向焊缝
