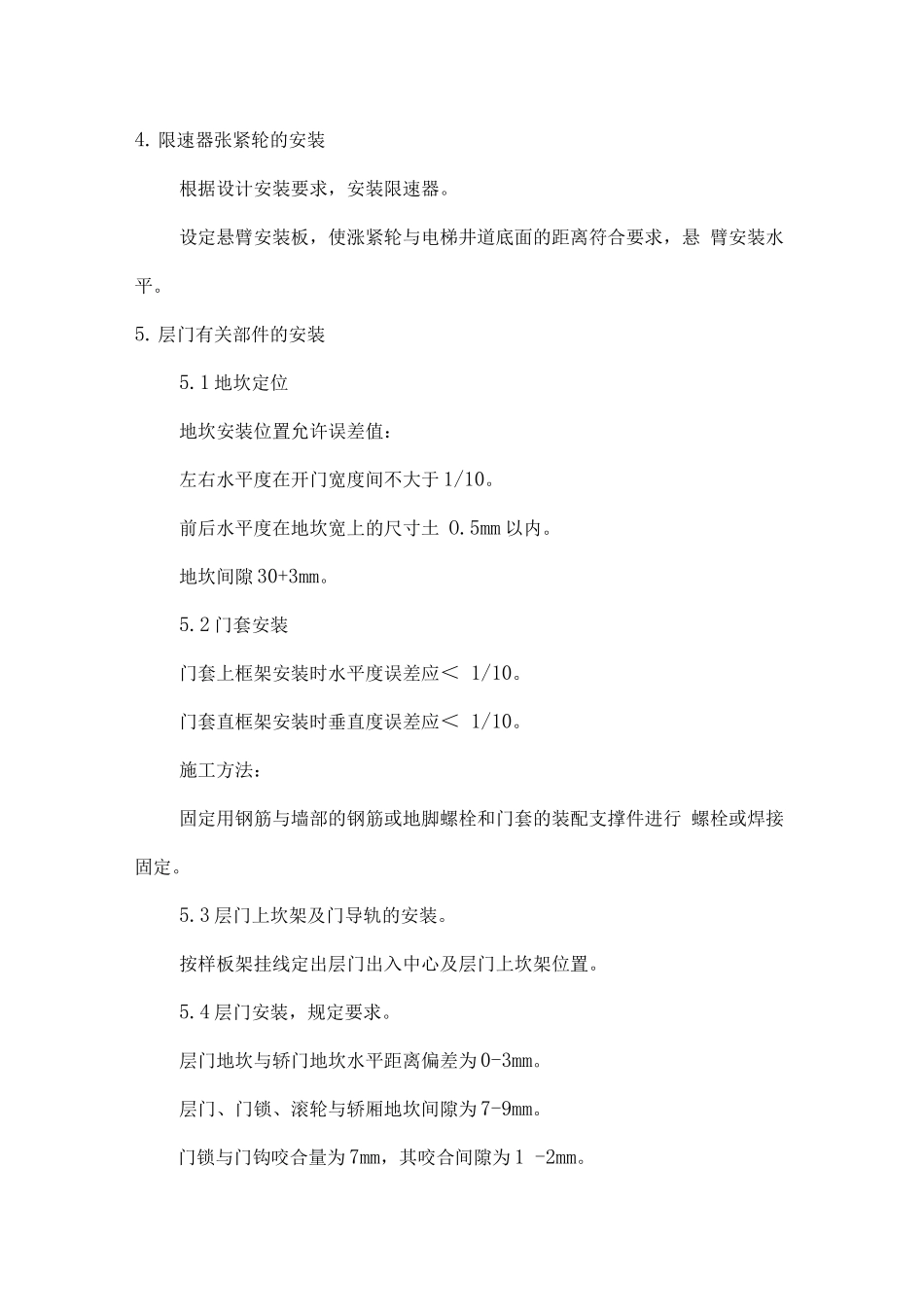

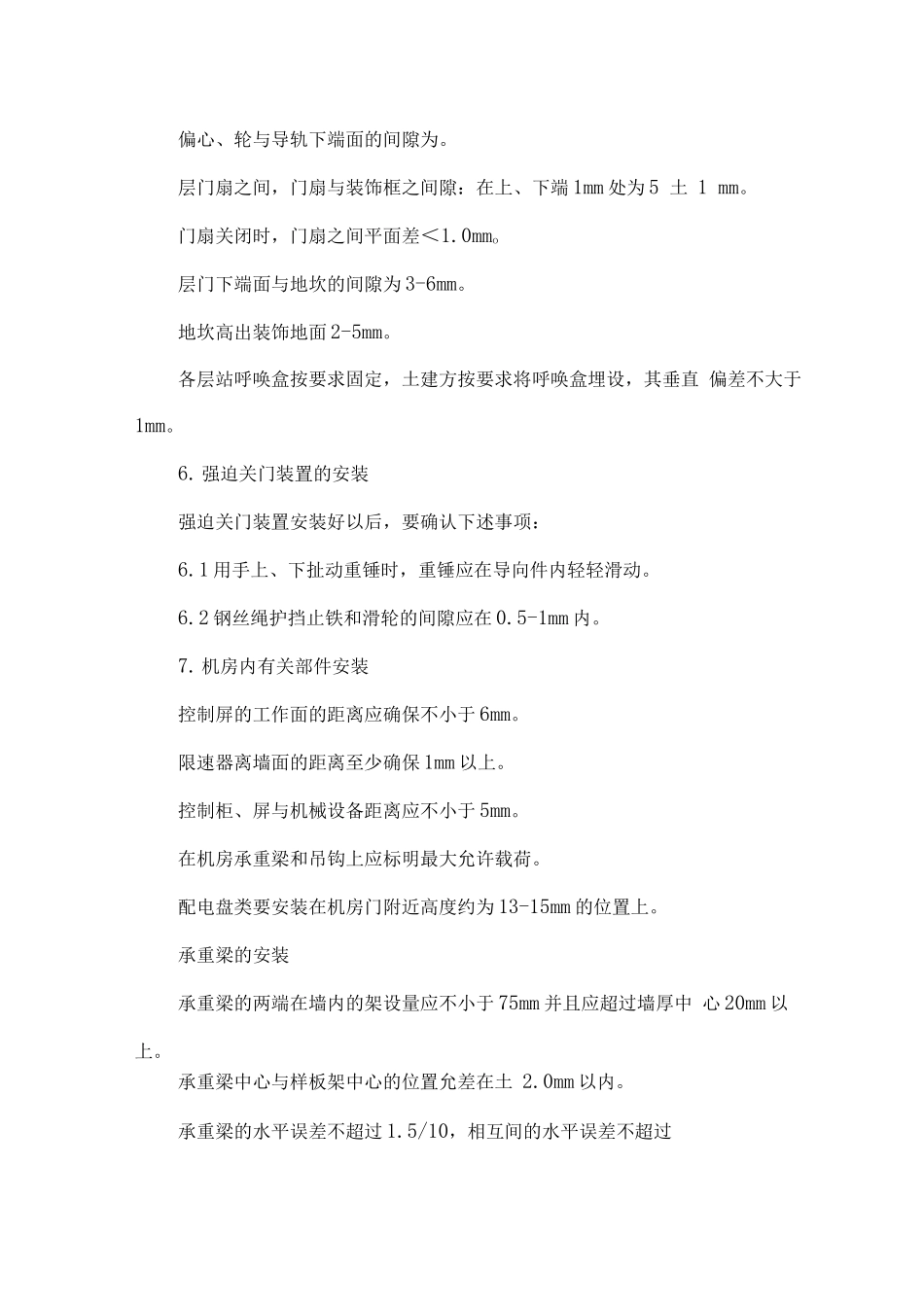

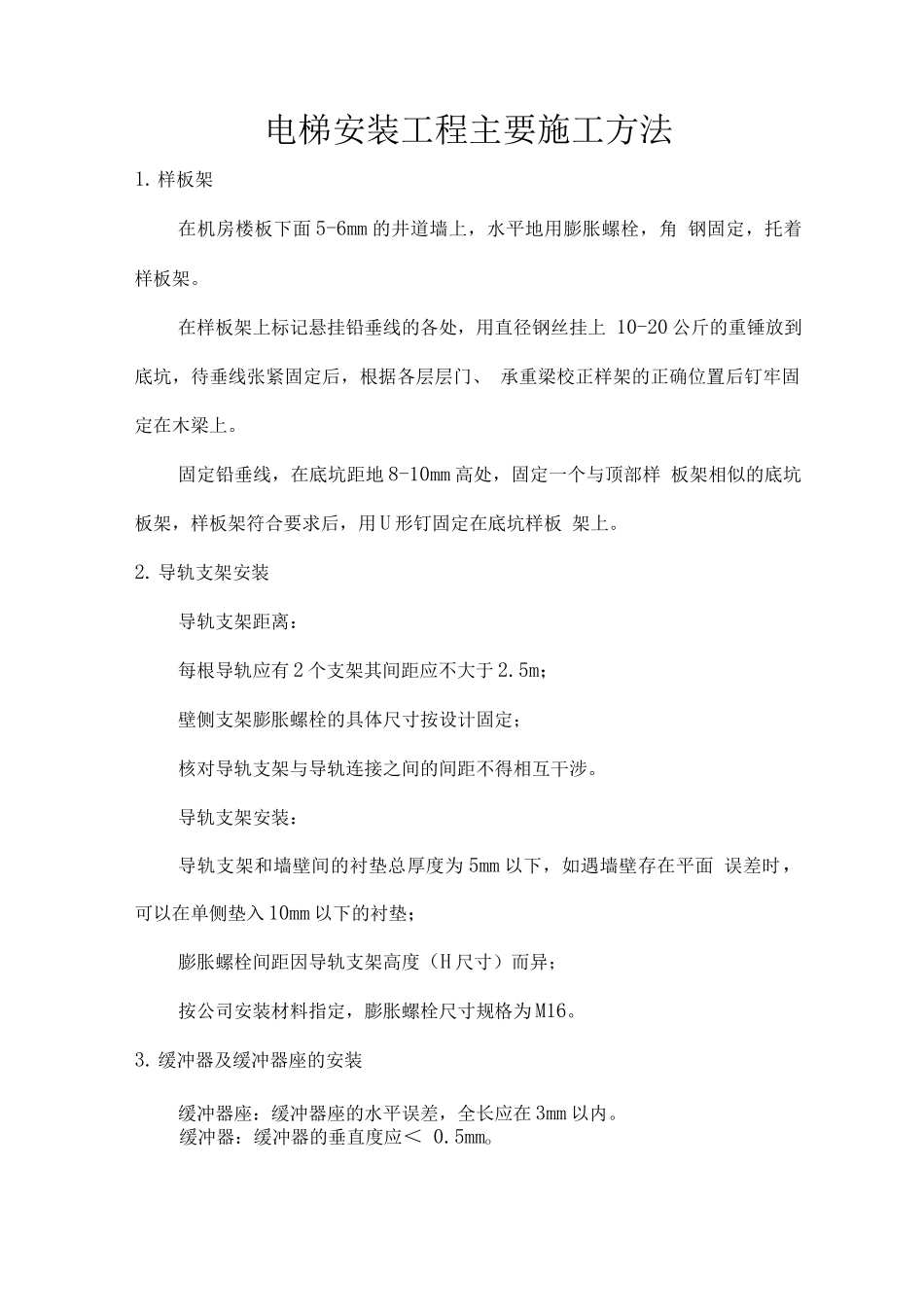

电梯安装工程主要施工方法1.样板架在机房楼板下面 5-6mm 的井道墙上,水平地用膨胀螺栓,角 钢固定,托着样板架。在样板架上标记悬挂铅垂线的各处,用直径钢丝挂上 10-20 公斤的重锤放到底坑,待垂线张紧固定后,根据各层层门、 承重梁校正样架的正确位置后钉牢固定在木梁上。固定铅垂线,在底坑距地 8-10mm 高处,固定一个与顶部样 板架相似的底坑板架,样板架符合要求后,用 U 形钉固定在底坑样板 架上。2. 导轨支架安装导轨支架距离:每根导轨应有 2 个支架其间距应不大于 2.5m;壁侧支架膨胀螺栓的具体尺寸按设计固定;核对导轨支架与导轨连接之间的间距不得相互干涉。导轨支架安装:导轨支架和墙壁间的衬垫总厚度为 5mm 以下,如遇墙壁存在平面 误差时,可以在单侧垫入 10mm 以下的衬垫;膨胀螺栓间距因导轨支架高度(H 尺寸)而异;按公司安装材料指定,膨胀螺栓尺寸规格为 M16。3. 缓冲器及缓冲器座的安装缓冲器座:缓冲器座的水平误差,全长应在 3mm 以内。缓冲器:缓冲器的垂直度应< 0.5mmo4. 限速器张紧轮的安装根据设计安装要求,安装限速器。设定悬臂安装板,使涨紧轮与电梯井道底面的距离符合要求,悬 臂安装水平。5. 层门有关部件的安装5.1 地坎定位地坎安装位置允许误差值:左右水平度在开门宽度间不大于 1/10。前后水平度在地坎宽上的尺寸土 O.5mm 以内。地坎间隙 30+3mm。5.2 门套安装门套上框架安装时水平度误差应< 1/10。门套直框架安装时垂直度误差应< 1/10。施工方法:固定用钢筋与墙部的钢筋或地脚螺栓和门套的装配支撑件进行 螺栓或焊接固定。5.3 层门上坎架及门导轨的安装。按样板架挂线定出层门出入中心及层门上坎架位置。5.4 层门安装,规定要求。层门地坎与轿门地坎水平距离偏差为 0-3mm。层门、门锁、滚轮与轿厢地坎间隙为 7-9mm。门锁与门钩咬合量为 7mm,其咬合间隙为 1 -2mm。偏心、轮与导轨下端面的间隙为。层门扇之间,门扇与装饰框之间隙:在上、下端 1mm 处为 5 土 1 mm。门扇关闭时,门扇之间平面差<1.0mmo层门下端面与地坎的间隙为 3-6mm。地坎高出装饰地面 2-5mm。各层站呼唤盒按要求固定,土建方按要求将呼唤盒埋设,其垂直 偏差不大于1mm。6. 强迫关门装置的安装强迫关门装置安装好以后,要确认下述事项:6.1 用手上、下扯动重锤时,重锤应在导向件内轻轻滑动。6.2 钢丝绳护挡止铁和滑轮的间隙应在 0.5-1mm 内。7. 机房内有关部件安装...
