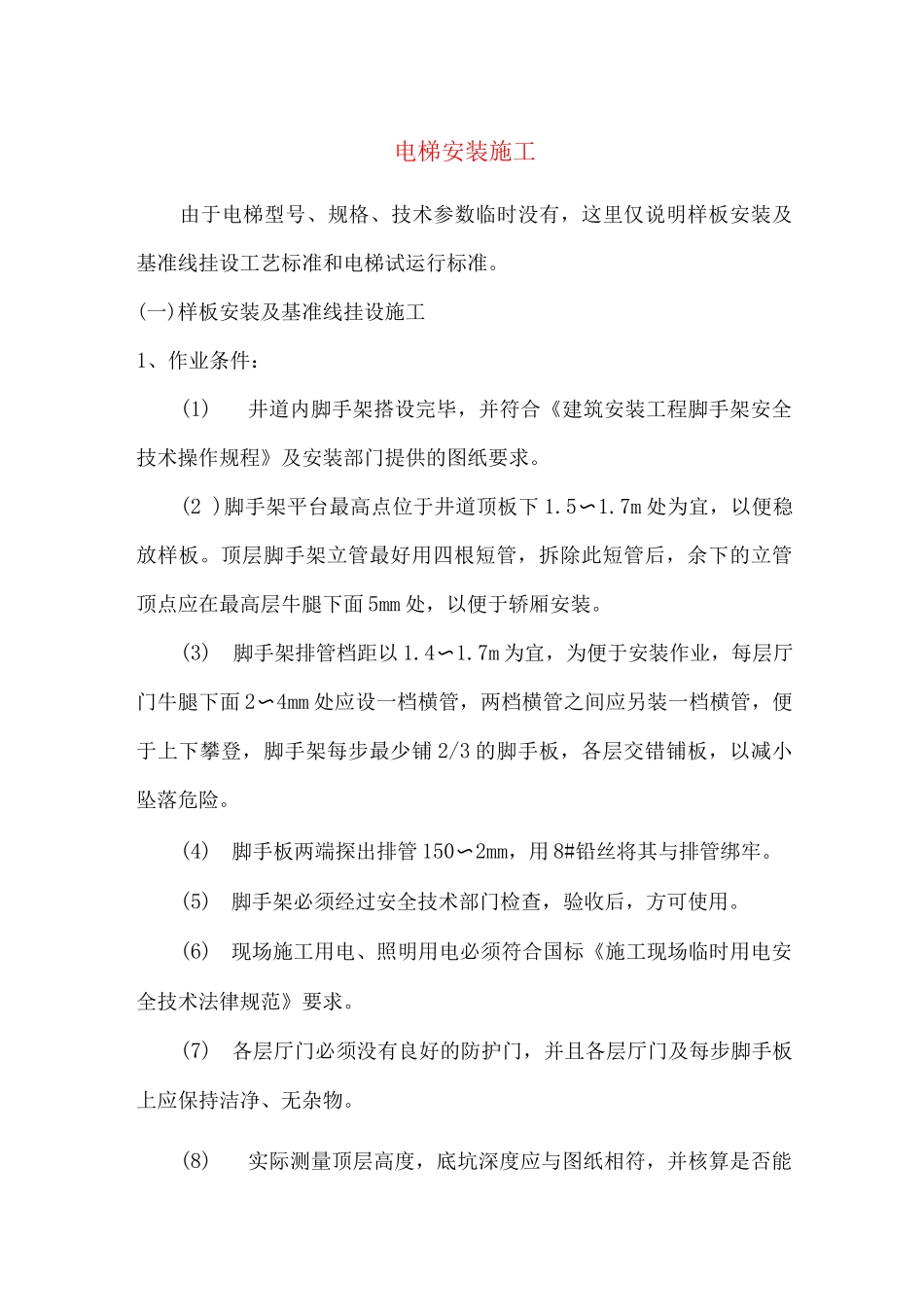

电梯安装施工由于电梯型号、规格、技术参数临时没有,这里仅说明样板安装及基准线挂设工艺标准和电梯试运行标准
(一)样板安装及基准线挂设施工1、作业条件:(1)井道内脚手架搭设完毕,并符合《建筑安装工程脚手架安全技术操作规程》及安装部门提供的图纸要求
(2 )脚手架平台最高点位于井道顶板下 1
7m 处为宜,以便稳放样板
顶层脚手架立管最好用四根短管,拆除此短管后,余下的立管顶点应在最高层牛腿下面 5mm 处,以便于轿厢安装
(3)脚手架排管档距以 1
7m 为宜,为便于安装作业,每层厅门牛腿下面 2〜4mm 处应设一档横管,两档横管之间应另装一档横管,便于上下攀登,脚手架每步最少铺 2/3 的脚手板,各层交错铺板,以减小坠落危险
(4)脚手板两端探出排管 150〜2mm,用 8#铅丝将其与排管绑牢
(5)脚手架必须经过安全技术部门检查,验收后,方可使用
(6)现场施工用电、照明用电必须符合国标《施工现场临时用电安全技术法律规范》要求
(7)各层厅门必须没有良好的防护门,并且各层厅门及每步脚手板上应保持洁净、无杂物
(8)实际测量顶层高度,底坑深度应与图纸相符,并核算是否能满足该梯越程的要求

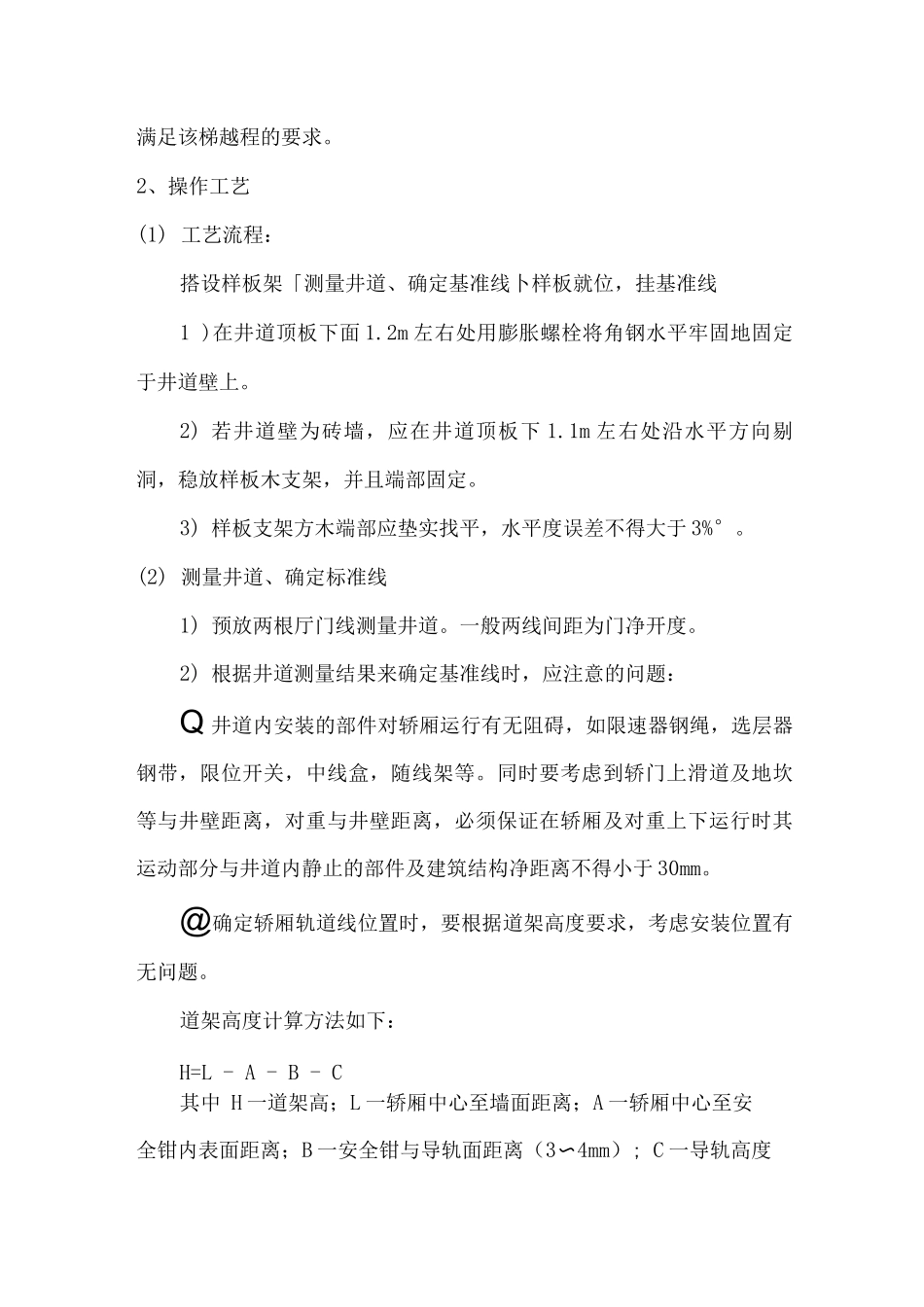

2、操作工艺(1) 工艺流程:搭设样板架「测量井道、确定基准线卜样板就位,挂基准线1 )在井道顶板下面 1
2m 左右处用膨胀螺栓将角钢水平牢固地固定于井道壁上
2) 若井道壁为砖墙,应在井道顶板下 1
1m 左右处沿水平方向剔洞,稳放样板木支架,并且端部固定
3) 样板支架方木端部应垫实找平,水平度误差不得大于 3%°
(2) 测量井道、确定标准线1) 预放两根厅门线测量井道
一般两线间距为门净开度
2) 根据井道测量结果来确定基准线时,应注意的问题:Q 井道内安装的部件对轿厢运行有无阻碍,如限速器钢绳,选层器钢带,限位开关,中线盒,随线架等

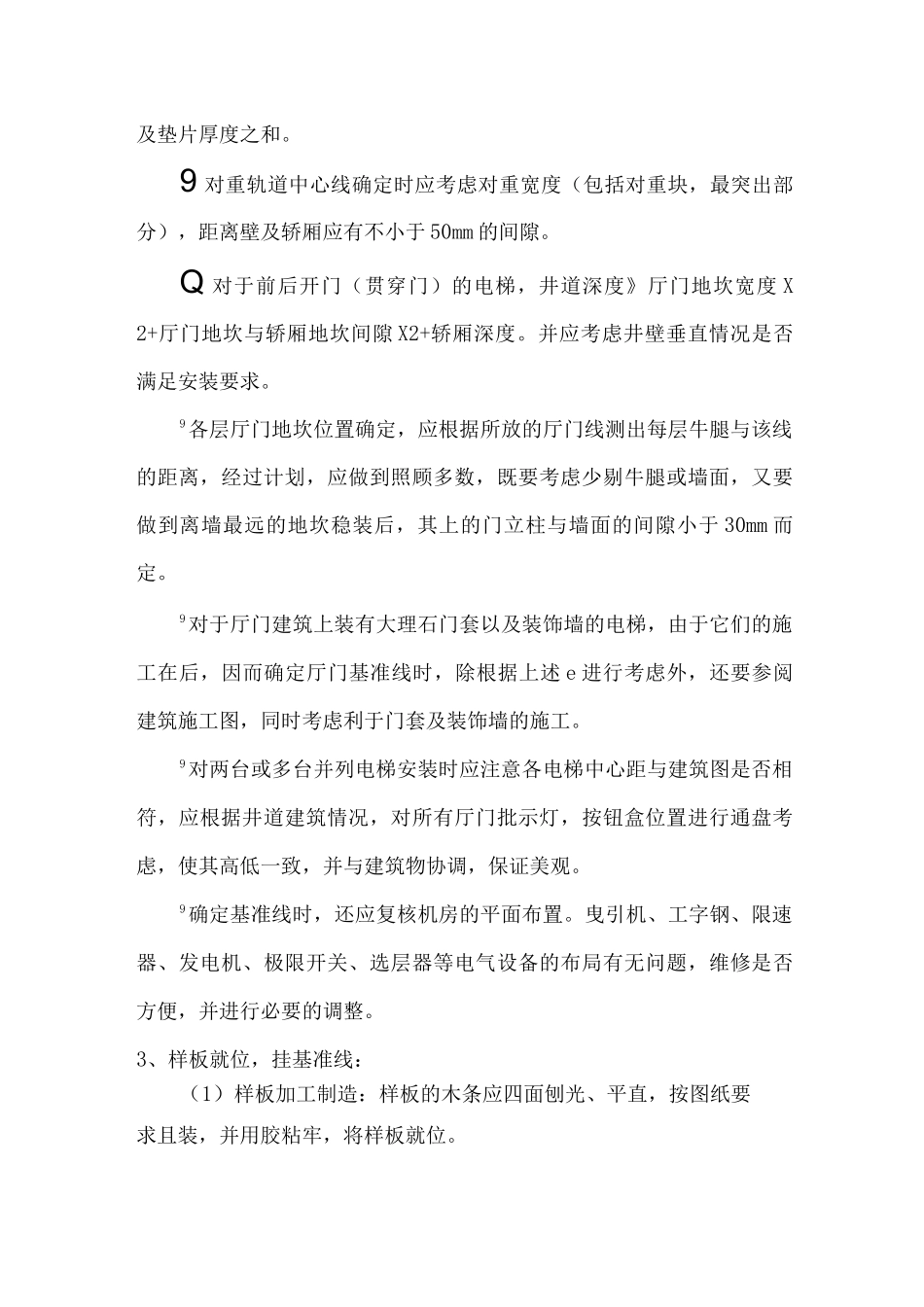

同时要考虑到轿门上滑道及地坎
