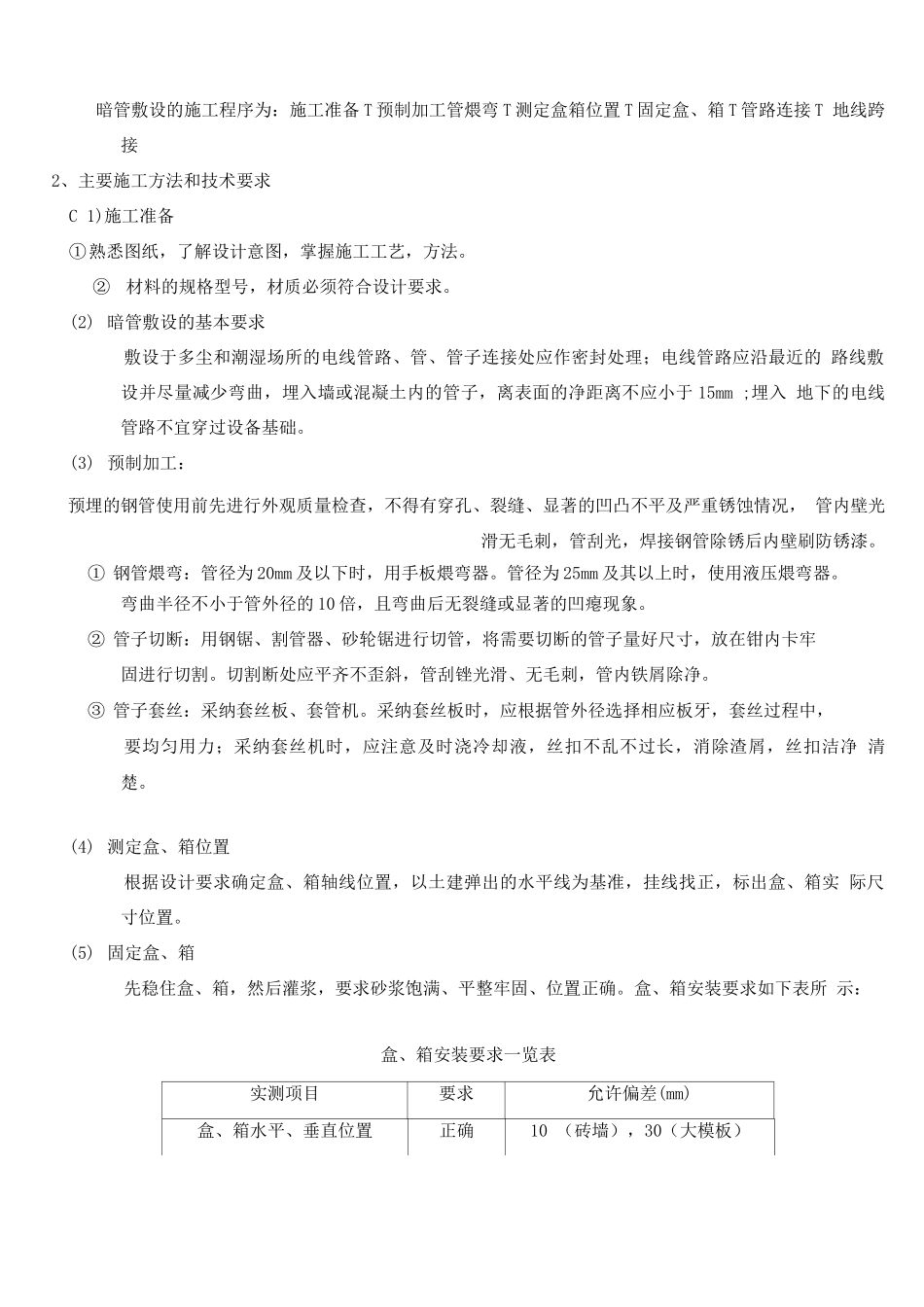

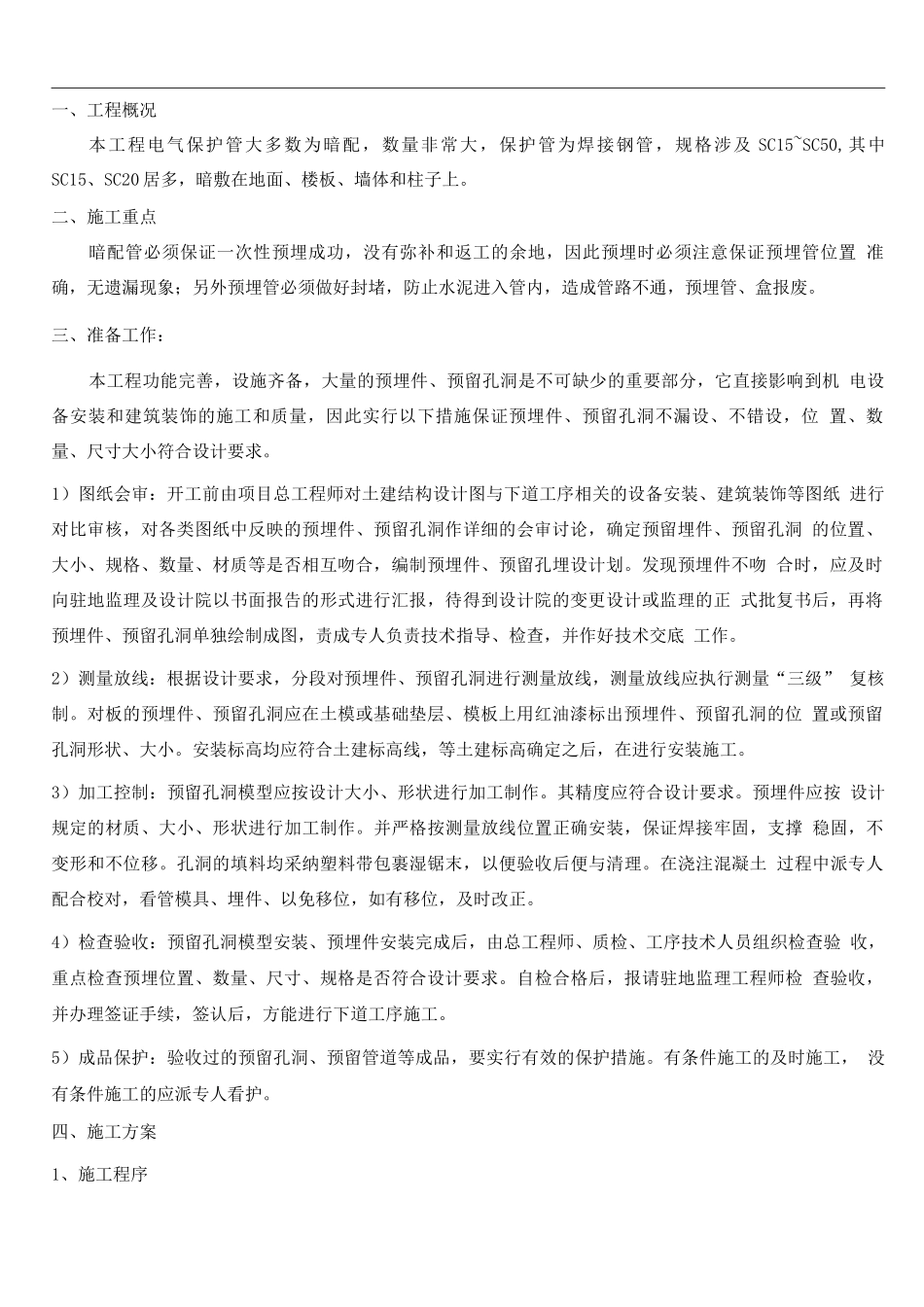

一、工程概况本工程电气保护管大多数为暗配,数量非常大,保护管为焊接钢管,规格涉及 SC15~SC50,其中 SC15、SC20 居多,暗敷在地面、楼板、墙体和柱子上
二、施工重点暗配管必须保证一次性预埋成功,没有弥补和返工的余地,因此预埋时必须注意保证预埋管位置 准确,无遗漏现象;另外预埋管必须做好封堵,防止水泥进入管内,造成管路不通,预埋管、盒报废
三、准备工作:本工程功能完善,设施齐备,大量的预埋件、预留孔洞是不可缺少的重要部分,它直接影响到机 电设备安装和建筑装饰的施工和质量,因此实行以下措施保证预埋件、预留孔洞不漏设、不错设,位 置、数量、尺寸大小符合设计要求
1)图纸会审:开工前由项目总工程师对土建结构设计图与下道工序相关的设备安装、建筑装饰等图纸 进行对比审核,对各类图纸中反映的预埋件、预留孔洞作详细的会审讨论,确定预留埋件、预留孔洞 的位置、大小、规格、数量、材质等是否相互吻合,编制预埋件、预留孔埋设计划
发现预埋件不吻 合时,应及时向驻地监理及设计院以书面报告的形式进行汇报,待得到设计院的变更设计或监理的正 式批复书后,再将预埋件、预留孔洞单独绘制成图,责成专人负责技术指导、检查,并作好技术交底 工作
2)测量放线:根据设计要求,分段对预埋件、预留孔洞进行测量放线,测量放线应执行测量“三级” 复核制
对板的预埋件、预留孔洞应在土模或基础垫层、模板上用红油漆标出预埋件、预留孔洞的位 置或预留孔洞形状、大小
安装标高均应符合土建标高线,等土建标高确定之后,在进行安装施工
3)加工控制:预留孔洞模型应按设计大小、形状进行加工制作
其精度应符合设计要求
预埋件应按 设计规定的材质、大小、形状进行加工制作
并严格按测量放线位置正确安装,保证焊接牢固,支撑 稳固,不变形和不位移
孔洞的填料均采纳塑料带包裹湿锯末,以便验收后便与清理

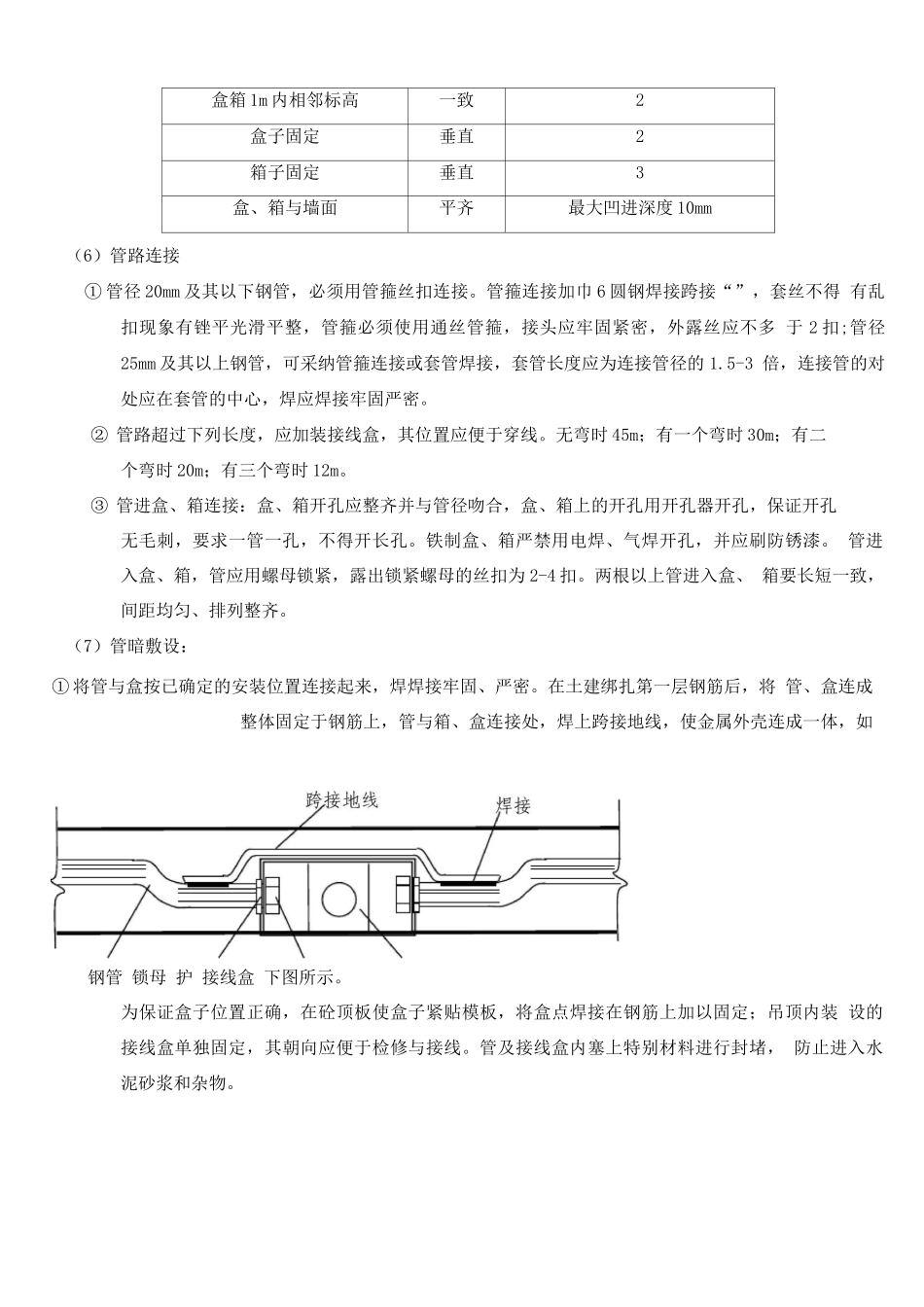

在浇注混凝土 过程中派专人配合校对,看
