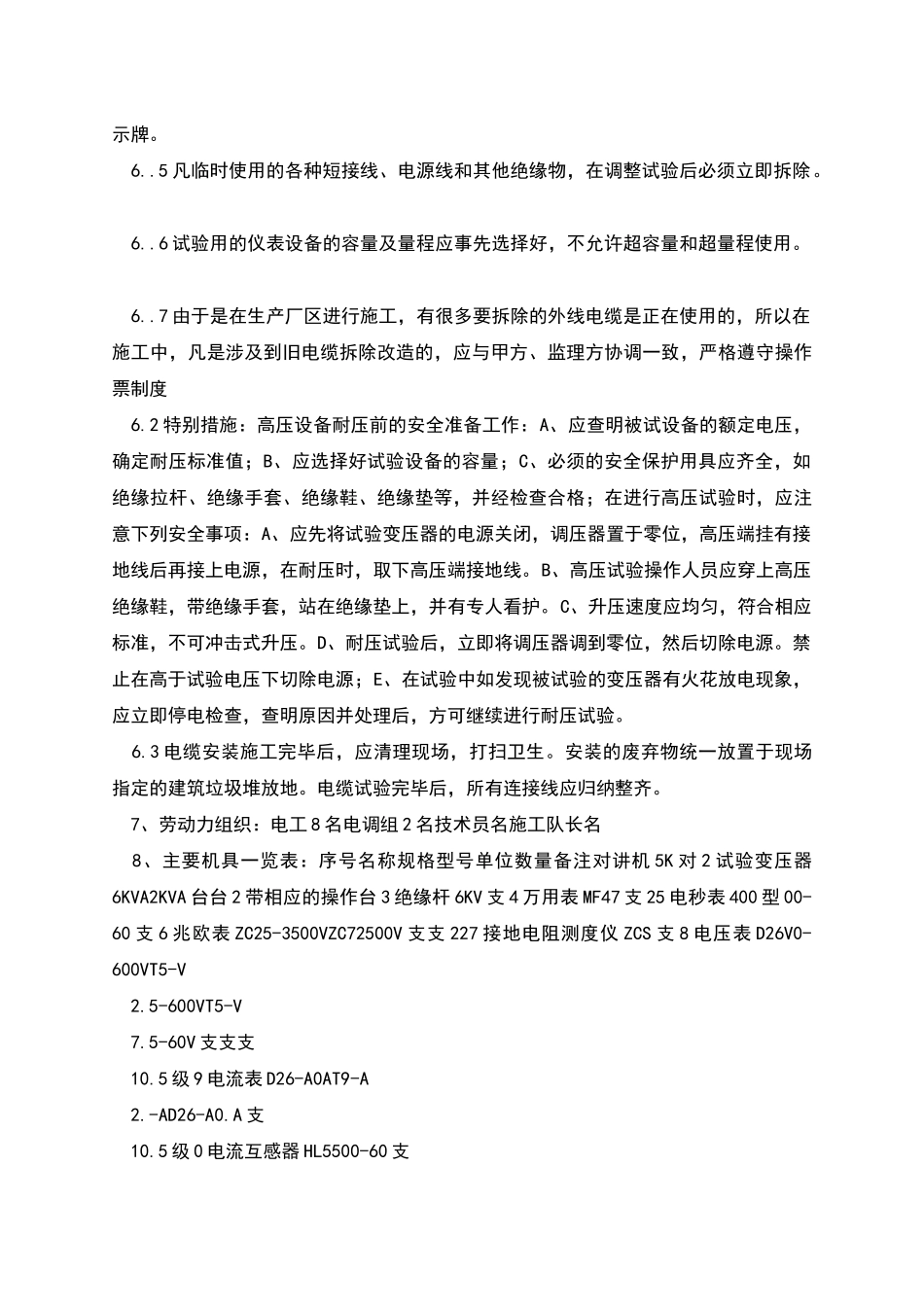

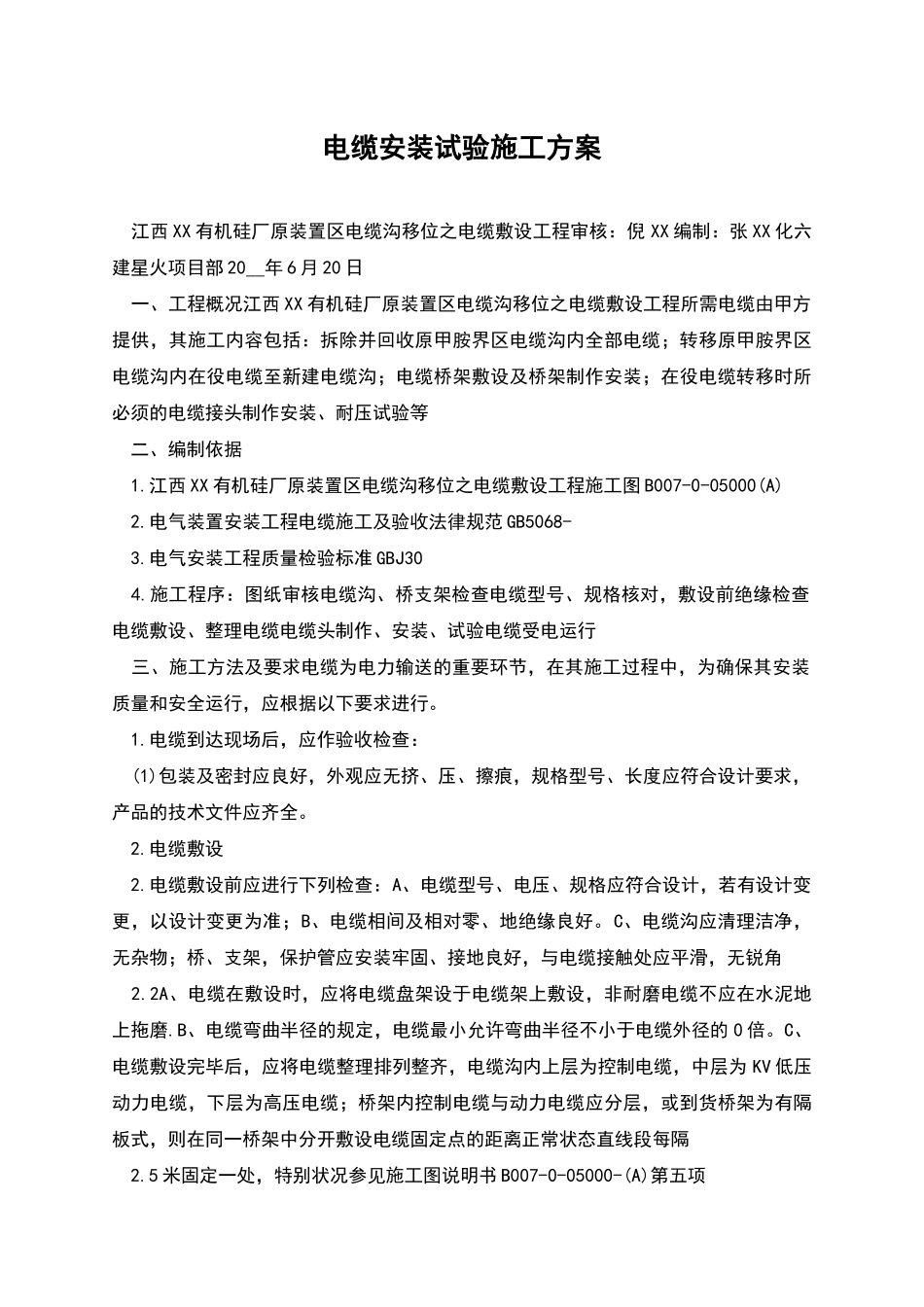

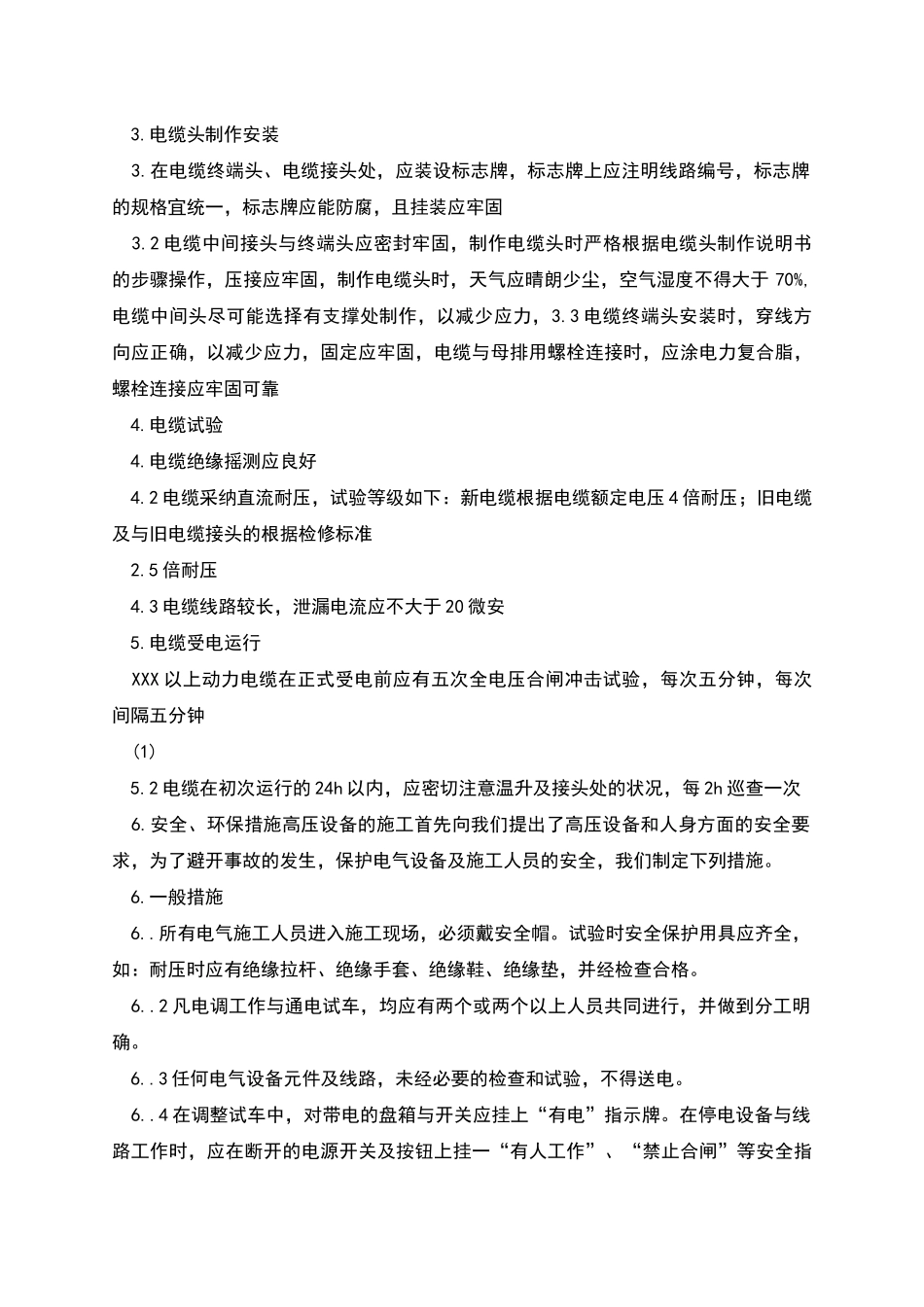

电缆安装试验施工方案 江西 XX 有机硅厂原装置区电缆沟移位之电缆敷设工程审核:倪 XX 编制:张 XX 化六建星火项目部 20__年 6 月 20 日 一、工程概况江西 XX 有机硅厂原装置区电缆沟移位之电缆敷设工程所需电缆由甲方提供,其施工内容包括:拆除并回收原甲胺界区电缆沟内全部电缆;转移原甲胺界区电缆沟内在役电缆至新建电缆沟;电缆桥架敷设及桥架制作安装;在役电缆转移时所必须的电缆接头制作安装、耐压试验等 二、编制依据 1.江西 XX 有机硅厂原装置区电缆沟移位之电缆敷设工程施工图 B007-0-05000(A) 2.电气装置安装工程电缆施工及验收法律规范 GB5068- 3.电气安装工程质量检验标准 GBJ30 4.施工程序:图纸审核电缆沟、桥支架检查电缆型号、规格核对,敷设前绝缘检查电缆敷设、整理电缆电缆头制作、安装、试验电缆受电运行 三、施工方法及要求电缆为电力输送的重要环节,在其施工过程中,为确保其安装质量和安全运行,应根据以下要求进行。 1.电缆到达现场后,应作验收检查: (1)包装及密封应良好,外观应无挤、压、擦痕,规格型号、长度应符合设计要求,产品的技术文件应齐全。 2.电缆敷设 2.电缆敷设前应进行下列检查:A、电缆型号、电压、规格应符合设计,若有设计变更,以设计变更为准;B、电缆相间及相对零、地绝缘良好。C、电缆沟应清理洁净,无杂物;桥、支架,保护管应安装牢固、接地良好,与电缆接触处应平滑,无锐角 2.2A、电缆在敷设时,应将电缆盘架设于电缆架上敷设,非耐磨电缆不应在水泥地上拖磨.B、电缆弯曲半径的规定,电缆最小允许弯曲半径不小于电缆外径的 0 倍。C、电缆敷设完毕后,应将电缆整理排列整齐,电缆沟内上层为控制电缆,中层为 KV 低压动力电缆,下层为高压电缆;桥架内控制电缆与动力电缆应分层,或到货桥架为有隔板式,则在同一桥架中分开敷设电缆固定点的距离正常状态直线段每隔 2.5 米固定一处,特别状况参见施工图说明书 B007-0-05000-(A)第五项 3.电缆头制作安装 3.在电缆终端头、电缆接头处,应装设标志牌,标志牌上应注明线路编号,标志牌的规格宜统一,标志牌应能防腐,且挂装应牢固 3.2 电缆中间接头与终端头应密封牢固,制作电缆头时严格根据电缆头制作说明书的步骤操作,压接应牢固,制作电缆头时,天气应晴朗少尘,空气湿度不得大于 70%,电缆中间头尽可能选择有支撑处制作,以减少应力,3.3 电缆终端头安装时,穿线方向应正确,以减少应力,固定应...
