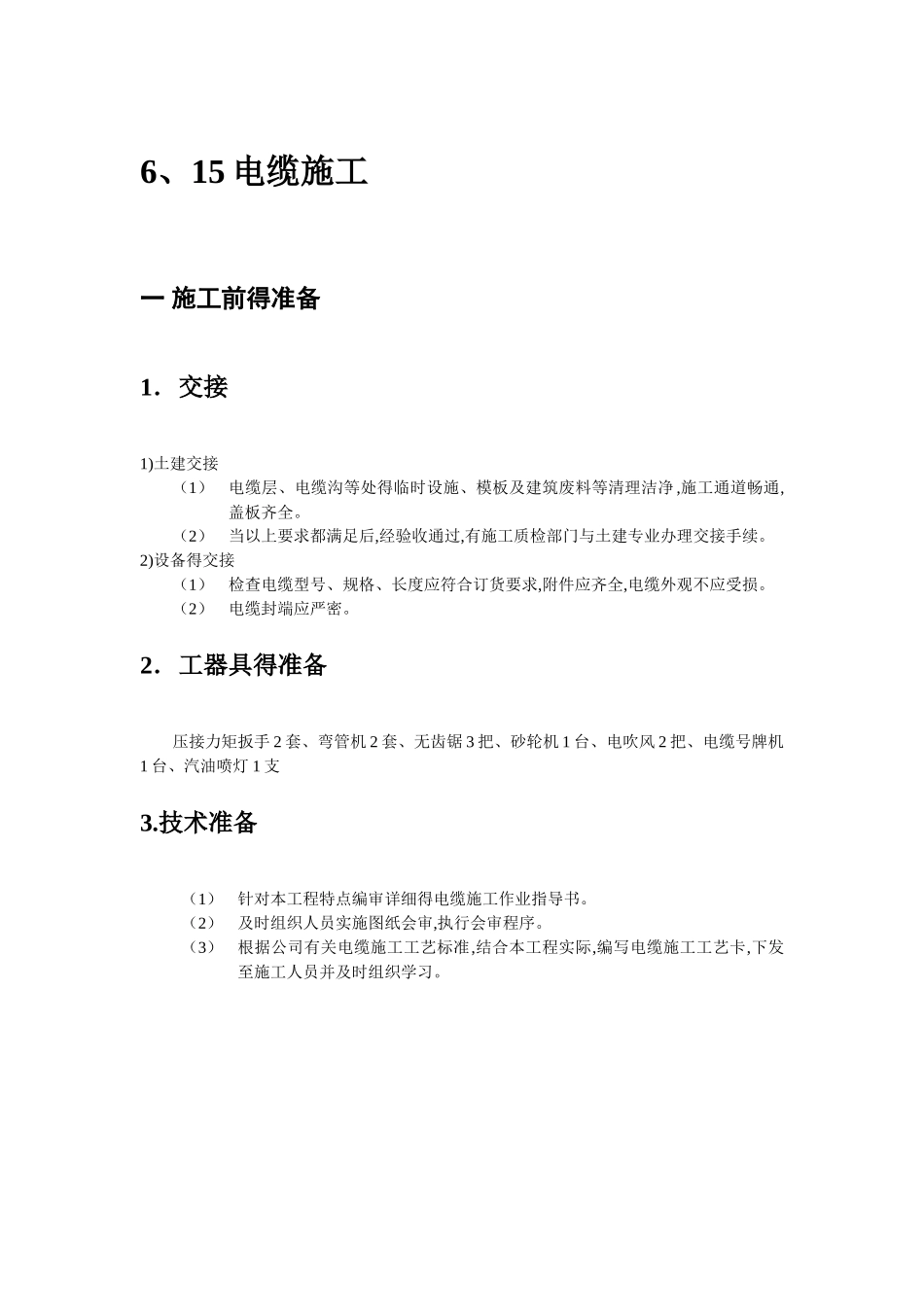

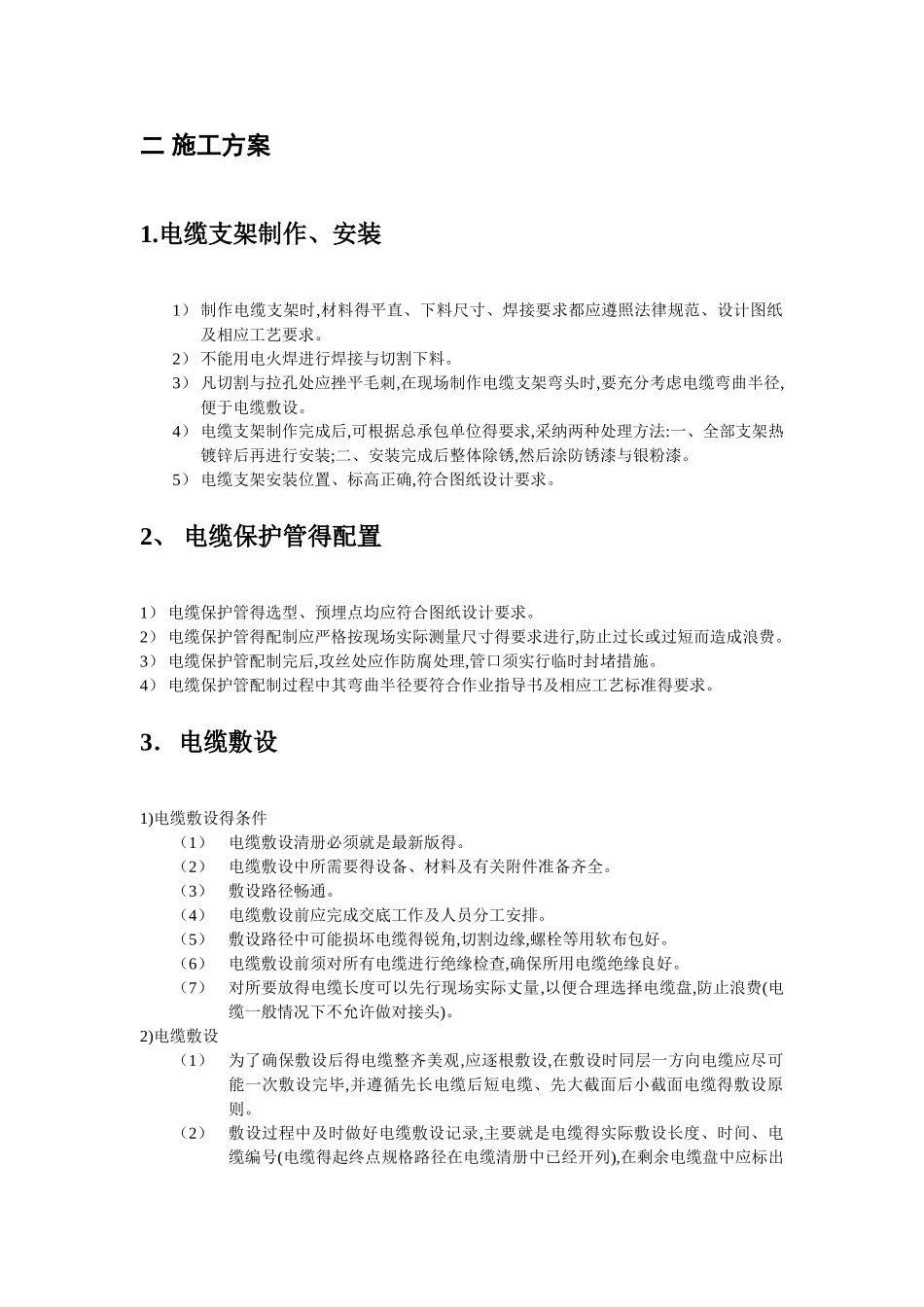

6、15 电缆施工一 施工前得准备1.交接1)土建交接(1)电缆层、电缆沟等处得临时设施、模板及建筑废料等清理洁净 ,施工通道畅通,盖板齐全。(2)当以上要求都满足后,经验收通过,有施工质检部门与土建专业办理交接手续。2)设备得交接(1)检查电缆型号、规格、长度应符合订货要求,附件应齐全,电缆外观不应受损。(2)电缆封端应严密。2.工器具得准备压接力矩扳手 2 套、弯管机 2 套、无齿锯 3 把、砂轮机 1 台、电吹风 2 把、电缆号牌机1 台、汽油喷灯 1 支3.技术准备(1)针对本工程特点编审详细得电缆施工作业指导书。(2)及时组织人员实施图纸会审,执行会审程序。(3)根据公司有关电缆施工工艺标准,结合本工程实际,编写电缆施工工艺卡,下发至施工人员并及时组织学习。二 施工方案1.电缆支架制作、安装1) 制作电缆支架时,材料得平直、下料尺寸、焊接要求都应遵照法律规范、设计图纸及相应工艺要求。2) 不能用电火焊进行焊接与切割下料。3) 凡切割与拉孔处应挫平毛刺,在现场制作电缆支架弯头时,要充分考虑电缆弯曲半径,便于电缆敷设。4) 电缆支架制作完成后,可根据总承包单位得要求,采纳两种处理方法:一、全部支架热镀锌后再进行安装;二、安装完成后整体除锈,然后涂防锈漆与银粉漆。5) 电缆支架安装位置、标高正确,符合图纸设计要求。2、 电缆保护管得配置1) 电缆保护管得选型、预埋点均应符合图纸设计要求。2) 电缆保护管得配制应严格按现场实际测量尺寸得要求进行,防止过长或过短而造成浪费。3) 电缆保护管配制完后,攻丝处应作防腐处理,管口须实行临时封堵措施。4) 电缆保护管配制过程中其弯曲半径要符合作业指导书及相应工艺标准得要求。3.电缆敷设1)电缆敷设得条件(1)电缆敷设清册必须就是最新版得。(2)电缆敷设中所需要得设备、材料及有关附件准备齐全。(3)敷设路径畅通。(4)电缆敷设前应完成交底工作及人员分工安排。(5)敷设路径中可能损坏电缆得锐角,切割边缘,螺栓等用软布包好。(6)电缆敷设前须对所有电缆进行绝缘检查,确保所用电缆绝缘良好。(7)对所要放得电缆长度可以先行现场实际丈量,以便合理选择电缆盘,防止浪费(电缆一般情况下不允许做对接头)。2)电缆敷设(1)为了确保敷设后得电缆整齐美观,应逐根敷设,在敷设时同层一方向电缆应尽可能一次敷设完毕,并遵循先长电缆后短电缆、先大截面后小截面电缆得敷设原则。(2)敷设过程中及时做好电缆敷设记录,主要就是电缆得实际敷设长...
