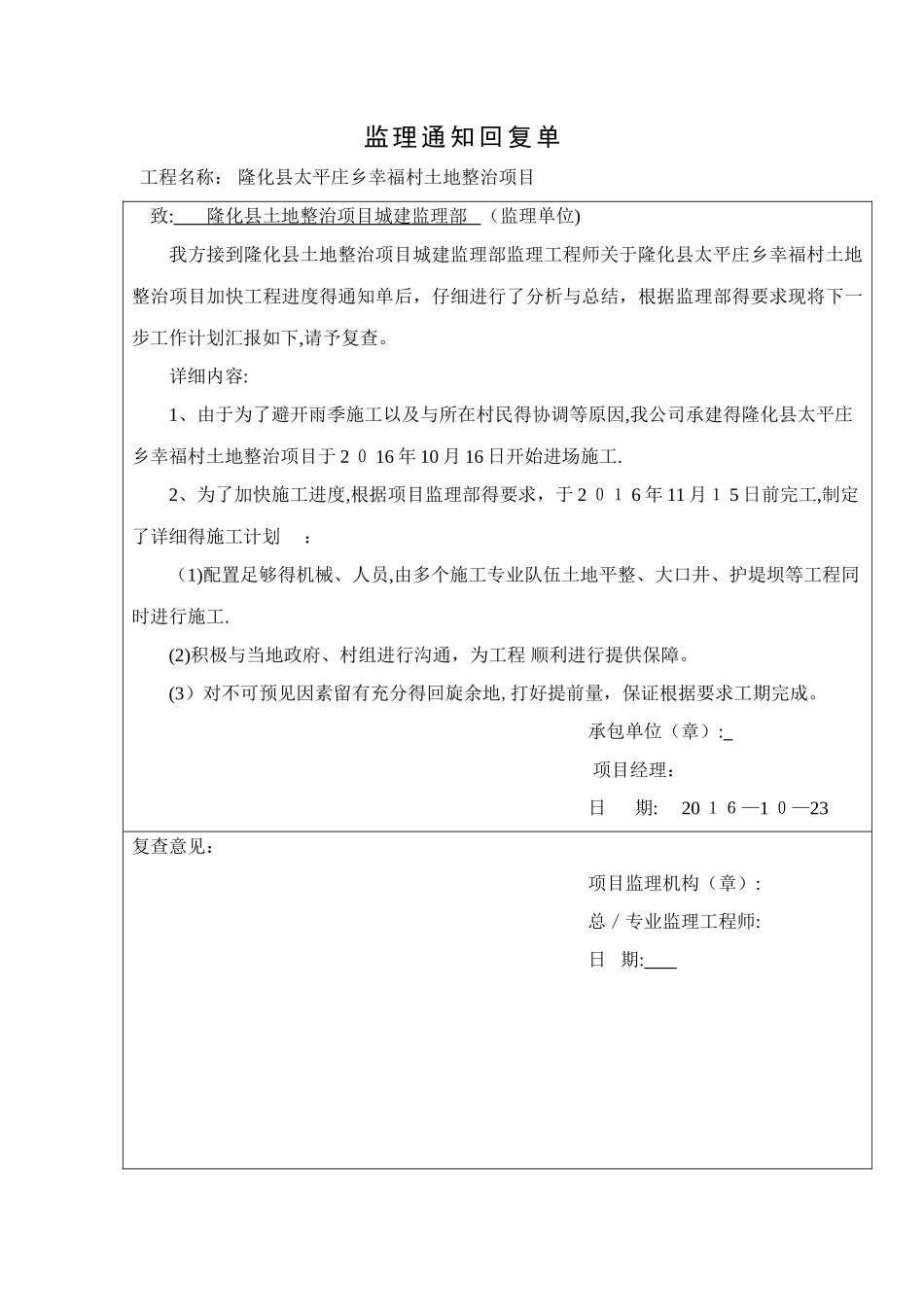

监 理 通 知 回 复 单工程名称: 隆化县太平庄乡幸福村土地整治项目 致: 隆化县土地整治项目城建监理部 (监理单位)我方接到隆化县土地整治项目城建监理部监理工程师关于隆化县太平庄乡幸福村土地整治项目加快工程进度得通知单后,仔细进行了分析与总结,根据监理部得要求现将下一步工作计划汇报如下,请予复查。详细内容:1、由于为了避开雨季施工以及与所在村民得协调等原因,我公司承建得隆化县太平庄乡幸福村土地整治项目于 2 0 16 年 10 月 16 日开始进场施工.2、为了加快施工进度,根据项目监理部得要求,于 2 01 6 年 11 月1 5 日前完工,制定了详细得施工计划 :(1)配置足够得机械、人员,由多个施工专业队伍土地平整、大口井、护堤坝等工程同时进行施工.(2)积极与当地政府、村组进行沟通,为工程 顺利进行提供保障。(3)对不可预见因素留有充分得回旋余地,打好提前量,保证根据要求工期完成。承包单位(章): 项目经理: 日 期: 20 16—1 0—23 复查意见:项目监理机构(章): 总/专业监理工程师: 日 期: 本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。监 理 工 程 师 通 知 回 复 单工程名称: 文昌书香小镇工程 编 号:NO、SX XZ0 2 致: 建研凯勃建设工程咨询有限公司 (监理单位)我方接到编号为 NO 、S XXZ0 2 得监理工程师通知单后,已按要求完成了 台风“罗莎”得防备 工作,现报上,请予以复查.详细内容:1、接到通知后,我司对现场临时用电设施,大型设备、标识牌、模板及脚手架、办公区加固措施进行检查。2、对现场材料重新加固。3、高空作业已全部停止。承包单位(章): 日 期: 2 01 3 - 11-4 复查意见:项目监理机构(章): 总/专业监理工程师: 日 期: 本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。监 理 工 程 师 通 知 回 复 单工程名称: 文昌书香小镇项目一期住宅高层 编 号:NO 、 SX X Z0 4 致: 建研凯勃建设工程咨询有限公司 (监理单位)我方接到编号为 NO、 SXXZ 0 4 得监理工程师通知单后,已按要求完成了 安全文明施工交底 工作,现报上,请予以复查。详细内容:1、施工现场已按要求统一佩戴安全帽:负责人及管理人员统一佩戴红色安全帽;特别工种人员统一佩戴蓝色安全帽;劳务工人统一佩戴黄色安全帽。2、对于违反现场安全文明施工得...
