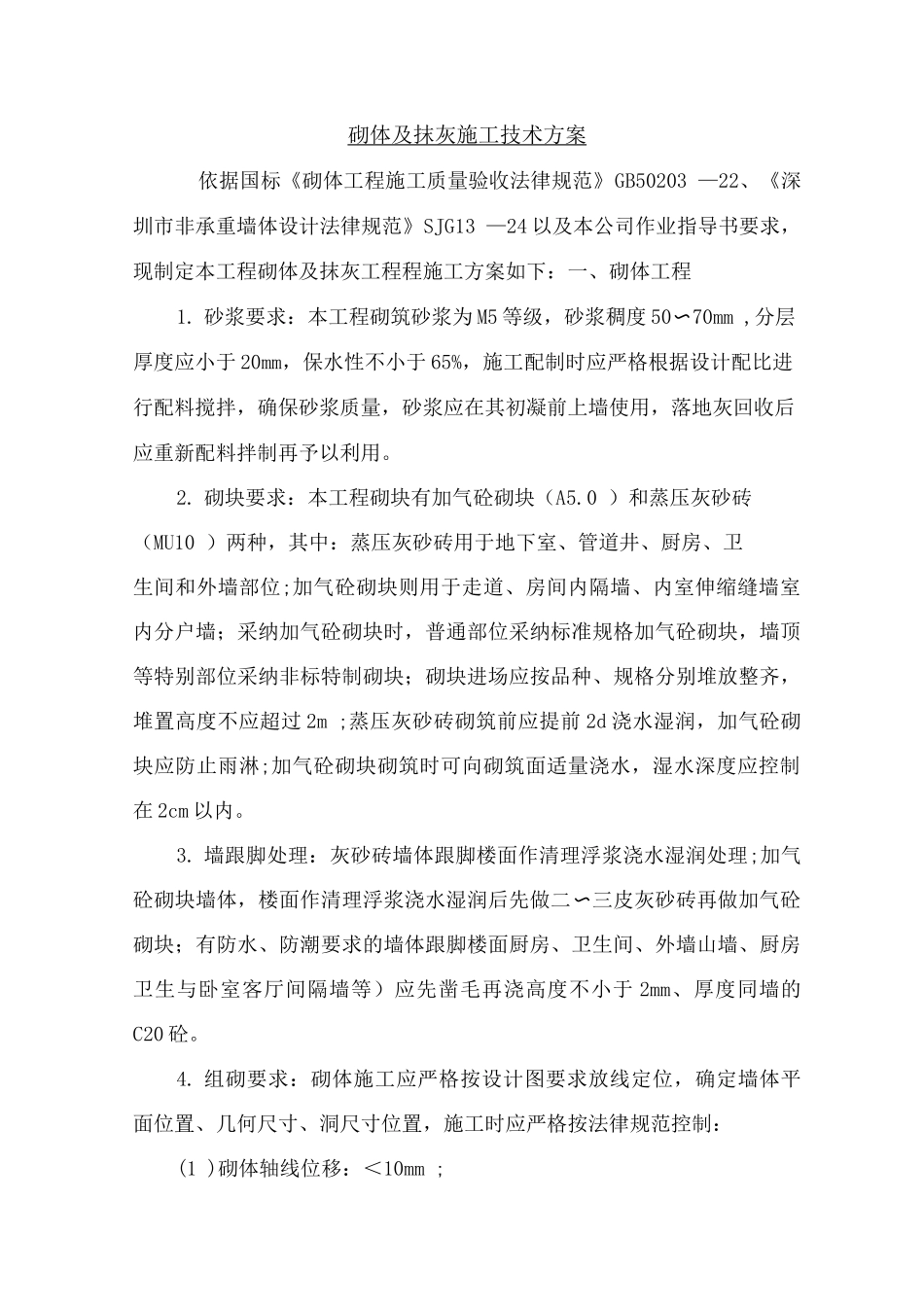

体验中心砌体及抹灰施工专项技术方案编制:郑明金审核:编制单位:贵州琼宇建设有限公司多维置业体验中心工程现场项目部编制日期:二 0—六年一月二十日砌体及抹灰施工技术方案 依据国标《砌体工程施工质量验收法律规范》GB50203 —22、《深圳市非承重墙体设计法律规范》SJG13 —24 以及本公司作业指导书要求,现制定本工程砌体及抹灰工程程施工方案如下:一、砌体工程1. 砂浆要求:本工程砌筑砂浆为 M5 等级,砂浆稠度 50〜70mm ,分层厚度应小于 20mm,保水性不小于 65%,施工配制时应严格根据设计配比进行配料搅拌,确保砂浆质量,砂浆应在其初凝前上墙使用,落地灰回收后应重新配料拌制再予以利用。2. 砌块要求:本工程砌块有加气砼砌块(A5.0 )和蒸压灰砂砖(MU10 )两种,其中:蒸压灰砂砖用于地下室、管道井、厨房、卫生间和外墙部位;加气砼砌块则用于走道、房间内隔墙、内室伸缩缝墙室内分户墙;采纳加气砼砌块时,普通部位采纳标准规格加气砼砌块,墙顶等特别部位采纳非标特制砌块;砌块进场应按品种、规格分别堆放整齐,堆置高度不应超过 2m ;蒸压灰砂砖砌筑前应提前 2d 浇水湿润,加气砼砌块应防止雨淋;加气砼砌块砌筑时可向砌筑面适量浇水,湿水深度应控制在 2cm 以内。3. 墙跟脚处理:灰砂砖墙体跟脚楼面作清理浮浆浇水湿润处理;加气砼砌块墙体,楼面作清理浮浆浇水湿润后先做二三皮灰砂砖再做加气砼〜砌块;有防水、防潮要求的墙体跟脚楼面厨房、卫生间、外墙山墙、厨房卫生与卧室客厅间隔墙等)应先凿毛再浇高度不小于 2mm、厚度同墙的C20 砼。4. 组砌要求:砌体施工应严格按设计图要求放线定位,确定墙体平面位置、几何尺寸、洞尺寸位置,施工时应严格按法律规范控制:(1 )砌体轴线位移:<10mm ;(2)门窗等洞尺寸:<±5mm ;(3 )砌体垂直度:< 5mm ;(4) 砌体平整度:<8mm ;(5) 灰缝饱满度:>80%且不得有透明缝(包括水平、竖向缝);(6)灰缝厚度:蒸压灰砂砖砌体:8~12mm ;加气砼砌块砌体:水平缝应不大于 15 mm,竖向缝不大于 20mm;(7) 灰缝平直度:<10mm ;(8)砌体砌筑时砌块应错缝搭砌,加气砼砌块砌体搭砌长度不应小于砌块长度的 1/3 蒸压灰砂砖砌体搭砌长度不应小于 9cm ;竖向通缝不应大于 2 皮高度。5. 墙体拉接:(1) 砌体与砼柱、墙的拉接:实行沿砼柱或墙的高度方向每约隔 6mm (并符合块体皮数)后植钢筋或镀锌(或等效防腐)钢筋网片,钢筋直径宜为灰缝厚的 1/2 且不宜大于...
