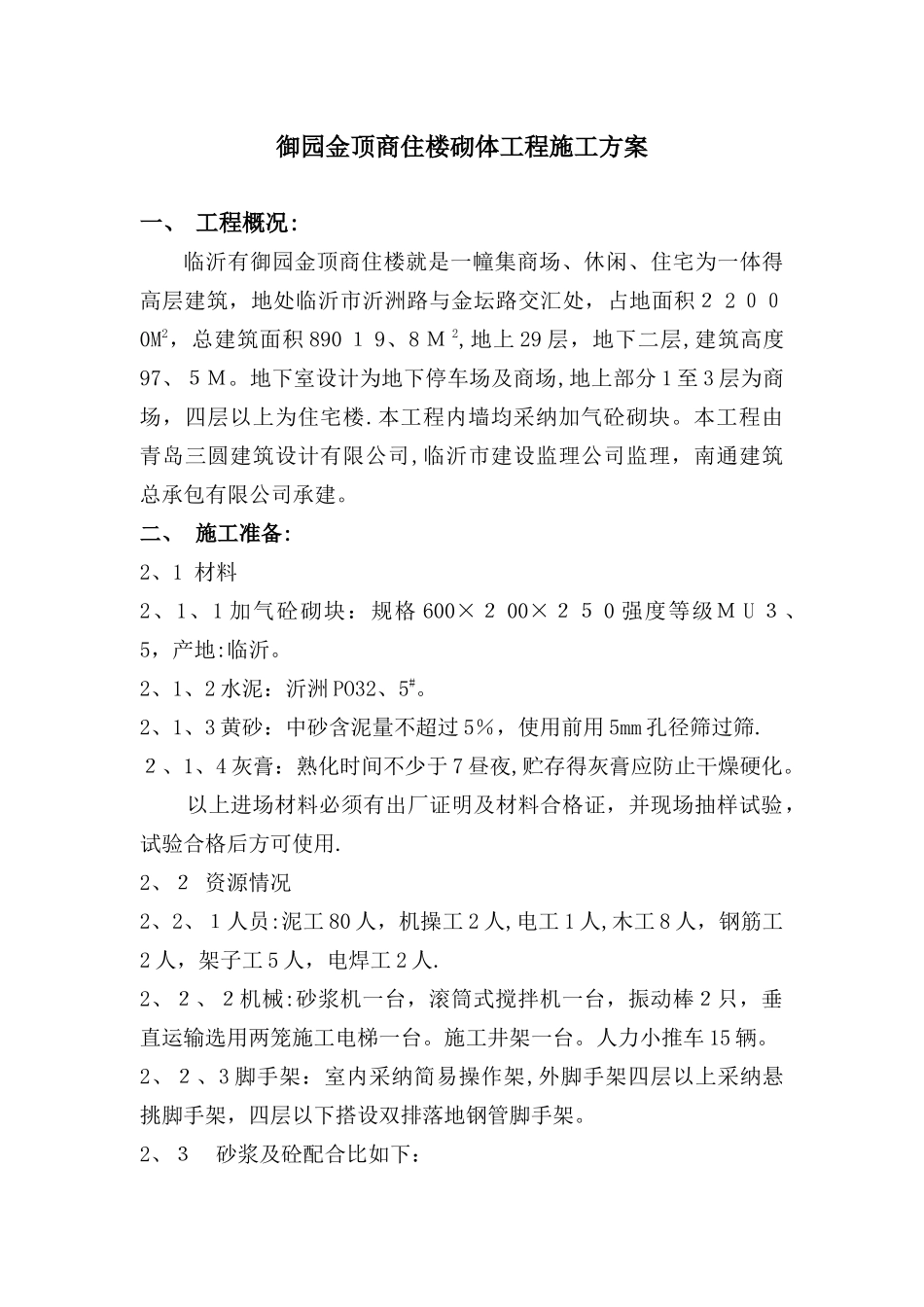

御园金顶商住楼砌体工程施工方案一、 工程概况:临沂有御园金顶商住楼就是一幢集商场、休闲、住宅为一体得高层建筑,地处临沂市沂洲路与金坛路交汇处,占地面积2 2 000M2,总建筑面积 890 1 9、8 M 2,地上 29 层,地下二层,建筑高度97、5M
地下室设计为地下停车场及商场,地上部分 1 至 3 层为商场,四层以上为住宅楼
本工程内墙均采纳加气砼砌块

本工程由青岛三圆建筑设计有限公司,临沂市建设监理公司监理,南通建筑总承包有限公司承建
二、 施工准备:2、1 材料2、1、1 加气砼砌块:规格 600×2 00×25 0 强度等级M U 3、5,产地:临沂
2、1、2 水泥:沂洲 PO32、5#
2、1、3 黄砂:中砂含泥量不超过 5%,使用前用 5mm 孔径筛过筛
2、1、4 灰膏:熟化时间不少于 7 昼夜,贮存得灰膏应防止干燥硬化
以上进场材料必须有出厂证明及材料合格证,并现场抽样试验,试验合格后方可使用
2、2 资源情况2、2、1人员:泥工 80 人,机操工 2 人,电工 1 人,木工 8 人,钢筋工2 人,架子工 5 人,电焊工 2 人
2、2、2机械:砂浆机一台,滚筒式搅拌机一台,振动棒2只,垂直运输选用两笼施工电梯一台
施工井架一台
人力小推车 15 辆
2、2、3 脚手架:室内采纳简易操作架,外脚手架四层以上采纳悬挑脚手架,四层以下搭设双排落地钢管脚手架

2、3 砂浆及砼配合比如下:本工程采纳M 5 混合砂浆,构造柱、圈梁、过梁采纳 C 20砼浇筑
施工时应及时根据现场砂、石含水率进行调整配合比
2、4 作业条件2、4、1墙身线、门窗洞口位置及标高控制线已弹测
2、4、2 砌筑部位已清理洁净
2、4、3提前七天制作一定数量得水泥木砖、防腐木砖、墙拉筋等
2、4、4 现场配备好工作料台
吊运设备运转正常,使用安全
2、4、5搅拌机械安装就位,试运转正常
