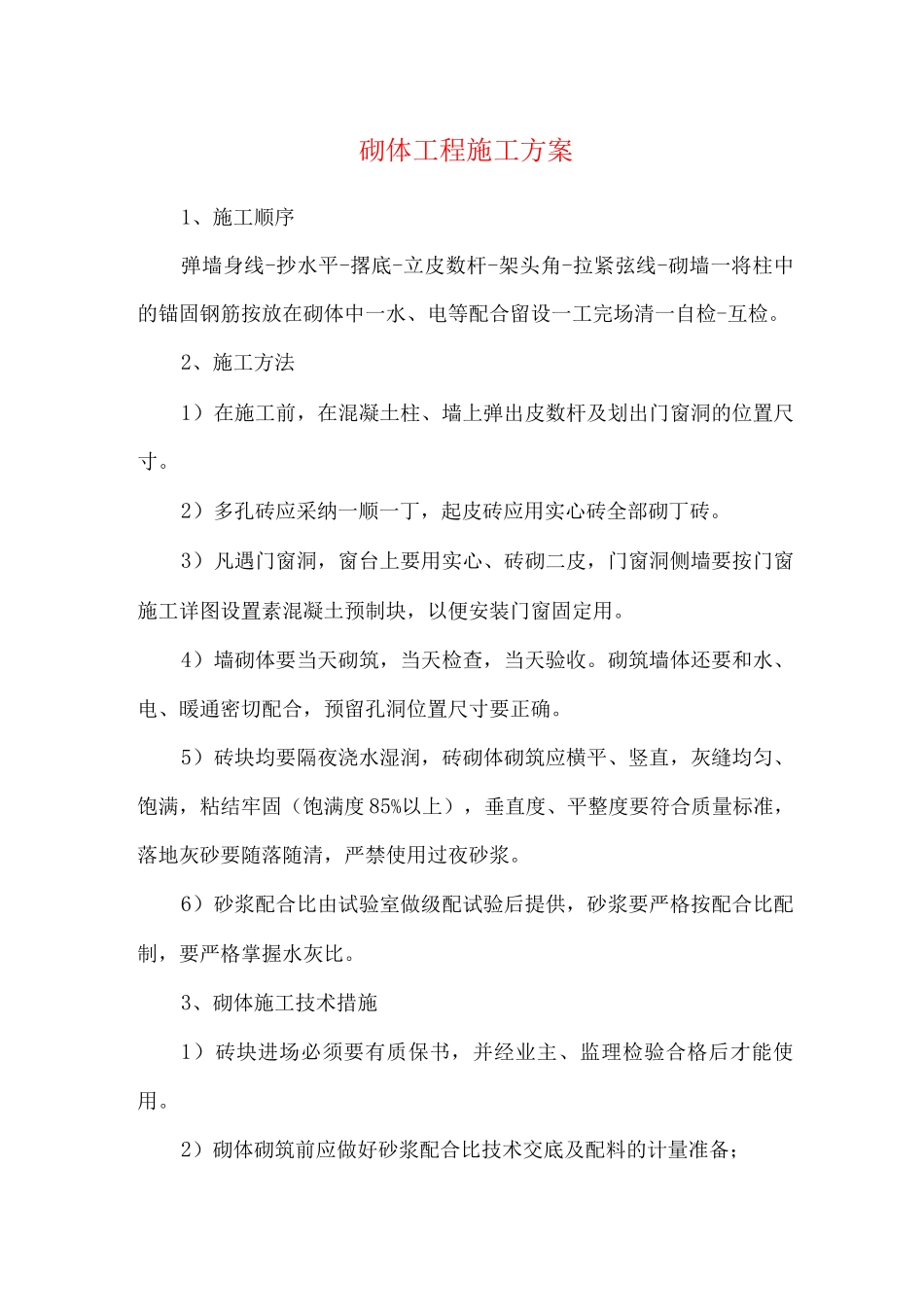

砌体工程施工方案1、施工顺序弹墙身线-抄水平-撂底-立皮数杆-架头角-拉紧弦线-砌墙一将柱中的锚固钢筋按放在砌体中一水、电等配合留设一工完场清一自检-互检
2、施工方法1)在施工前,在混凝土柱、墙上弹出皮数杆及划出门窗洞的位置尺寸
2)多孔砖应采纳一顺一丁,起皮砖应用实心砖全部砌丁砖
3)凡遇门窗洞,窗台上要用实心、砖砌二皮,门窗洞侧墙要按门窗施工详图设置素混凝土预制块,以便安装门窗固定用
4)墙砌体要当天砌筑,当天检查,当天验收
砌筑墙体还要和水、电、暖通密切配合,预留孔洞位置尺寸要正确
5)砖块均要隔夜浇水湿润,砖砌体砌筑应横平、竖直,灰缝均匀、饱满,粘结牢固(饱满度 85%以上),垂直度、平整度要符合质量标准,落地灰砂要随落随清,严禁使用过夜砂浆
6)砂浆配合比由试验室做级配试验后提供,砂浆要严格按配合比配制,要严格掌握水灰比
3、砌体施工技术措施1)砖块进场必须要有质保书,并经业主、监理检验合格后才能使用

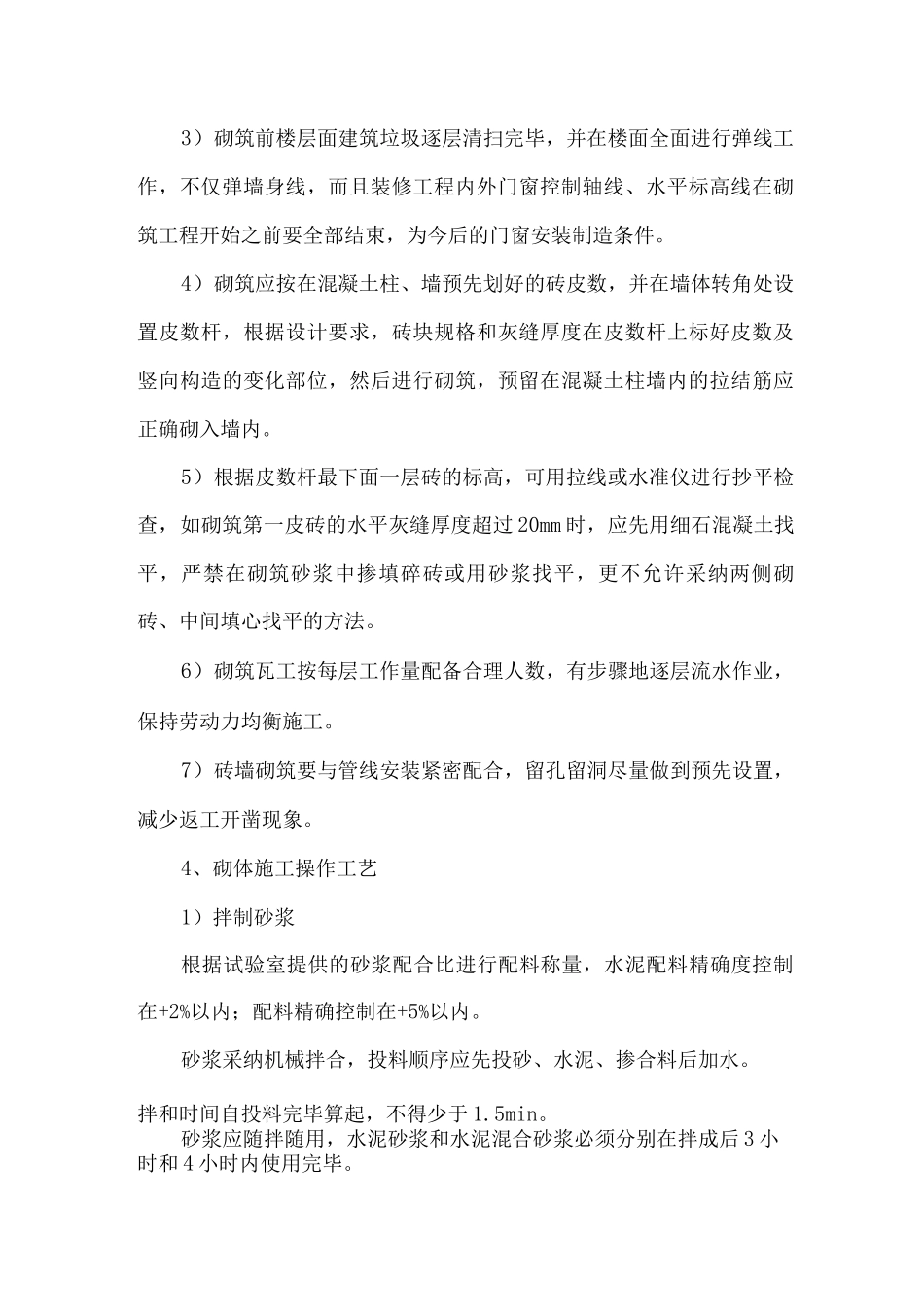

2)砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备;3)砌筑前楼层面建筑垃圾逐层清扫完毕,并在楼面全面进行弹线工作,不仅弹墙身线,而且装修工程内外门窗控制轴线、水平标高线在砌筑工程开始之前要全部结束,为今后的门窗安装制造条件
4)砌筑应按在混凝土柱、墙预先划好的砖皮数,并在墙体转角处设置皮数杆,根据设计要求,砖块规格和灰缝厚度在皮数杆上标好皮数及竖向构造的变化部位,然后进行砌筑,预留在混凝土柱墙内的拉结筋应正确砌入墙内
5)根据皮数杆最下面一层砖的标高,可用拉线或水准仪进行抄平检查,如砌筑第一皮砖的水平灰缝厚度超过 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺填碎砖或用砂浆找平,更不允许采纳两侧砌砖、中间填心找平的方法
6)砌筑瓦工按每层工作量配备合理人数,有步骤地逐层流水作业,保持劳动力均衡施工

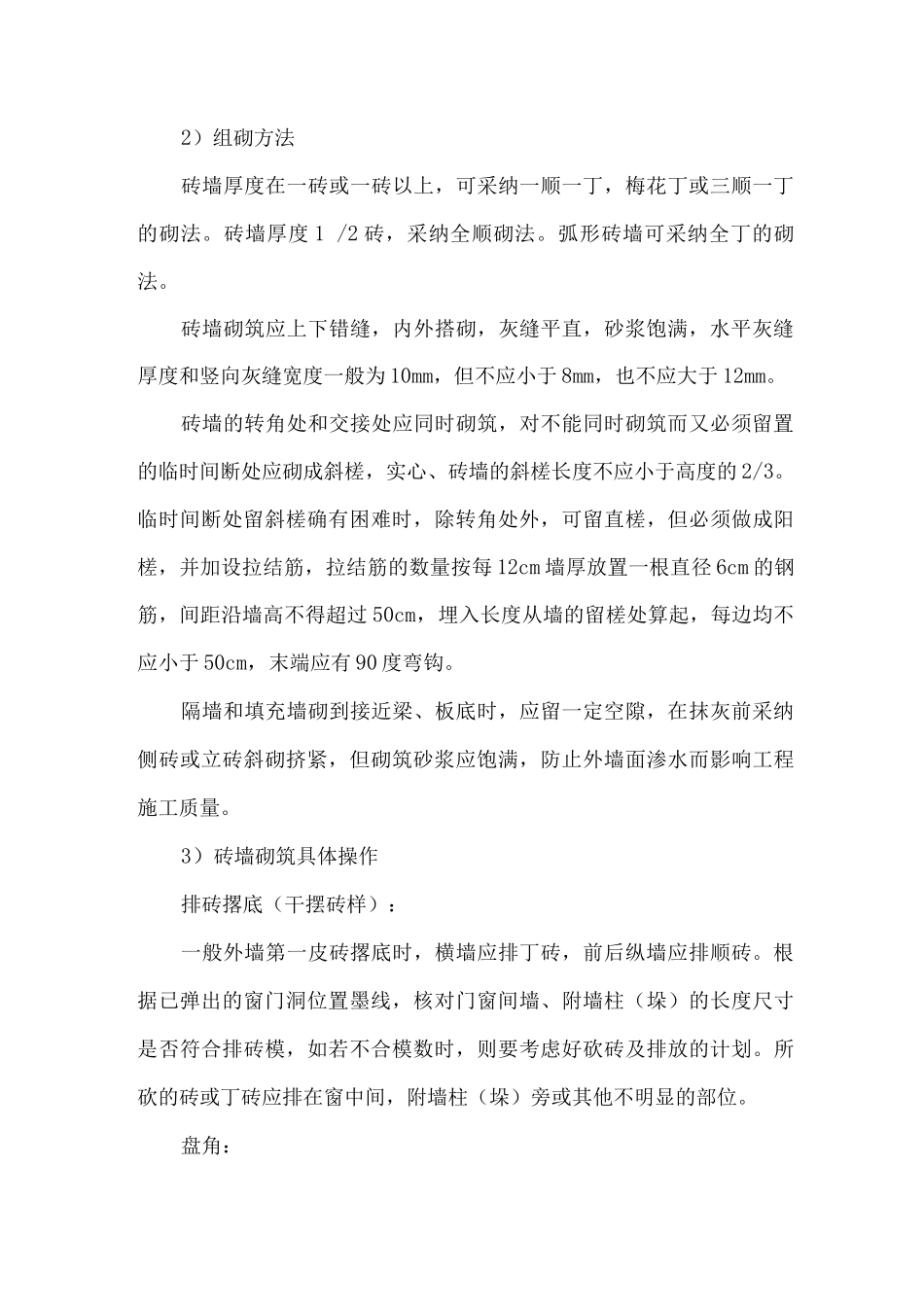

7)砖墙砌筑要与管线安装紧密配合,留孔留洞尽量做到预
