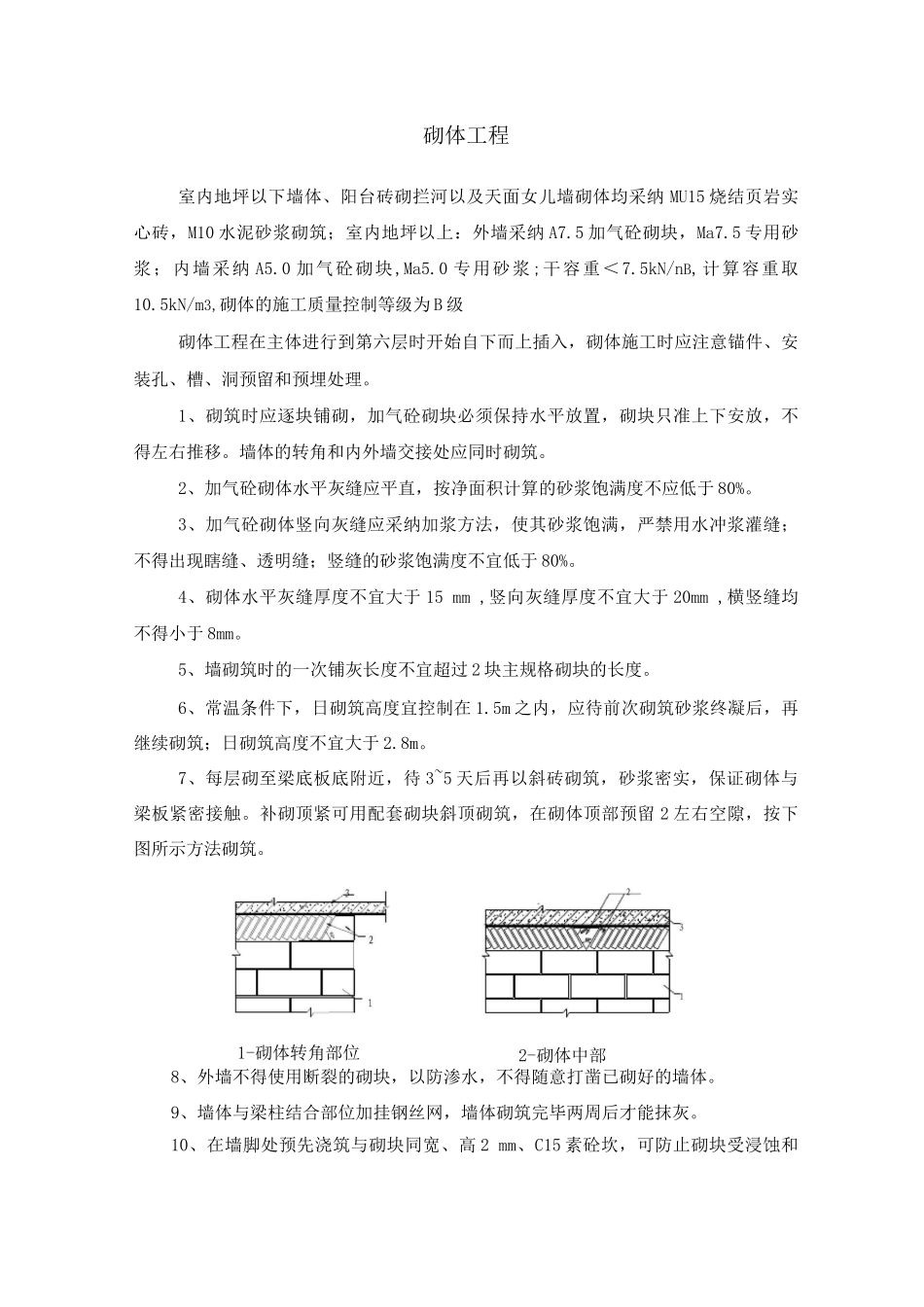

砌体工程室内地坪以下墙体、阳台砖砌拦河以及天面女儿墙砌体均采纳 MU15 烧结页岩实心砖,M10 水泥砂浆砌筑;室内地坪以上:外墙采纳 A7
5 加气砼砌块,Ma7
5 专用砂浆;内墙采纳 A5
0 加气砼砌块,Ma5
0 专用砂浆;干容重<7
5kN/nB,计算容重取10
5kN/m3,砌体的施工质量控制等级为 B 级砌体工程在主体进行到第六层时开始自下而上插入,砌体施工时应注意锚件、安装孔、槽、洞预留和预埋处理
1、砌筑时应逐块铺砌,加气砼砌块必须保持水平放置,砌块只准上下安放,不得左右推移
墙体的转角和内外墙交接处应同时砌筑
2、加气砼砌体水平灰缝应平直,按净面积计算的砂浆饱满度不应低于 80%
3、加气砼砌体竖向灰缝应采纳加浆方法,使其砂浆饱满,严禁用水冲浆灌缝;不得出现瞎缝、透明缝;竖缝的砂浆饱满度不宜低于 80%
4、砌体水平灰缝厚度不宜大于 15 mm ,竖向灰缝厚度不宜大于 20mm ,横竖缝均不得小于 8mm
5、墙砌筑时的一次铺灰长度不宜超过 2 块主规格砌块的长度
6、常温条件下,日砌筑高度宜控制在 1
5m 之内,应待前次砌筑砂浆终凝后,再继续砌筑;日砌筑高度不宜大于 2
7、每层砌至梁底板底附近,待 3~5 天后再以斜砖砌筑,砂浆密实,保证砌体与梁板紧密接触
补砌顶紧可用配套砌块斜顶砌筑,在砌体顶部预留 2 左右空隙,按下图所示方法砌筑
8、外墙不得使用断裂的砌块,以防渗水,不得随意打凿已砌好的墙体
9、墙体与梁柱结合部位加挂钢丝网,墙体砌筑完毕两周后才能抹灰

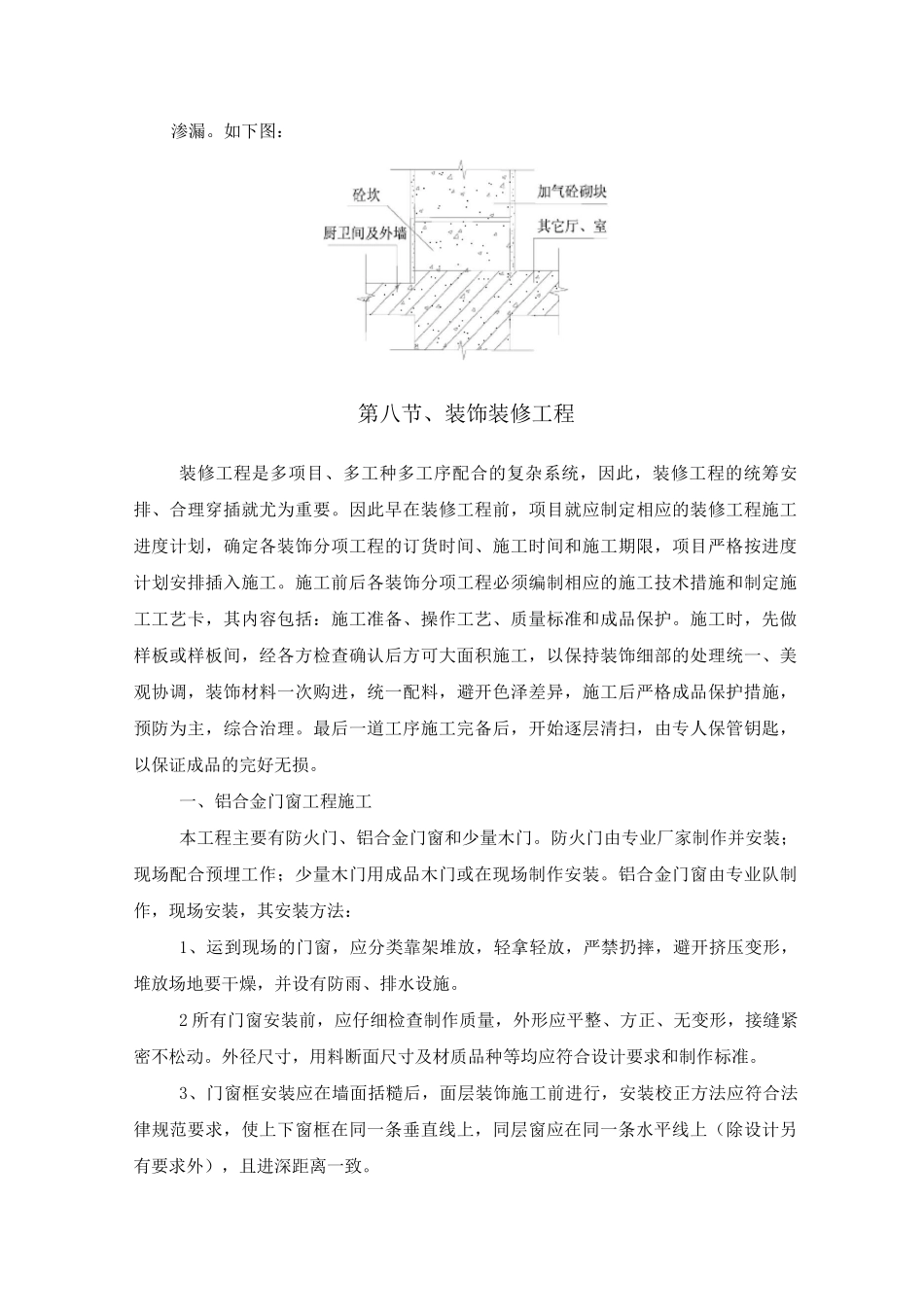

10、在墙脚处预先浇筑与砌块同宽、高 2 mm、C15 素砼坎,可防止砌块受浸蚀和1-砌体转角部位2-砌体中部渗漏
如下图:第八节、装饰装修工程装修工程是多项目、多工种多工序配合的复杂系统,因此,装修工程的统筹安排、合理穿插就尤为重要

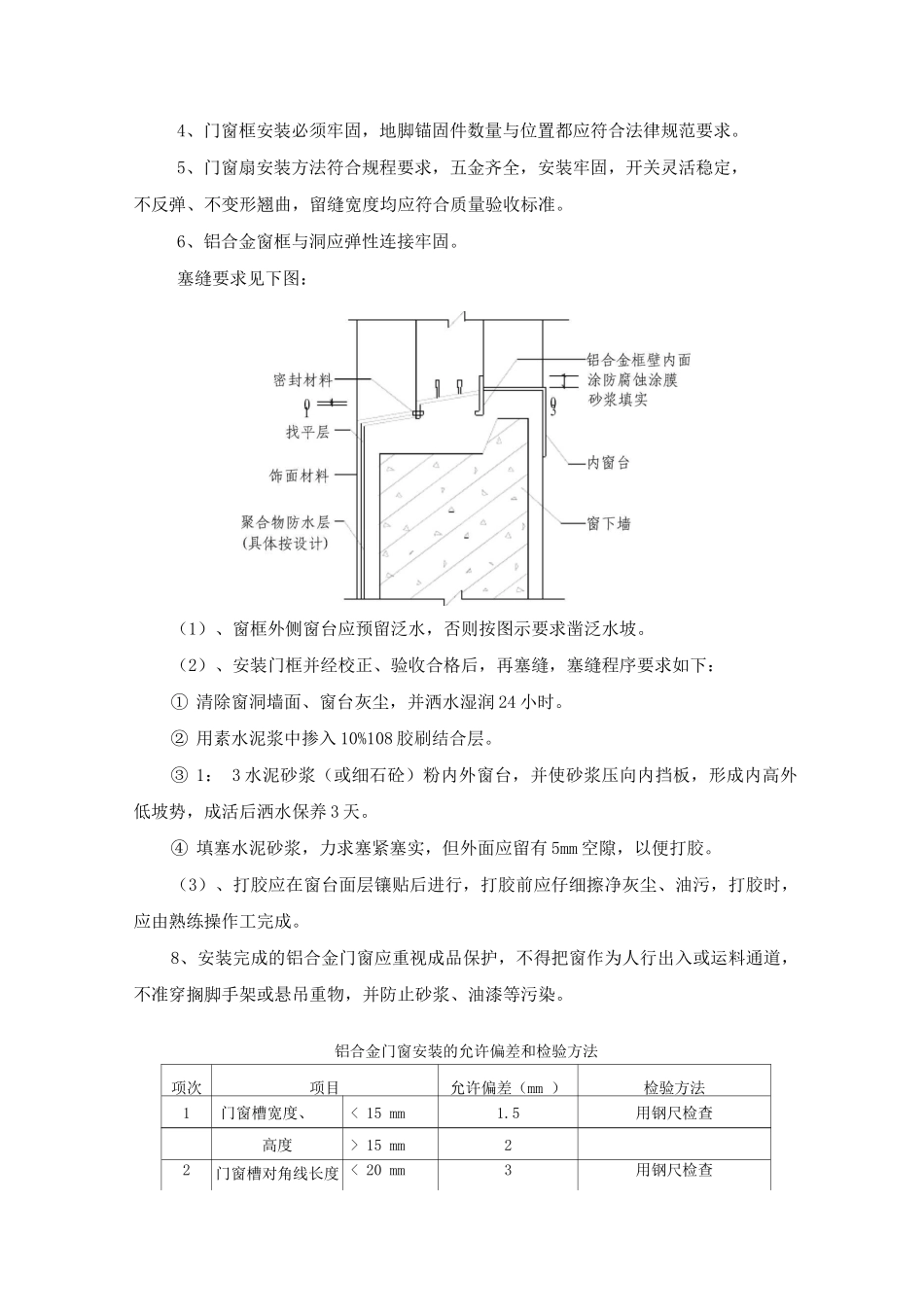

因此早在装修工程前,项目就应制定相应的装修工程施工
