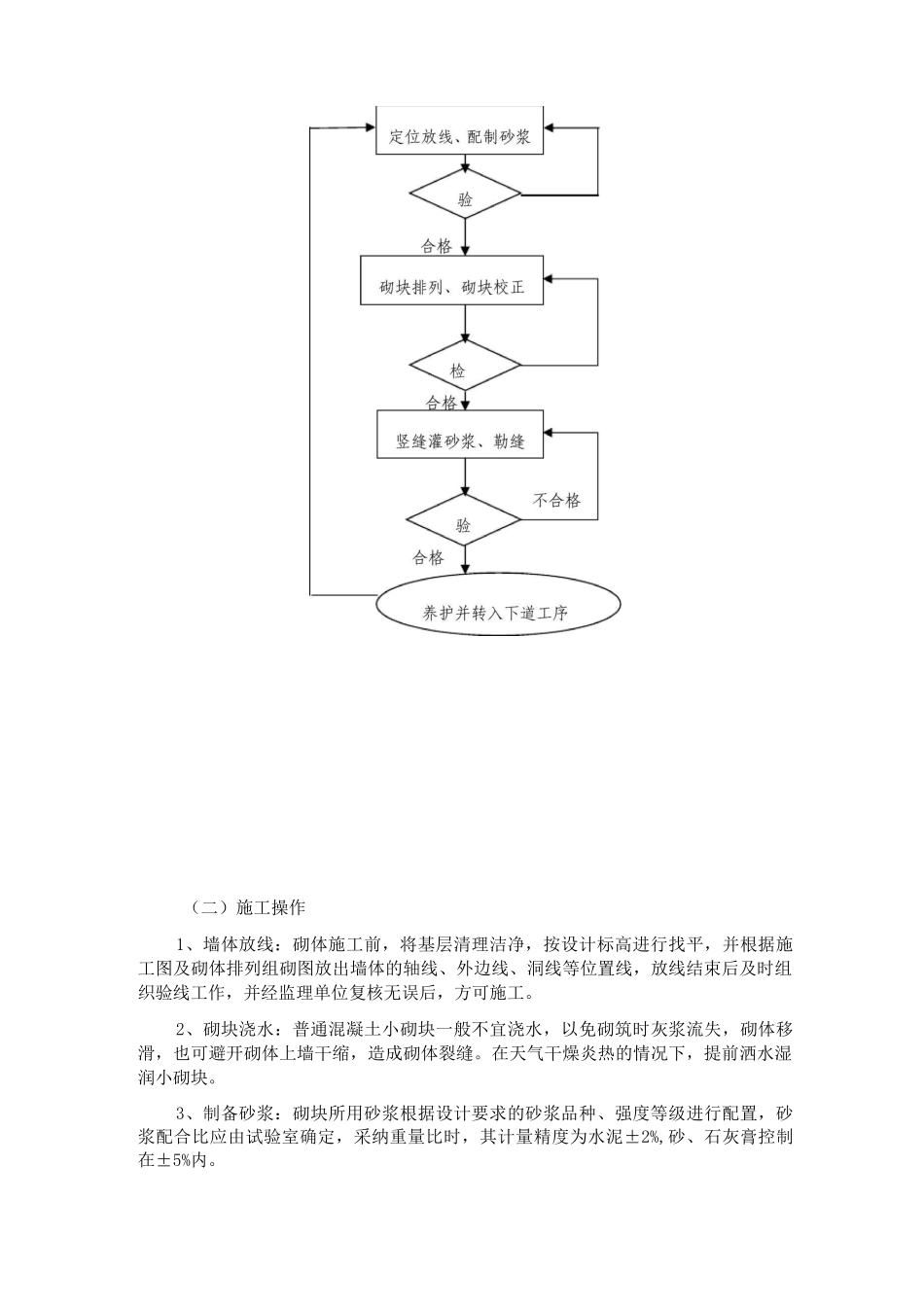

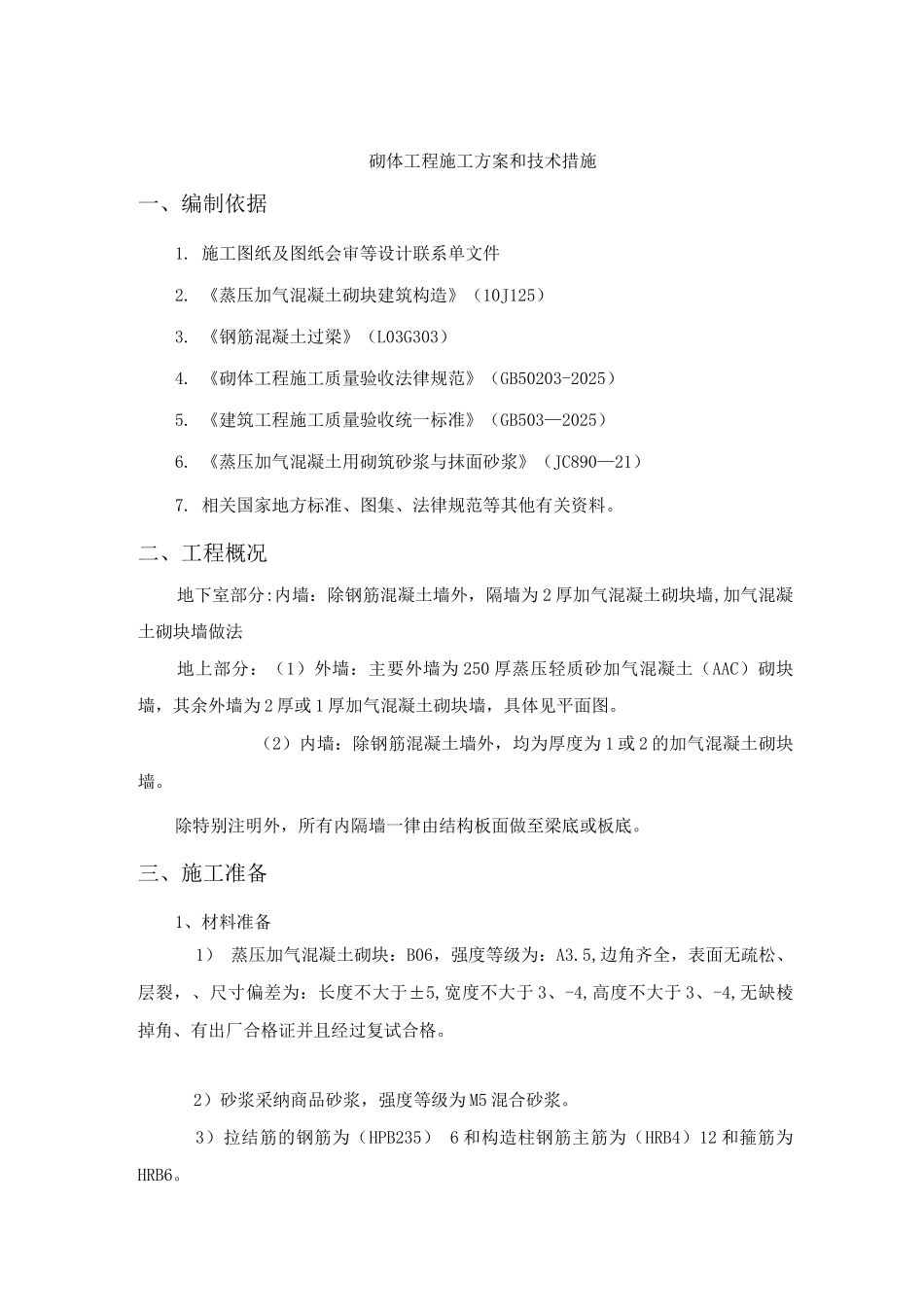

砌体工程施工方案和技术措施一、编制依据1
施工图纸及图纸会审等设计联系单文件2
《蒸压加气混凝土砌块建筑构造》(10J125)3
《钢筋混凝土过梁》(L03G303)4
《砌体工程施工质量验收法律规范》(GB50203-2025)5
《建筑工程施工质量验收统一标准》(GB503—2025)6
《蒸压加气混凝土用砌筑砂浆与抹面砂浆》(JC890—21)7
相关国家地方标准、图集、法律规范等其他有关资料
二、工程概况地下室部分:内墙:除钢筋混凝土墙外,隔墙为 2 厚加气混凝土砌块墙,加气混凝土砌块墙做法地上部分:(1)外墙:主要外墙为 250 厚蒸压轻质砂加气混凝土(AAC)砌块墙,其余外墙为 2 厚或 1 厚加气混凝土砌块墙,具体见平面图
(2)内墙:除钢筋混凝土墙外,均为厚度为 1 或 2 的加气混凝土砌块墙
除特别注明外,所有内隔墙一律由结构板面做至梁底或板底
三、施工准备1、材料准备1) 蒸压加气混凝土砌块:B06,强度等级为:A3
5,边角齐全,表面无疏松、层裂,、尺寸偏差为:长度不大于±5,宽度不大于 3、-4,高度不大于 3、-4,无缺棱掉角、有出厂合格证并且经过复试合格
2)砂浆采纳商品砂浆,强度等级为 M5 混合砂浆
3)拉结筋的钢筋为(HPB235) 6 和构造柱钢筋主筋为(HRB4)12 和箍筋为HRB6

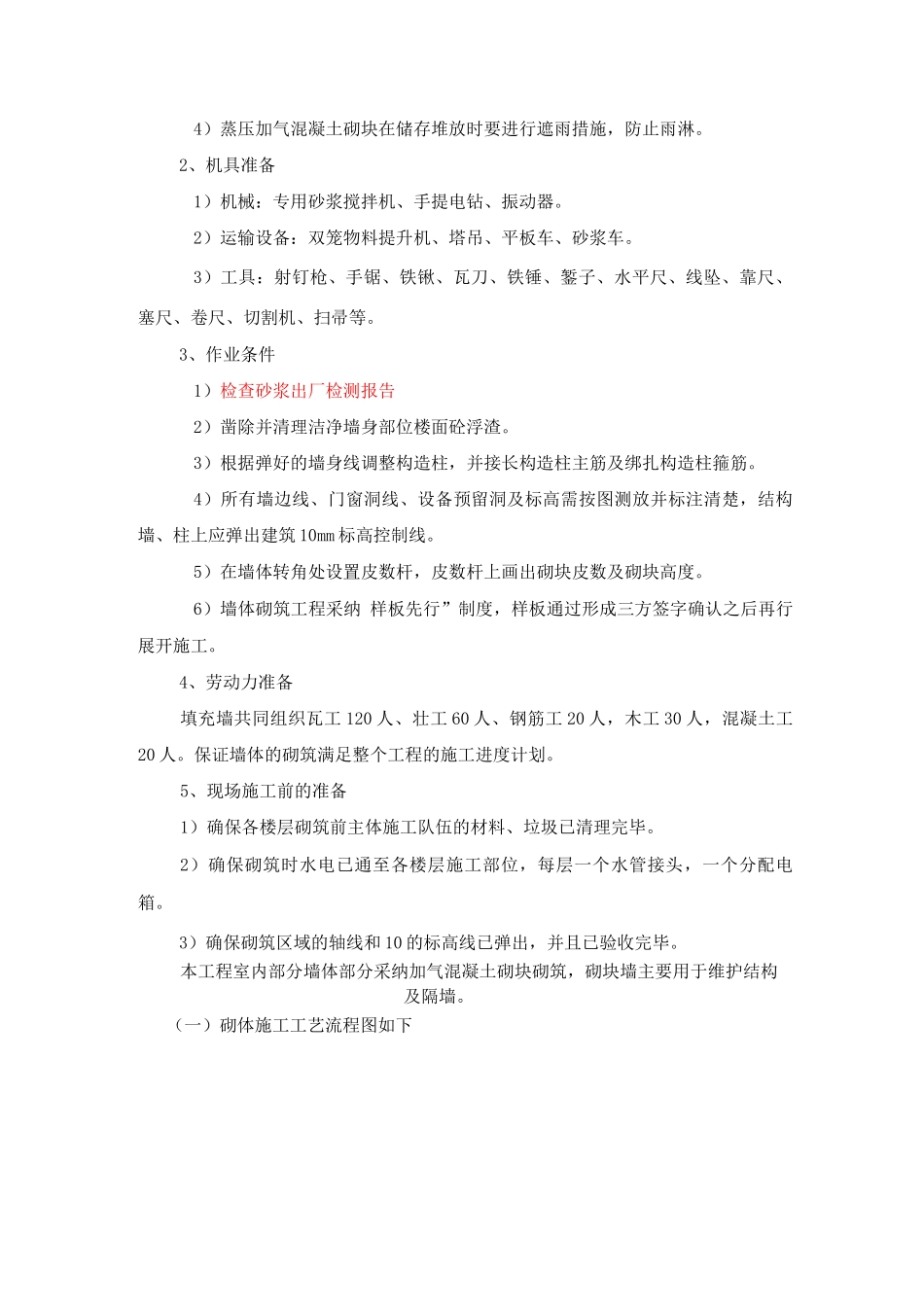

4)蒸压加气混凝土砌块在储存堆放时要进行遮雨措施,防止雨淋
2、机具准备1)机械:专用砂浆搅拌机、手提电钻、振动器
2)运输设备:双笼物料提升机、塔吊、平板车、砂浆车
3)工具:射钉枪、手锯、铁锹、瓦刀、铁锤、錾子、水平尺、线坠、靠尺、塞尺、卷尺、切割机、扫帚等
3、作业条件1)检查砂浆出厂检测报告2)凿除并清理洁净墙身部位楼面砼浮渣
3)根据弹好的墙身线调整构造柱,并接长构造柱主筋及绑扎构造柱箍筋
4)所有墙边线、门窗洞线、设备预留洞及标
