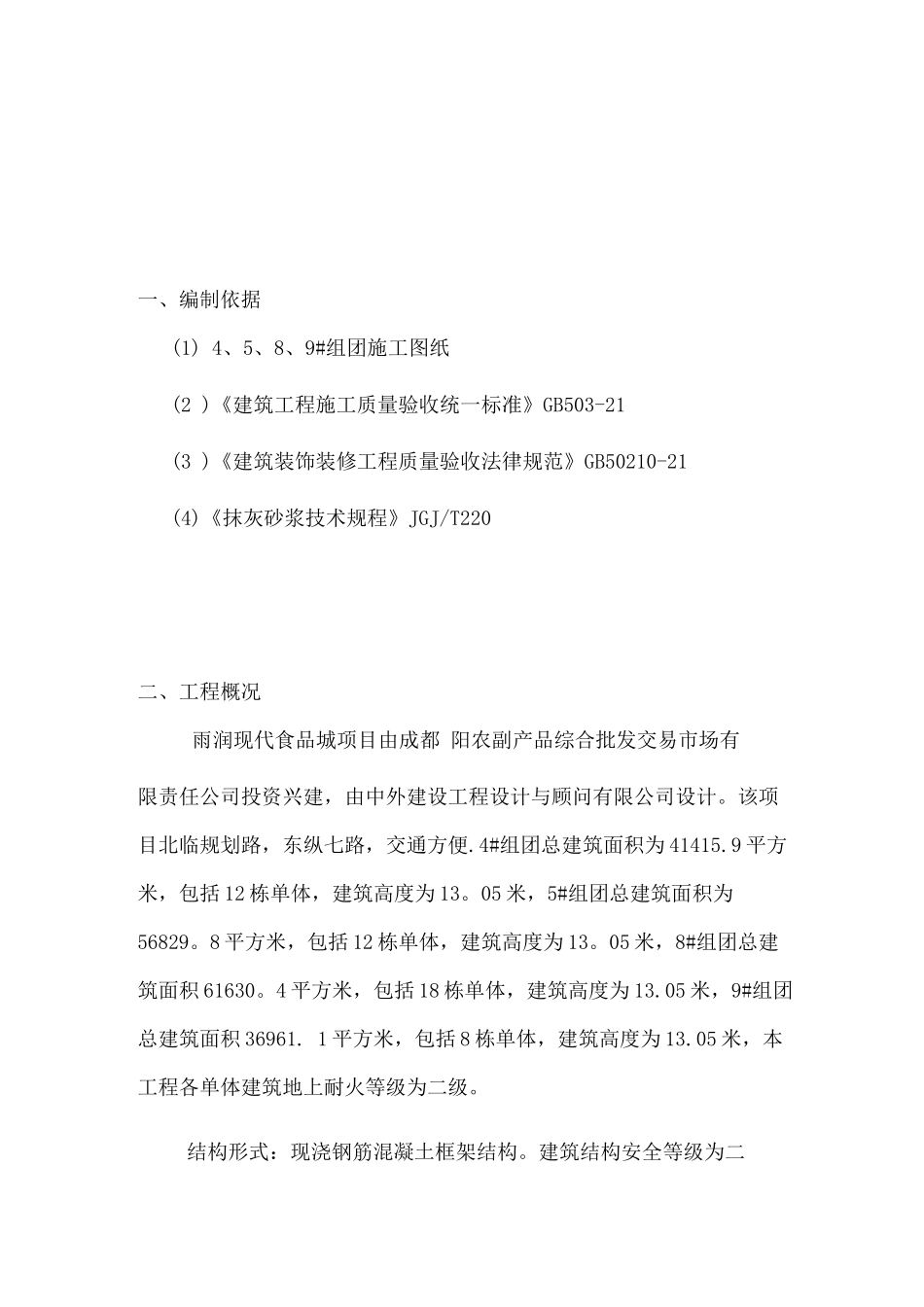

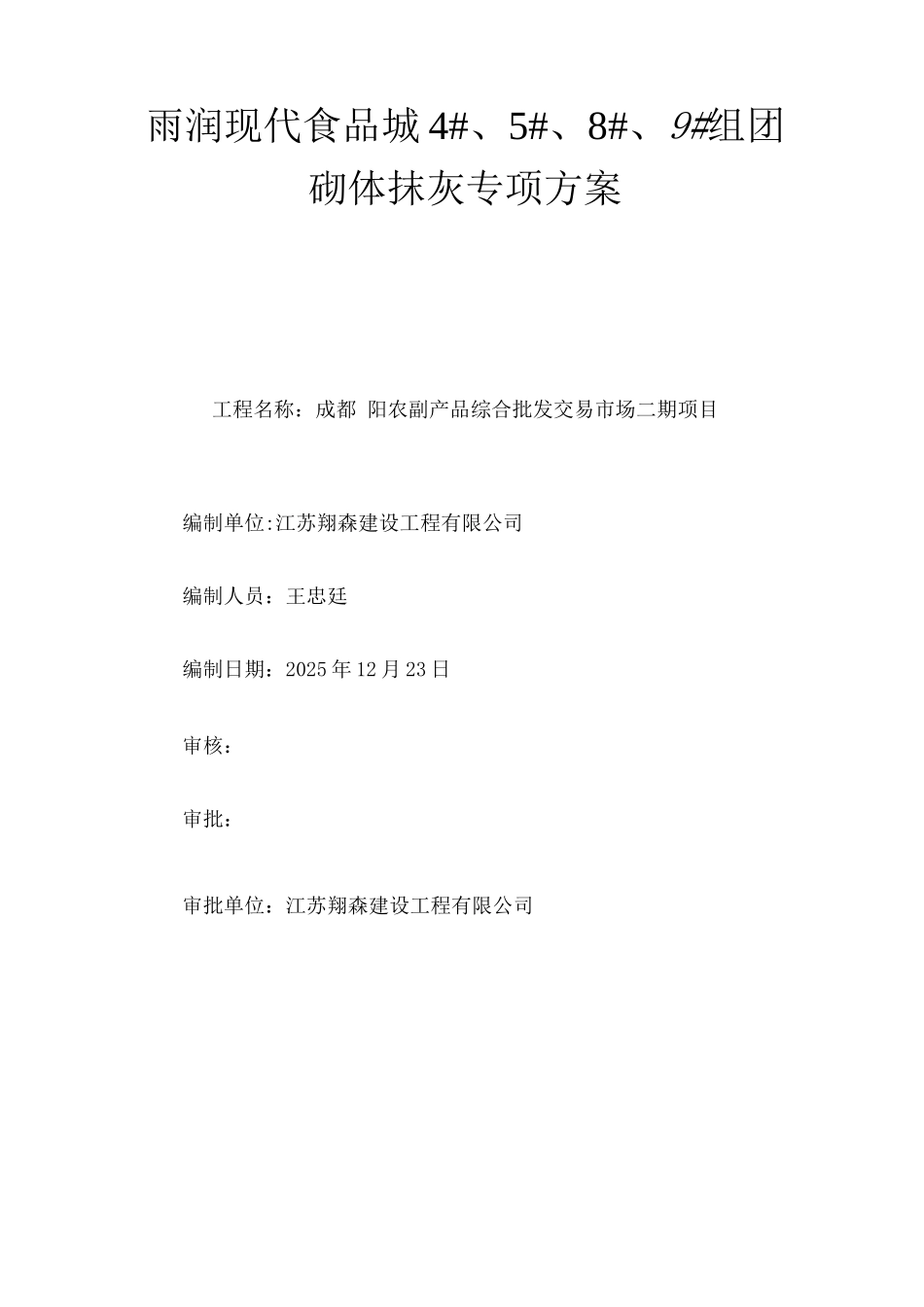

雨润现代食品城 4#、5#、8#、9#组团砌体抹灰专项方案工程名称:成都 阳农副产品综合批发交易市场二期项目编制单位:江苏翔森建设工程有限公司编制人员:王忠廷编制日期:2025 年 12 月 23 日审核:审批:审批单位:江苏翔森建设工程有限公司一、编制依据(1) 4、5、8、9#组团施工图纸(2 )《建筑工程施工质量验收统一标准》GB503-21(3 )《建筑装饰装修工程质量验收法律规范》GB50210-21(4)《抹灰砂浆技术规程》JGJ/T220二、工程概况雨润现代食品城项目由成都 阳农副产品综合批发交易市场有限责任公司投资兴建,由中外建设工程设计与顾问有限公司设计。该项目北临规划路,东纵七路,交通方便.4#组团总建筑面积为 41415.9 平方米,包括 12 栋单体,建筑高度为 13。05 米,5#组团总建筑面积为56829。8 平方米,包括 12 栋单体,建筑高度为 13。05 米,8#组团总建筑面积 61630。4 平方米,包括 18 栋单体,建筑高度为 13.05 米,9#组团总建筑面积 36961. 1 平方米,包括 8 栋单体,建筑高度为 13.05 米,本工程各单体建筑地上耐火等级为二级。结构形式:现浇钢筋混凝土框架结构。建筑结构安全等级为二级,设计使用年限为 50 年.地基基础设计等级为丙级。三、施工准备1、技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,仔细学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,并熟悉甲方提供的方案,做好技术、安全交底。2、机具准备手推车、龙门吊、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、扫帚、小水桶、皮数杆、刮杠、托灰板、靠尺、方尺及阴阳角撸子等四、主要施工方法及措施1、工艺流程1)抹灰前的检查及验收工作,在取得结构验收合格后进行。2)抹灰前的清理及剔凿工作。3)抹灰前一天对墙面进行浇水处理。4)抹灰前的冲筋及套方工作.5)分层抹灰及养护工作.2、基层处理将过梁、圈梁、及柱面突出部分的混凝土剔平。对蜂窝、麻面、露筋等应剔到实处。外露钢筋头、铅丝头要剔除。当基层为混凝土时(如顶棚、梁侧面),抹灰前先刮素水泥浆一道;抹混合砂浆时,应先刷建筑胶(掺量为水泥重量的 1 0%〜15% )水泥砂浆一道。3、贴灰饼、冲标筋用托线板检查一遍墙面不同部位的垂直、平整情况,以墙面的实际情况决定灰饼和冲筋的数量。灰饼厚度以满足墙面的垂直度要求为宜。上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保...
