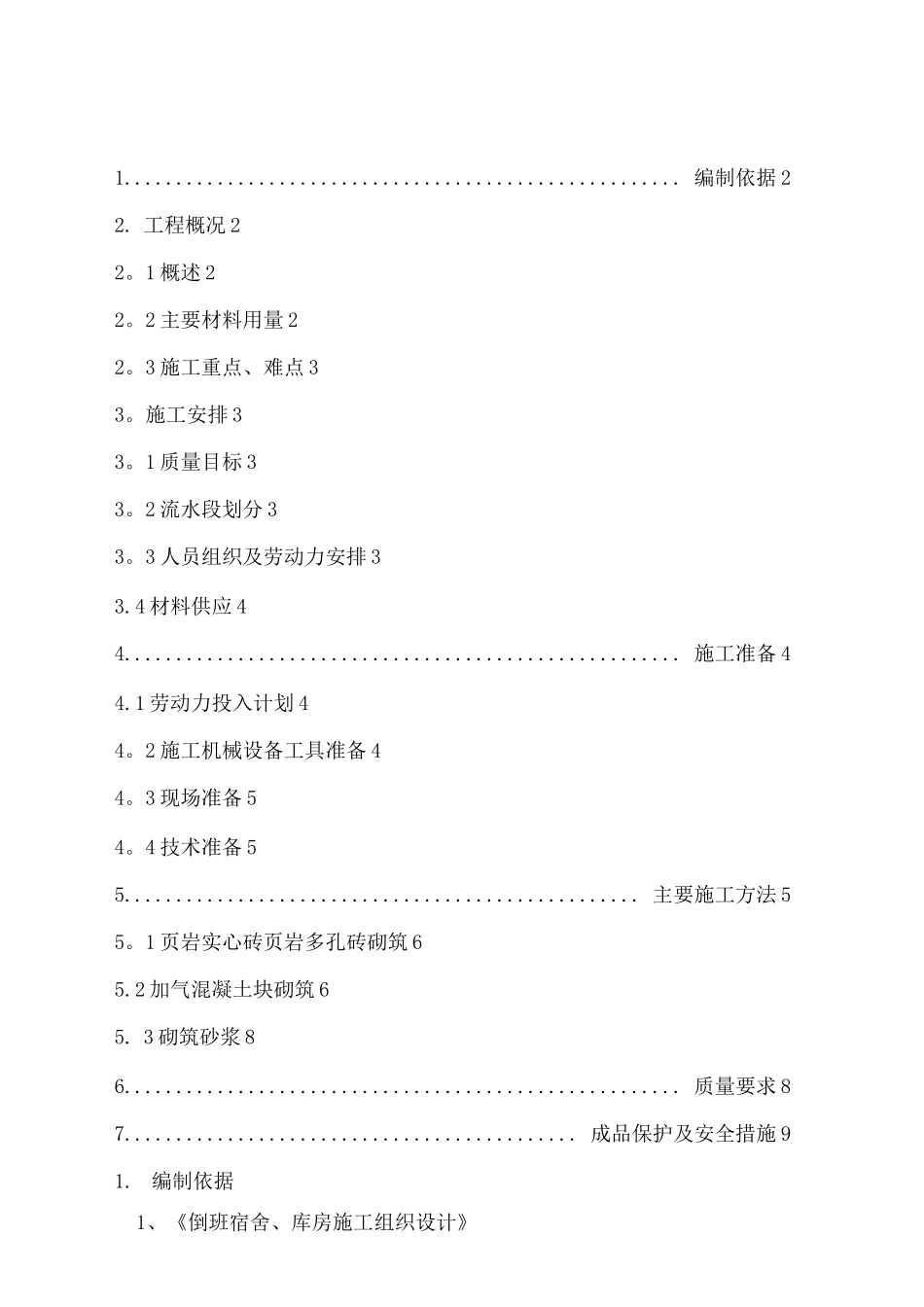

编制依据 22
工程概况 22
1 概述 22
2 主要材料用量 22
3 施工重点、难点 33

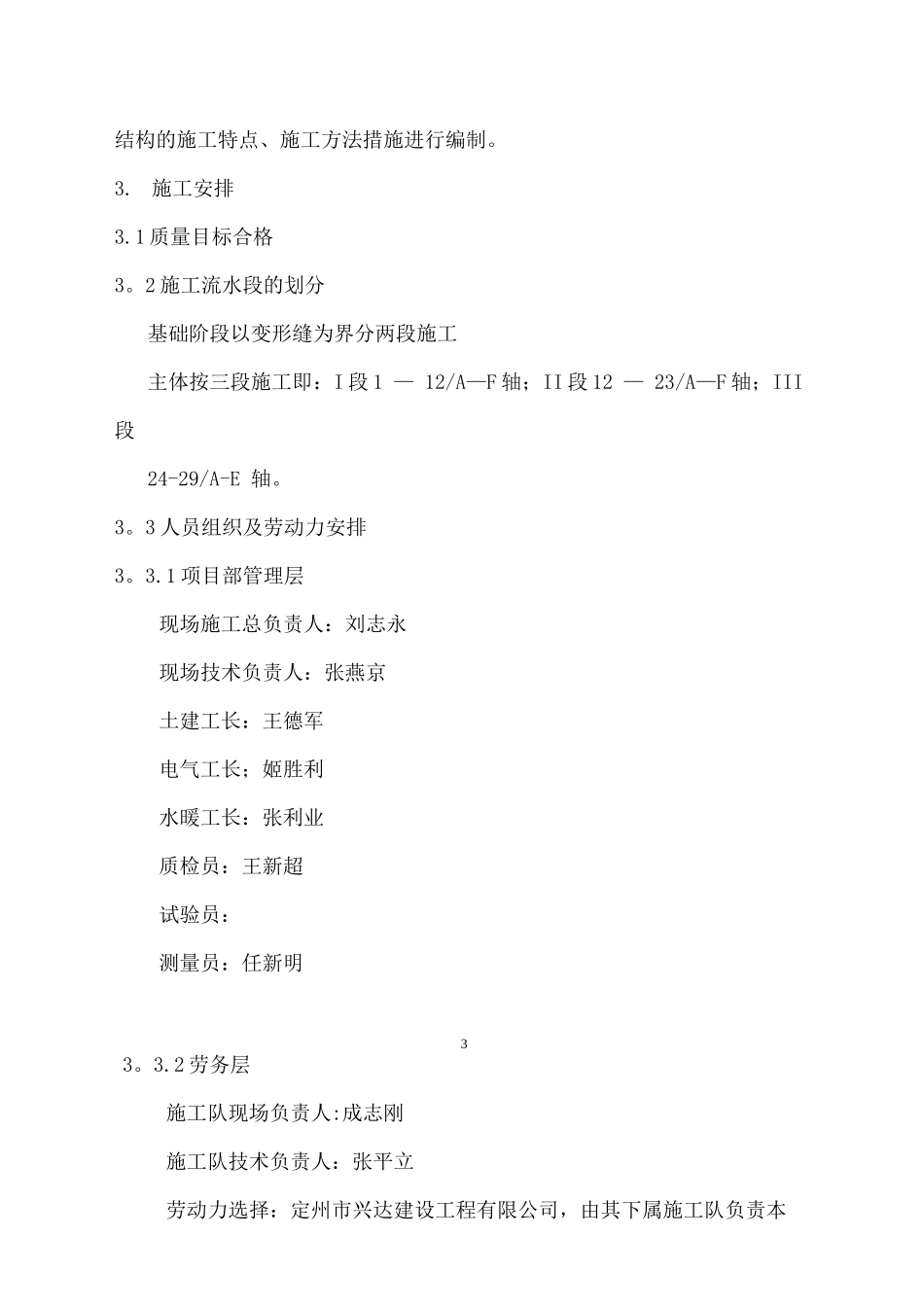

施工安排 33
1 质量目标 33
2 流水段划分 33
3 人员组织及劳动力安排 33
4 材料供应 44
施工准备 44
1 劳动力投入计划 44
2 施工机械设备工具准备 44
3 现场准备 54
4 技术准备 55
主要施工方法 55
1 页岩实心砖页岩多孔砖砌筑 65
2 加气混凝土块砌筑 65
3 砌筑砂浆 86
质量要求 87
成品保护及安全措施 91

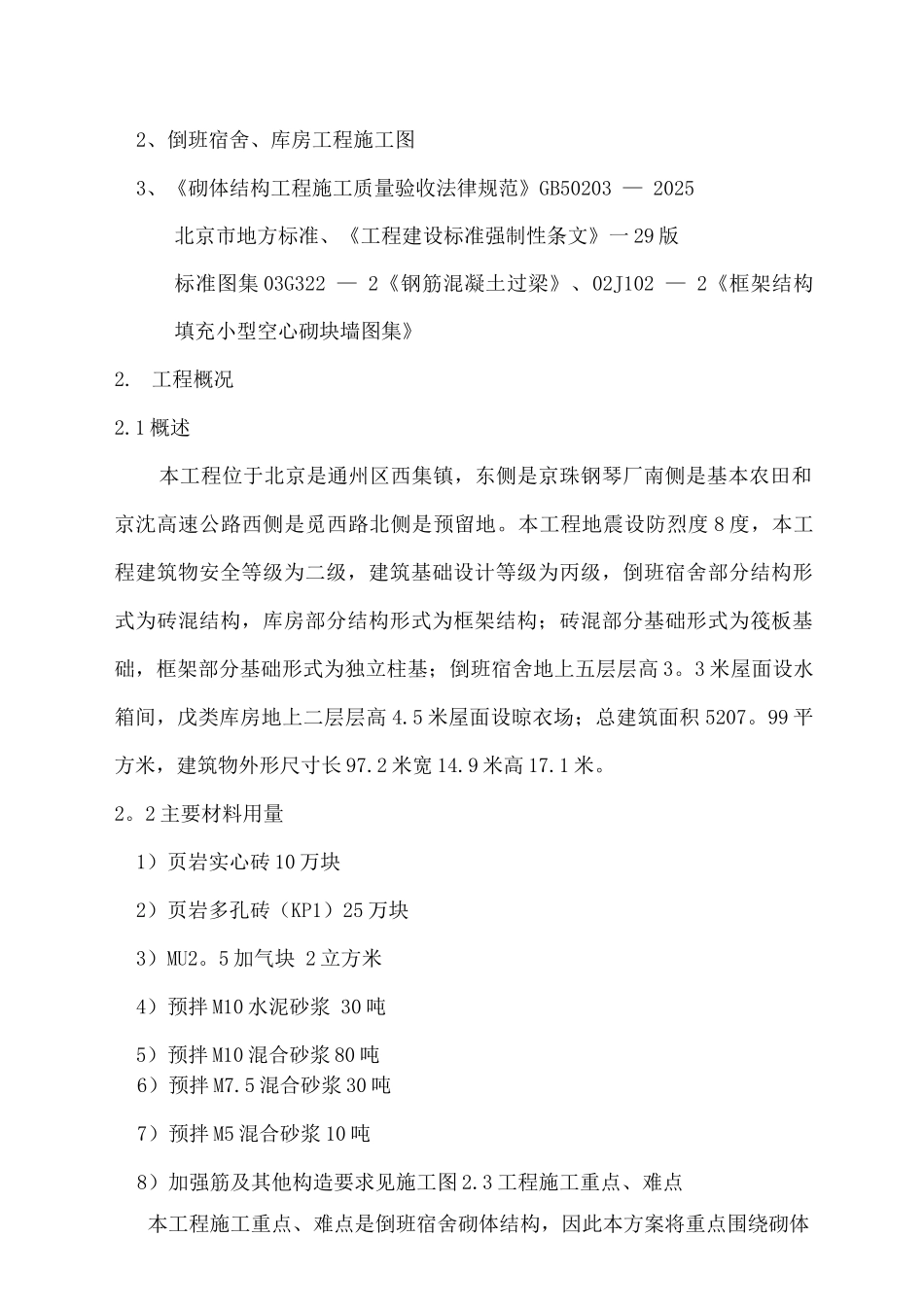

编制依据1、《倒班宿舍、库房施工组织设计》2、倒班宿舍、库房工程施工图3、《砌体结构工程施工质量验收法律规范》GB50203 — 2025北京市地方标准、《工程建设标准强制性条文》一 29 版标准图集 03G322 — 2《钢筋混凝土过梁》、02J102 — 2《框架结构填充小型空心砌块墙图集》2
1 概述本工程位于北京是通州区西集镇,东侧是京珠钢琴厂南侧是基本农田和京沈高速公路西侧是觅西路北侧是预留地
本工程地震设防烈度 8 度,本工程建筑物安全等级为二级,建筑基础设计等级为丙级,倒班宿舍部分结构形式为砖混结构,库房部分结构形式为框架结构;砖混部分基础形式为筏板基础,框架部分基础形式为独
