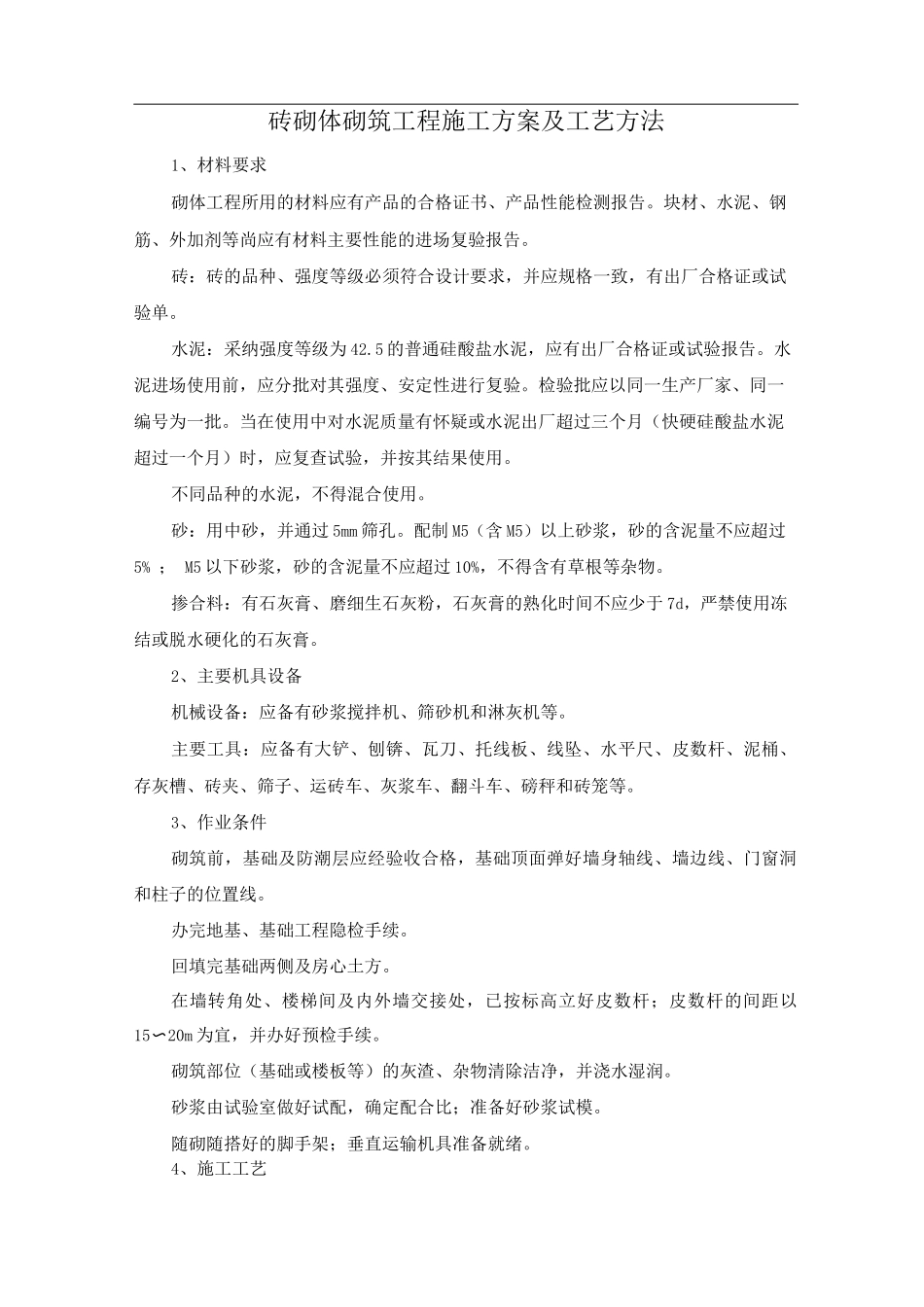

砖砌体砌筑工程施工方案及工艺方法1、材料要求砌体工程所用的材料应有产品的合格证书、产品性能检测报告
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告
砖:砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证或试验单
水泥:采纳强度等级为 42
5 的普通硅酸盐水泥,应有出厂合格证或试验报告
水泥进场使用前,应分批对其强度、安定性进行复验
检验批应以同一生产厂家、同一编号为一批
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用
不同品种的水泥,不得混合使用
砂:用中砂,并通过 5mm 筛孔
配制 M5(含 M5)以上砂浆,砂的含泥量不应超过5% ; M5 以下砂浆,砂的含泥量不应超过 10%,不得含有草根等杂物
掺合料:有石灰膏、磨细生石灰粉,石灰膏的熟化时间不应少于 7d,严禁使用冻结或脱水硬化的石灰膏
2、主要机具设备机械设备:应备有砂浆搅拌机、筛砂机和淋灰机等
主要工具:应备有大铲、刨锛、瓦刀、托线板、线坠、水平尺、皮数杆、泥桶、存灰槽、砖夹、筛子、运砖车、灰浆车、翻斗车、磅秤和砖笼等
3、作业条件砌筑前,基础及防潮层应经验收合格,基础顶面弹好墙身轴线、墙边线、门窗洞和柱子的位置线
办完地基、基础工程隐检手续
回填完基础两侧及房心土方
在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆;皮数杆的间距以15〜20m 为宜,并办好预检手续
砌筑部位(基础或楼板等)的灰渣、杂物清除洁净,并浇水湿润
砂浆由试验室做好试配,确定配合比;准备好砂浆试模
随砌随搭好的脚手架;垂直运输机具准备就绪

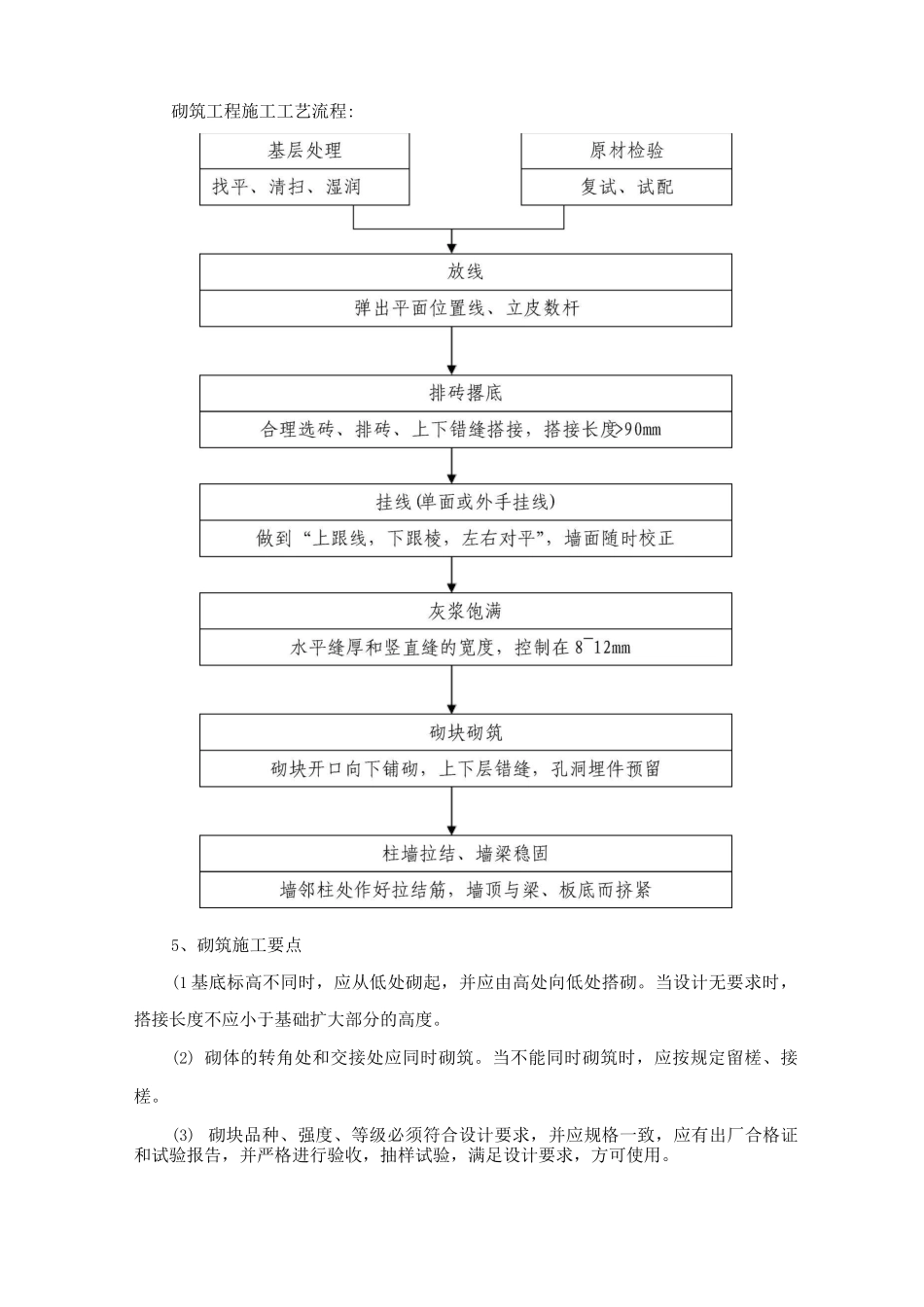

4、施工工艺砌筑工程施工工艺流程:5、砌筑施工要点(1 基底标高不同时,应从低处砌起,并应由高处向低处搭砌
当设计无要求时,搭接长度不应小于基础扩大部分的高度
(2) 砌体的转角处和交接处应同时砌筑

当不能同时砌筑
