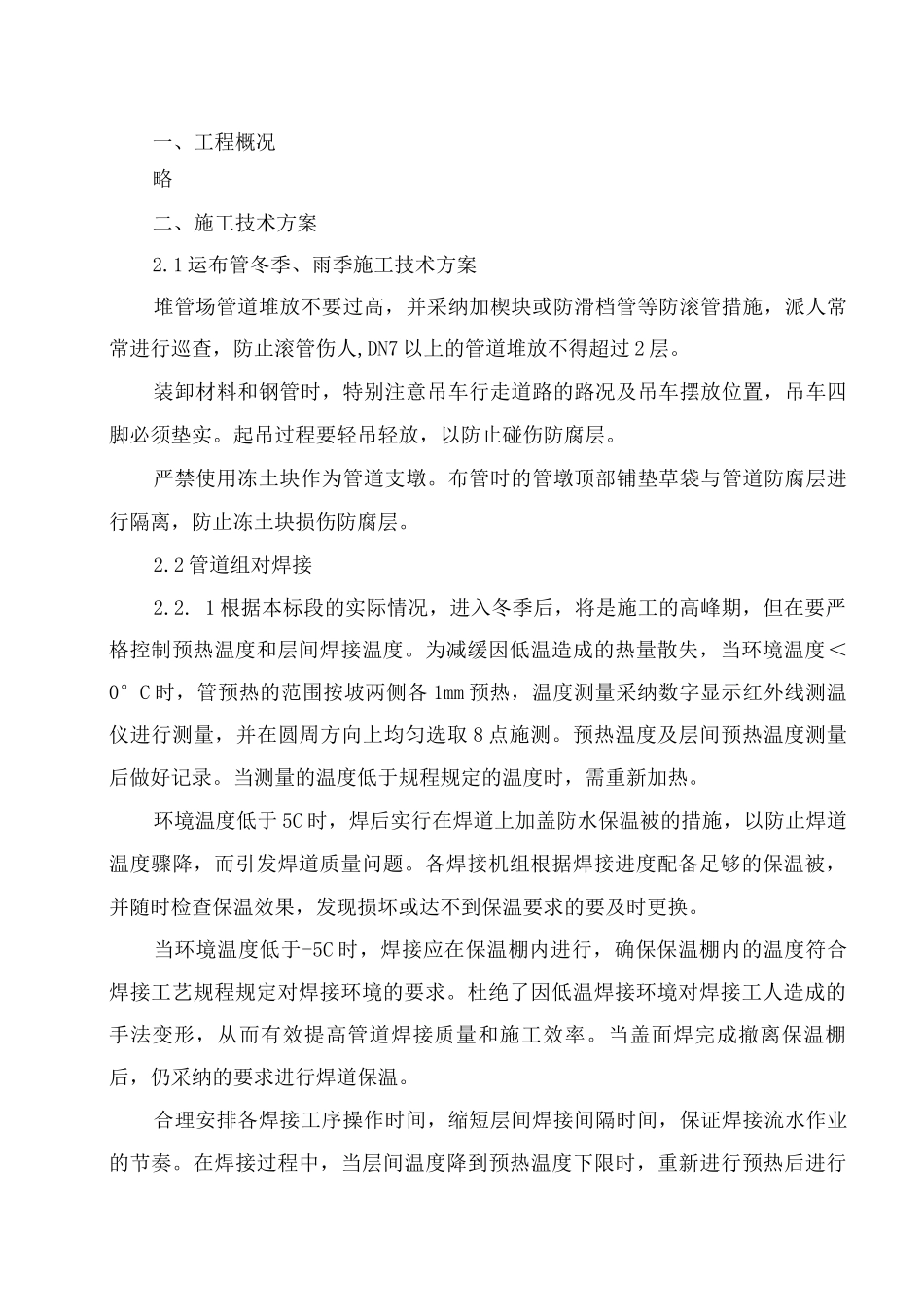

一、工程概况 2二、施工技术方案 2三、冬季、雨季施工安全保证措施 6一、工程概况略二、施工技术方案2
1 运布管冬季、雨季施工技术方案堆管场管道堆放不要过高,并采纳加楔块或防滑档管等防滚管措施,派人常常进行巡查,防止滚管伤人,DN7 以上的管道堆放不得超过 2 层
装卸材料和钢管时,特别注意吊车行走道路的路况及吊车摆放位置,吊车四脚必须垫实
起吊过程要轻吊轻放,以防止碰伤防腐层
严禁使用冻土块作为管道支墩
布管时的管墩顶部铺垫草袋与管道防腐层进行隔离,防止冻土块损伤防腐层
2 管道组对焊接2
1 根据本标段的实际情况,进入冬季后,将是施工的高峰期,但在要严格控制预热温度和层间焊接温度
为减缓因低温造成的热量散失,当环境温度<0°C 时,管预热的范围按坡两侧各 1mm 预热,温度测量采纳数字显示红外线测温仪进行测量,并在圆周方向上均匀选取 8 点施测
预热温度及层间预热温度测量后做好记录
当测量的温度低于规程规定的温度时,需重新加热
环境温度低于 5C 时,焊后实行在焊道上加盖防水保温被的措施,以防止焊道温度骤降,而引发焊道质量问题
各焊接机组根据焊接进度配备足够的保温被,并随时检查保温效果,发现损坏或达不到保温要求的要及时更换
当环境温度低于-5C 时,焊接应在保温棚内进行,确保保温棚内的温度符合焊接工艺规程规定对焊接环境的要求
杜绝了因低温焊接环境对焊接工人造成的手法变形,从而有效提高管道焊接质量和施工效率
当盖面焊完成撤离保温棚后,仍采纳的要求进行焊道保温
合理安排各焊接工序操作时间,缩短层间焊接间隔时间,保证焊接流水作业的节奏
在焊接过程中,当层间温度降到预热温度下限时,重新进行预热后进行焊接
每道焊缝的焊接尽可能一次性焊完,当焊接中断重新施焊时,应根据规定进行预热

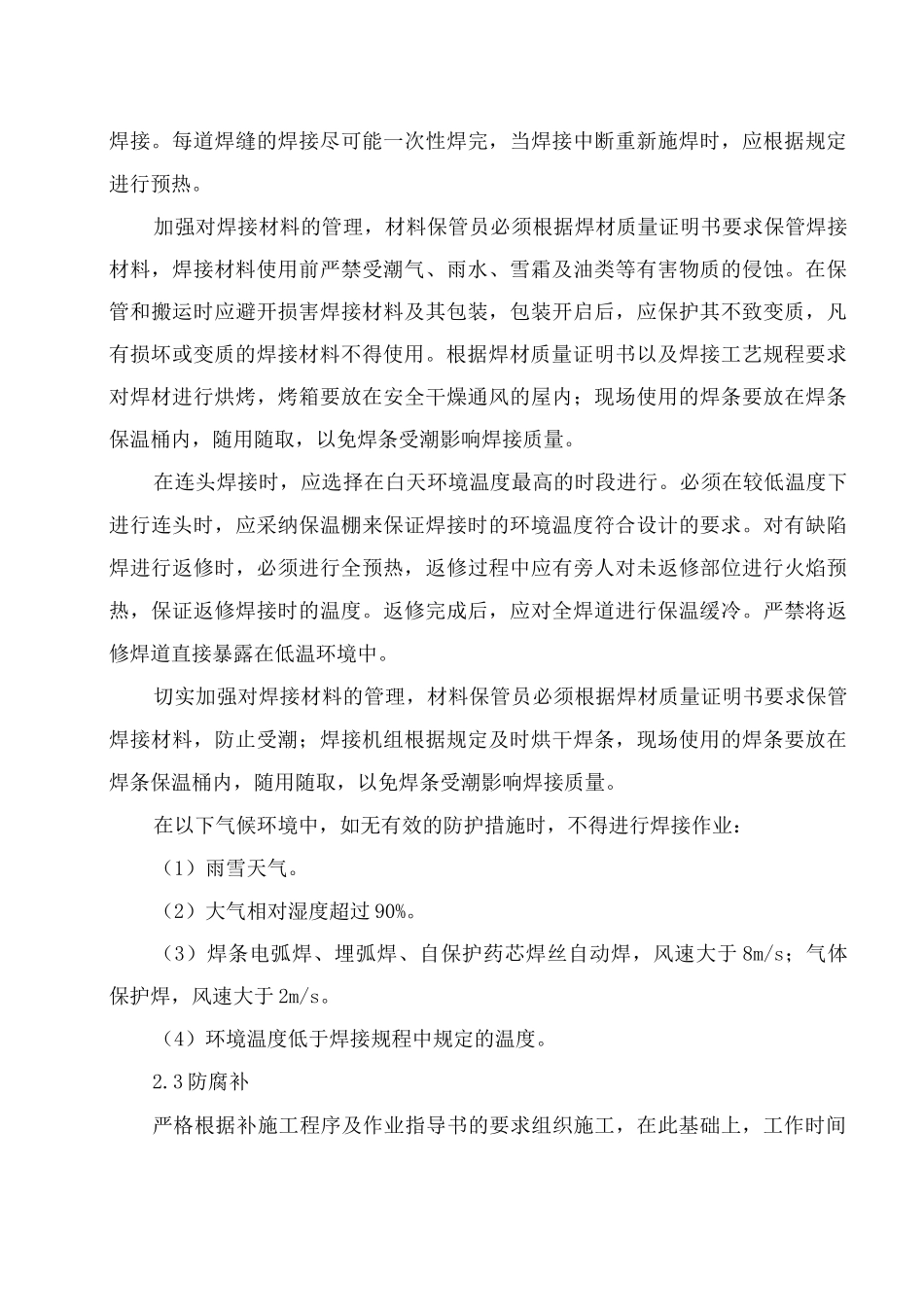

加强对焊接材料的管理,材料保管员必须根据焊材质量证明书要求保管焊接材料,焊接材料使用前严禁
