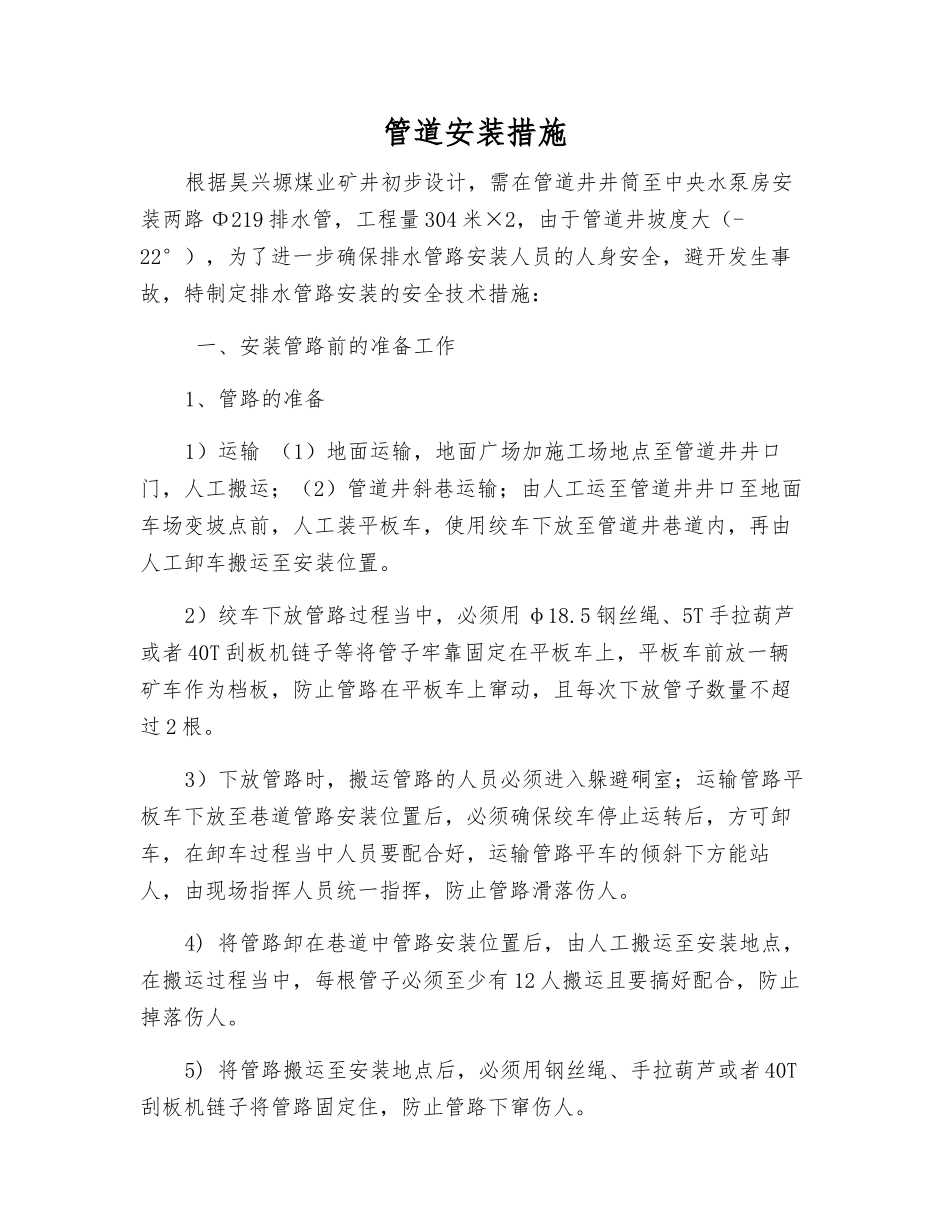

管道安装措施根据昊兴塬煤业矿井初步设计,需在管道井井筒至中央水泵房安装两路 Φ219 排水管,工程量 304 米×2,由于管道井坡度大(-22°),为了进一步确保排水管路安装人员的人身安全,避开发生事故,特制定排水管路安装的安全技术措施: 一、安装管路前的准备工作1、管路的准备1)运输 (1)地面运输,地面广场加施工场地点至管道井井口门,人工搬运;(2)管道井斜巷运输;由人工运至管道井井口至地面车场变坡点前,人工装平板车,使用绞车下放至管道井巷道内,再由人工卸车搬运至安装位置

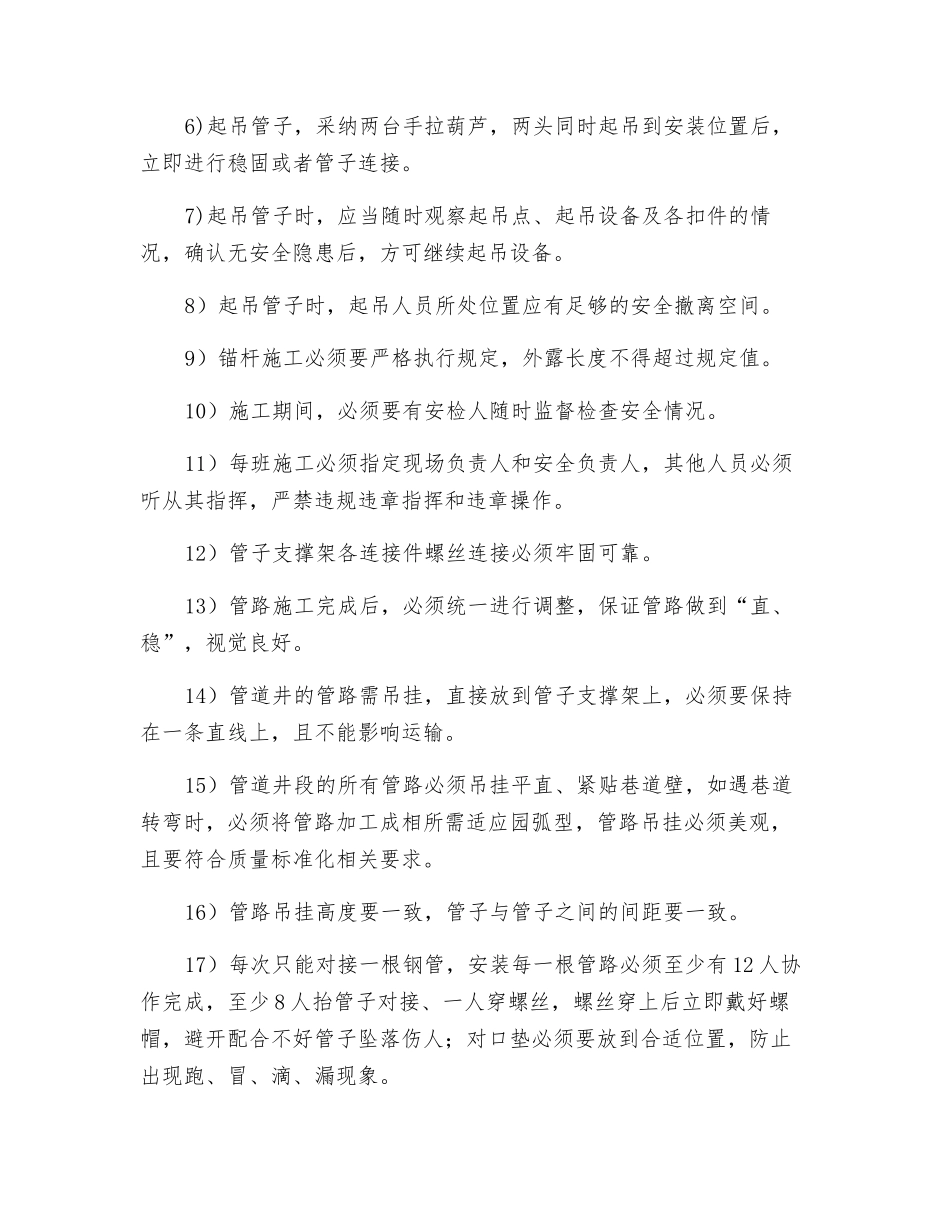

2)绞车下放管路过程当中,必须用 φ18
5 钢丝绳、5T 手拉葫芦或者 40T 刮板机链子等将管子牢靠固定在平板车上,平板车前放一辆矿车作为档板,防止管路在平板车上窜动,且每次下放管子数量不超过 2 根
3)下放管路时,搬运管路的人员必须进入躲避硐室;运输管路平板车下放至巷道管路安装位置后,必须确保绞车停止运转后,方可卸车,在卸车过程当中人员要配合好,运输管路平车的倾斜下方能站人,由现场指挥人员统一指挥,防止管路滑落伤人
4) 将管路卸在巷道中管路安装位置后,由人工搬运至安装地点,在搬运过程当中,每根管子必须至少有 12 人搬运且要搞好配合,防止掉落伤人
5) 将管路搬运至安装地点后,必须用钢丝绳、手拉葫芦或者 40T刮板机链子将管路固定住,防止管路下窜伤人

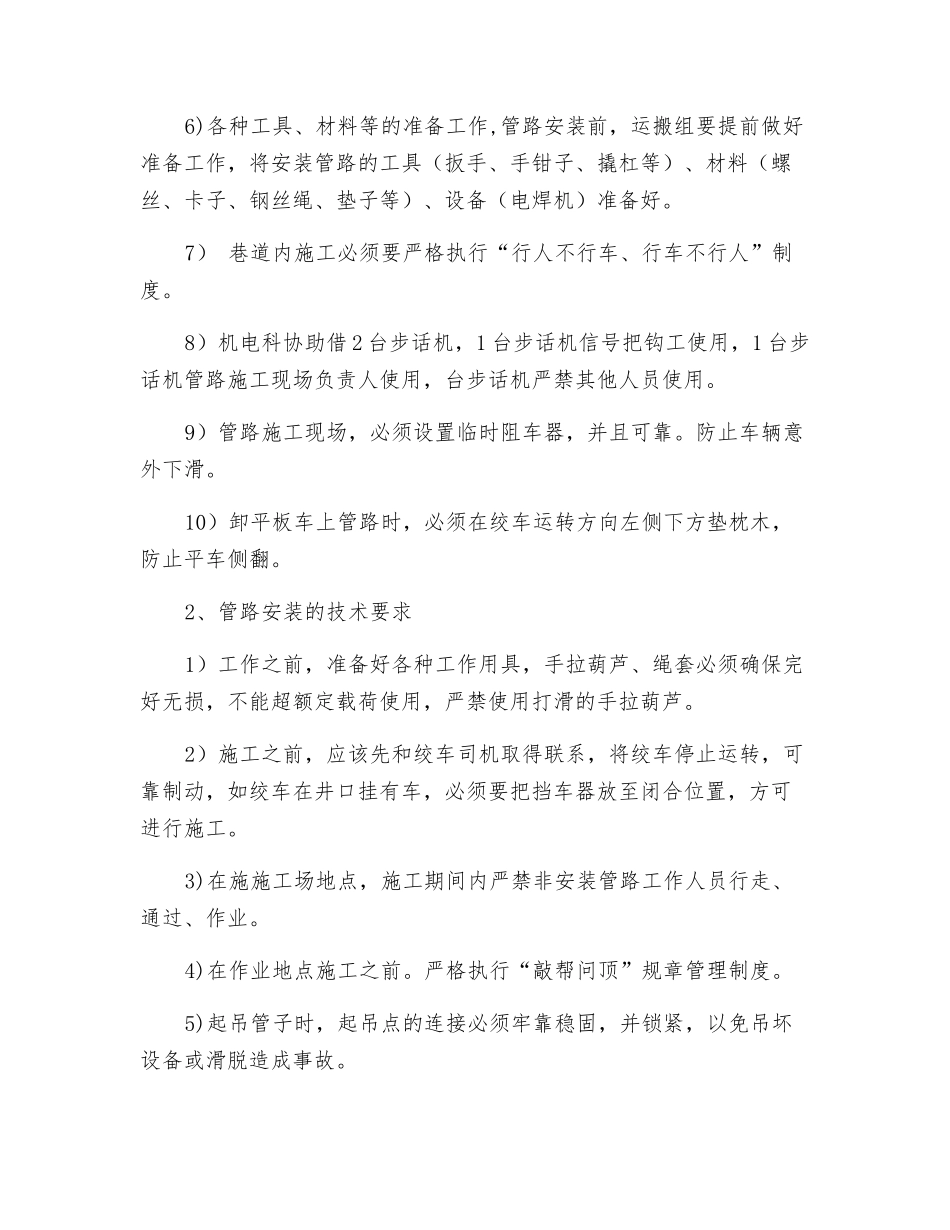

6)各种工具、材料等的准备工作,管路安装前,运搬组要提前做好准备工作,将安装管路的工具(扳手、手钳子、撬杠等)、材料(螺丝、卡子、钢丝绳、垫子等)、设备(电焊机)准备好
7) 巷道内施工必须要严格执行“行人不行车、行车不行人”制度
8)机电科协助借 2 台步话机,1 台步话机信号把钩工使用,1 台步话机管路施工现场负责人使用,台步话机严禁其他人员使用
9)管路施工现场,必须设置临时阻车器,并且可靠
防止车辆意外下滑
10)卸平板车上管路时,必须
