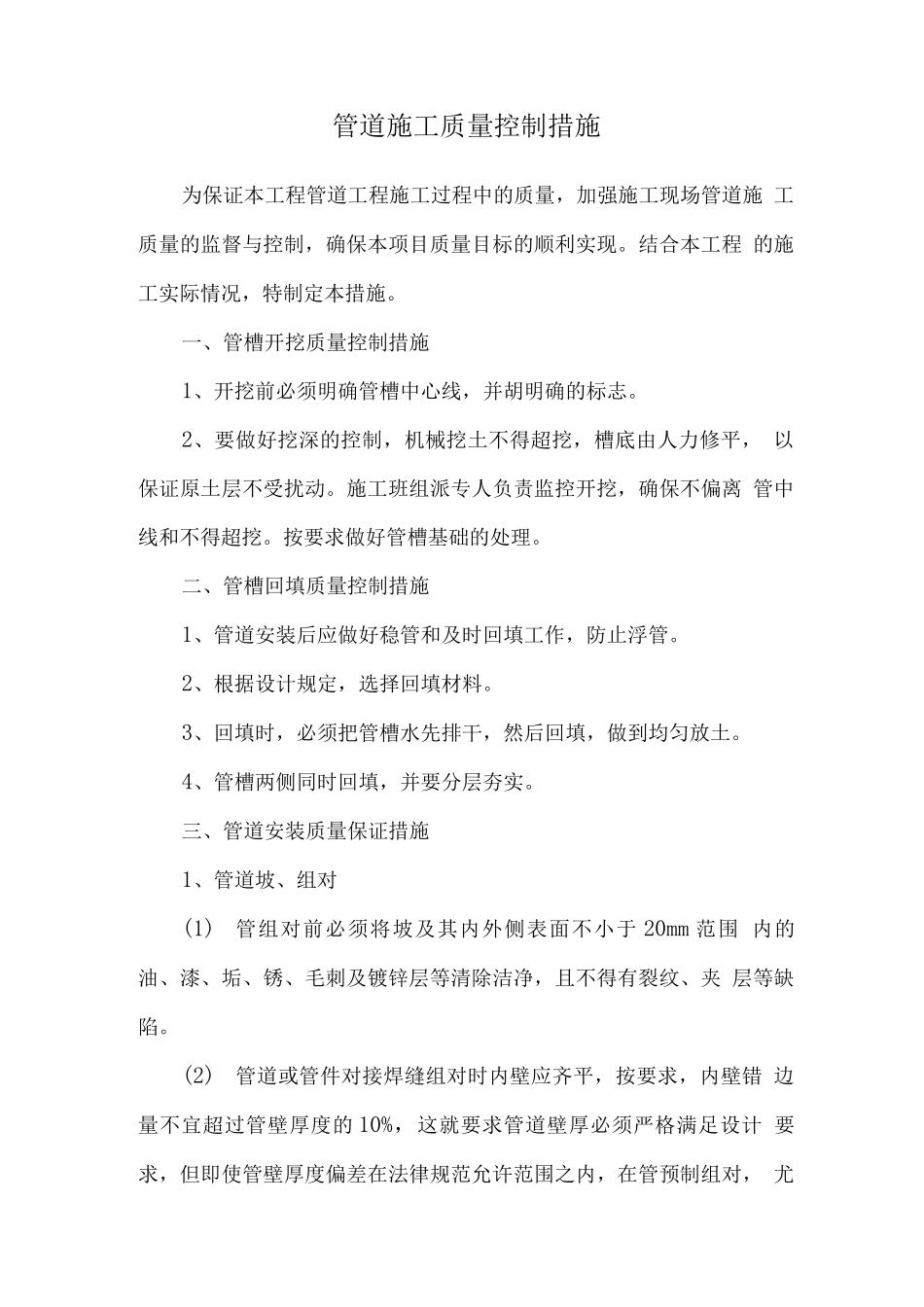

管道施工质量控制措施为保证本工程管道工程施工过程中的质量,加强施工现场管道施 工质量的监督与控制,确保本项目质量目标的顺利实现
结合本工程 的施工实际情况,特制定本措施
一、管槽开挖质量控制措施1、开挖前必须明确管槽中心线,并胡明确的标志
2、要做好挖深的控制,机械挖土不得超挖,槽底由人力修平, 以保证原土层不受扰动
施工班组派专人负责监控开挖,确保不偏离 管中线和不得超挖
按要求做好管槽基础的处理
二、管槽回填质量控制措施1、管道安装后应做好稳管和及时回填工作,防止浮管
2、根据设计规定,选择回填材料
3、回填时,必须把管槽水先排干,然后回填,做到均匀放土
4、管槽两侧同时回填,并要分层夯实

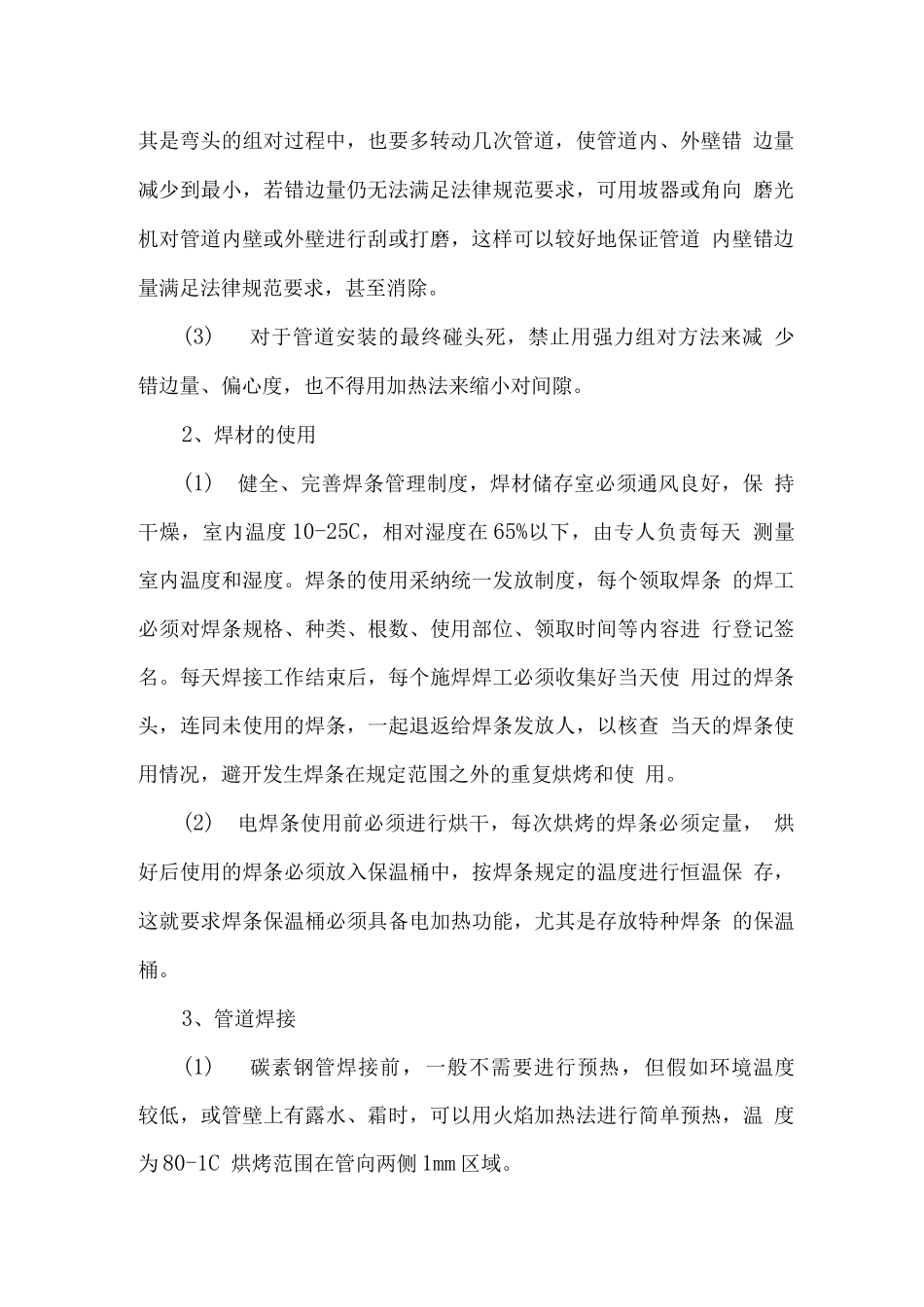

三、管道安装质量保证措施1、管道坡、组对(1)管组对前必须将坡及其内外侧表面不小于 20mm 范围 内的油、漆、垢、锈、毛刺及镀锌层等清除洁净,且不得有裂纹、夹 层等缺陷
(2)管道或管件对接焊缝组对时内壁应齐平,按要求,内壁错 边量不宜超过管壁厚度的 10%,这就要求管道壁厚必须严格满足设计 要求,但即使管壁厚度偏差在法律规范允许范围之内,在管预制组对, 尤其是弯头的组对过程中,也要多转动几次管道,使管道内、外壁错 边量减少到最小,若错边量仍无法满足法律规范要求,可用坡器或角向 磨光机对管道内壁或外壁进行刮或打磨,这样可以较好地保证管道 内壁错边量满足法律规范要求,甚至消除

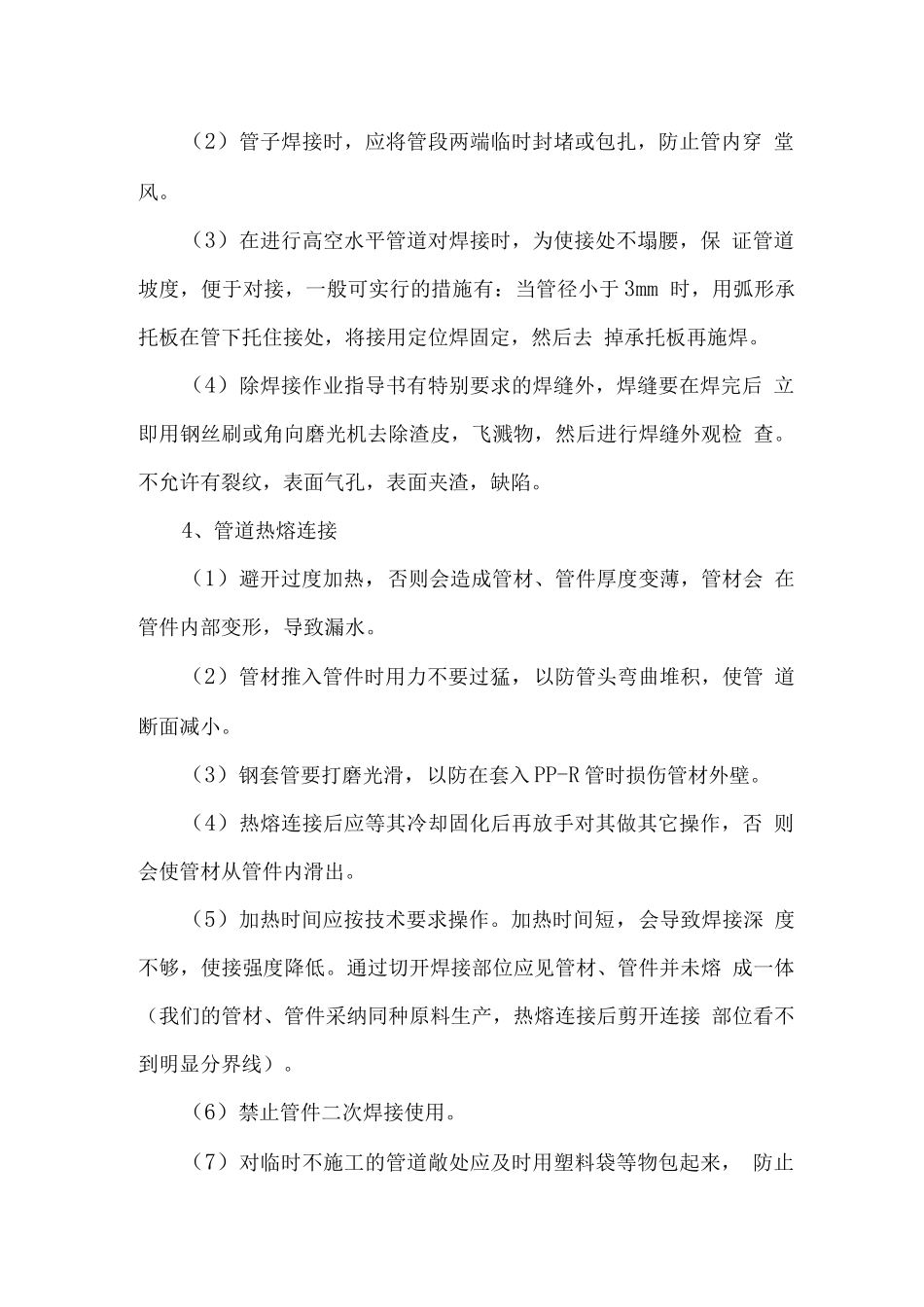

(3)对于管道安装的最终碰头死,禁止用强力组对方法来减 少错边量、偏心度,也不得用加热法来缩小对间隙
2、焊材的使用(1)健全、完善焊条管理制度,焊材储存室必须通风良好,保 持干燥,室内温度 10-25C,相对湿度在 65%以下,由专人负责每天 测量室内温度和湿度
焊条的使用采纳统一发放制度,每个领取焊条 的焊工必须对焊条规格、种类、根数、使用部位、领取时间等内容进 行登记签名
每天焊接工作结束后,每个施焊焊工
