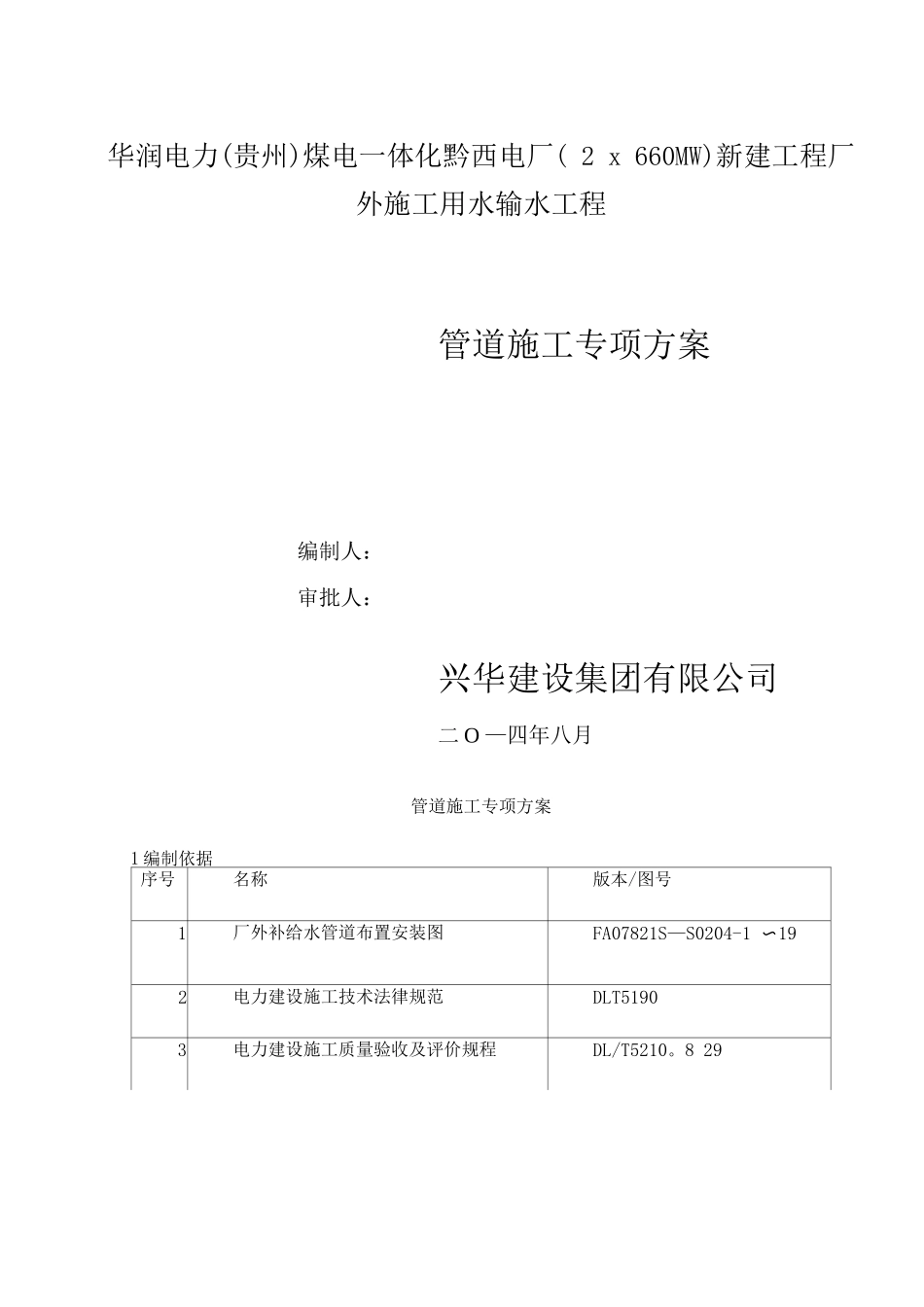

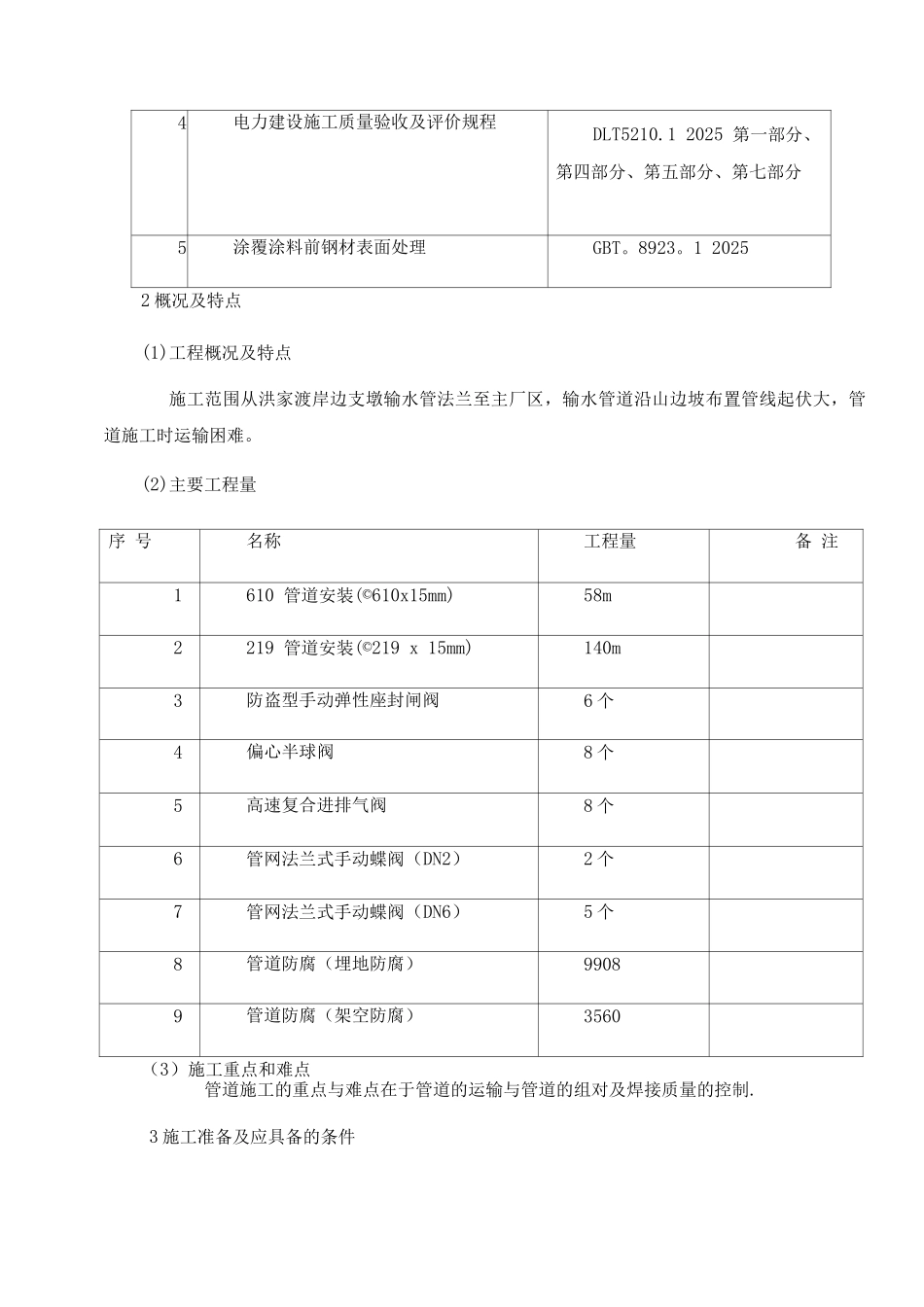

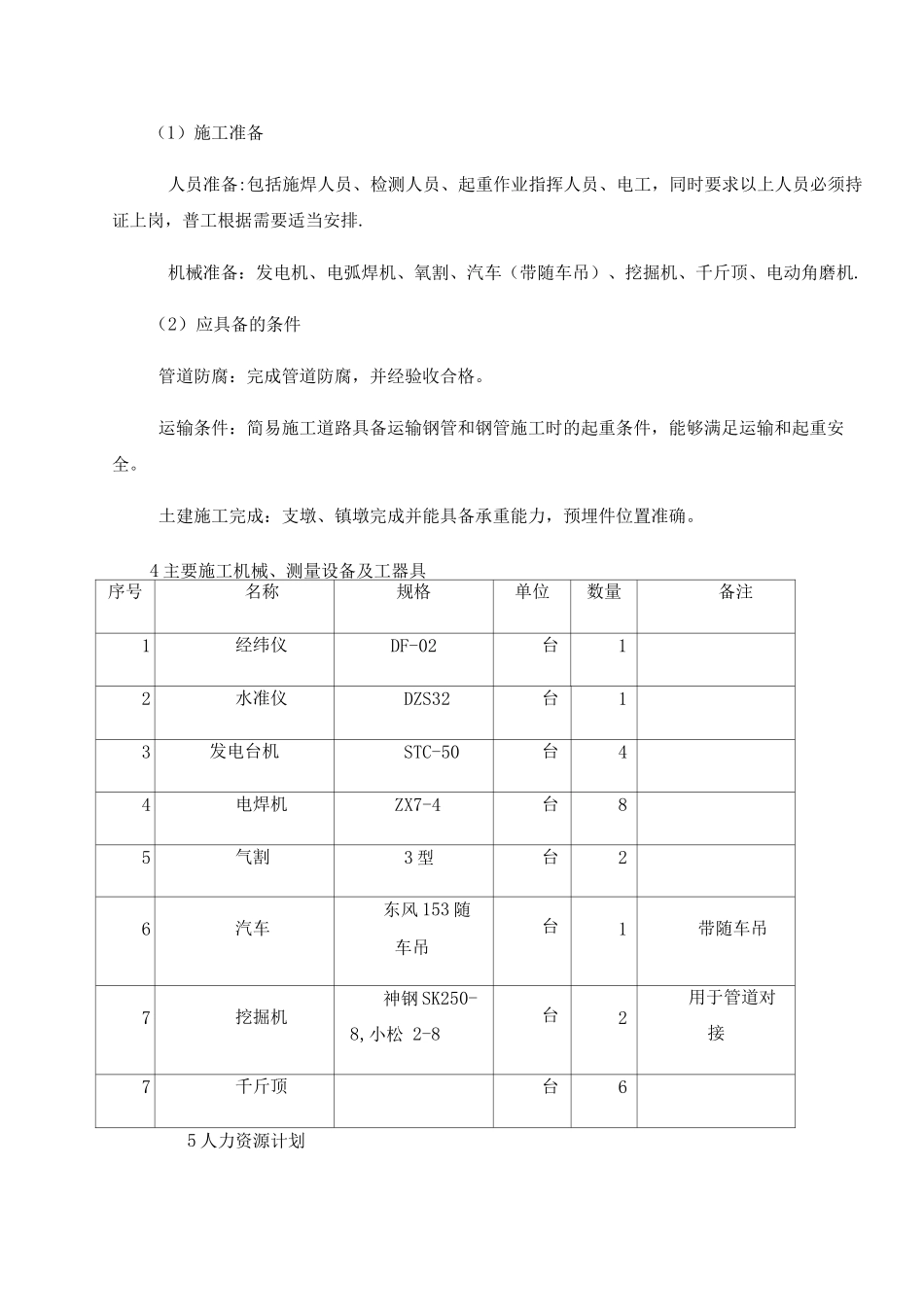

华润电力(贵州)煤电一体化黔西电厂( 2 x 660MW)新建工程厂外施工用水输水工程管道施工专项方案编制人:审批人:兴华建设集团有限公司二 O —四年八月管道施工专项方案1 编制依据序号名称版本/图号1厂外补给水管道布置安装图FA07821S—S0204-1 〜192电力建设施工技术法律规范DLT51903电力建设施工质量验收及评价规程DL/T5210。8 294电力建设施工质量验收及评价规程DLT5210.1 2025 第一部分、第四部分、第五部分、第七部分5涂覆涂料前钢材表面处理GBT。8923。1 20252 概况及特点(1)工程概况及特点施工范围从洪家渡岸边支墩输水管法兰至主厂区,输水管道沿山边坡布置管线起伏大,管道施工时运输困难。(2)主要工程量序 号名称工程量备 注1610 管道安装(©610x15mm)58m2219 管道安装(©219 x 15mm)140m3防盗型手动弹性座封闸阀6 个4偏心半球阀8 个5高速复合进排气阀8 个6管网法兰式手动蝶阀(DN2)2 个7管网法兰式手动蝶阀(DN6)5 个8管道防腐(埋地防腐)99089管道防腐(架空防腐)3560(3)施工重点和难点管道施工的重点与难点在于管道的运输与管道的组对及焊接质量的控制.3 施工准备及应具备的条件(1)施工准备人员准备:包括施焊人员、检测人员、起重作业指挥人员、电工,同时要求以上人员必须持证上岗,普工根据需要适当安排.机械准备:发电机、电弧焊机、氧割、汽车(带随车吊)、挖掘机、千斤顶、电动角磨机.(2)应具备的条件管道防腐:完成管道防腐,并经验收合格。运输条件:简易施工道路具备运输钢管和钢管施工时的起重条件,能够满足运输和起重安全。土建施工完成:支墩、镇墩完成并能具备承重能力,预埋件位置准确。4 主要施工机械、测量设备及工器具序号名称规格单位数量备注1经纬仪DF-02台12水准仪DZS32台13发电台机STC-50台44电焊机ZX7-4台85气割3 型台26汽车东风 153 随车吊台1带随车吊7挖掘机神钢 SK250-8,小松 2-8台2用于管道对接7千斤顶台65 人力资源计划名称人数备注焊工8管道施焊检测人员4检测焊缝技术人员4指导现场施焊电 工2现场用电起重作业指挥人员2指挥起重作业司机2配合焊接挖掘机操作手2配合焊接普工10配合焊接油漆工8管道防腐6 施工进度计划管道除锈蚀防腐 40 天,管道焊接 50 天,管道试压 3 天,总时间从 8 月 21 日至 10月 30 日结束。7 施工主要流程采纳框图形式,应能清楚表明主要施工顺序及必要的辅助工序。管道除锈管道防腐管道运输管道组对 1[管道焊接检查验...
