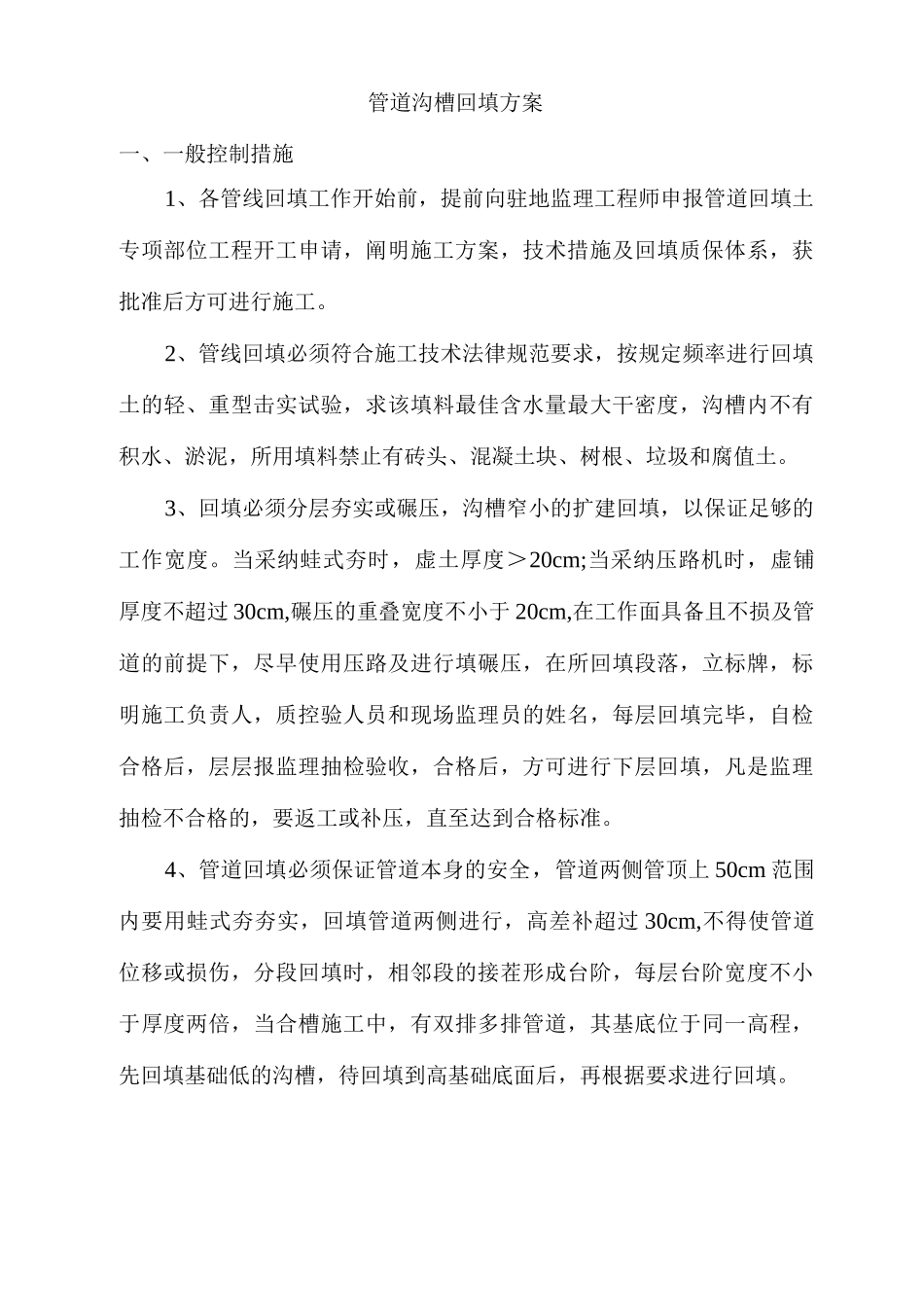

管道沟槽回填方案一、一般控制措施1、各管线回填工作开始前,提前向驻地监理工程师申报管道回填土专项部位工程开工申请,阐明施工方案,技术措施及回填质保体系,获批准后方可进行施工。2、管线回填必须符合施工技术法律规范要求,按规定频率进行回填土的轻、重型击实试验,求该填料最佳含水量最大干密度,沟槽内不有积水、淤泥,所用填料禁止有砖头、混凝土块、树根、垃圾和腐值土。3、回填必须分层夯实或碾压,沟槽窄小的扩建回填,以保证足够的工作宽度。当采纳蛙式夯时,虚土厚度>20cm;当采纳压路机时,虚铺厚度不超过 30cm,碾压的重叠宽度不小于 20cm,在工作面具备且不损及管道的前提下,尽早使用压路及进行填碾压,在所回填段落,立标牌,标明施工负责人,质控验人员和现场监理员的姓名,每层回填完毕,自检合格后,层层报监理抽检验收,合格后,方可进行下层回填,凡是监理抽检不合格的,要返工或补压,直至达到合格标准。4、管道回填必须保证管道本身的安全,管道两侧管顶上 50cm 范围内要用蛙式夯夯实,回填管道两侧进行,高差补超过 30cm,不得使管道位移或损伤,分段回填时,相邻段的接茬形成台阶,每层台阶宽度不小于厚度两倍,当合槽施工中,有双排多排管道,其基底位于同一高程,先回填基础低的沟槽,待回填到高基础底面后,再根据要求进行回填。路床标局2(2)顶至路床标高>60cm、<150cm、管顶上 60cm 以下范围,全部采纳 9%灰土全断面回填,在管顶上 60〜80cm 再作一层 9%灰土,80cm 以上,沟槽两侧每 1〜2 层开挖 50 x 30cm 台阶,用(6〜8t )压路机静碾压素土或 9%灰土填至路床标高,必须达到规定密度。(见下图)路床标高(3 )管顶至路床标高>150cm 的,管顶 60cm 范围以下全部采纳9%灰土全断面回填,60cm 以两侧分层 50 x 30cm 开台阶用压路机碾压素土,回填至路床标高。(见下图)(4)主路路基范围内,新建管线与现状管线交叉,且垂直距离较小的,采纳 C10 混凝土或 75#水泥砂浆砌砖墩,在垂直方向包封至管子中线,水平方向两侧包封 50cm,其他要求同上。(见下图)路床标高2、管线合槽施工回填路弟福两条管线处在同一标高,且间距较小,不能使用机械夯实的,采纳C10 混凝土或粗砂回填,其他要求同上。3、辅路路基范围内管线回填措施单槽回填单槽回填全部采纳素土,槽壁开台阶分层回填,但在管顶上 60- 80cm 作一层 40cm 厚 9%灰土结构。(见下图)4、槽回填(1)上面管线管基以下...
