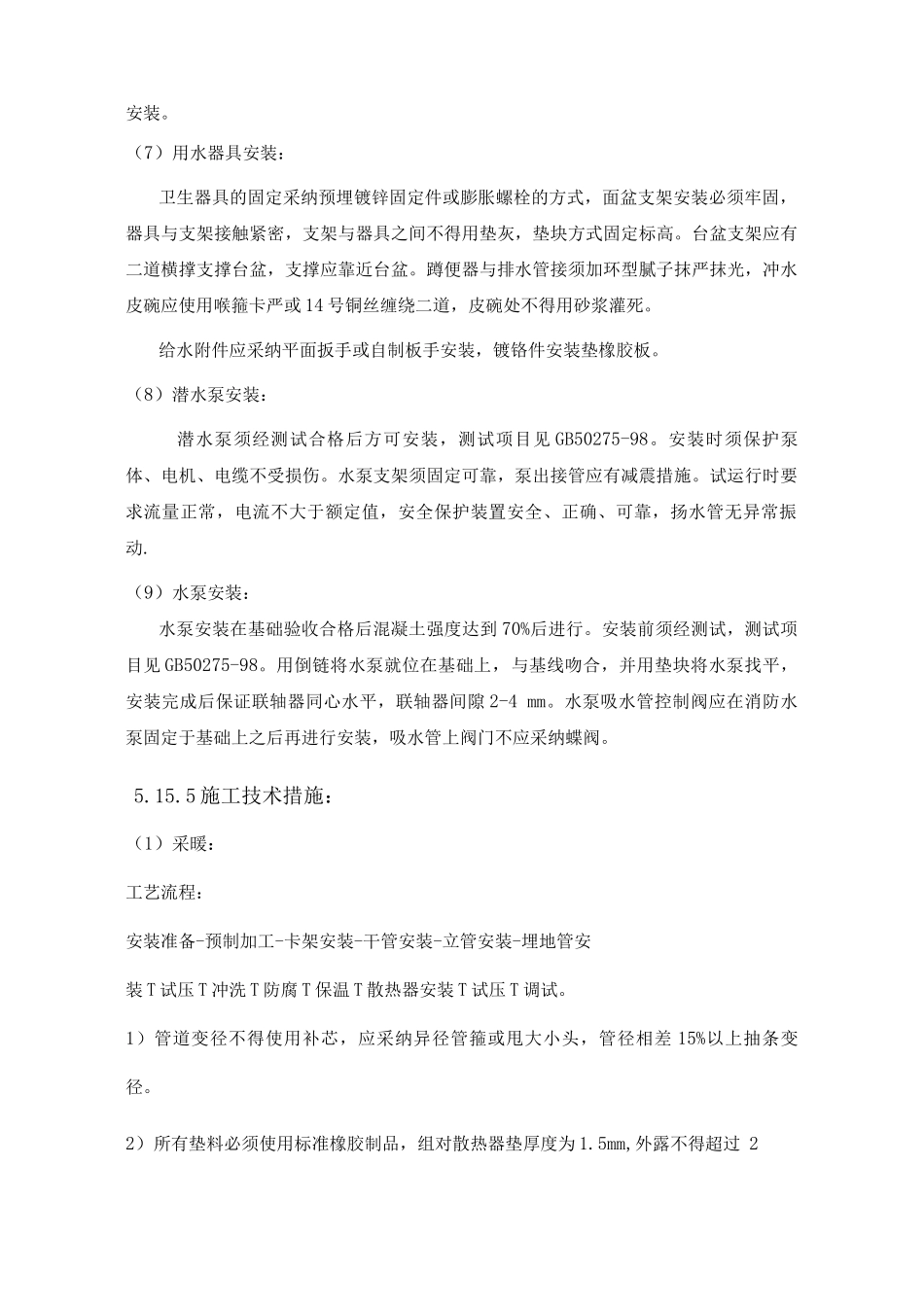

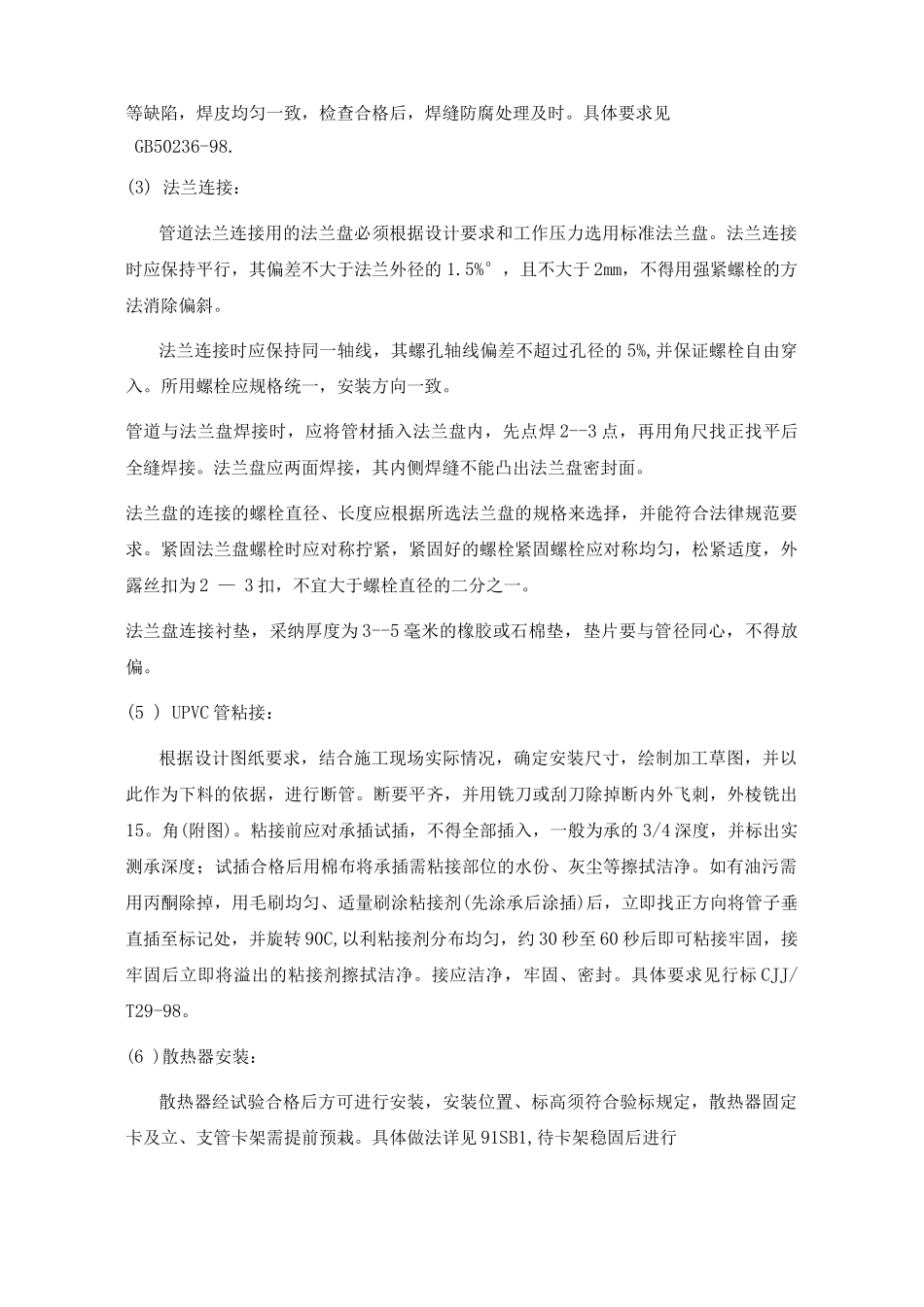

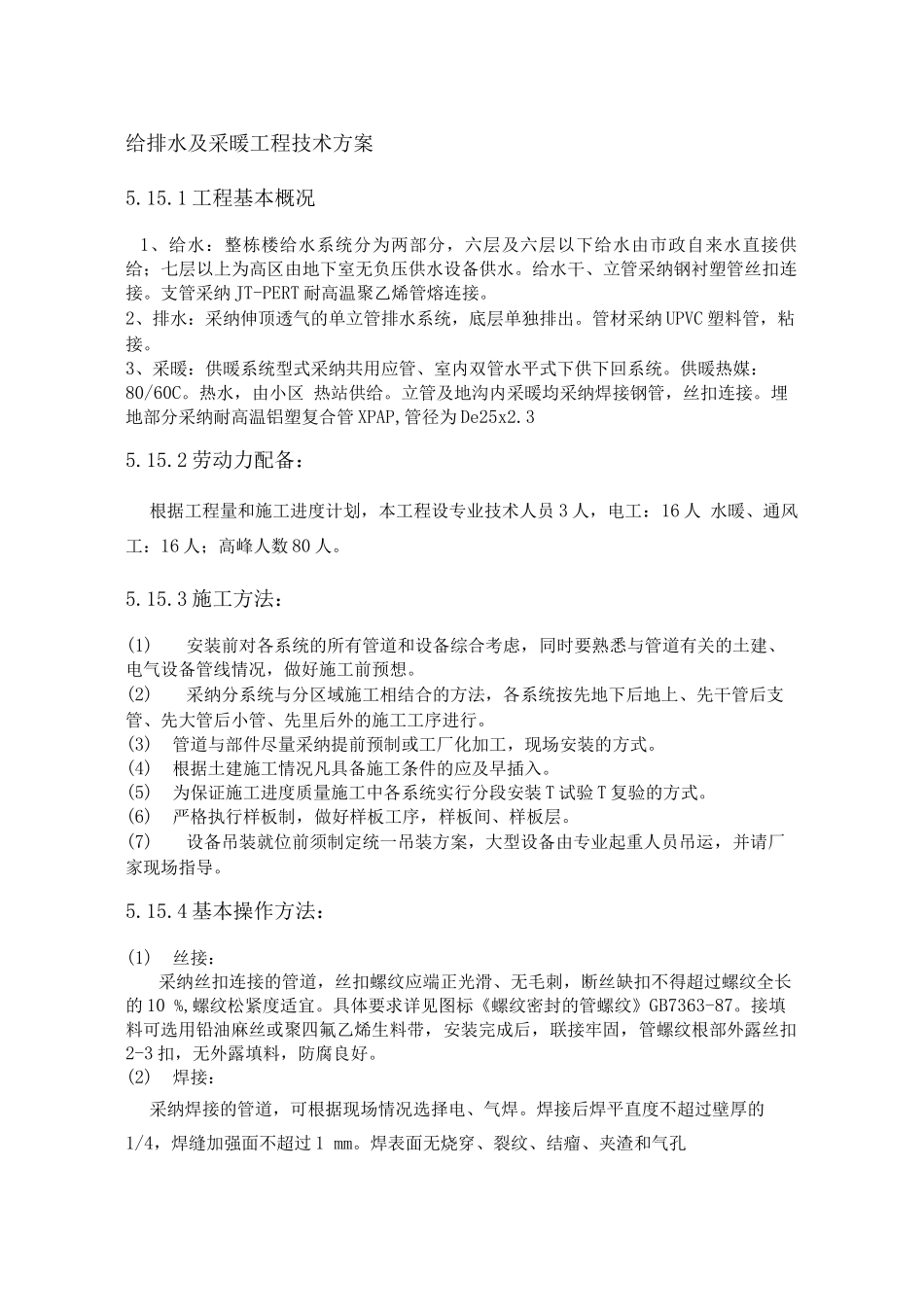

给排水及采暖工程技术方案5
1 工程基本概况1、给水:整栋楼给水系统分为两部分,六层及六层以下给水由市政自来水直接供给;七层以上为高区由地下室无负压供水设备供水
给水干、立管采纳钢衬塑管丝扣连接
支管采纳 JT-PERT 耐高温聚乙烯管熔连接
2、排水:采纳伸顶透气的单立管排水系统,底层单独排出
管材采纳 UPVC 塑料管,粘接
3、采暖:供暖系统型式采纳共用应管、室内双管水平式下供下回系统
供暖热媒:80/60C
热水,由小区 热站供给
立管及地沟内采暖均采纳焊接钢管,丝扣连接
埋地部分采纳耐高温铝塑复合管 XPAP,管径为 De25x2
2 劳动力配备:根据工程量和施工进度计划,本工程设专业技术人员 3 人,电工:16 人 水暖、通风工:16 人;高峰人数 80 人
3 施工方法:(1)安装前对各系统的所有管道和设备综合考虑,同时要熟悉与管道有关的土建、电气设备管线情况,做好施工前预想
(2)采纳分系统与分区域施工相结合的方法,各系统按先地下后地上、先干管后支管、先大管后小管、先里后外的施工工序进行
(3)管道与部件尽量采纳提前预制或工厂化加工,现场安装的方式
(4)根据土建施工情况凡具备施工条件的应及早插入
(5)为保证施工进度质量施工中各系统实行分段安装 T 试验 T 复验的方式
(6)严格执行样板制,做好样板工序,样板间、样板层
(7)设备吊装就位前须制定统一吊装方案,大型设备由专业起重人员吊运,并请厂家现场指导
4 基本操作方法:(1)丝接:采纳丝扣连接的管道,丝扣螺纹应端正光滑、无毛刺,断丝缺扣不得超过螺纹全长的 10 %,螺纹松紧度适宜
具体要求详见图标《螺纹密封的管螺纹》GB7363-87
接填料可选用铅油麻丝或聚四氟乙烯生料带,安装完成后,联接牢固,管螺纹根部外露丝扣2-3 扣,无外露填料,防腐良好
(2)焊接:采纳
