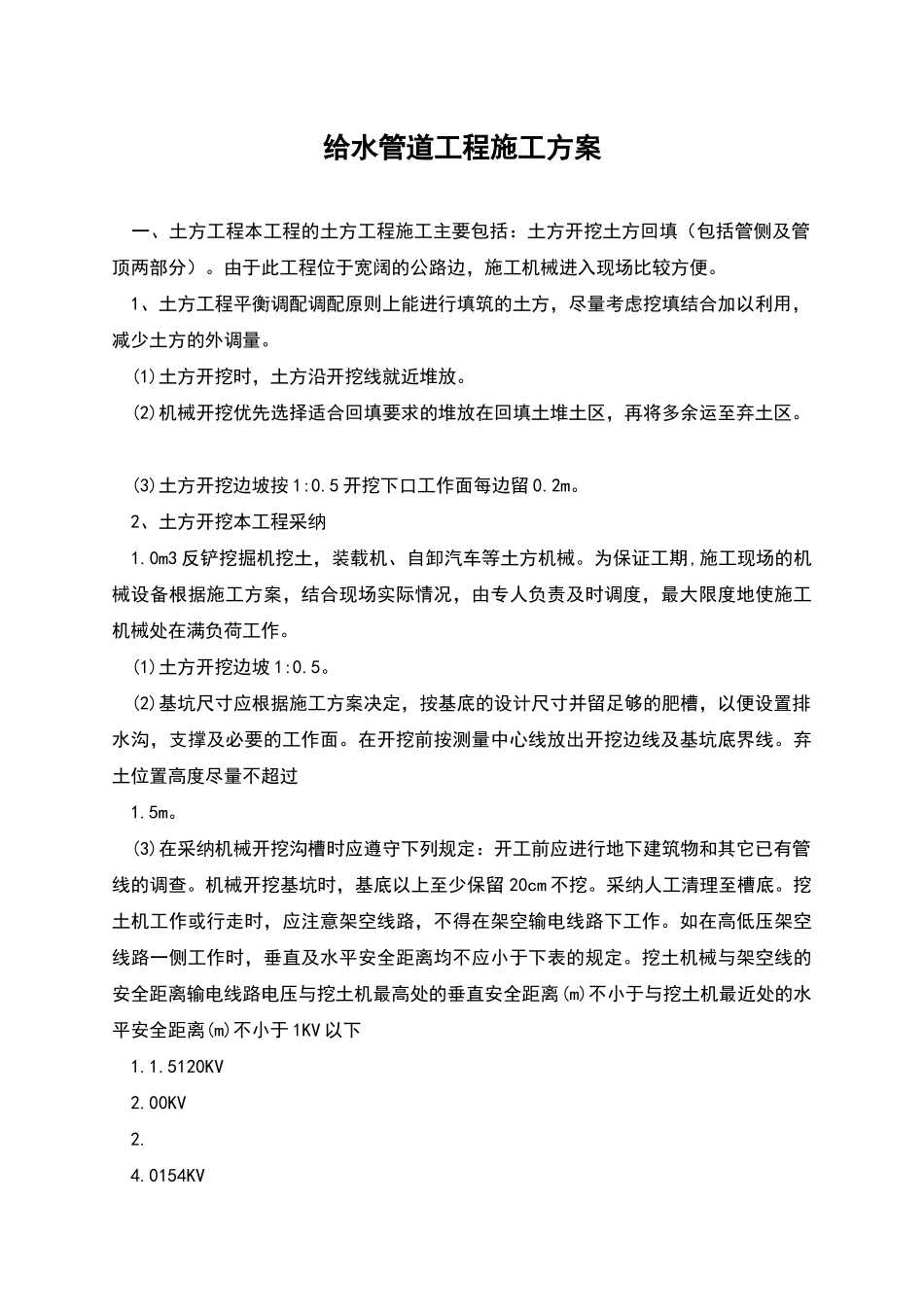

给水管道工程施工方案 一、土方工程本工程的土方工程施工主要包括:土方开挖土方回填(包括管侧及管顶两部分)
由于此工程位于宽阔的公路边,施工机械进入现场比较方便
1、土方工程平衡调配调配原则上能进行填筑的土方,尽量考虑挖填结合加以利用,减少土方的外调量
(1)土方开挖时,土方沿开挖线就近堆放
(2)机械开挖优先选择适合回填要求的堆放在回填土堆土区,再将多余运至弃土区
(3)土方开挖边坡按 1:0
5 开挖下口工作面每边留 0
2、土方开挖本工程采纳 1
0m3 反铲挖掘机挖土,装载机、自卸汽车等土方机械
为保证工期,施工现场的机械设备根据施工方案,结合现场实际情况,由专人负责及时调度,最大限度地使施工机械处在满负荷工作
(1)土方开挖边坡 1:0
(2)基坑尺寸应根据施工方案决定,按基底的设计尺寸并留足够的肥槽,以便设置排水沟,支撑及必要的工作面
在开挖前按测量中心线放出开挖边线及基坑底界线
弃土位置高度尽量不超过 1
(3)在采纳机械开挖沟槽时应遵守下列规定:开工前应进行地下建筑物和其它已有管线的调查
机械开挖基坑时,基底以上至少保留 20cm 不挖
采纳人工清理至槽底
挖土机工作或行走时,应注意架空线路,不得在架空输电线路下工作
如在高低压架空线路一侧工作时,垂直及水平安全距离均不应小于下表的规定
挖土机械与架空线的安全距离输电线路电压与挖土机最高处的垂直安全距离(m)不小于与挖土机最近处的水平安全距离(m)不小于 1KV 以下 1
5120KV 2
00KV 2
0154KV 2
0220KV 2
0 在基槽挖土过程中应在随时注意土质变化情况,地下水情和标高等的变化,常常检查
如发现异常应及时记录与有关部门联系;如发现文物、地下管线就妥善保护 ,待有关单位处理后,方允许继续施工
基槽开挖质量应符合下列规定:不扰动自然
